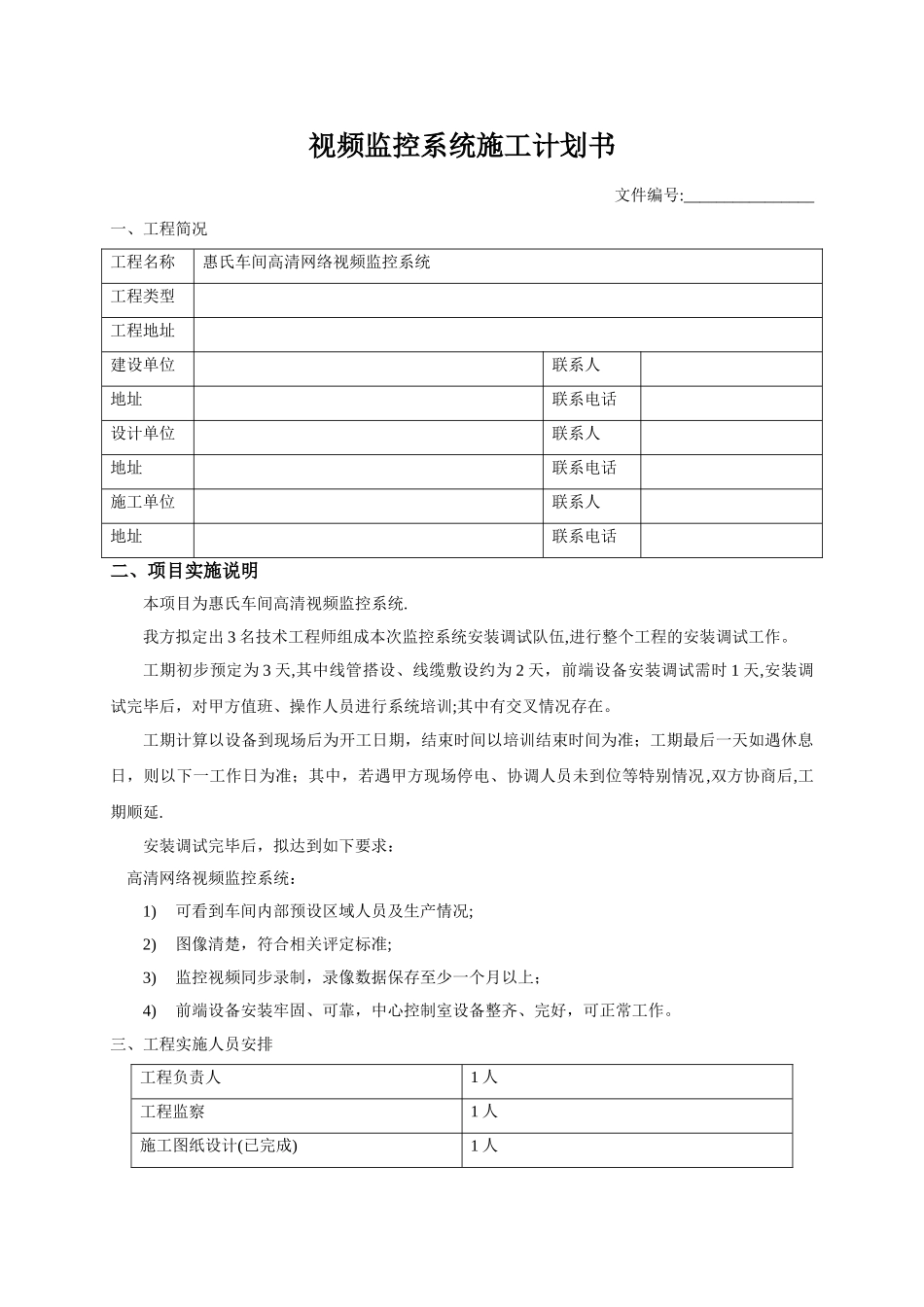

视频监控系统施工计划书文件编号:________________一、工程简况工程名称惠氏车间高清网络视频监控系统工程类型工程地址建设单位联系人地址联系电话设计单位联系人地址联系电话施工单位联系人地址联系电话二、项目实施说明本项目为惠氏车间高清视频监控系统
我方拟定出 3 名技术工程师组成本次监控系统安装调试队伍,进行整个工程的安装调试工作
工期初步预定为 3 天,其中线管搭设、线缆敷设约为 2 天,前端设备安装调试需时 1 天,安装调试完毕后,对甲方值班、操作人员进行系统培训;其中有交叉情况存在
工期计算以设备到现场后为开工日期,结束时间以培训结束时间为准;工期最后一天如遇休息日,则以下一工作日为准;其中,若遇甲方现场停电、协调人员未到位等特别情况,双方协商后,工期顺延
安装调试完毕后,拟达到如下要求: 高清网络视频监控系统:1)可看到车间内部预设区域人员及生产情况;2)图像清楚,符合相关评定标准;3)监控视频同步录制,录像数据保存至少一个月以上;4)前端设备安装牢固、可靠,中心控制室设备整齐、完好,可正常工作

三、工程实施人员安排工程负责人1 人工程监察1 人施工图纸设计(已完成)1 人系统调试2 人管线敷设及前端设备安装3 人施工过程质量检查1 人 (主要为我方派出的 3 名技术工程师负责
)四、施工进度表第一天(___日至 _日)第二天(___日至 _日)第三天(___日至 _日)线管搭设线缆敷设前端设备安装系统调试系统培训五、施工进度详细说明1)施工前准备工作合同签订后,双方派出项目负责人,共同协商制订施工人员守则、施工要求的原则性文件,一经确定,照章执行
双方正式签署合同后,我方将根据本项目需求,甄选出经验丰富、协调及工作能力较强的人员组成施工队伍,并将名单送交甲方保卫部门审批备案,签发通行证

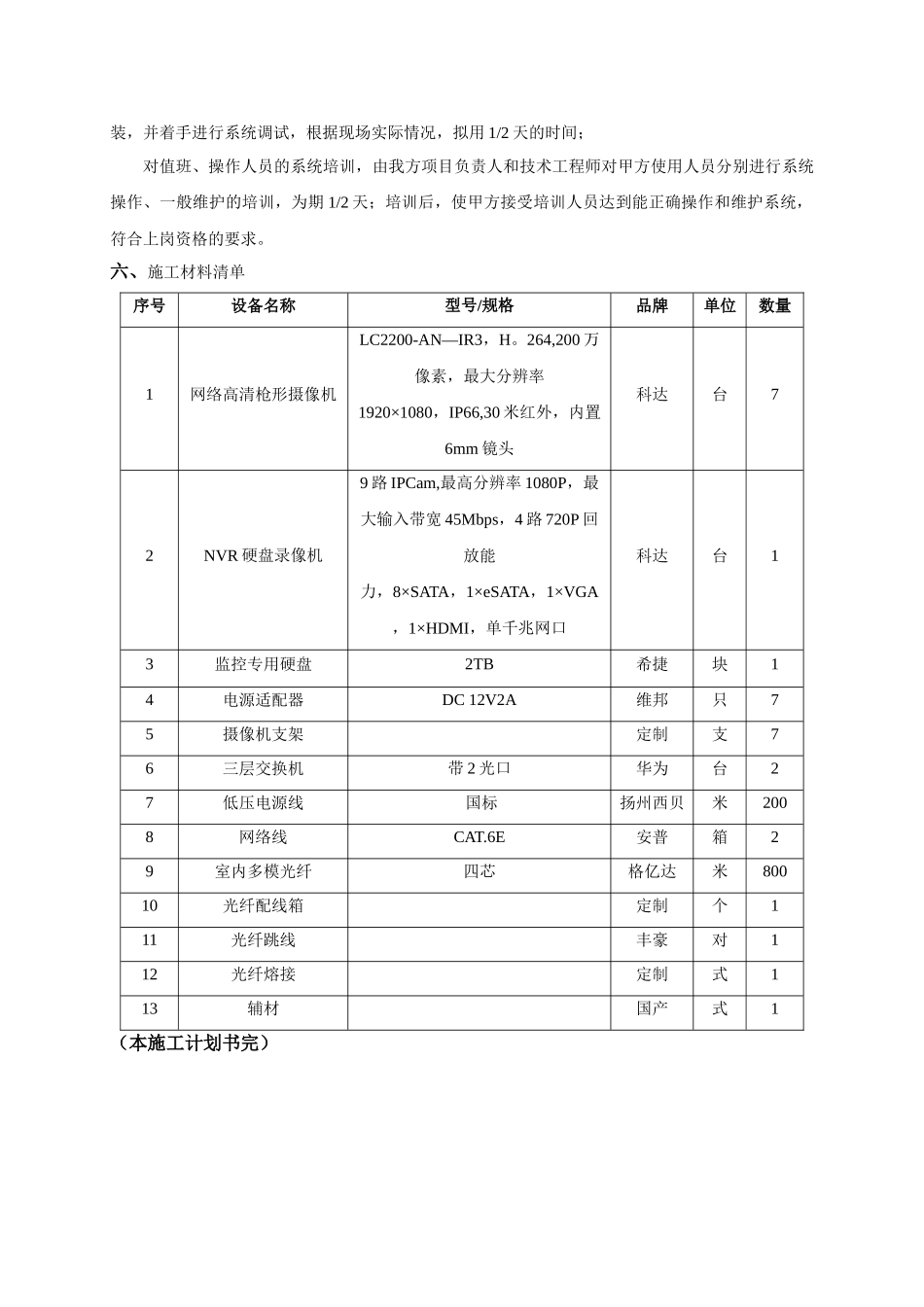

在此基础上明确工程的组织领导关系、权利和责任,确定各项目负责人名单,
