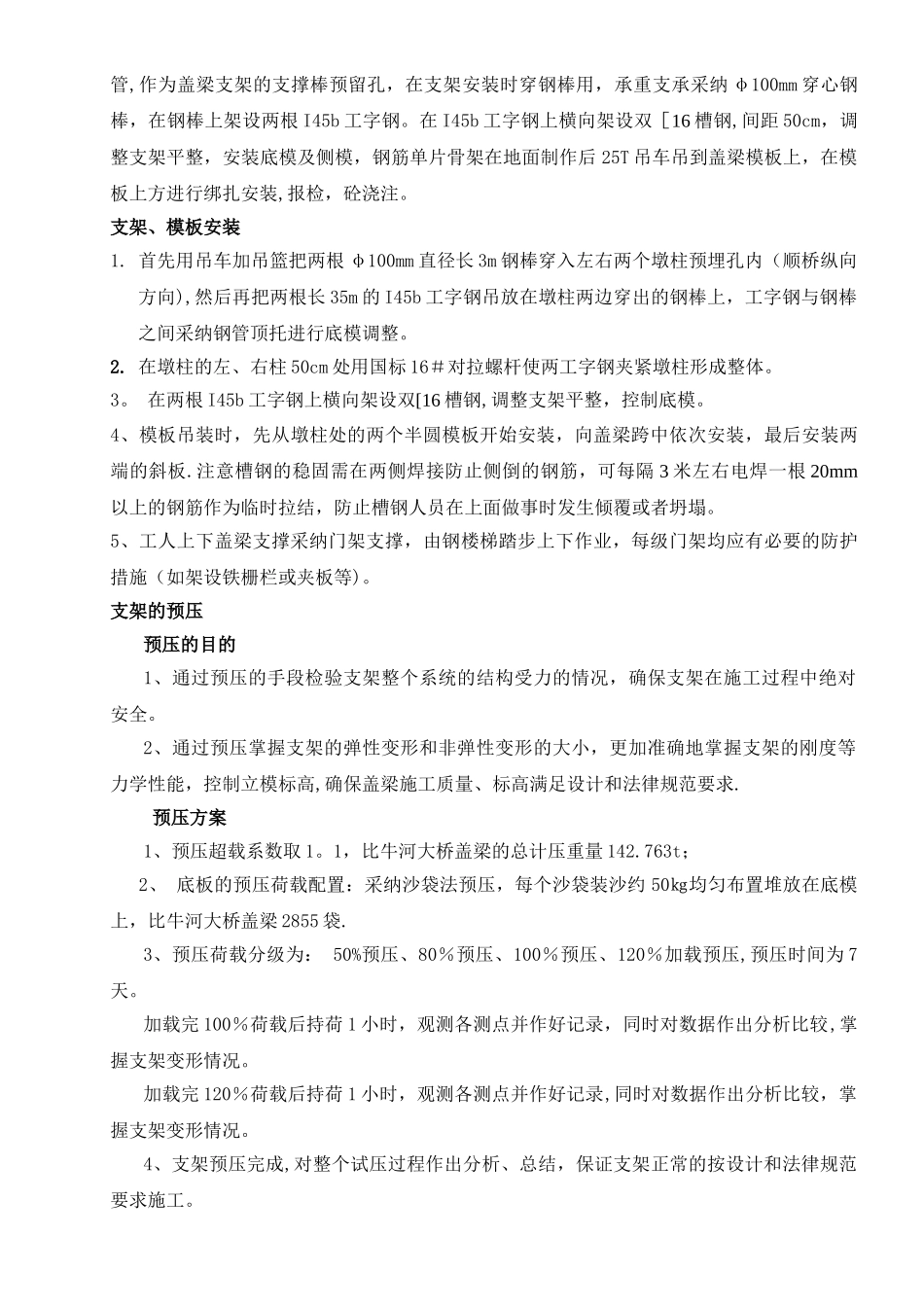

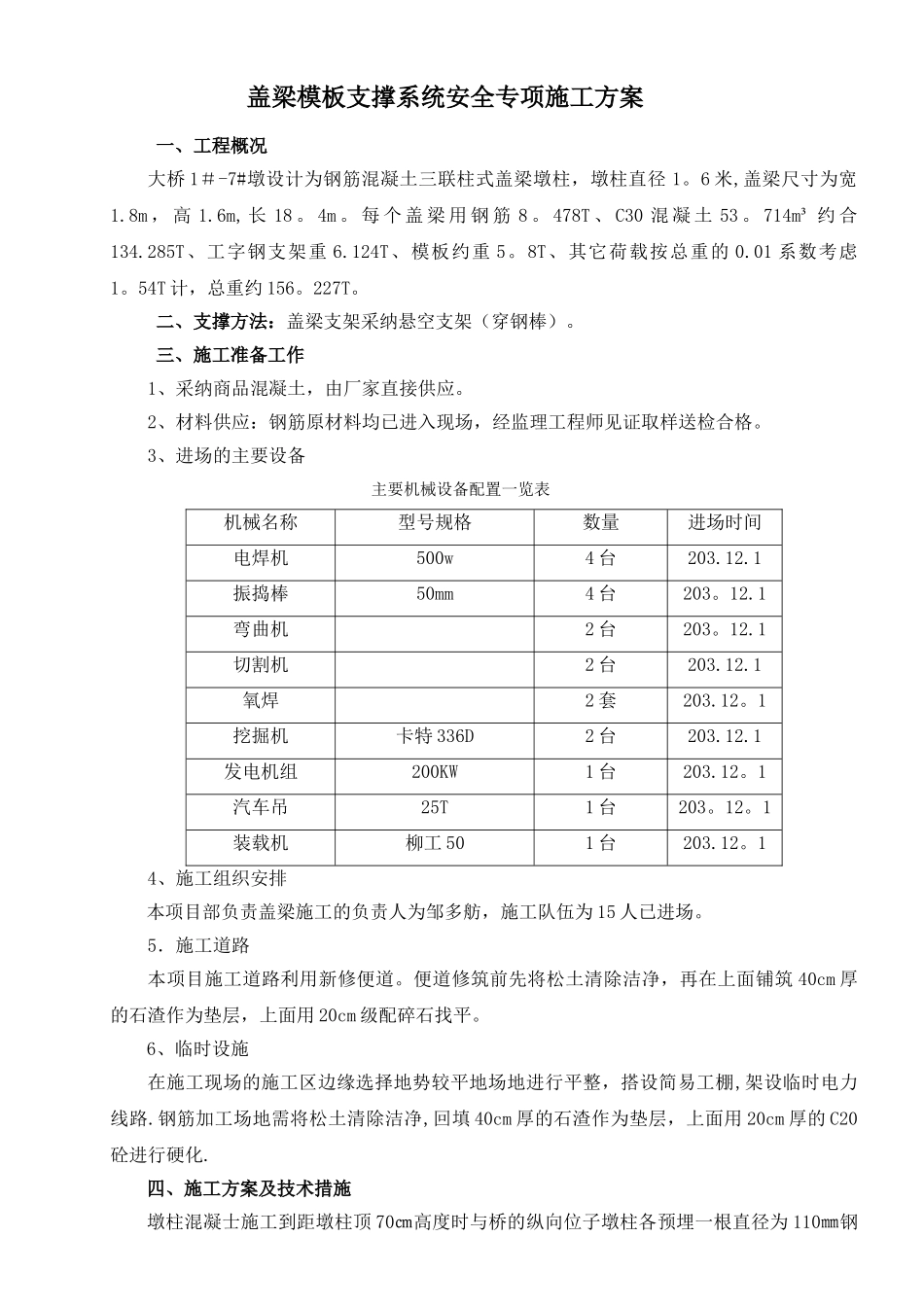

盖梁模板支撑系统安全专项施工方案一、工程概况大桥 1#-7#墩设计为钢筋混凝土三联柱式盖梁墩柱,墩柱直径 1
6 米,盖梁尺寸为宽1
8m , 高 1
6m, 长 18
每 个 盖 梁 用 钢 筋 8
478T 、 C30 混 凝 土 53
714m³ 约 合134
285T、工字钢支架重 6
124T、模板约重 5
8T、其它荷载按总重的 0
01 系数考虑1
54T 计,总重约 156
二、支撑方法:盖梁支架采纳悬空支架(穿钢棒)
三、施工准备工作1、采纳商品混凝土,由厂家直接供应
2、材料供应:钢筋原材料均已进入现场,经监理工程师见证取样送检合格
3、进场的主要设备主要机械设备配置一览表机械名称型号规格数量进场时间电焊机500w4 台203
1振捣棒50mm4 台203
1弯曲机2 台203
1切割机2 台203
1氧焊2 套203
1挖掘机卡特 336D2 台203
1发电机组200KW1 台203
1汽车吊25T1 台203
1装载机柳工 501 台203
14、施工组织安排本项目部负责盖梁施工的负责人为邹多舫,施工队伍为 15 人已进场
5.施工道路本项目施工道路利用新修便道
便道修筑前先将松土清除洁净,再在上面铺筑 40cm 厚的石渣作为垫层,上面用 20cm 级配碎石找平
6、临时设施在施工现场的施工区边缘选择地势较平地场地进行平整,搭设简易工棚,架设临时电力线路
钢筋加工场地需将松土清除洁净,回填 40cm 厚的石渣作为垫层,上面用 20cm 厚的 C20砼进行硬化
四、施工方案及技术措施墩柱混凝士施工到距墩柱顶 70㎝高度时与桥的纵向位子墩柱各预埋一根直径为 110㎜钢管,作为盖梁支架的支撑棒预留孔,在支架安装时穿钢棒用,承重支承采纳 φ100mm 穿心钢棒,在钢棒上
