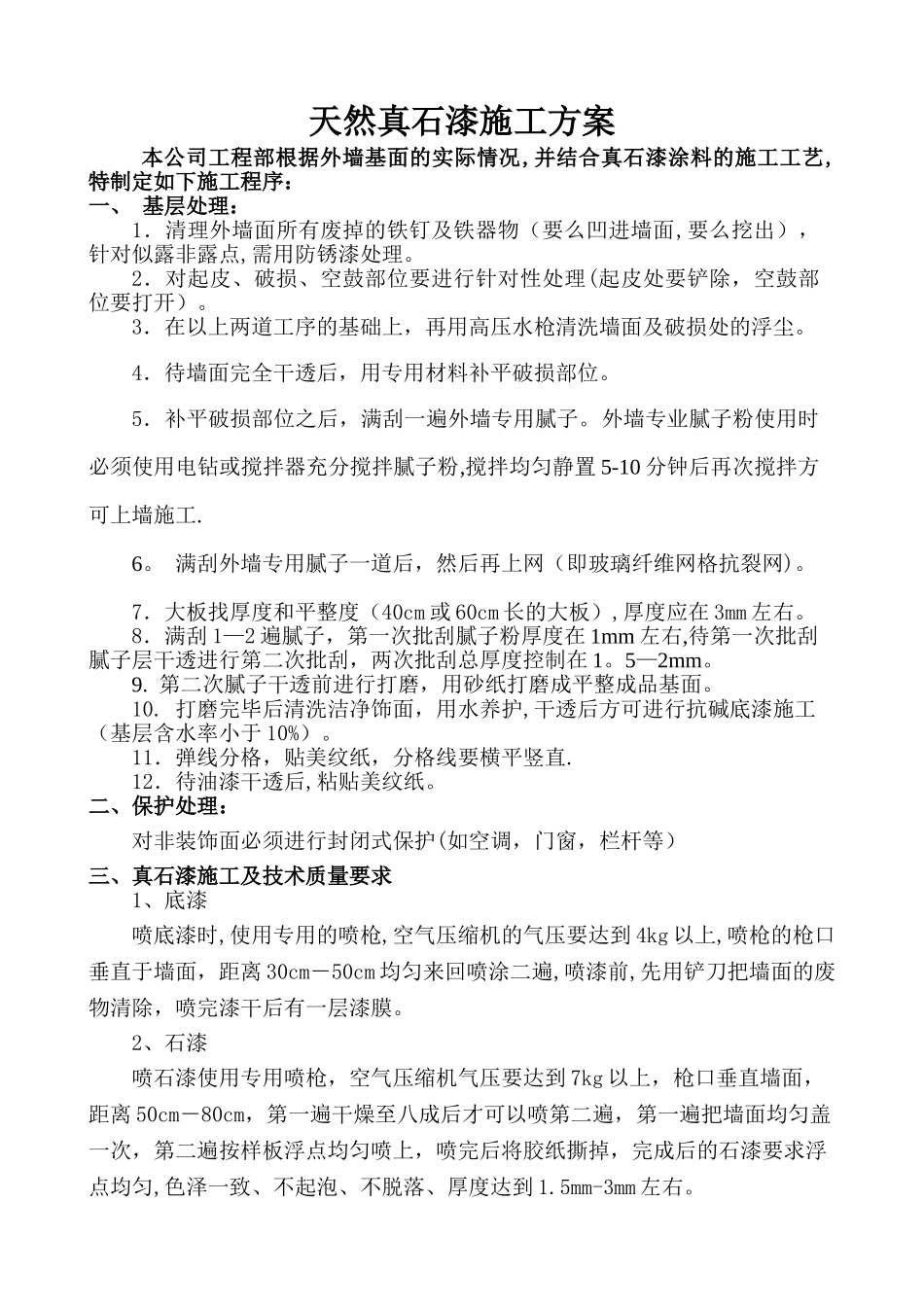

天然真石漆施工方案本公司工程部根据外墙基面的实际情况,并结合真石漆涂料的施工工艺,特制定如下施工程序:一、 基层处理:1.清理外墙面所有废掉的铁钉及铁器物(要么凹进墙面,要么挖出),针对似露非露点,需用防锈漆处理。2.对起皮、破损、空鼓部位要进行针对性处理(起皮处要铲除,空鼓部位要打开)。3.在以上两道工序的基础上,再用高压水枪清洗墙面及破损处的浮尘。4.待墙面完全干透后,用专用材料补平破损部位。5.补平破损部位之后,满刮一遍外墙专用腻子。外墙专业腻子粉使用时必须使用电钻或搅拌器充分搅拌腻子粉,搅拌均匀静置 5-10 分钟后再次搅拌方可上墙施工.6。 满刮外墙专用腻子一道后,然后再上网(即玻璃纤维网格抗裂网)。 7.大板找厚度和平整度(40cm 或 60cm 长的大板),厚度应在 3mm 左右。8.满刮 1—2 遍腻子,第一次批刮腻子粉厚度在 1mm 左右,待第一次批刮腻子层干透进行第二次批刮,两次批刮总厚度控制在 1。5—2mm。9. 第二次腻子干透前进行打磨,用砂纸打磨成平整成品基面。10. 打磨完毕后清洗洁净饰面,用水养护,干透后方可进行抗碱底漆施工(基层含水率小于 10%)。11.弹线分格,贴美纹纸,分格线要横平竖直.12.待油漆干透后,粘贴美纹纸。二、保护处理:对非装饰面必须进行封闭式保护(如空调,门窗,栏杆等)三、真石漆施工及技术质量要求1、底漆喷底漆时,使用专用的喷枪,空气压缩机的气压要达到 4kg 以上,喷枪的枪口垂直于墙面,距离 30cm-50cm 均匀来回喷涂二遍,喷漆前,先用铲刀把墙面的废物清除,喷完漆干后有一层漆膜。2、石漆喷石漆使用专用喷枪,空气压缩机气压要达到 7kg 以上,枪口垂直墙面,距离 50cm-80cm,第一遍干燥至八成后才可以喷第二遍,第一遍把墙面均匀盖一次,第二遍按样板浮点均匀喷上,喷完后将胶纸撕掉,完成后的石漆要求浮点均匀,色泽一致、不起泡、不脱落、厚度达到 1.5mm-3mm 左右。3、打磨在喷涂防水保护膜之前,需用 240#砂纸,磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然石漆表面的美感,同时保证防护的完全覆盖。4、面涂石漆层完全干透后(晴天时一般 12 小时干透)才可以喷涂面漆,喷面漆的喷枪和喷底漆的喷枪一样、空压机气压要求 4kg 以上,喷枪的枪口垂直于墙面,距离 30cm—50cm,来回均匀喷涂上去,面漆一般喷二遍,石漆喷涂面漆以后有漆膜,但表面有柔光。四、卫生处理拆除所有保护部位,针对污染部位要清理洁净五、施工管理备料与施...
