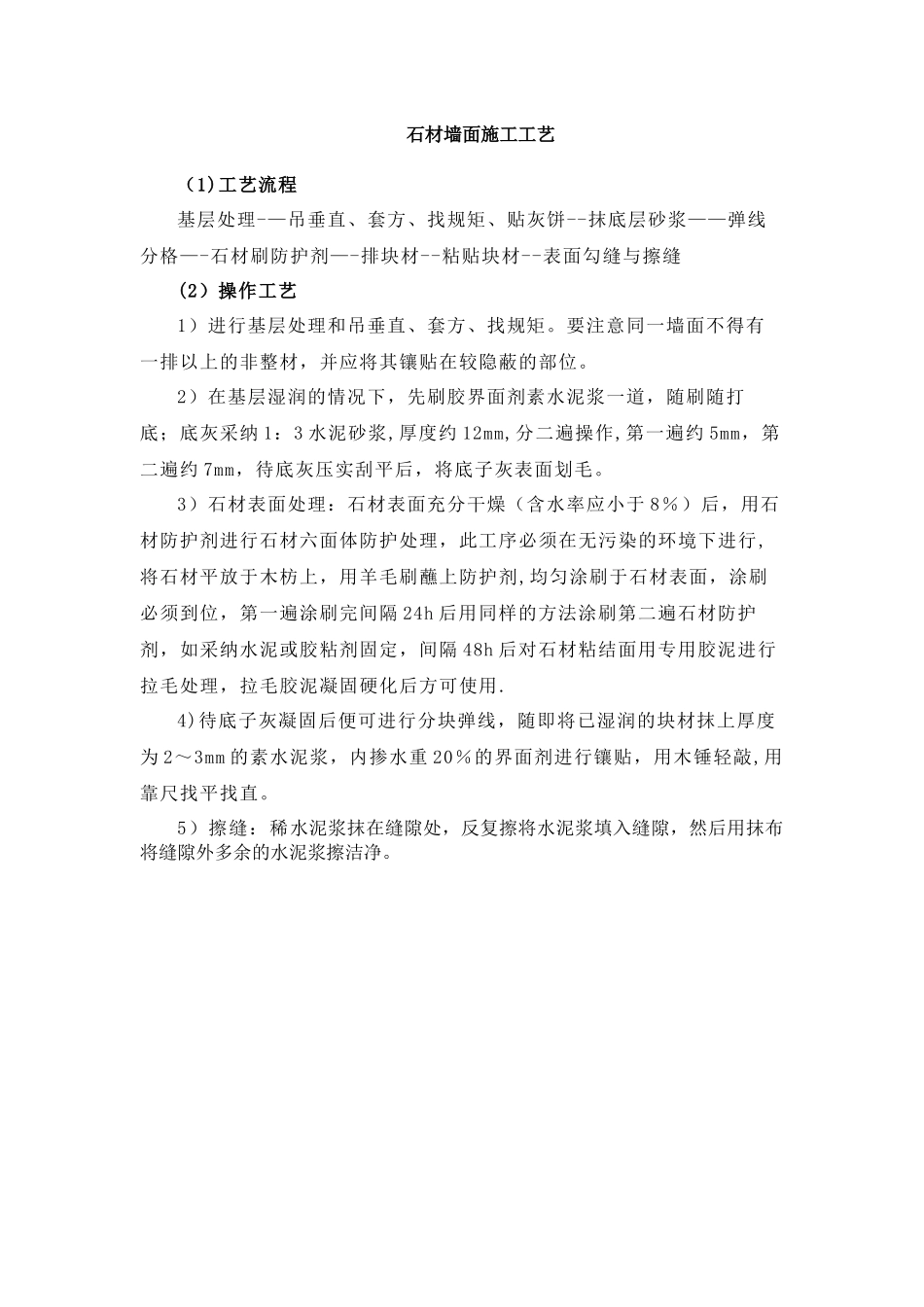

石材墙面施工工艺(1)工艺流程基层处理-—吊垂直、套方、找规矩、贴灰饼--抹底层砂浆——弹线分格—-石材刷防护剂—-排块材--粘贴块材--表面勾缝与擦缝(2)操作工艺1)进行基层处理和吊垂直、套方、找规矩。要注意同一墙面不得有一排以上的非整材,并应将其镶贴在较隐蔽的部位。2)在基层湿润的情况下,先刷胶界面剂素水泥浆一道,随刷随打底;底灰采纳 1:3 水泥砂浆,厚度约 12mm,分二遍操作,第一遍约 5mm,第二遍约 7mm,待底灰压实刮平后,将底子灰表面划毛。3)石材表面处理:石材表面充分干燥(含水率应小于 8%)后,用石材防护剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木枋上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完间隔 24h 后用同样的方法涂刷第二遍石材防护剂,如采纳水泥或胶粘剂固定,间隔 48h 后对石材粘结面用专用胶泥进行拉毛处理,拉毛胶泥凝固硬化后方可使用.4)待底子灰凝固后便可进行分块弹线,随即将已湿润的块材抹上厚度为 2~3mm 的素水泥浆,内掺水重 20%的界面剂进行镶贴,用木锤轻敲,用靠尺找平找直。5)擦缝:稀水泥浆抹在缝隙处,反复擦将水泥浆填入缝隙,然后用抹布将缝隙外多余的水泥浆擦洁净。
