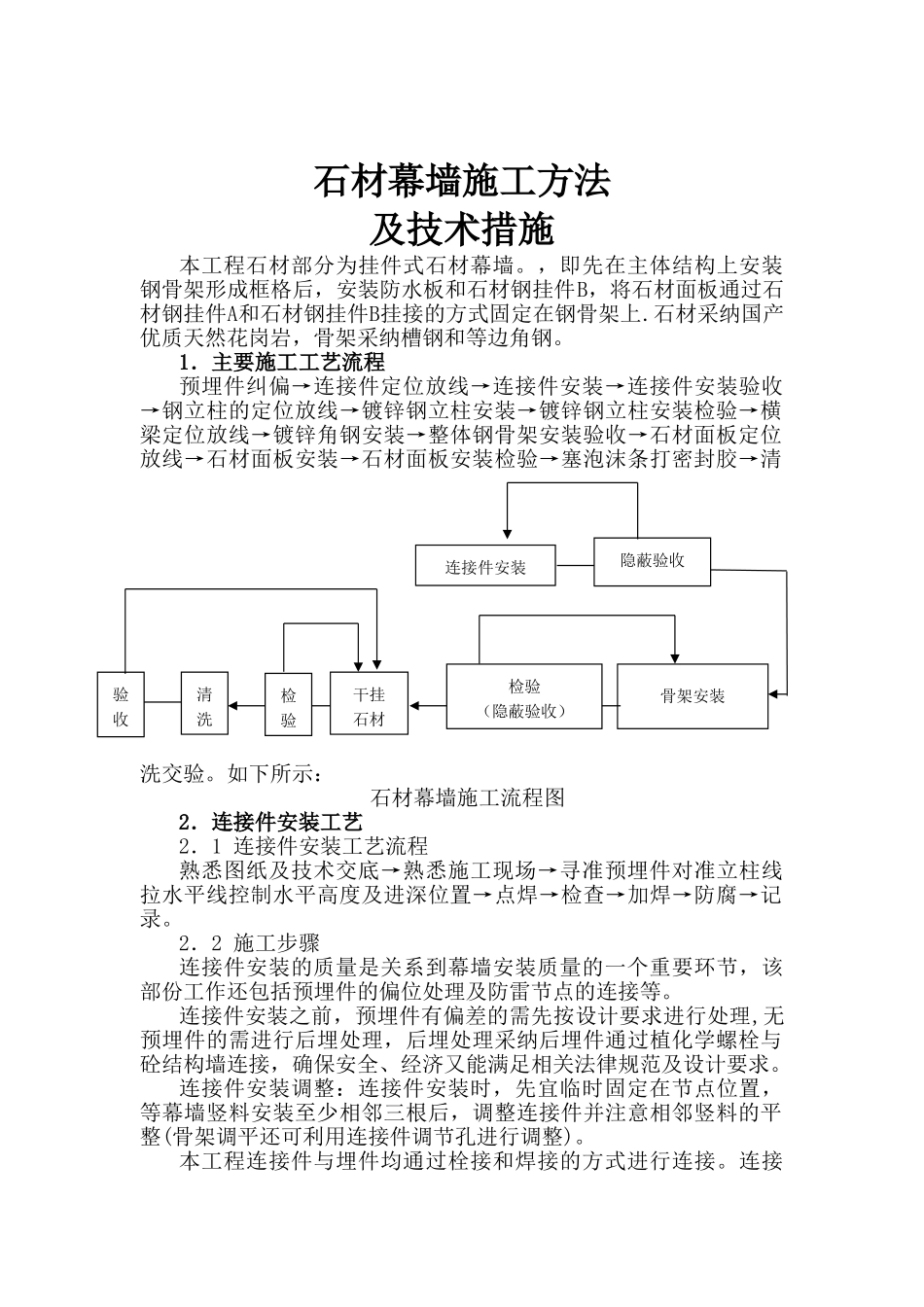

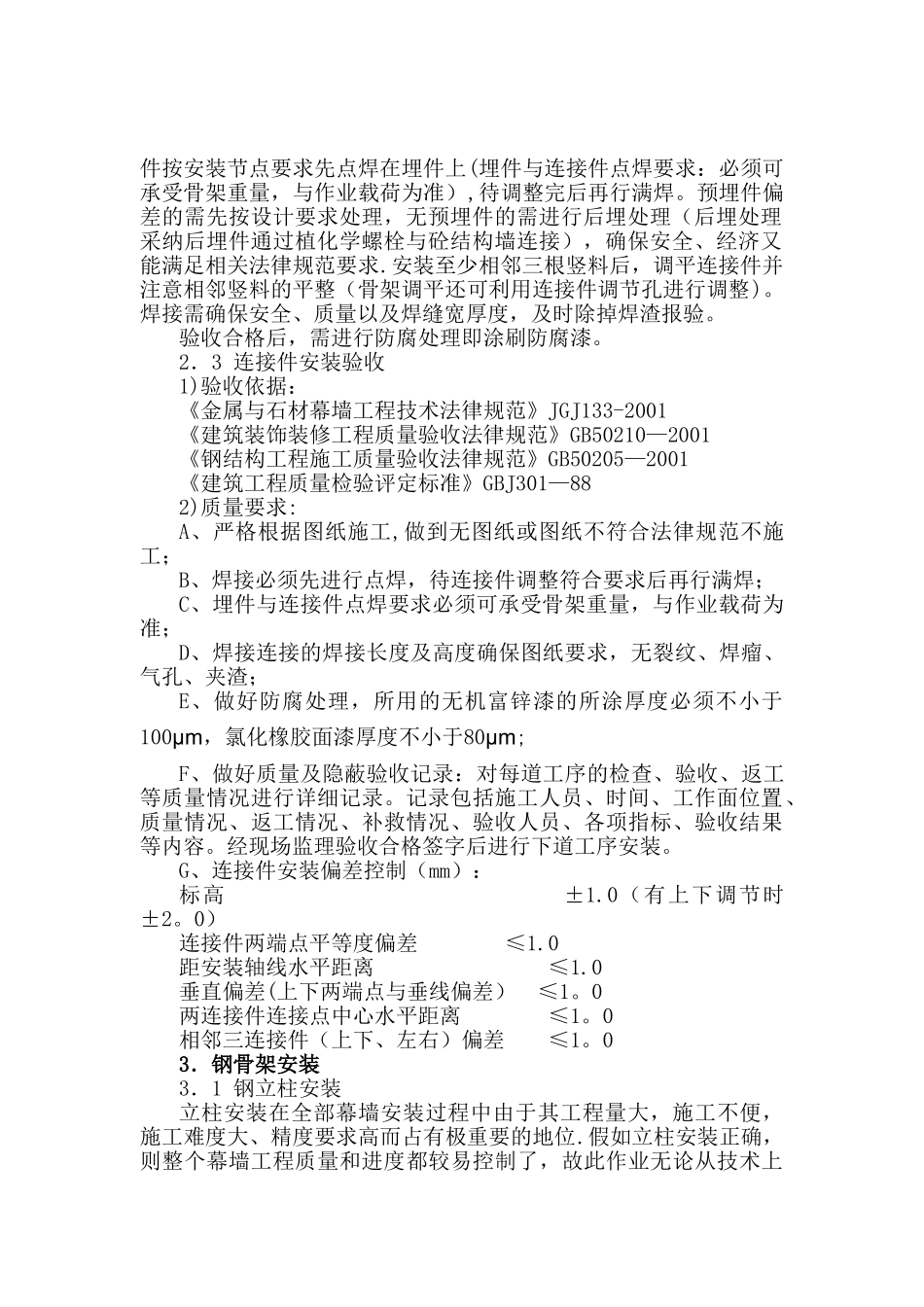

石材幕墙施工方法及技术措施本工程石材部分为挂件式石材幕墙。,即先在主体结构上安装钢骨架形成框格后,安装防水板和石材钢挂件B,将石材面板通过石材钢挂件A和石材钢挂件B挂接的方式固定在钢骨架上.石材采纳国产优质天然花岗岩,骨架采纳槽钢和等边角钢。1.主要施工工艺流程预埋件纠偏→连接件定位放线→连接件安装→连接件安装验收→钢立柱的定位放线→镀锌钢立柱安装→镀锌钢立柱安装检验→横梁定位放线→镀锌角钢安装→整体钢骨架安装验收→石材面板定位放线→石材面板安装→石材面板安装检验→塞泡沫条打密封胶→清洗交验。如下所示: 石材幕墙施工流程图2.连接件安装工艺2.1 连接件安装工艺流程熟悉图纸及技术交底→熟悉施工现场→寻准预埋件对准立柱线拉水平线控制水平高度及进深位置→点焊→检查→加焊→防腐→记录。2.2 施工步骤连接件安装的质量是关系到幕墙安装质量的一个重要环节,该部份工作还包括预埋件的偏位处理及防雷节点的连接等。连接件安装之前,预埋件有偏差的需先按设计要求进行处理,无预埋件的需进行后埋处理,后埋处理采纳后埋件通过植化学螺栓与砼结构墙连接,确保安全、经济又能满足相关法律规范及设计要求。连接件安装调整:连接件安装时,先宜临时固定在节点位置,等幕墙竖料安装至少相邻三根后,调整连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。本工程连接件与埋件均通过栓接和焊接的方式进行连接。连接连接件安装隐蔽验收骨架安装检验(隐蔽验收)干挂石材检验清洗验收件按安装节点要求先点焊在埋件上(埋件与连接件点焊要求:必须可承受骨架重量,与作业载荷为准),待调整完后再行满焊。预埋件偏差的需先按设计要求处理,无预埋件的需进行后埋处理(后埋处理采纳后埋件通过植化学螺栓与砼结构墙连接),确保安全、经济又能满足相关法律规范要求.安装至少相邻三根竖料后,调平连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。焊接需确保安全、质量以及焊缝宽厚度,及时除掉焊渣报验。验收合格后,需进行防腐处理即涂刷防腐漆。2.3 连接件安装验收1)验收依据: 《金属与石材幕墙工程技术法律规范》JGJ133-2001《建筑装饰装修工程质量验收法律规范》GB50210—2001《钢结构工程施工质量验收法律规范》GB50205—2001《建筑工程质量检验评定标准》GBJ301—882)质量要求:A、严格根据图纸施工,做到无图纸或图纸不符合法律规范不施工;B、焊接必须先进行点焊,待连...
