贵州省凯里公路管理局国省干线改造工程项目从江县加勉至加鸠公路改扩建工程(K0+000-K19+838)预制 T 梁施工组织及专项施工方案贵州路桥集团有限公司从江县加勉至加鸠公路改扩建工程项目经理部2018 年 04 月浆砌仰斜式路肩墙首件施工方案一、编制依据(1)招标文件、两阶段施工图设计、实施性施工组织设计;(2)贵州省凯里公路管理局编《工程建设项目管理办法》;(3) 《公路工程质量检验评定标准》(JTGF80/1-2004);(4) 施工现场临时用电安全规范(JGJ462005);(5) 相关法律、法规对水土保持、环境保护、安全管理的规定;(6) 公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验

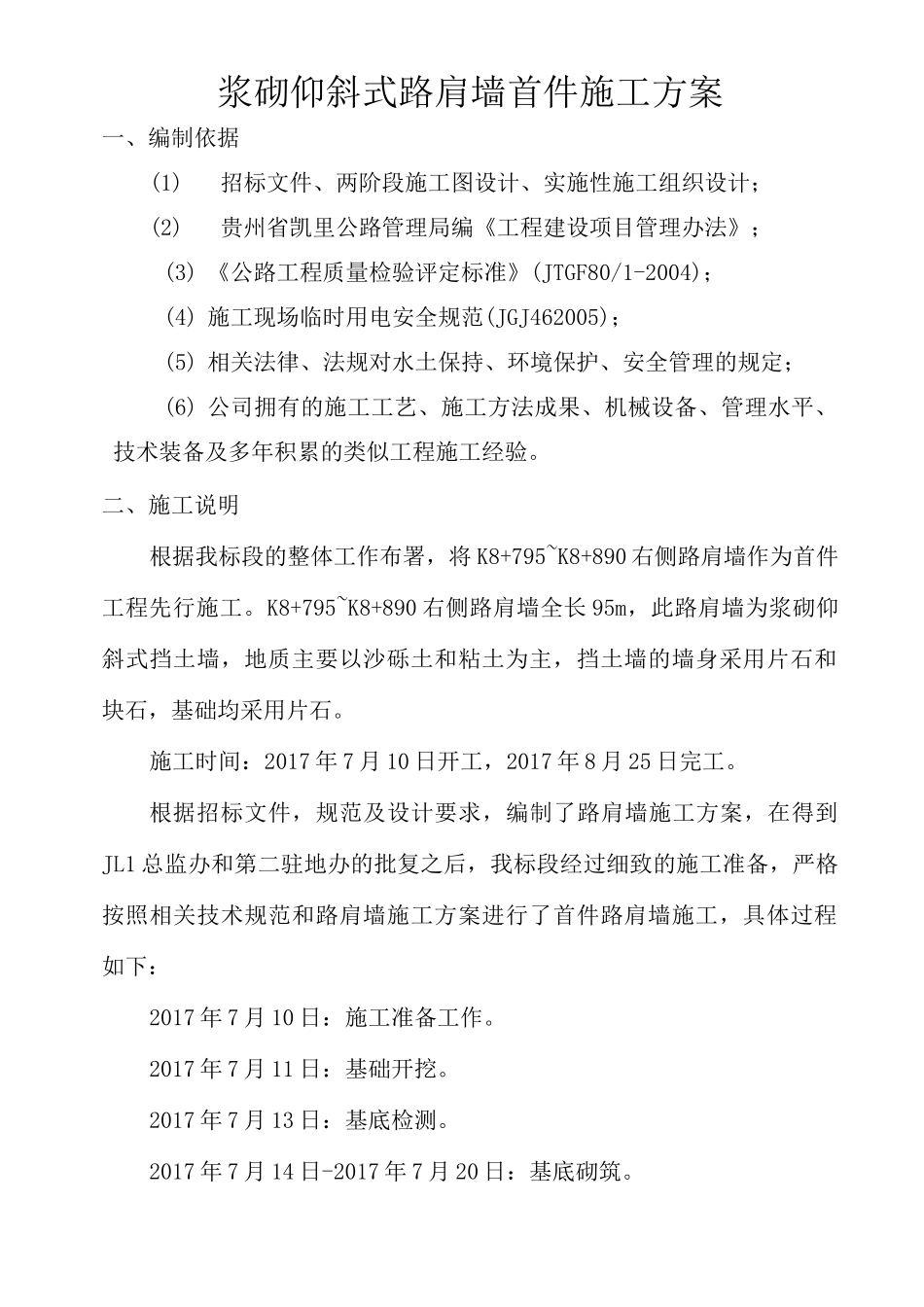

二、施工说明根据我标段的整体工作布署,将 K8+795~K8+890 右侧路肩墙作为首件工程先行施工
K8+795~K8+890 右侧路肩墙全长 95m,此路肩墙为浆砌仰斜式挡土墙,地质主要以沙砾土和粘土为主,挡土墙的墙身采用片石和块石,基础均采用片石
施工时间:2017 年 7 月 10 日开工,2017 年 8 月 25 日完工
根据招标文件,规范及设计要求,编制了路肩墙施工方案,在得到JL1 总监办和第二驻地办的批复之后,我标段经过细致的施工准备,严格按照相关技术规范和路肩墙施工方案进行了首件路肩墙施工,具体过程如下:2017 年 7 月 10 日:施工准备工作
2017 年 7 月 11 日:基础开挖
2017 年 7 月 13 日:基底检测
2017 年 7 月 14 日-2017 年 7 月 20 日:基底砌筑
2017 年 7 月 21 日-2017 年 8 月 20 日:墙体砌筑
2017 年 8 月 22 日:勾缝
2017 年 7 月 21 日-2017 年 8 月 25 日:养护
经过现场监理的监督和指导,在我项目
