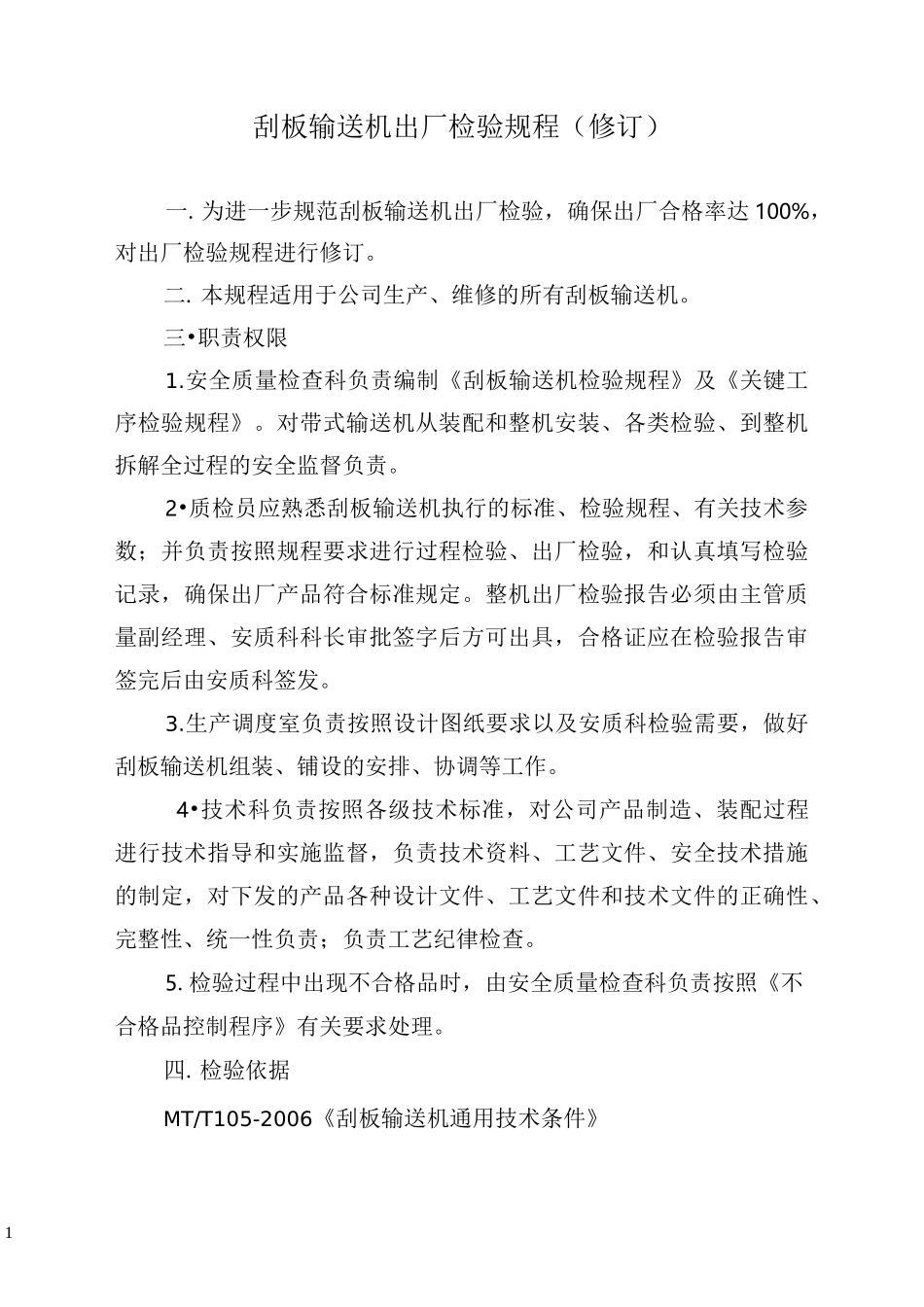

1刮板输送机出厂检验规程(修订)一.为进一步规范刮板输送机出厂检验,确保出厂合格率达 100%,对出厂检验规程进行修订。二. 本规程适用于公司生产、维修的所有刮板输送机。三•职责权限1.安全质量检查科负责编制《刮板输送机检验规程》及《关键工序检验规程》。对带式输送机从装配和整机安装、各类检验、到整机拆解全过程的安全监督负责。2•质检员应熟悉刮板输送机执行的标准、检验规程、有关技术参数;并负责按照规程要求进行过程检验、出厂检验,和认真填写检验记录,确保出厂产品符合标准规定。整机出厂检验报告必须由主管质量副经理、安质科科长审批签字后方可出具,合格证应在检验报告审签完后由安质科签发。3.生产调度室负责按照设计图纸要求以及安质科检验需要,做好刮板输送机组装、铺设的安排、协调等工作。4•技术科负责按照各级技术标准,对公司产品制造、装配过程进行技术指导和实施监督,负责技术资料、工艺文件、安全技术措施的制定,对下发的产品各种设计文件、工艺文件和技术文件的正确性、完整性、统一性负责;负责工艺纪律检查。5.检验过程中出现不合格品时,由安全质量检查科负责按照《不合格品控制程序》有关要求处理。四.检验依据MT/T105-2006《刮板输送机通用技术条件》2五. 检验项目及检验方式3出厂检验分主要零部件检验、整机检验。1.主要零部件检验(1)减速器出厂检验项目及要求① 装配及连接尺寸检验:用校准合格的游标卡尺、千分尺、钢卷尺检验。② 随机资料:查验随货合格证、检验报告、安标证、委托代理证明等应齐全有效。进口减速机还应提供报关单。③ 试运转检验:在额定转速下,使减速机正向和反向空载各运转 1 小时。要求减速机运转平稳、不得有冲击或强烈振动;互相啮合的齿轮应转动自如,无卡滞现象;各连接件、紧固件不得松动;各密封处、接合处不得有渗油及漏油现象。④ 温升试验:减速机在额定负荷下,正向和反向连续运转直至油池油温达到热平衡,内装冷却系统的减速机应在设计要求的通水量及进口水温条件下进行试验。要求温升满足以下规定:A. 允许油池润滑油最高油温不超过 1001,油池润滑油温升不超过 801,在额定负荷下连续运转,油温达到 1001,所需时间不得少于 3小时;B. 当用减速器本身内装冷却系统时,油温应控制在 901 以下。⑤ 噪声试验可减速机在正向和反向运转时进行,在离被试减速器正面、侧面上面 1m 处三个方向测定噪声值,取其算术平均值。最大噪声不得超过 90dB(A)。...
