石质路堑爆破专项施工方案一、概述本段属低山丘陵地貌区,出露地层较多,地表上覆土层为碎块石粘性土,下伏灰岩、花岗岩、石英砂岩
一般为中微风化强度高,硬度大
本路段位于 G106 国道西侧,工程量包含主线 K101+000~K105+700,汝城停车区、田庄互通匝道挖方段,路基挖石方总量为807711m3,其中软石 176029m3,次坚石 631682m3, 工程特点:1、工期紧,任务重,所有石方爆破要求在 2024 年 12月底完成
2、工程分散,点多线长,难以促成有序施工
3、安全要求高,工程大部分工点距村民生活区较近

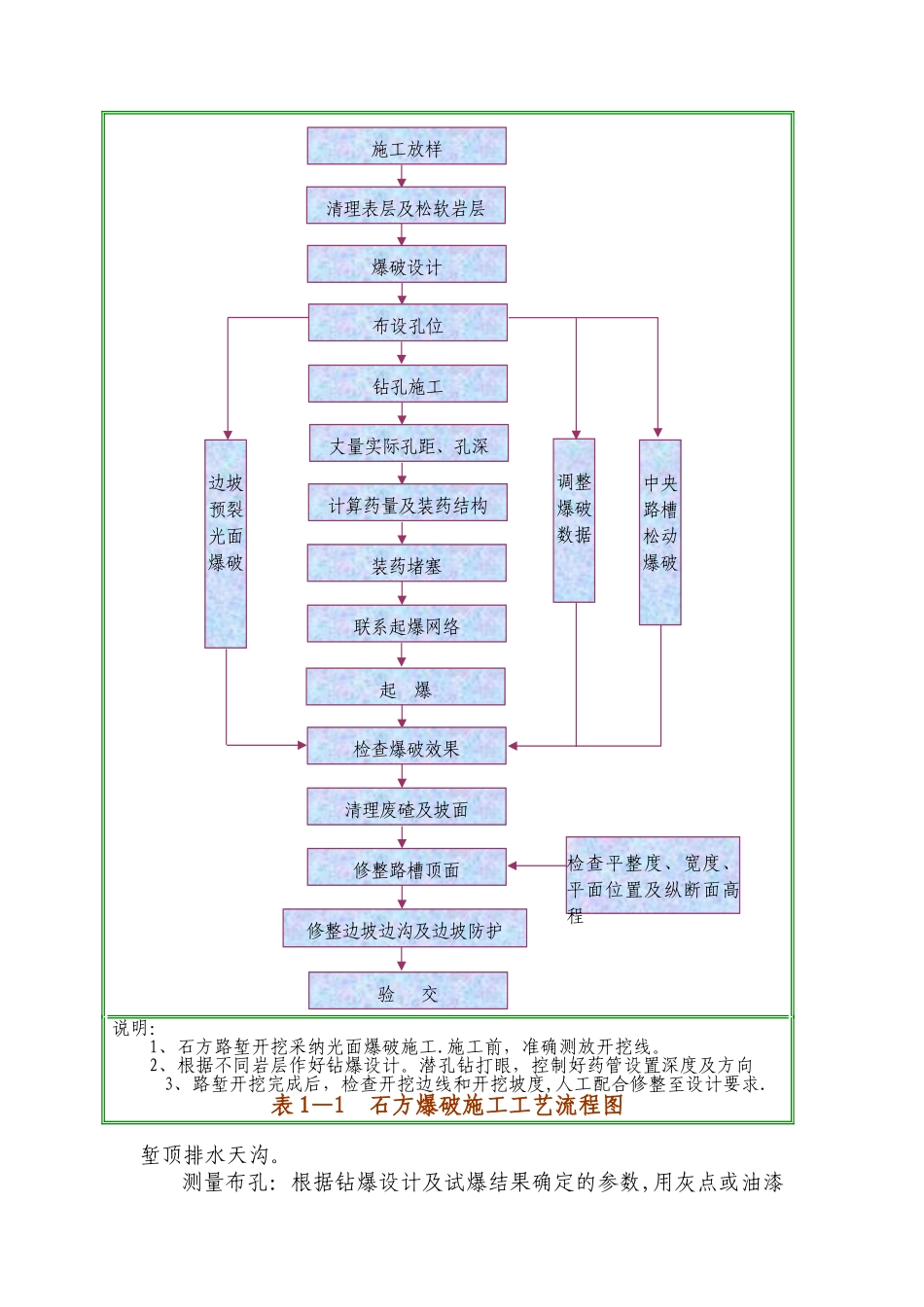

编制依据:《建设工程安全生产管理条例》中华人民共和国国务院令第 393 号,交通部《公路工程施工安全技术规程》(JTJ076-95)二、施工方案(一) 石质爆破施工工艺流程见表 1 — 1 (二) 准备工作如空中有缆线,应查明其平面位置和高度;调查地下有无管线,假如有管线,应查明其平面位置和埋设深度;同时应调查开挖边界线外的建筑物结构类型、完好程度及开挖距离,然后制定爆破方案
人 员 、 机 械 设 备 配 备 见 附 表 一 《 人 员 机 械(三) 施工方法松软的岩层采纳大马力推土机(带松土器)、挖掘机并辅以部分人工施工
硬质岩石采纳浅孔台阶或深孔梯段松动控制爆破,边坡采纳光面爆破,靠近路床表面及边沟则辅以小排炮进行施工,人工整修
爆破前先进行爆破设计和试爆,爆破后采纳推土机配合装载机或挖掘机清碴装车,自卸汽车运输
(四) 施工工艺清表:人工配合推土机清除开挖范围内的杂物、表层土,并做好堑顶排水天沟
测量布孔:根据钻爆设计及试爆结果确定的参数,用灰点或油漆说明:1、石方路堑开挖采纳光面爆破施工
施工前,准确测放开挖线
2、根据不同岩层作好钻爆设计
潜孔钻打眼,控制好药管设置深度及方向 3、路堑开挖完成后,检查开挖边线和开挖坡度,人工配合修整至设计要求
