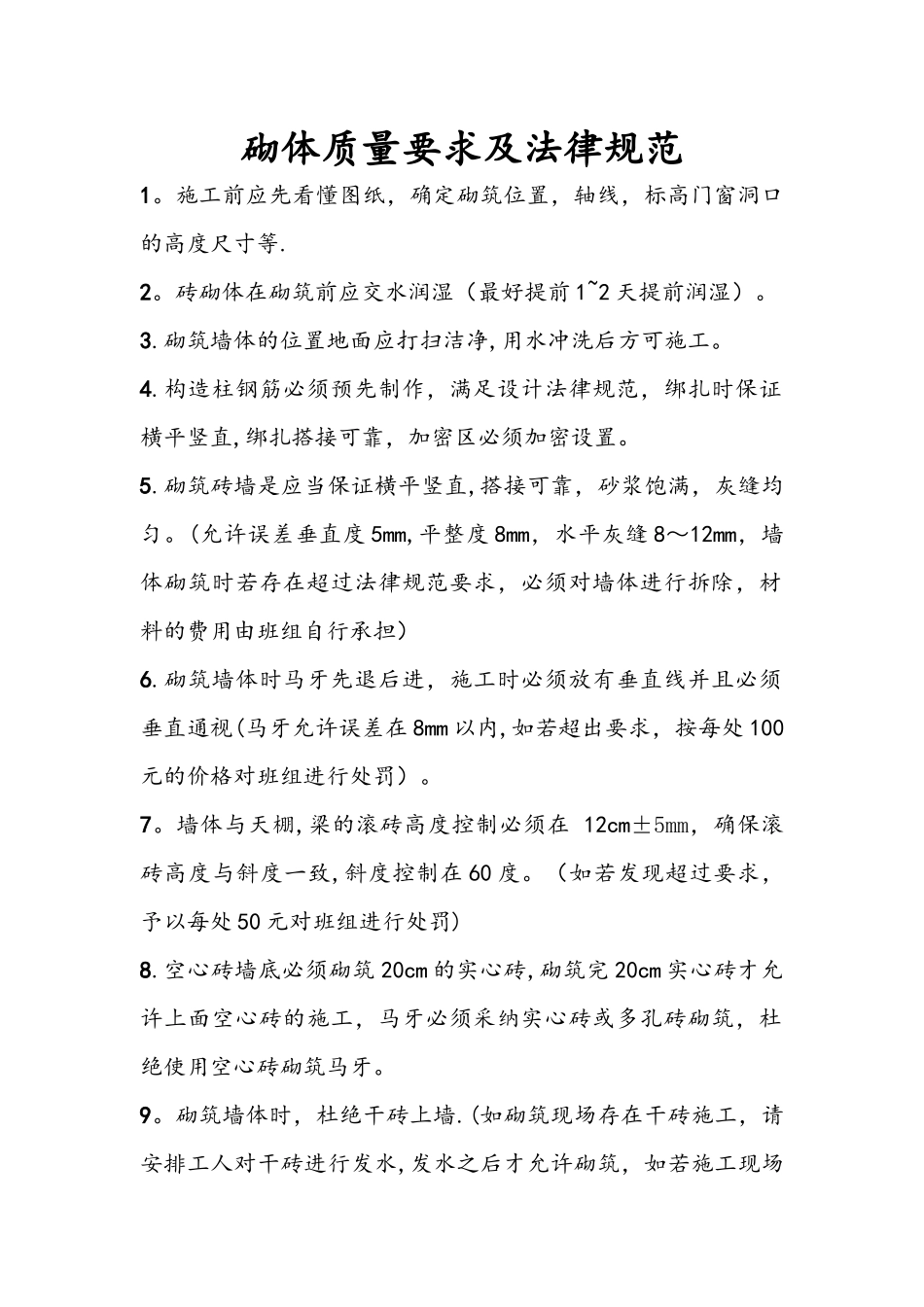

砌体质量要求及法律规范1
施工前应先看懂图纸,确定砌筑位置,轴线,标高门窗洞口的高度尺寸等
砖砌体在砌筑前应交水润湿(最好提前 1~2 天提前润湿)
砌筑墙体的位置地面应打扫洁净,用水冲洗后方可施工
构造柱钢筋必须预先制作,满足设计法律规范,绑扎时保证横平竖直,绑扎搭接可靠,加密区必须加密设置
砌筑砖墙是应当保证横平竖直,搭接可靠,砂浆饱满,灰缝均匀
(允许误差垂直度 5mm,平整度 8mm,水平灰缝 8~12mm,墙体砌筑时若存在超过法律规范要求,必须对墙体进行拆除,材料的费用由班组自行承担)6
砌筑墙体时马牙先退后进,施工时必须放有垂直线并且必须垂直通视(马牙允许误差在 8mm 以内,如若超出要求,按每处 100元的价格对班组进行处罚)

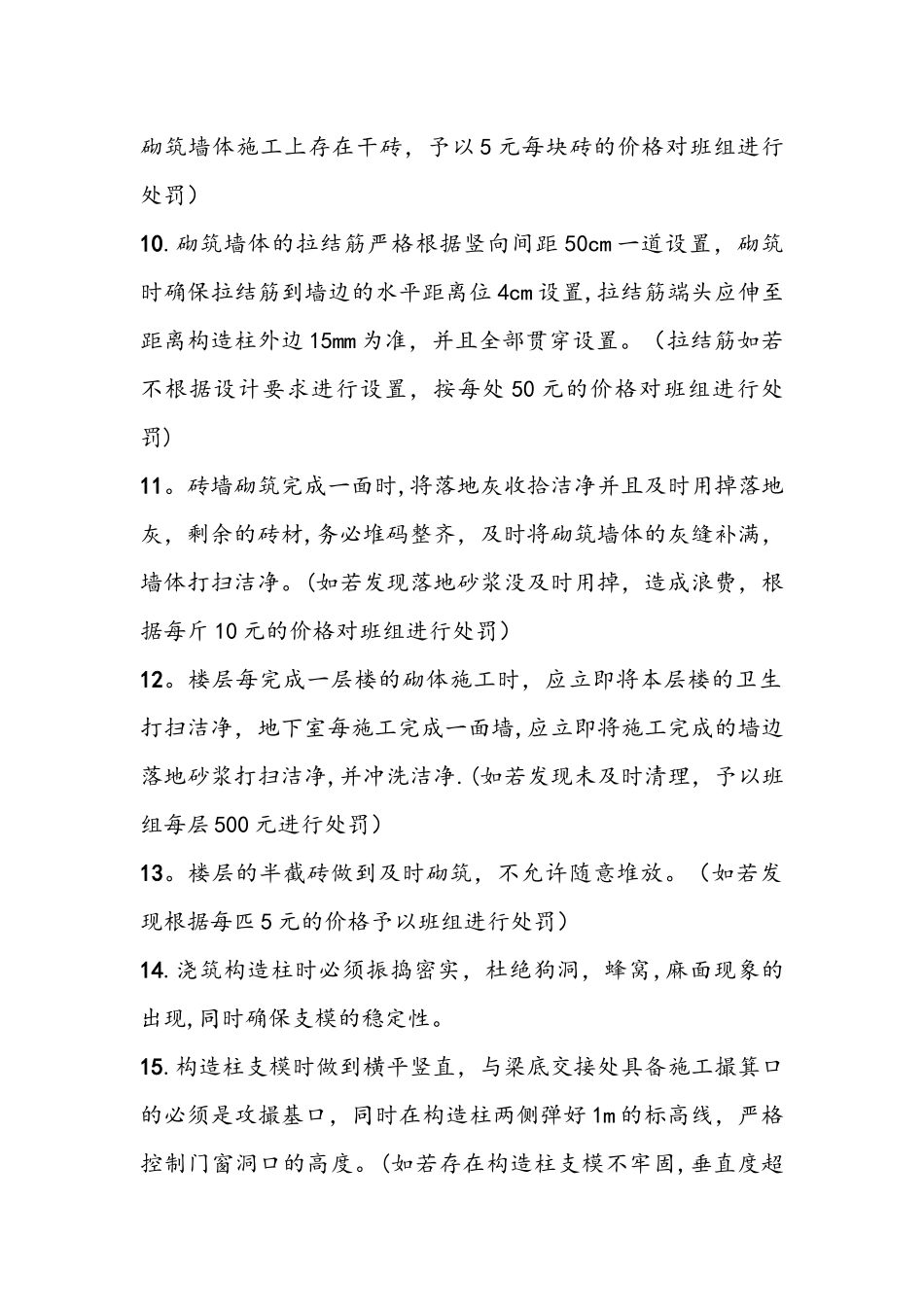

墙体与天棚,梁的滚砖高度控制必须在 12cm±5mm,确保滚砖高度与斜度一致,斜度控制在 60 度
(如若发现超过要求,予以每处 50 元对班组进行处罚)8
空心砖墙底必须砌筑 20cm 的实心砖,砌筑完 20cm 实心砖才允许上面空心砖的施工,马牙必须采纳实心砖或多孔砖砌筑,杜绝使用空心砖砌筑马牙
砌筑墙体时,杜绝干砖上墙
(如砌筑现场存在干砖施工,请安排工人对干砖进行发水,发水之后才允许砌筑,如若施工现场砌筑墙体施工上存在干砖,予以 5 元每块砖的价格对班组进行处罚)10
砌筑墙体的拉结筋严格根据竖向间距 50cm 一道设置,砌筑时确保拉结筋到墙边的水平距离位 4cm 设置,拉结筋端头应伸至距离构造柱外边 15mm 为准,并且全部贯穿设置
(拉结筋如若不根据设计要求进行设置,按每处 50 元的价格对班组进行处罚)11

砖墙砌筑完成一面时,将落地灰收拾洁净并且及时用掉落地灰,剩余的砖材,务必堆码整齐,及时将砌筑墙体的灰缝补满,墙体打扫洁净
(如若发现落地砂浆没及时用掉,造成浪费,根据每斤 10 元的价格对班组进
