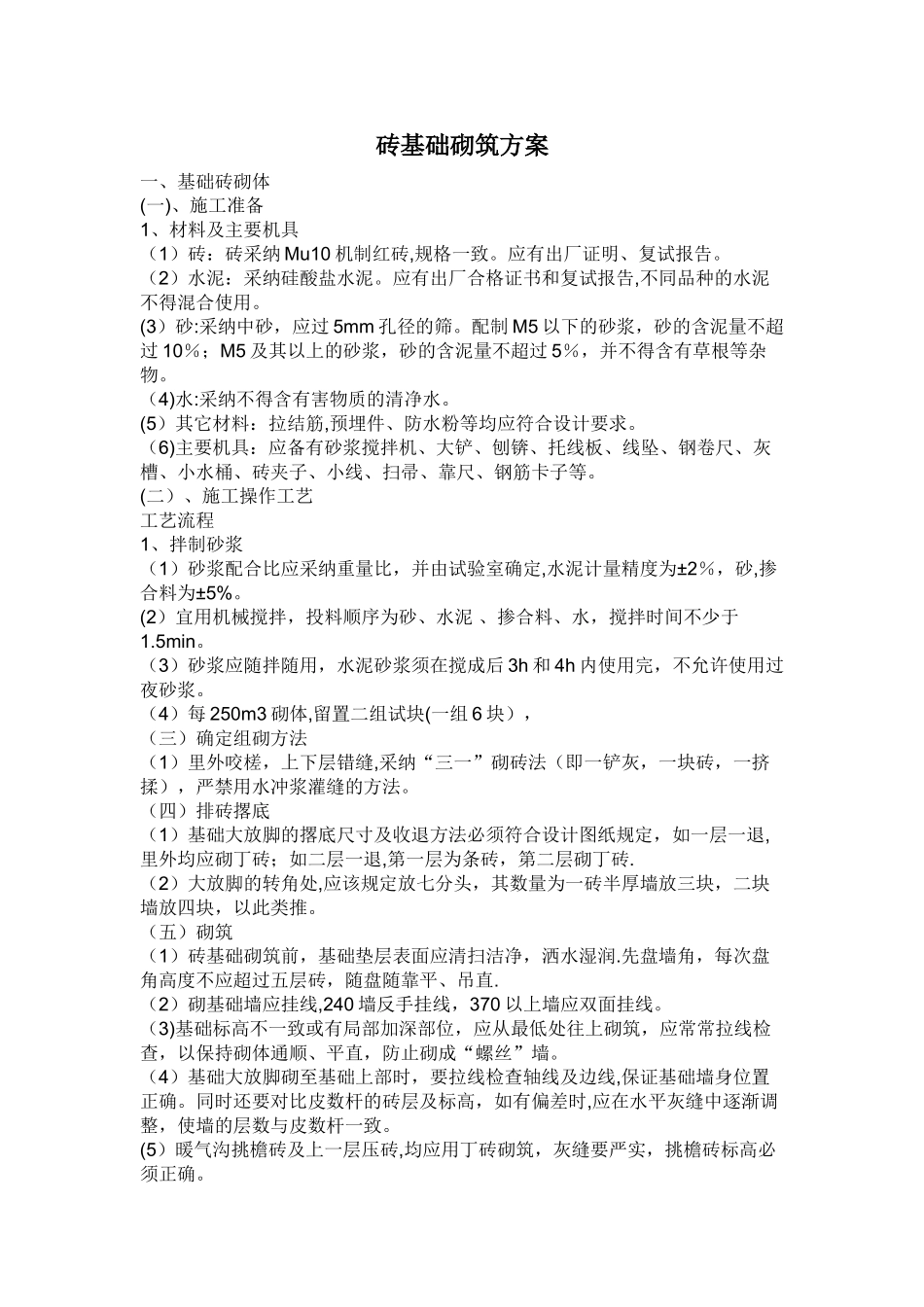

砖基础砌筑方案 一、基础砖砌体(一)、施工准备1、材料及主要机具(1)砖:砖采纳 Mu10 机制红砖,规格一致
应有出厂证明、复试报告
(2)水泥:采纳硅酸盐水泥
应有出厂合格证书和复试报告,不同品种的水泥不得混合使用
(3)砂:采纳中砂,应过 5mm 孔径的筛

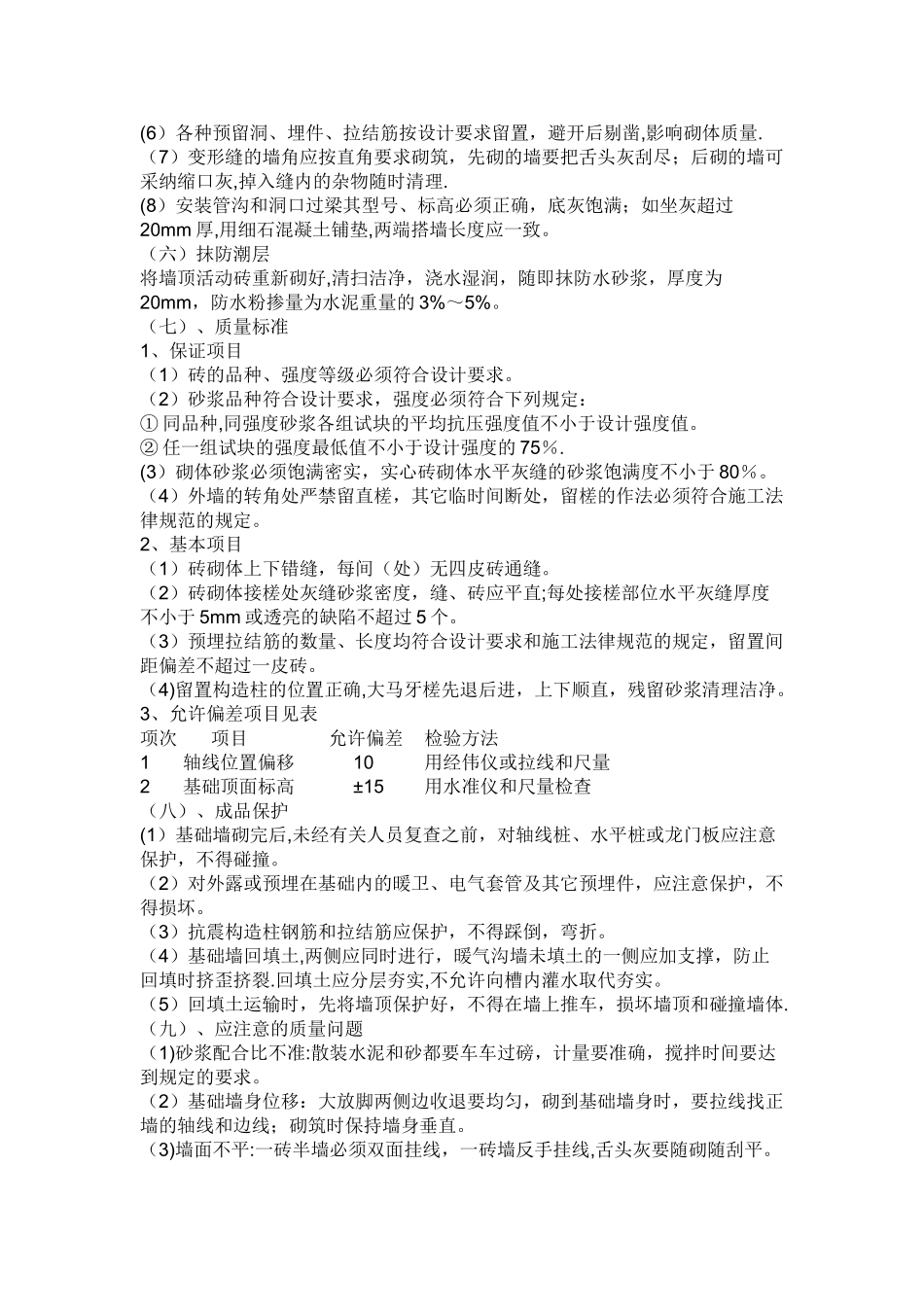

配制 M5 以下的砂浆,砂的含泥量不超过 10%;M5 及其以上的砂浆,砂的含泥量不超过 5%,并不得含有草根等杂物
(4)水:采纳不得含有害物质的清净水
(5)其它材料:拉结筋,预埋件、防水粉等均应符合设计要求
(6)主要机具:应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、扫帚、靠尺、钢筋卡子等
(二)、施工操作工艺工艺流程1、拌制砂浆(1)砂浆配合比应采纳重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%
(2)宜用机械搅拌,投料顺序为砂、水泥 、掺合料、水,搅拌时间不少于1
(3)砂浆应随拌随用,水泥砂浆须在搅成后 3h 和 4h 内使用完,不允许使用过夜砂浆

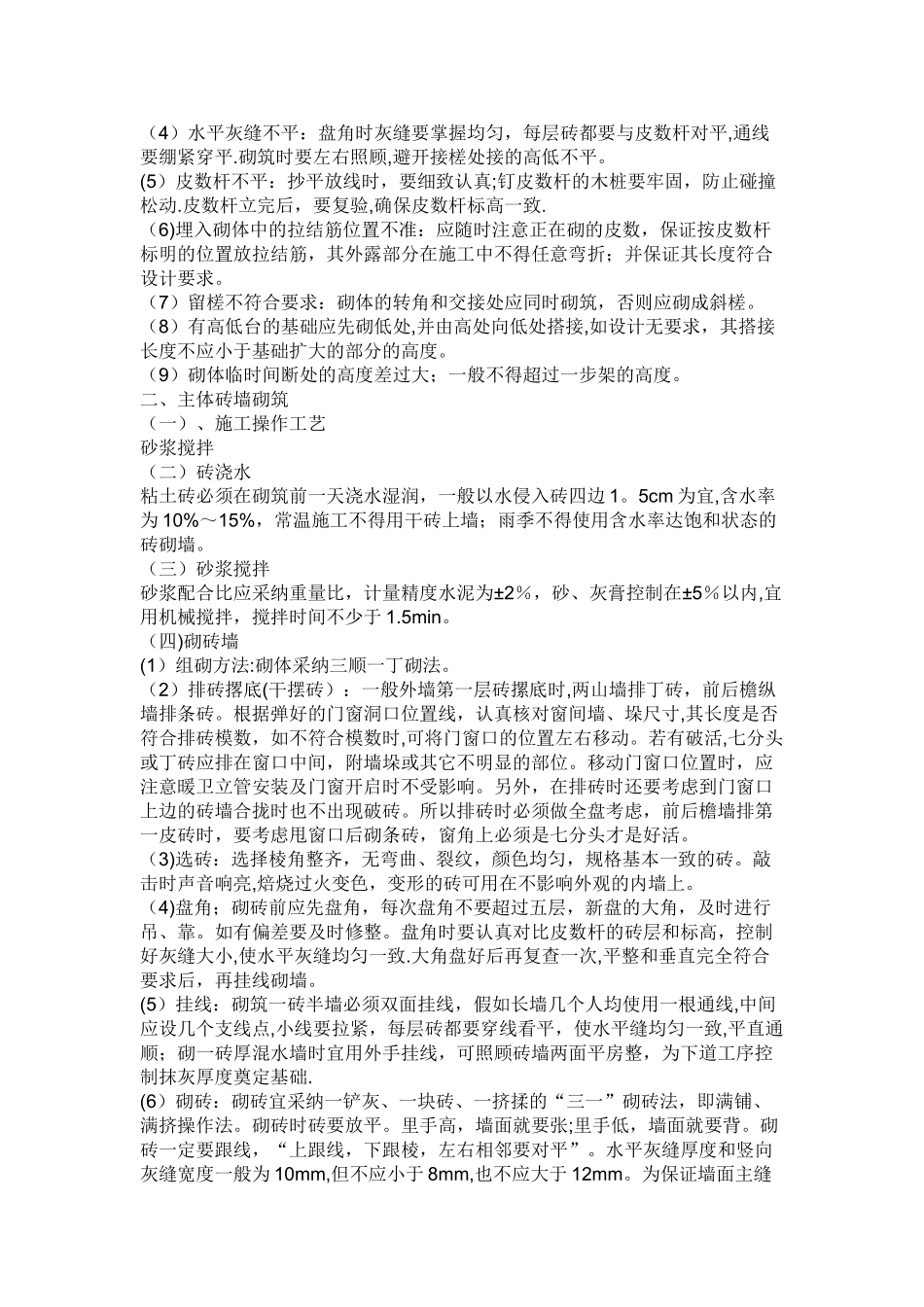

(4)每 250m3 砌体,留置二组试块(一组 6 块), (三)确定组砌方法(1)里外咬槎,上下层错缝,采纳“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲浆灌缝的方法
(四)排砖撂底(1)基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条砖,第二层砌丁砖
(2)大放脚的转角处,应该规定放七分头,其数量为一砖半厚墙放三块,二块墙放四块,以此类推
(五)砌筑(1)砖基础砌筑前,基础垫层表面应清扫洁净,洒水湿润
先盘墙角,每次盘角高度不应超过五层砖,随盘随靠平、吊直
(2)砌基础墙应挂线,240 墙反手挂线,370 以上墙应双面挂线
(3)基础标高不一致或有局部加深部位,应从最低处往上砌筑,应常常拉线检查,以保持砌体通顺、平直,防止砌成“螺
