砖墙砌筑技术交底记录

砖墙砌筑技术交底记录_第1页
1/5
砖墙砌筑技术交底记录_第2页
2/5
砖墙砌筑技术交底记录_第3页
3/5

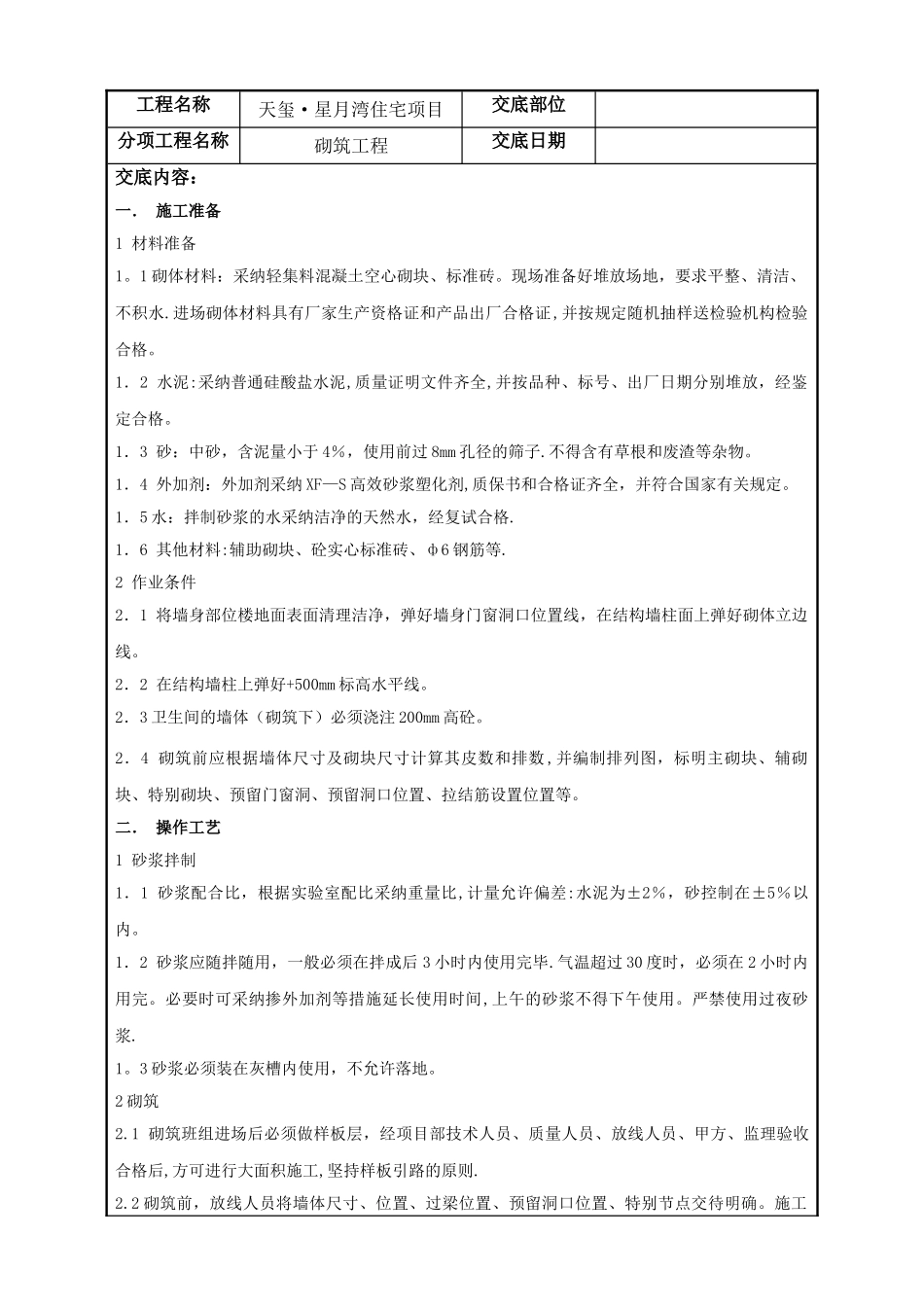

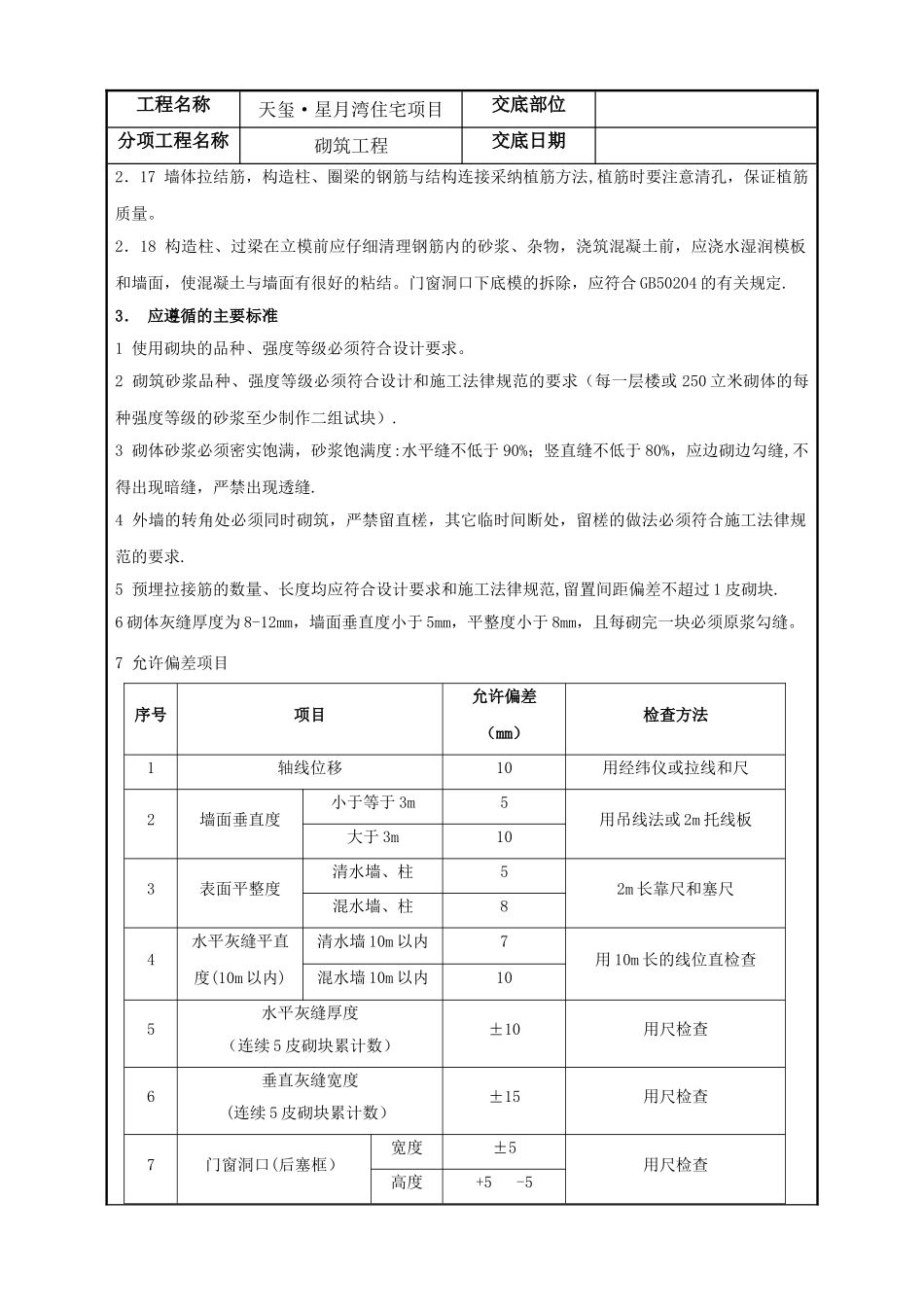

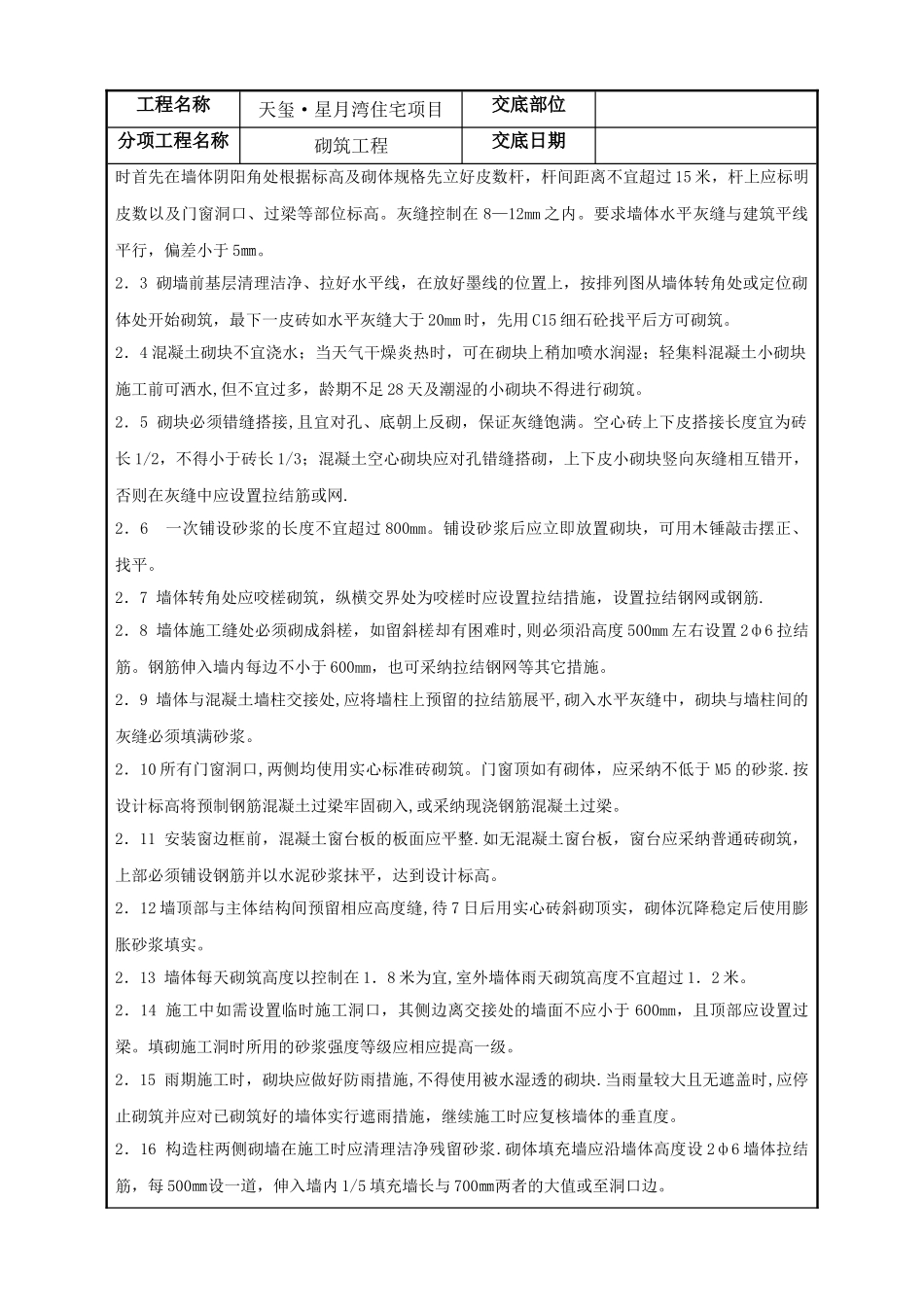

工程名称天玺·星月湾住宅项目交底部位 分项工程名称砌筑工程交底日期 交底内容:一. 施工准备1 材料准备1。1 砌体材料:采纳轻集料混凝土空心砌块、标准砖。现场准备好堆放场地,要求平整、清洁、不积水.进场砌体材料具有厂家生产资格证和产品出厂合格证,并按规定随机抽样送检验机构检验合格。1.2 水泥:采纳普通硅酸盐水泥,质量证明文件齐全,并按品种、标号、出厂日期分别堆放,经鉴定合格。1.3 砂:中砂,含泥量小于 4%,使用前过 8mm 孔径的筛子.不得含有草根和废渣等杂物。1.4 外加剂:外加剂采纳 XF—S 高效砂浆塑化剂,质保书和合格证齐全,并符合国家有关规定。1.5 水:拌制砂浆的水采纳洁净的天然水,经复试合格.1.6 其他材料:辅助砌块、砼实心标准砖、ф6 钢筋等.2 作业条件2.1 将墙身部位楼地面表面清理洁净,弹好墙身门窗洞口位置线,在结构墙柱面上弹好砌体立边线。2.2 在结构墙柱上弹好+500mm 标高水平线。2.3 卫生间的墙体(砌筑下)必须浇注 200mm 高砼。2.4 砌筑前应根据墙体尺寸及砌块尺寸计算其皮数和排数 ,并编制排列图,标明主砌块、辅砌块、特别砌块、预留门窗洞、预留洞口位置、拉结筋设置位置等。二. 操作工艺1 砂浆拌制1.1 砂浆配合比,根据实验室配比采纳重量比,计量允许偏差:水泥为±2%,砂控制在±5%以内。1.2 砂浆应随拌随用,一般必须在拌成后 3 小时内使用完毕.气温超过 30 度时,必须在 2 小时内用完。必要时可采纳掺外加剂等措施延长使用时间,上午的砂浆不得下午使用。严禁使用过夜砂浆.1。3 砂浆必须装在灰槽内使用,不允许落地。2 砌筑2.1 砌筑班组进场后必须做样板层,经项目部技术人员、质量人员、放线人员、甲方、监理验收合格后,方可进行大面积施工,坚持样板引路的原则.2.2 砌筑前,放线人员将墙体尺寸、位置、过梁位置、预留洞口位置、特别节点交待明确。施工工程名称天玺·星月湾住宅项目交底部位 分项工程名称砌筑工程交底日期 时首先在墙体阴阳角处根据标高及砌体规格先立好皮数杆,杆间距离不宜超过 15 米,杆上应标明皮数以及门窗洞口、过梁等部位标高。灰缝控制在 8—12mm 之内。要求墙体水平灰缝与建筑平线平行,偏差小于 5㎜。2.3 砌墙前基层清理洁净、拉好水平线,在放好墨线的位置上,按排列图从墙体转角处或定位砌体处开始砌筑,最下一皮砖如水平灰缝大于 20mm 时,先用 C15 细石砼找平后方可砌筑。2.4 混凝土砌块不宜浇...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砖墙砌筑技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
