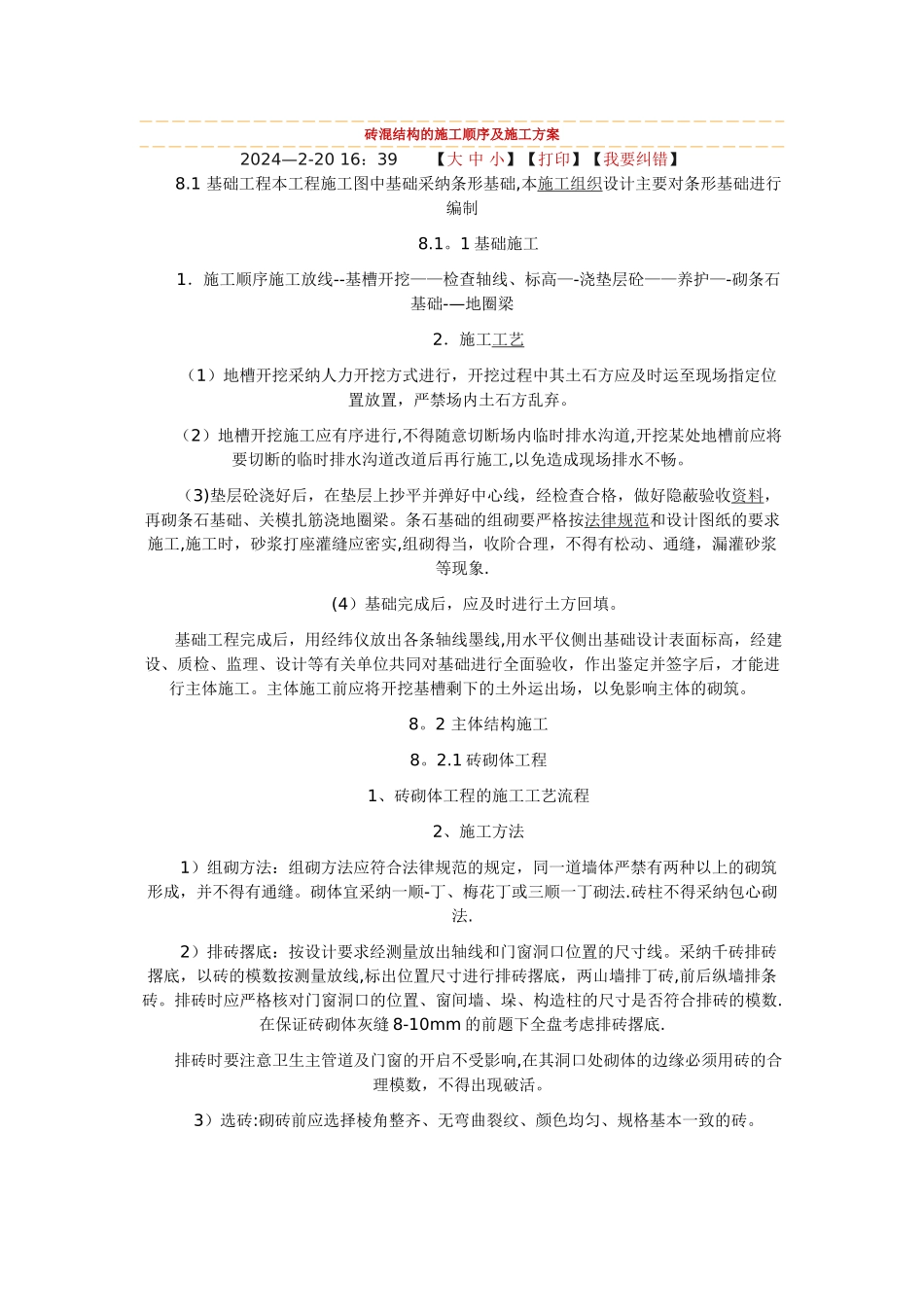

砖混结构的施工顺序及施工方案2024—2-20 16:39 【大 中 小】【打印】【我要纠错】 8
1 基础工程本工程施工图中基础采纳条形基础,本施工组织设计主要对条形基础进行编制 8
1 基础施工 1.施工顺序施工放线--基槽开挖——检查轴线、标高—-浇垫层砼——养护—-砌条石基础-—地圈梁 2.施工工艺 (1)地槽开挖采纳人力开挖方式进行,开挖过程中其土石方应及时运至现场指定位置放置,严禁场内土石方乱弃
(2)地槽开挖施工应有序进行,不得随意切断场内临时排水沟道,开挖某处地槽前应将要切断的临时排水沟道改道后再行施工,以免造成现场排水不畅
(3)垫层砼浇好后,在垫层上抄平并弹好中心线,经检查合格,做好隐蔽验收资料,再砌条石基础、关模扎筋浇地圈梁
条石基础的组砌要严格按法律规范和设计图纸的要求施工,施工时,砂浆打座灌缝应密实,组砌得当,收阶合理,不得有松动、通缝,漏灌砂浆等现象
(4)基础完成后,应及时进行土方回填
基础工程完成后,用经纬仪放出各条轴线墨线,用水平仪侧出基础设计表面标高,经建设、质检、监理、设计等有关单位共同对基础进行全面验收,作出鉴定并签字后,才能进行主体施工
主体施工前应将开挖基槽剩下的土外运出场,以免影响主体的砌筑
2 主体结构施工 8
1 砖砌体工程 1、砖砌体工程的施工工艺流程 2、施工方法 1)组砌方法:组砌方法应符合法律规范的规定,同一道墙体严禁有两种以上的砌筑形成,并不得有通缝
砌体宜采纳一顺-丁、梅花丁或三顺一丁砌法
砖柱不得采纳包心砌法
2)排砖撂底:按设计要求经测量放出轴线和门窗洞口位置的尺寸线
采纳千砖排砖撂底,以砖的模数按测量放线,标出位置尺寸进行排砖撂底,两山墙排丁砖,前后纵墙排条砖
排砖时应严格核对门窗洞口的位置、窗间墙、垛、构造柱的尺寸是否符合排砖的模数

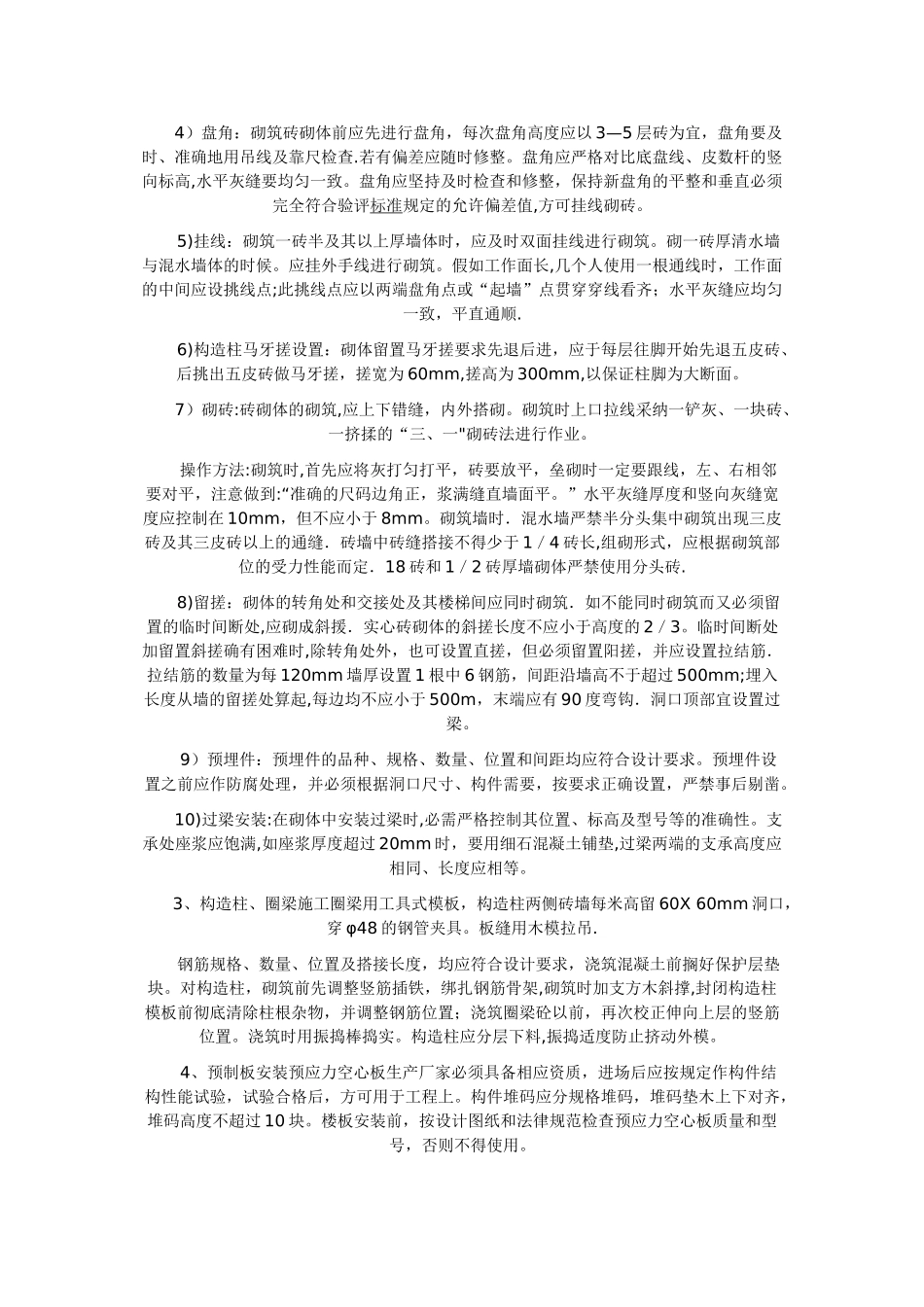

在保证砖砌体灰缝 8-10mm 的前题下全盘考虑
