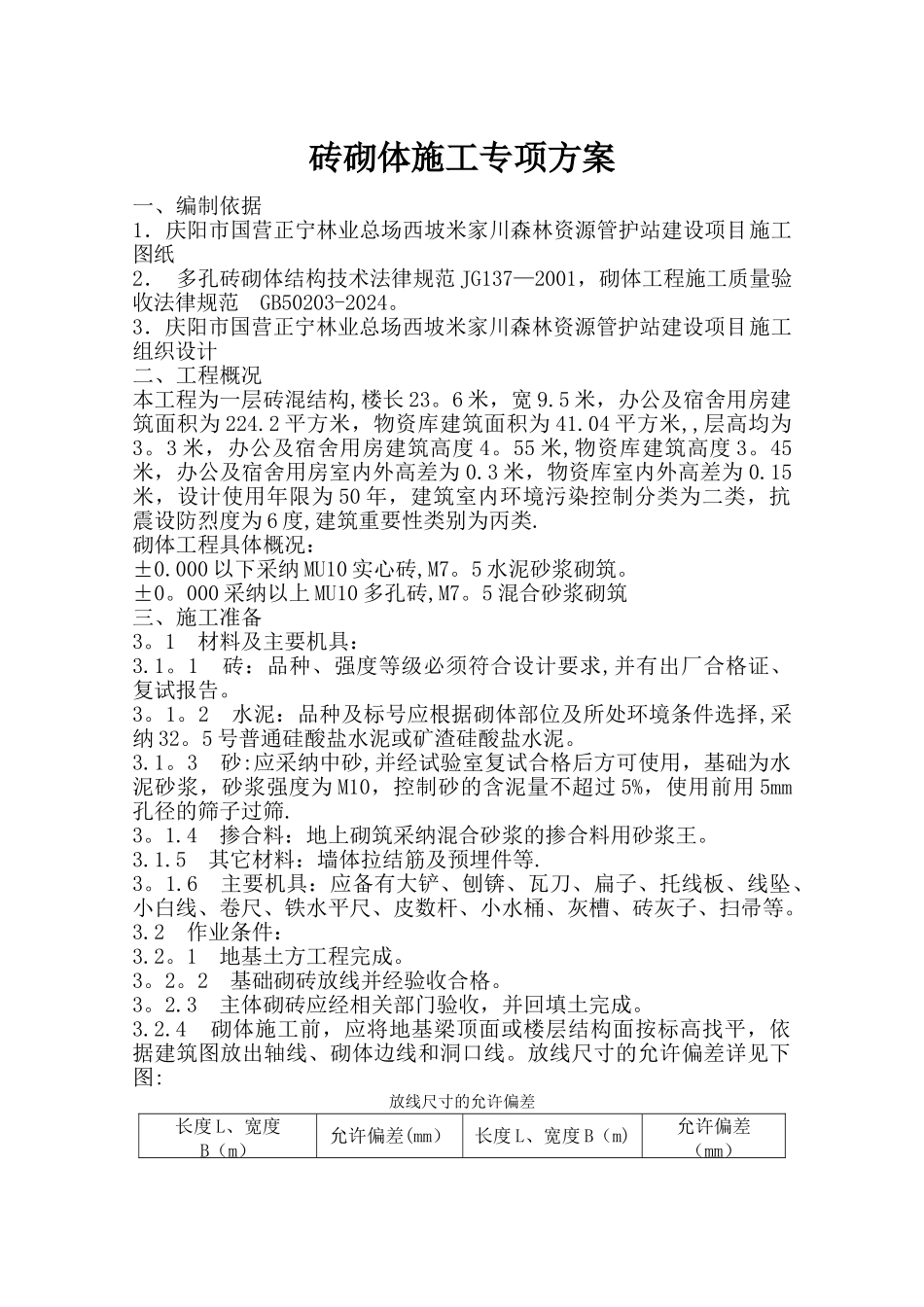

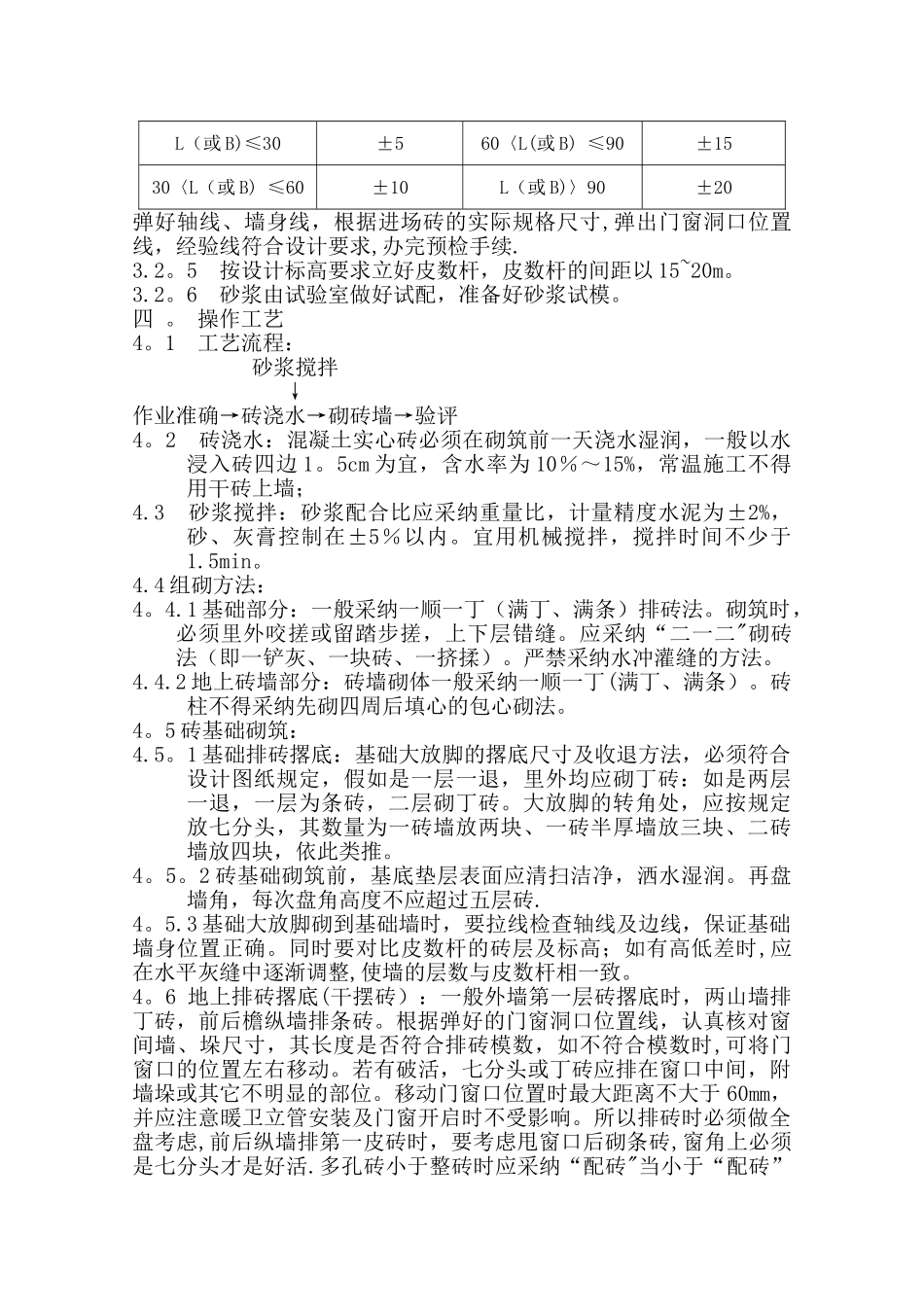

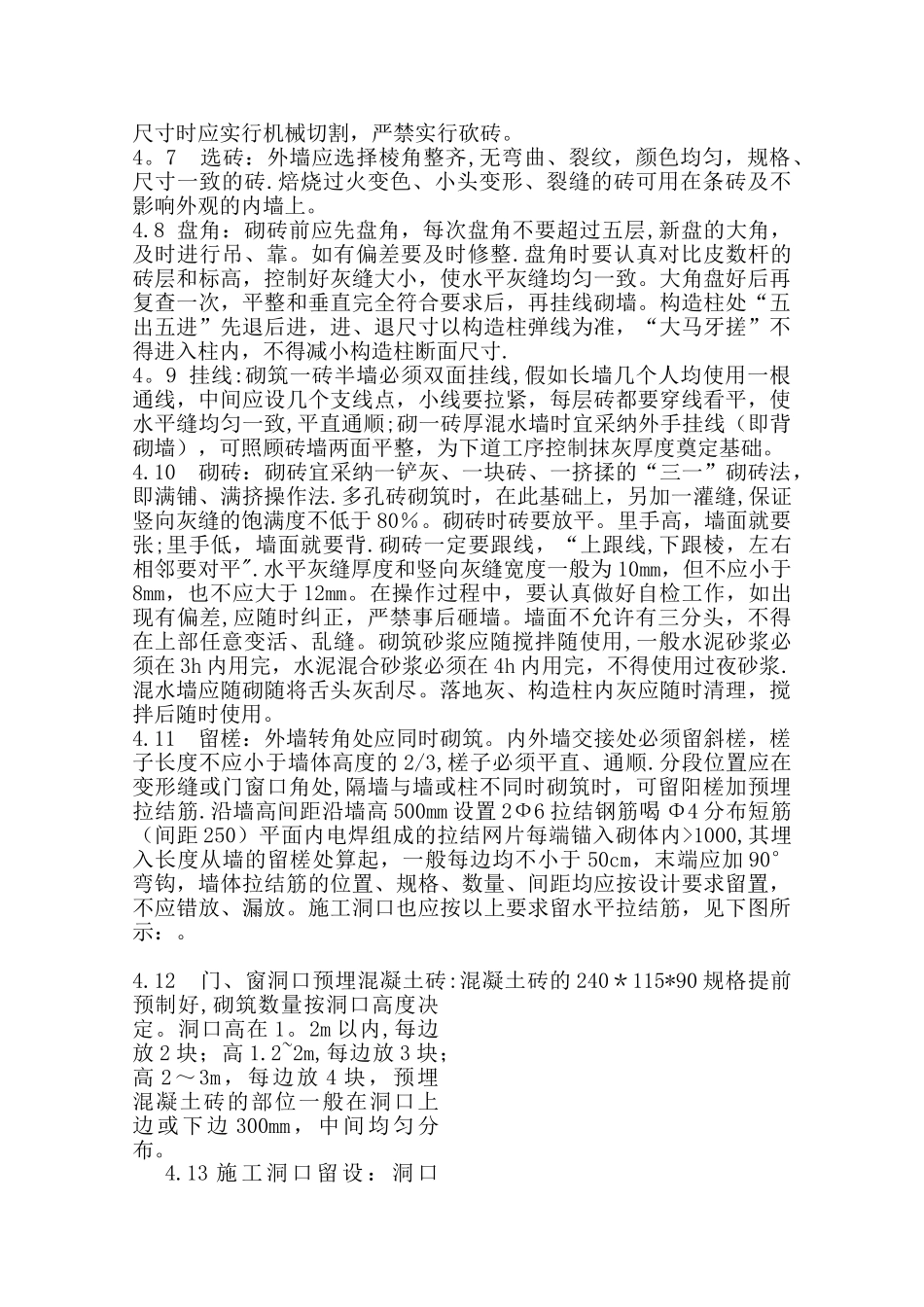

砖砌体施工专项方案一、编制依据1.庆阳市国营正宁林业总场西坡米家川森林资源管护站建设项目施工图纸2. 多孔砖砌体结构技术法律规范 JG137—2001,砌体工程施工质量验收法律规范 GB50203-2024。3.庆阳市国营正宁林业总场西坡米家川森林资源管护站建设项目施工组织设计二、工程概况本工程为一层砖混结构,楼长 23。6 米,宽 9.5 米,办公及宿舍用房建筑面积为 224.2 平方米,物资库建筑面积为 41.04 平方米,,层高均为3。3 米,办公及宿舍用房建筑高度 4。55 米,物资库建筑高度 3。45米,办公及宿舍用房室内外高差为 0.3 米,物资库室内外高差为 0.15米,设计使用年限为 50 年,建筑室内环境污染控制分类为二类,抗震设防烈度为 6 度,建筑重要性类别为丙类.砌体工程具体概况:±0.000 以下采纳 MU10 实心砖,M7。5 水泥砂浆砌筑。±0。000 采纳以上 MU10 多孔砖,M7。5 混合砂浆砌筑三、施工准备3。1 材料及主要机具:3.1。1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、复试报告。3。1。2 水泥:品种及标号应根据砌体部位及所处环境条件选择,采纳 32。5 号普通硅酸盐水泥或矿渣硅酸盐水泥。3.1。3 砂:应采纳中砂,并经试验室复试合格后方可使用,基础为水泥砂浆,砂浆强度为 M10,控制砂的含泥量不超过 5%,使用前用 5mm孔径的筛子过筛.3。1.4 掺合料:地上砌筑采纳混合砂浆的掺合料用砂浆王。3.1.5 其它材料:墙体拉结筋及预埋件等.3。1.6 主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖灰子、扫帚等。3.2 作业条件:3.2。1 地基土方工程完成。3。2。2 基础砌砖放线并经验收合格。3。2.3 主体砌砖应经相关部门验收,并回填土完成。3.2.4 砌体施工前,应将地基梁顶面或楼层结构面按标高找平,依据建筑图放出轴线、砌体边线和洞口线。放线尺寸的允许偏差详见下图:放线尺寸的允许偏差长度 L、宽度B(m)允许偏差(mm)长度 L、宽度 B(m)允许偏差(mm)L(或 B)≤30±560〈L(或 B) ≤90±1530〈L(或 B) ≤60±10L(或 B)〉90±20弹好轴线、墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续.3.2。5 按设计标高要求立好皮数杆,皮数杆的间距以 15~20m。3.2。6 砂浆由试验室做好试配,准备好砂浆试模。四 。 操作工艺4。1 工艺流程: 砂浆搅拌 ↓作业准确→砖浇水→砌砖墙→...
