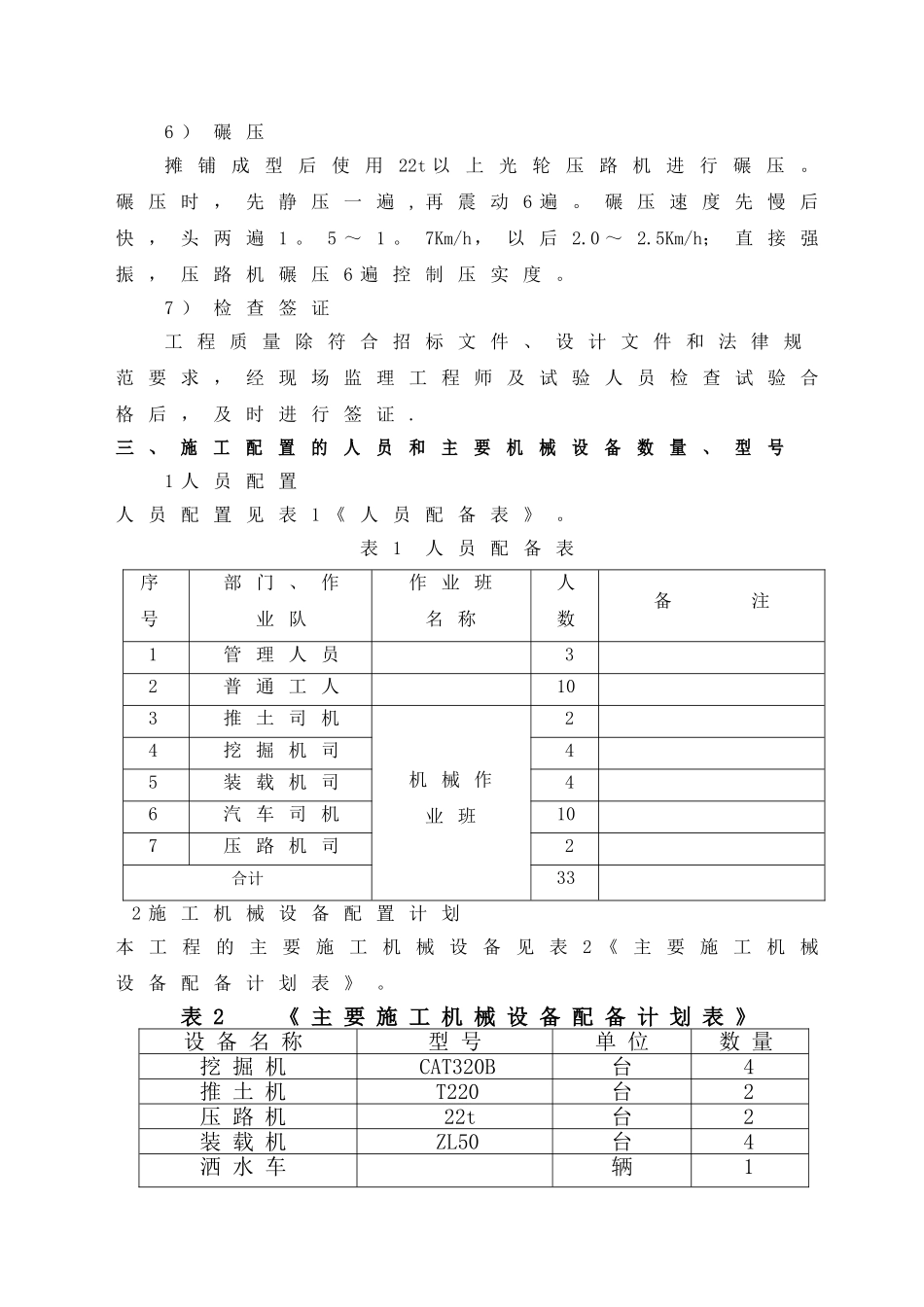

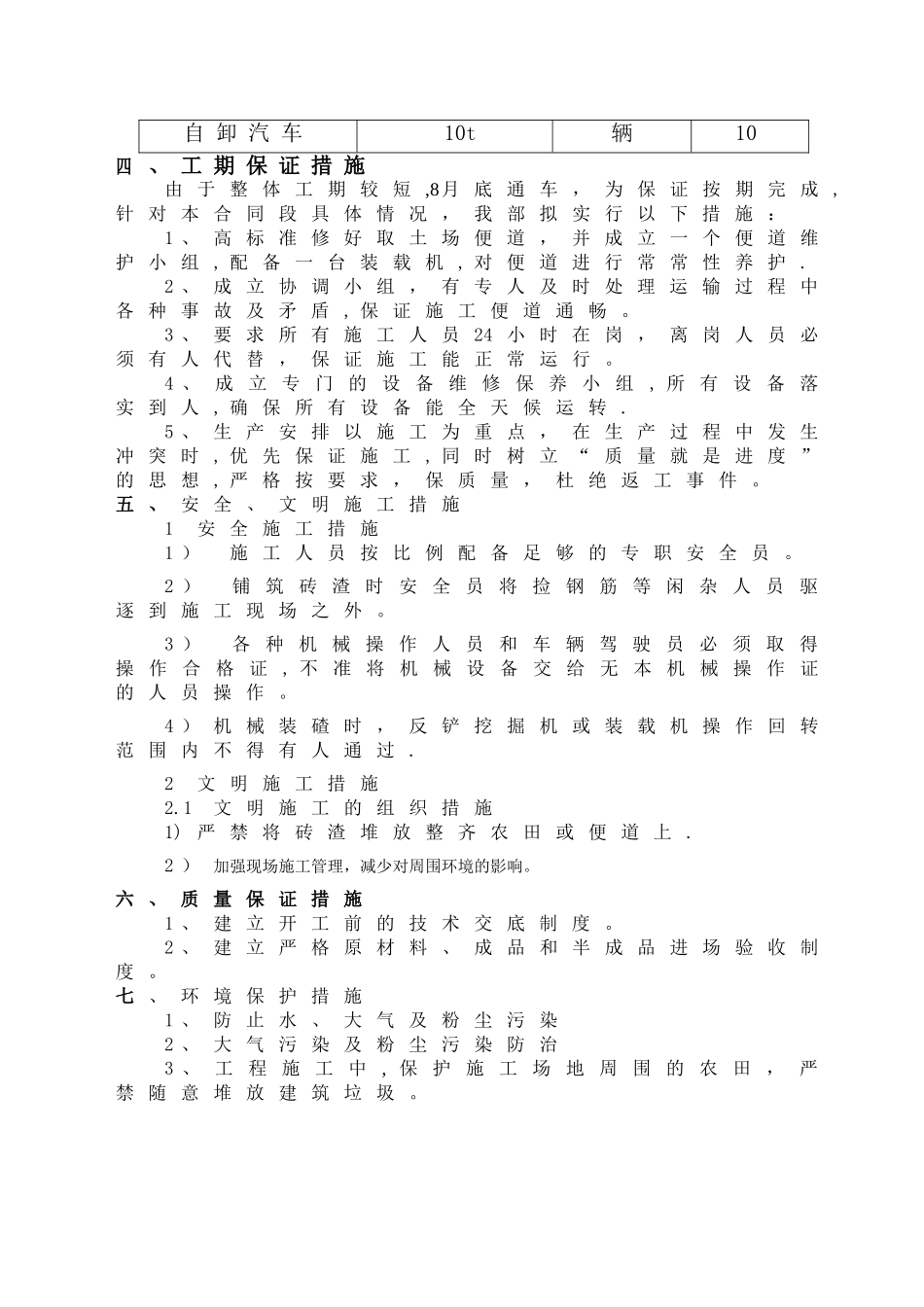

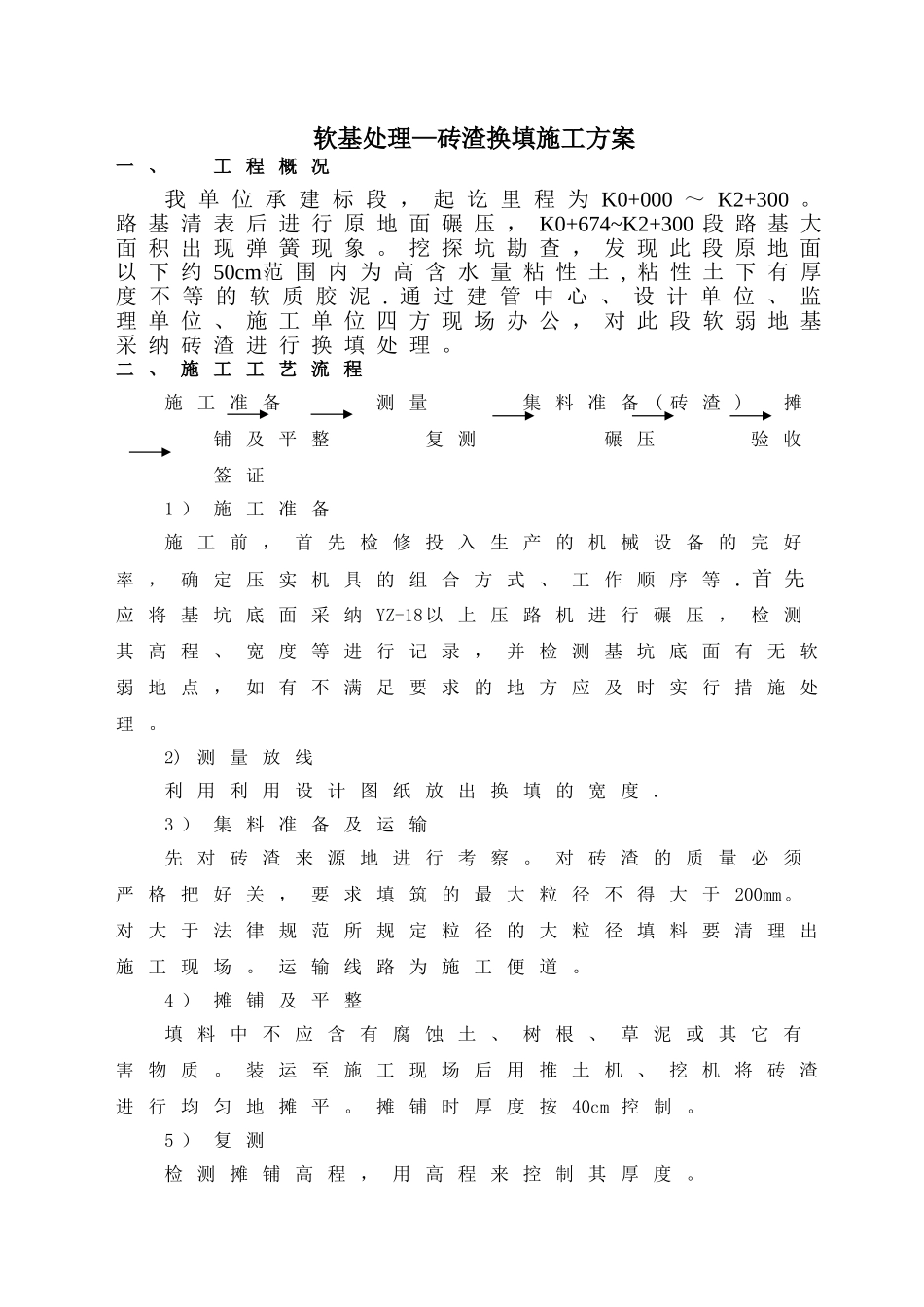

软基处理—砖渣换填施工方案一 、工 程 概 况我 单 位 承 建 标 段 , 起 讫 里 程 为 K0+000 ~ K2+300
路 基 清 表 后 进 行 原 地 面 碾 压 , K0+674~K2+300 段 路 基 大面 积 出 现 弹 簧 现 象
挖 探 坑 勘 查 , 发 现 此 段 原 地 面以 下 约 50cm范 围 内 为 高 含 水 量 粘 性 土 , 粘 性 土 下 有 厚度 不 等 的 软 质 胶 泥
通 过 建 管 中 心 、 设 计 单 位 、 监理 单 位 、 施 工 单 位 四 方 现 场 办 公 , 对 此 段 软 弱 地 基采 纳 砖 渣 进 行 换 填 处 理
二 、 施 工 工 艺 流 程施 工 准 备 测 量 集 料 准 备 ( 砖 渣 ) 摊铺 及 平 整 复 测 碾 压 验 收签 证1 ) 施 工 准 备施 工 前 , 首 先 检 修 投 入 生 产 的 机 械 设 备 的 完 好率 , 确 定 压 实 机 具 的 组 合 方 式 、 工 作 顺 序 等
首 先应 将 基 坑 底 面 采 纳 YZ-18以 上 压 路 机 进 行 碾 压 , 检 测其 高 程 、 宽 度 等 进 行 记 录 , 并 检 测 基 坑 底 面 有 无 软弱 地 点 , 如 有 不 满 足 要 求 的 地 方 应 及 时 实 行 措 施 处理
2) 测 量 放 线利 用 利 用 设 计 图 纸 放 出 换 填 的 宽 度
3 ) 集 料 准 备 及 运 输先 对 砖 渣 来 源 地 进 行 考 察
对 砖 渣 的 质 量 必 须严 格 把 好 关 , 要 求 填 筑 的 最 大 粒 径 不 得 大 于 200mm
对 大 于 法 律 规 范 所 规 定 粒 径 的 大 粒 径 填 料 要 清 理 出施 工 现 场
