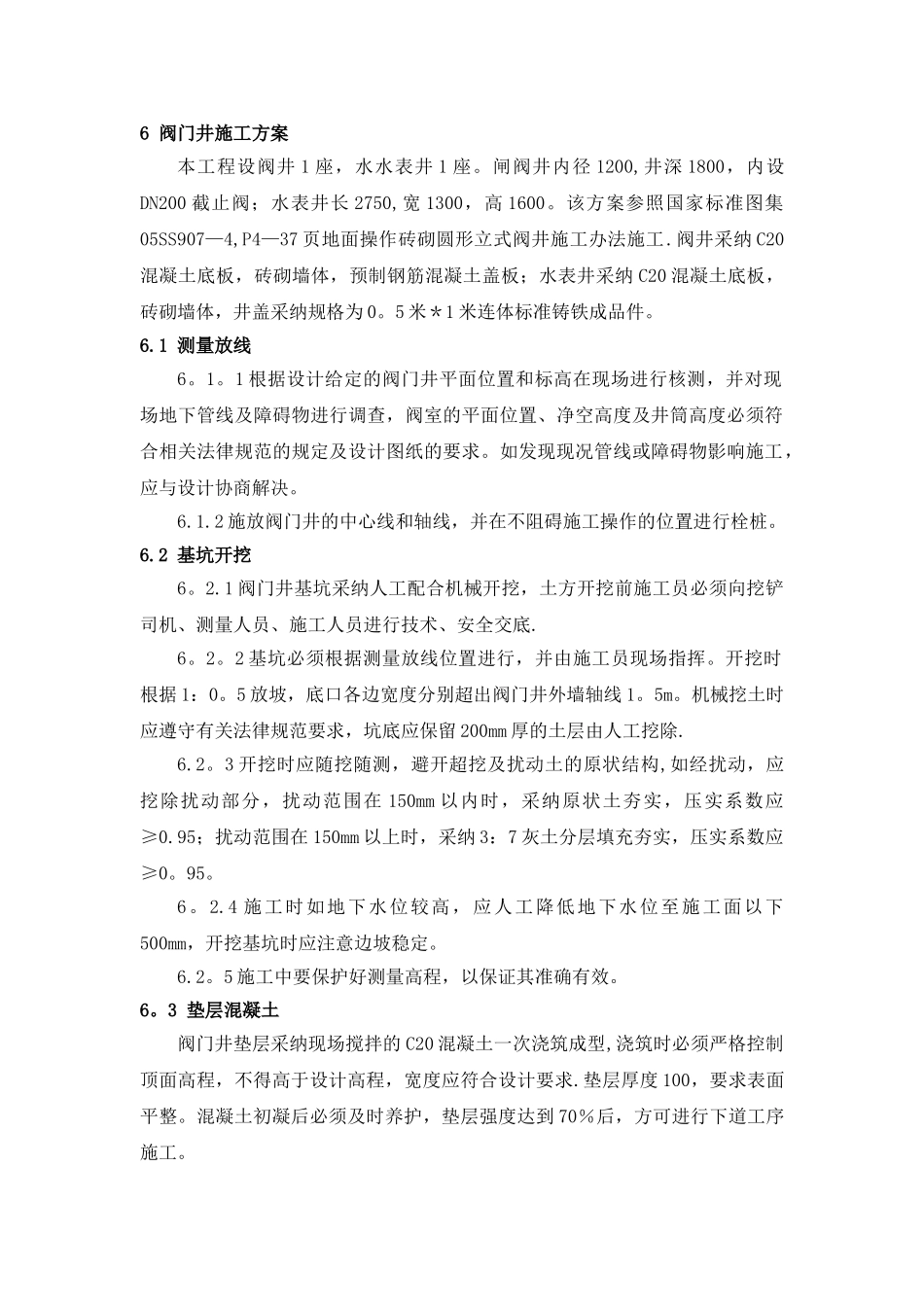

6 阀门井施工方案本工程设阀井 1 座,水水表井 1 座
闸阀井内径 1200,井深 1800,内设DN200 截止阀;水表井长 2750,宽 1300,高 1600
该方案参照国家标准图集05SS907—4,P4—37 页地面操作砖砌圆形立式阀井施工办法施工
阀井采纳 C20混凝土底板,砖砌墙体,预制钢筋混凝土盖板;水表井采纳 C20 混凝土底板,砖砌墙体,井盖采纳规格为 0
5 米*1 米连体标准铸铁成品件
1 测量放线6
1 根据设计给定的阀门井平面位置和标高在现场进行核测,并对现场地下管线及障碍物进行调查,阀室的平面位置、净空高度及井筒高度必须符合相关法律规范的规定及设计图纸的要求
如发现现况管线或障碍物影响施工,应与设计协商解决
2 施放阀门井的中心线和轴线,并在不阻碍施工操作的位置进行栓桩
2 基坑开挖6
1 阀门井基坑采纳人工配合机械开挖,土方开挖前施工员必须向挖铲司机、测量人员、施工人员进行技术、安全交底
2 基坑必须根据测量放线位置进行,并由施工员现场指挥
开挖时根据 1:0
5 放坡,底口各边宽度分别超出阀门井外墙轴线 1
机械挖土时应遵守有关法律规范要求,坑底应保留 200mm 厚的土层由人工挖除
3 开挖时应随挖随测,避开超挖及扰动土的原状结构,如经扰动,应挖除扰动部分,扰动范围在 150mm 以内时,采纳原状土夯实,压实系数应≥0
95;扰动范围在 150mm 以上时,采纳 3:7 灰土分层填充夯实,压实系数应≥0
4 施工时如地下水位较高,应人工降低地下水位至施工面以下500mm,开挖基坑时应注意边坡稳定
5 施工中要保护好测量高程,以保证其准确有效

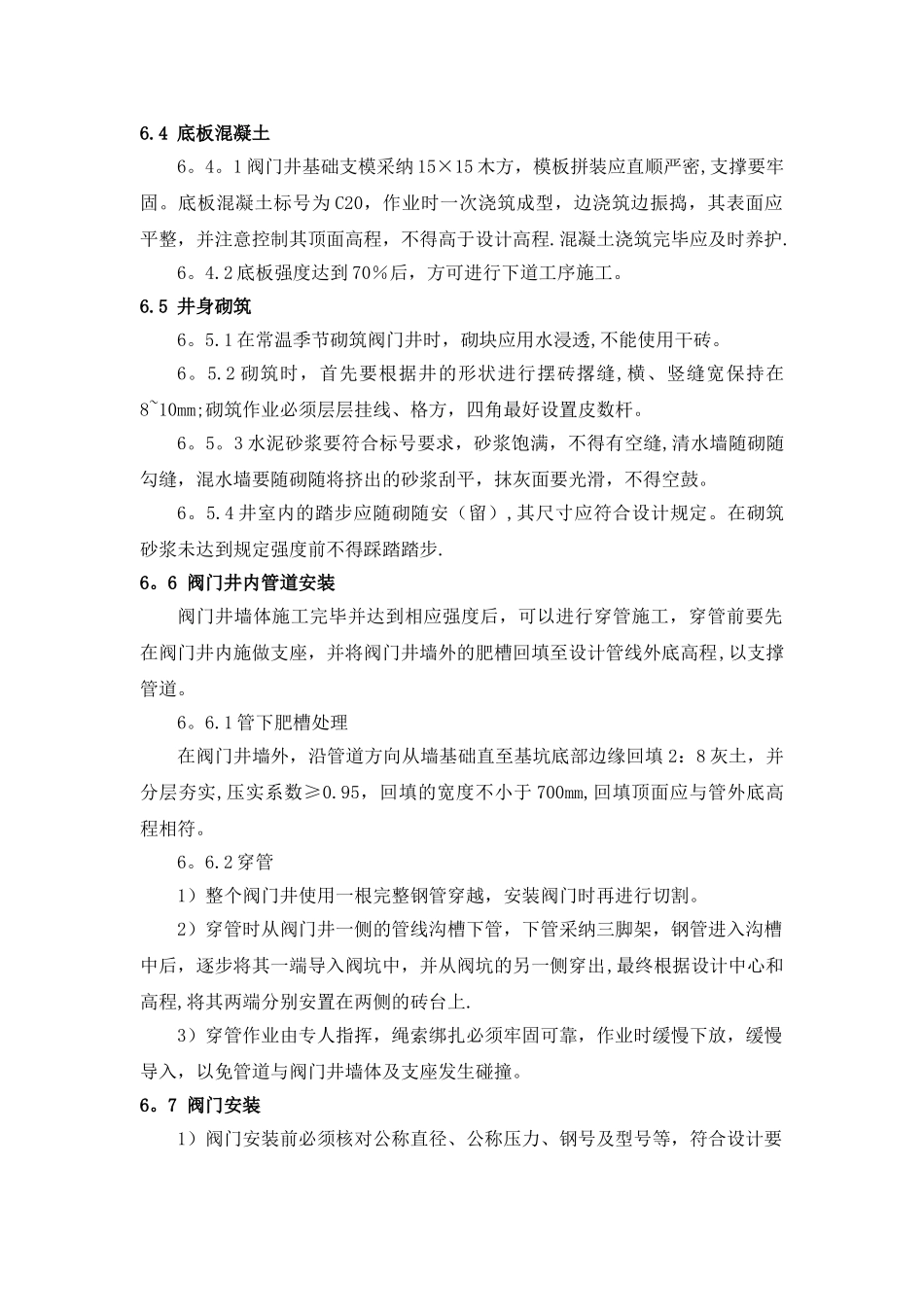

3 垫层混凝土阀门井垫层采纳现场搅拌的 C20 混凝土一次浇筑成型,浇筑时必须严格控制顶面高程,不得高于设计高程,宽度应符合设
