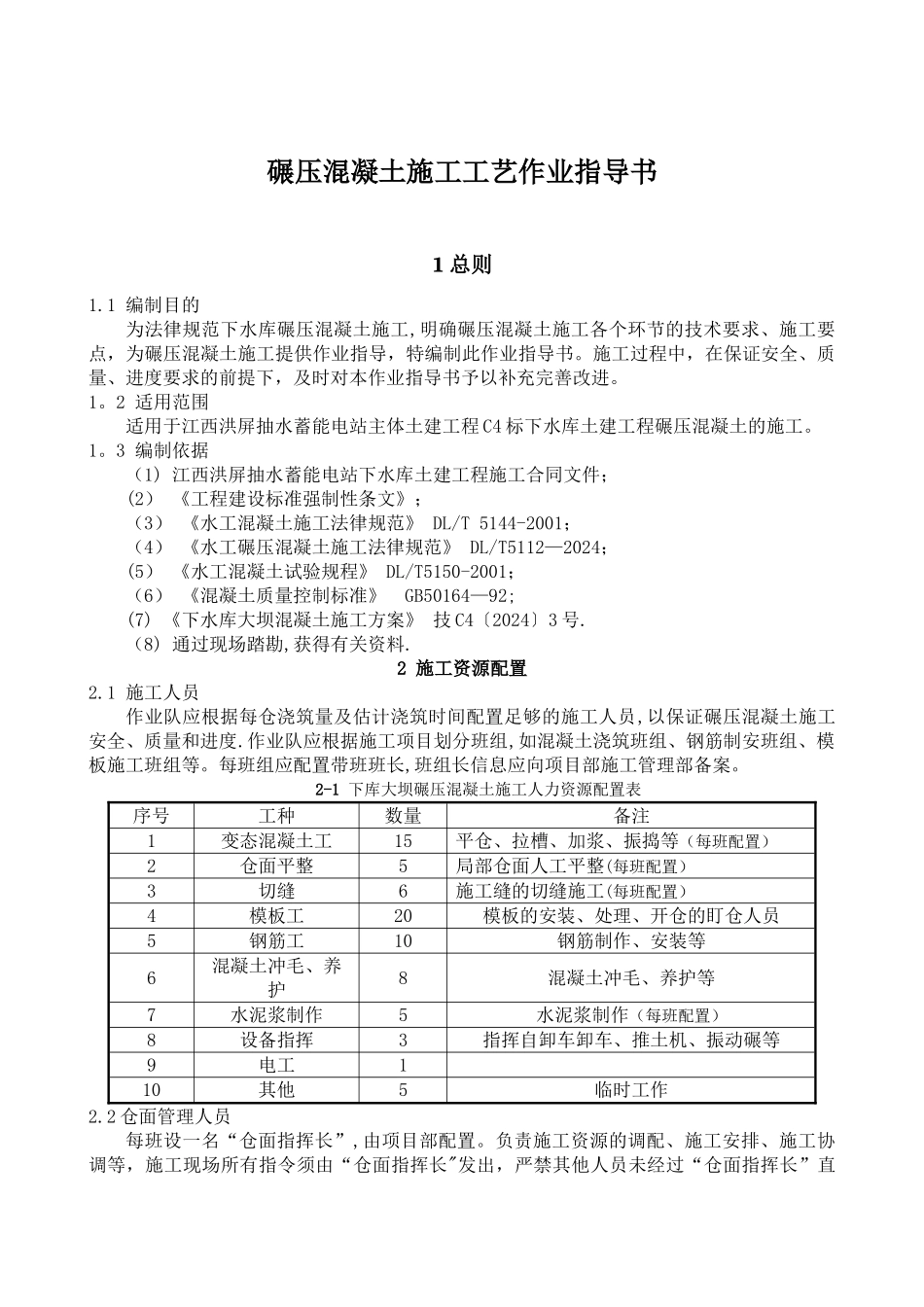

碾压混凝土施工工艺作业指导书1 总则1
1 编制目的为法律规范下水库碾压混凝土施工,明确碾压混凝土施工各个环节的技术要求、施工要点,为碾压混凝土施工提供作业指导,特编制此作业指导书
施工过程中,在保证安全、质量、进度要求的前提下,及时对本作业指导书予以补充完善改进
2 适用范围适用于江西洪屏抽水蓄能电站主体土建工程 C4 标下水库土建工程碾压混凝土的施工
3 编制依据(1) 江西洪屏抽水蓄能电站下水库土建工程施工合同文件;(2) 《工程建设标准强制性条文》;(3) 《水工混凝土施工法律规范》 DL/T 5144-2001;(4) 《水工碾压混凝土施工法律规范》 DL/T5112—2024;(5) 《水工混凝土试验规程》 DL/T5150-2001;(6) 《混凝土质量控制标准》 GB50164—92;(7) 《下水库大坝混凝土施工方案》 技 C4〔2024〕3 号
(8) 通过现场踏勘,获得有关资料
2 施工资源配置2
1 施工人员作业队应根据每仓浇筑量及估计浇筑时间配置足够的施工人员,以保证碾压混凝土施工安全、质量和进度
作业队应根据施工项目划分班组,如混凝土浇筑班组、钢筋制安班组、模板施工班组等
每班组应配置带班班长,班组长信息应向项目部施工管理部备案

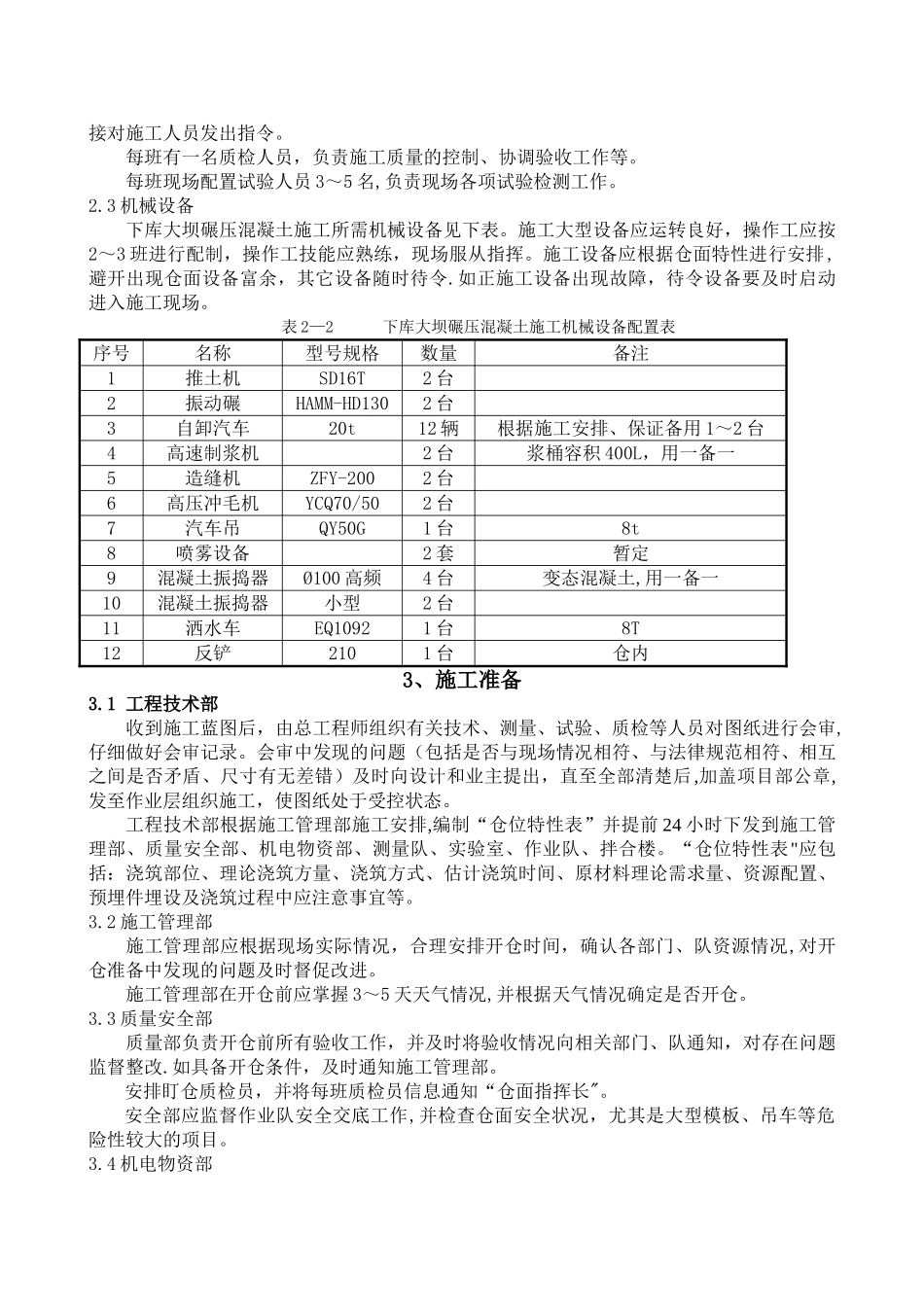

2-1 下库大坝碾压混凝土施工人力资源配置表序号工种数量备注1变态混凝土工15平仓、拉槽、加浆、振捣等(每班配置)2仓面平整5局部仓面人工平整(每班配置)3切缝6施工缝的切缝施工(每班配置)4模板工20模板的安装、处理、开仓的盯仓人员5钢筋工10钢筋制作、安装等6混凝土冲毛、养护8混凝土冲毛、养护等7水泥浆制作5水泥浆制作(每班配置)8设备指挥3指挥自卸车卸车、推土机、振动碾等9电工110其他5临时工作2
2 仓面管理人员每班设一名“仓面指挥长”,由项目部配置

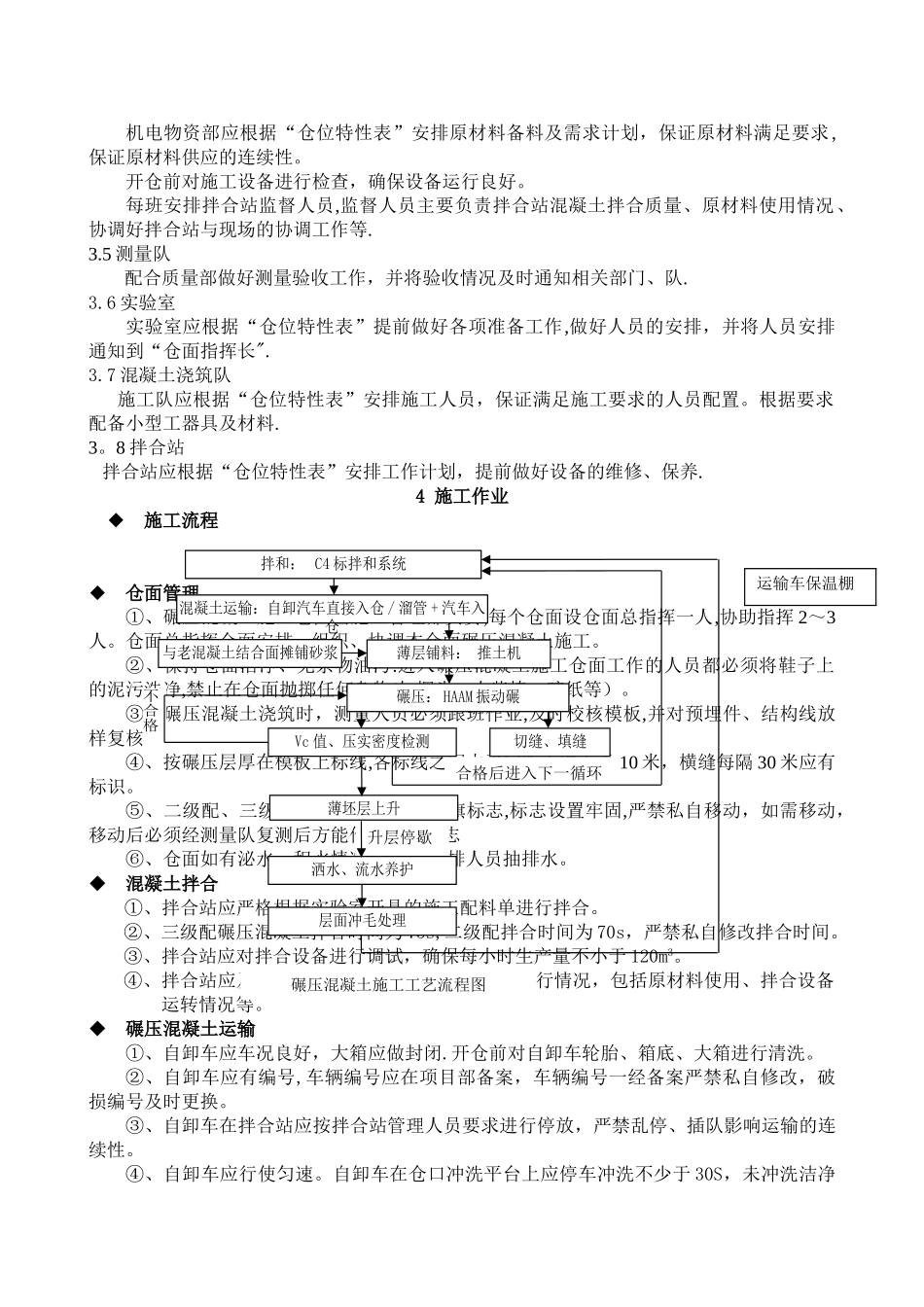

负责施工资源的调配、施工安排、施工协调等,施工现场所
