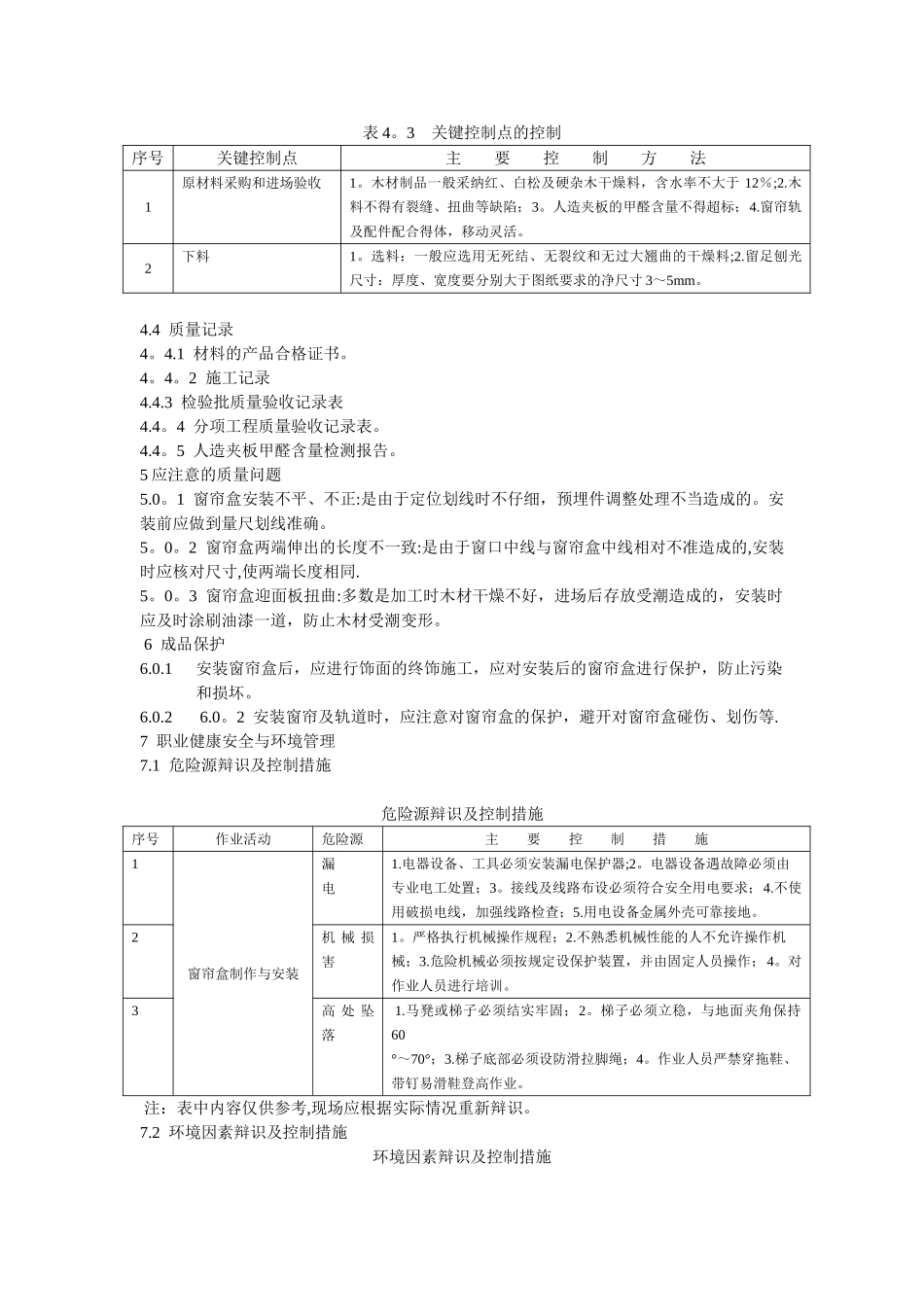

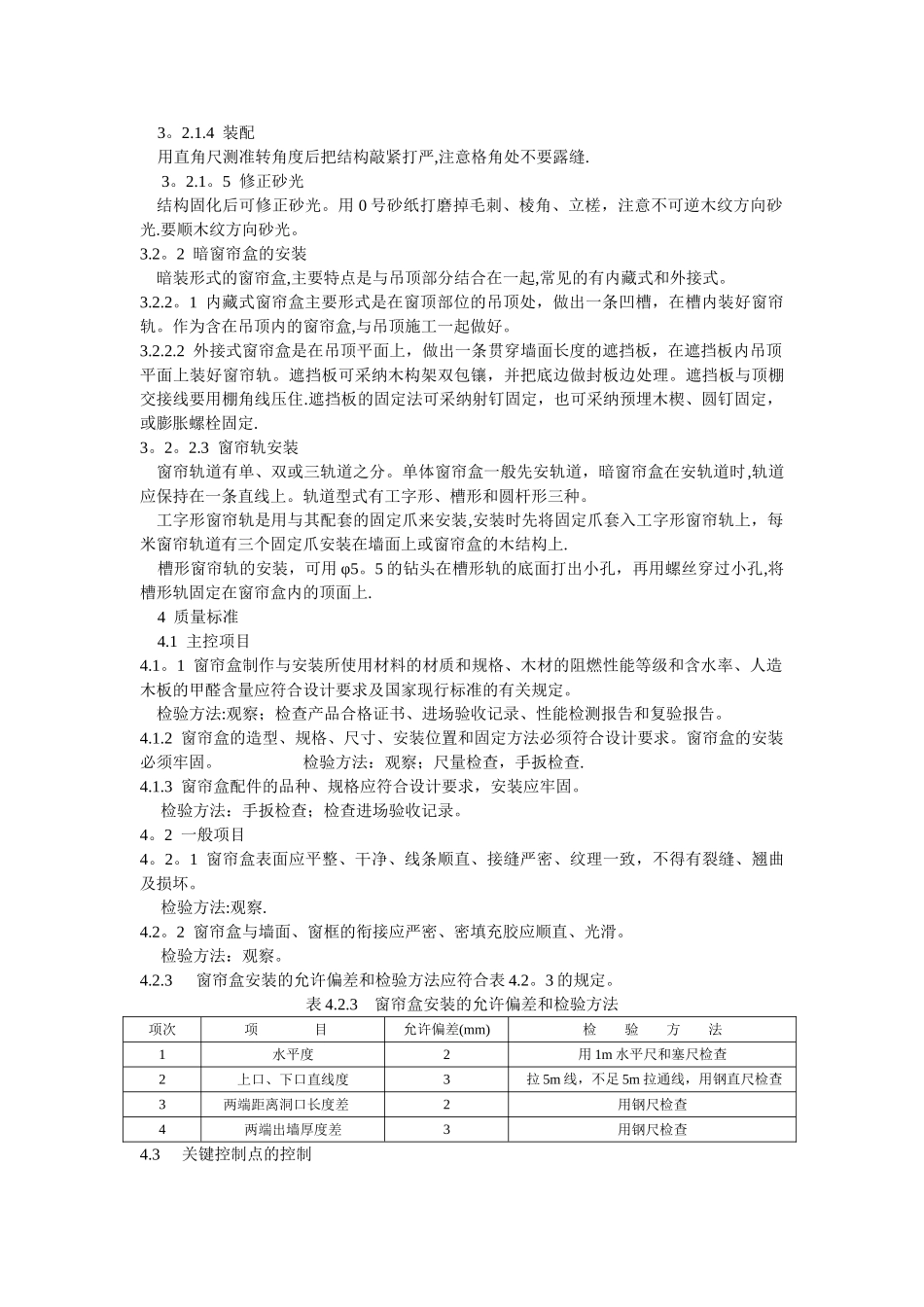

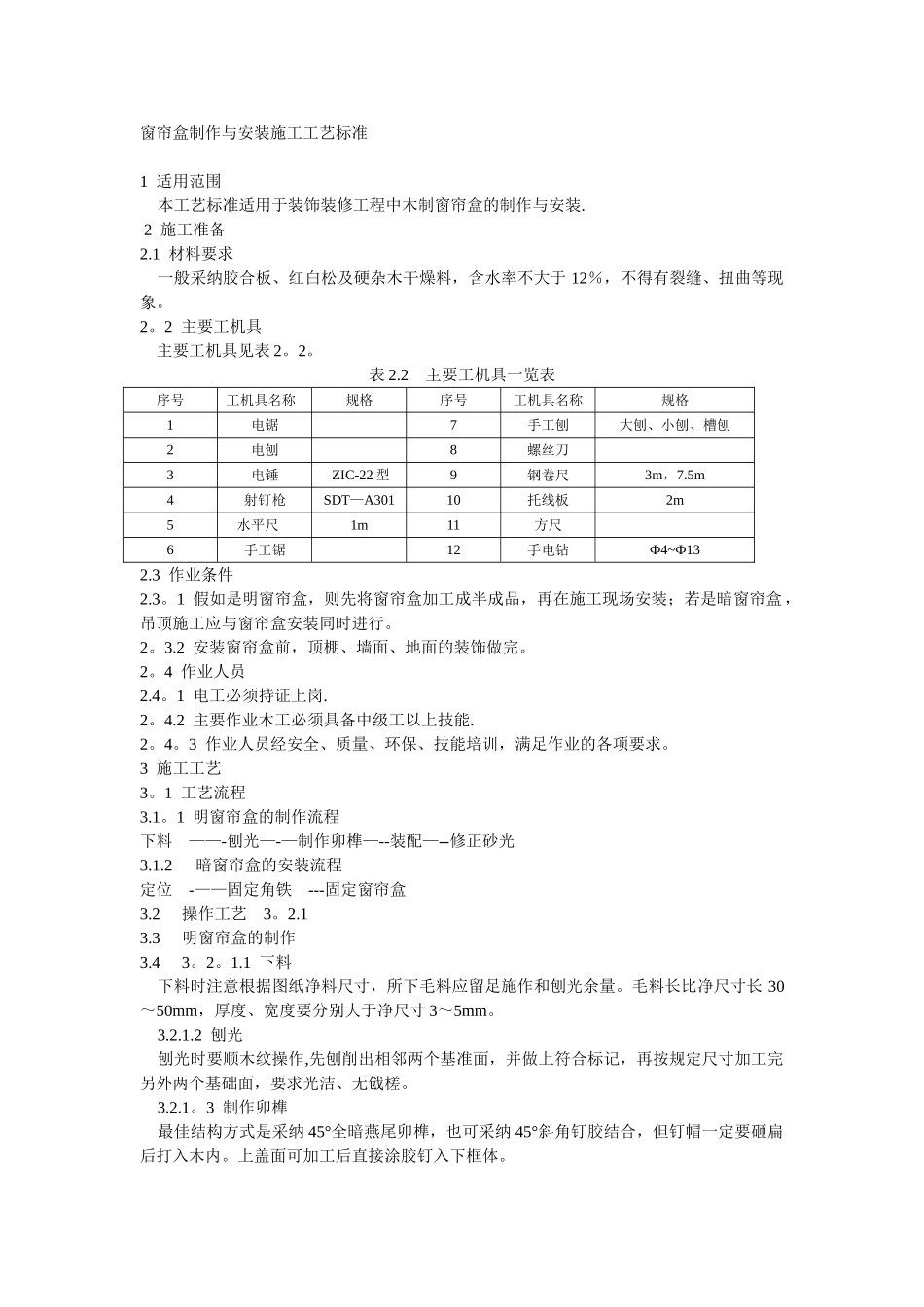

窗帘盒制作与安装施工工艺标准 1 适用范围 本工艺标准适用于装饰装修工程中木制窗帘盒的制作与安装. 2 施工准备 2.1 材料要求 一般采纳胶合板、红白松及硬杂木干燥料,含水率不大于 12%,不得有裂缝、扭曲等现象。 2。2 主要工机具 主要工机具见表 2。2。 表 2.2 主要工机具一览表序号工机具名称 规格序号工机具名称规格1电锯7手工刨大刨、小刨、槽刨2电刨8螺丝刀3电锤 ZIC-22 型9钢卷尺3m,7.5m4射钉枪SDT—A30110托线板2m5水平尺 1m11方尺6手工锯12手电钻Ф4~Ф132.3 作业条件 2.3。1 假如是明窗帘盒,则先将窗帘盒加工成半成品,再在施工现场安装;若是暗窗帘盒,吊顶施工应与窗帘盒安装同时进行。 2。3.2 安装窗帘盒前,顶棚、墙面、地面的装饰做完。 2。4 作业人员 2.4。1 电工必须持证上岗. 2。4.2 主要作业木工必须具备中级工以上技能. 2。4。3 作业人员经安全、质量、环保、技能培训,满足作业的各项要求。 3 施工工艺 3。1 工艺流程 3.1。1 明窗帘盒的制作流程下料 ——-刨光—-—制作卯榫—--装配—--修正砂光3.1.2暗窗帘盒的安装流程定位 -——固定角铁 ---固定窗帘盒3.2操作工艺 3。2.1 3.3明窗帘盒的制作 3.43。2。1.1 下料 下料时注意根据图纸净料尺寸,所下毛料应留足施作和刨光余量。毛料长比净尺寸长 30~50mm,厚度、宽度要分别大于净尺寸 3~5mm。 3.2.1.2 刨光 刨光时要顺木纹操作,先刨削出相邻两个基准面,并做上符合标记,再按规定尺寸加工完另外两个基础面,要求光洁、无戗槎。 3.2.1。3 制作卯榫 最佳结构方式是采纳 45°全暗燕尾卯榫,也可采纳 45°斜角钉胶结合,但钉帽一定要砸扁后打入木内。上盖面可加工后直接涂胶钉入下框体。 3。2.1.4 装配 用直角尺测准转角度后把结构敲紧打严,注意格角处不要露缝. 3。2.1。5 修正砂光 结构固化后可修正砂光。用 0 号砂纸打磨掉毛刺、棱角、立槎,注意不可逆木纹方向砂光.要顺木纹方向砂光。 3.2。2 暗窗帘盒的安装 暗装形式的窗帘盒,主要特点是与吊顶部分结合在一起,常见的有内藏式和外接式。 3.2.2。1 内藏式窗帘盒主要形式是在窗顶部位的吊顶处,做出一条凹槽,在槽内装好窗帘轨。作为含在吊顶内的窗帘盒,与吊顶施工一起做好。 3.2.2.2 外接式窗帘盒是在吊顶平面上,做出一条贯穿墙面长度的遮挡板,在遮挡板内吊顶平面上装好窗帘轨。遮挡板可采纳木构架双包镶,并把底边做封板边处理。遮挡板与顶棚...
