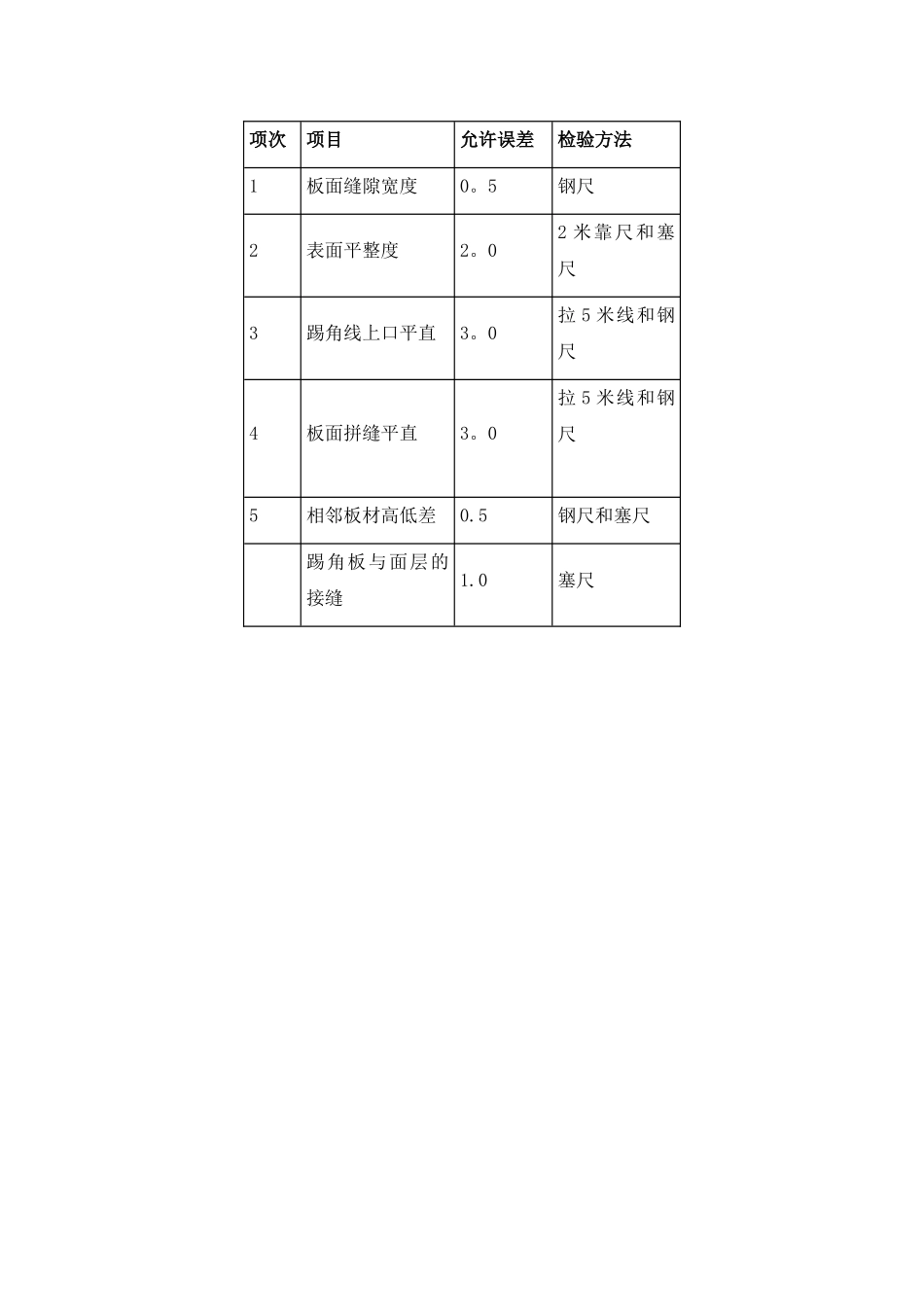

二、竹、木地面铺设工艺过程及施工要点:基层检查、处理——弹线、抄平——设置埋件——安装龙骨——安装竹、木面层——刨平——磨平——装踢脚板——清理—-油漆——打蜡保护1.基层检查 ① 地面上的坑、洞、埋设的管道的沟槽应提抹平,高出 4mm 的部分应剔凿和重新抹平; 处理 ② 敷设的管道在施工开始应经过隐蔽和分项工程验收;③ 地面上灰尘、附着物等清理洁净.2.弹线、抄平 ① 根据木龙骨的间距(不大于 400mm)和预埋件的间距(不大于800mm),在地面上弹十字交叉线,确定埋件的位置,检查是否与预埋管线相干涉,对干涉的应移位调整;② 在房间四周的墙面上,弹地面的标高线。3.设置埋件 在最后确定的预埋件的位置打孔;安装预埋件。4。安装龙骨 ① 先给龙骨做防火、防潮处理,再给龙骨相应的位置打孔;② 安装木龙骨并固定,沿墙木龙骨距墙距离不应小于 30mm,检查龙骨的高度和平整度;③ 龙骨的接头应错开安装,接头处用木楔垫实; ④ 架空的木龙骨,每个埋件处垫实, 800mm 间距埋件居中垫一埋尖;⑤ 木楔应固定,不得移位.5、安装竹、木面层 ① 地板背面无防潮处理的应满铺防潮膜;② 地板与墙面的距离为 8--12mm,地板的纵向接头必须在龙骨上;接头应错开对齐;③ 地板凸企朝铺装方向;④ 每块板的接头和侧面用两枚钉子暗孔固定;钉子的长度为地板厚度的 2—2。5 倍;⑤ 铺装完成的地板,刨平,分粗、中、细磨光,磨削厚度不得大于 1。5mm,清理洁净后及时刷一边油漆;⑥ 安装踢脚板,自制踢脚板背面做防潮、防腐处理,入墙木针应防潮和防腐;6、检查 地板上不得有刨痕、毛刺、戗茬;平整度符合下表要求; 项次项目允许误差检验方法1板面缝隙宽度0。5钢尺2表面平整度2。02 米靠尺和塞尺3踢角线上口平直3。0拉 5 米线和钢尺4板面拼缝平直3。0拉 5 米线和钢尺5相邻板材高低差0.5钢尺和塞尺踢角板与面层的接缝1.0塞尺
