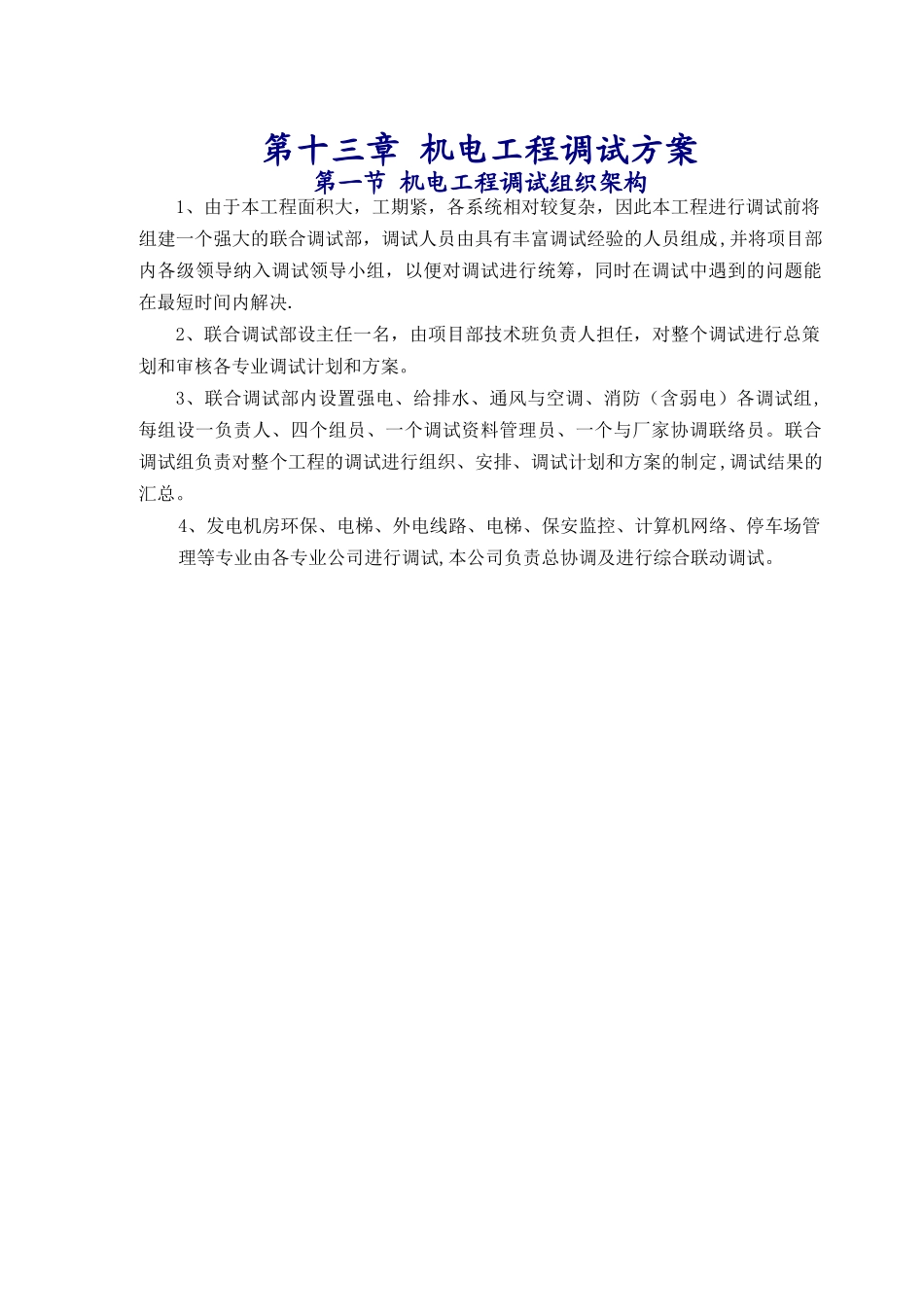

第十三章 机电工程调试方案第一节 机电工程调试组织架构1、由于本工程面积大,工期紧,各系统相对较复杂,因此本工程进行调试前将组建一个强大的联合调试部,调试人员由具有丰富调试经验的人员组成,并将项目部内各级领导纳入调试领导小组,以便对调试进行统筹,同时在调试中遇到的问题能在最短时间内解决
2、联合调试部设主任一名,由项目部技术班负责人担任,对整个调试进行总策划和审核各专业调试计划和方案
3、联合调试部内设置强电、给排水、通风与空调、消防(含弱电)各调试组,每组设一负责人、四个组员、一个调试资料管理员、一个与厂家协调联络员
联合调试组负责对整个工程的调试进行组织、安排、调试计划和方案的制定,调试结果的汇总
4、发电机房环保、电梯、外电线路、电梯、保安监控、计算机网络、停车场管理等专业由各专业公司进行调试,本公司负责总协调及进行综合联动调试

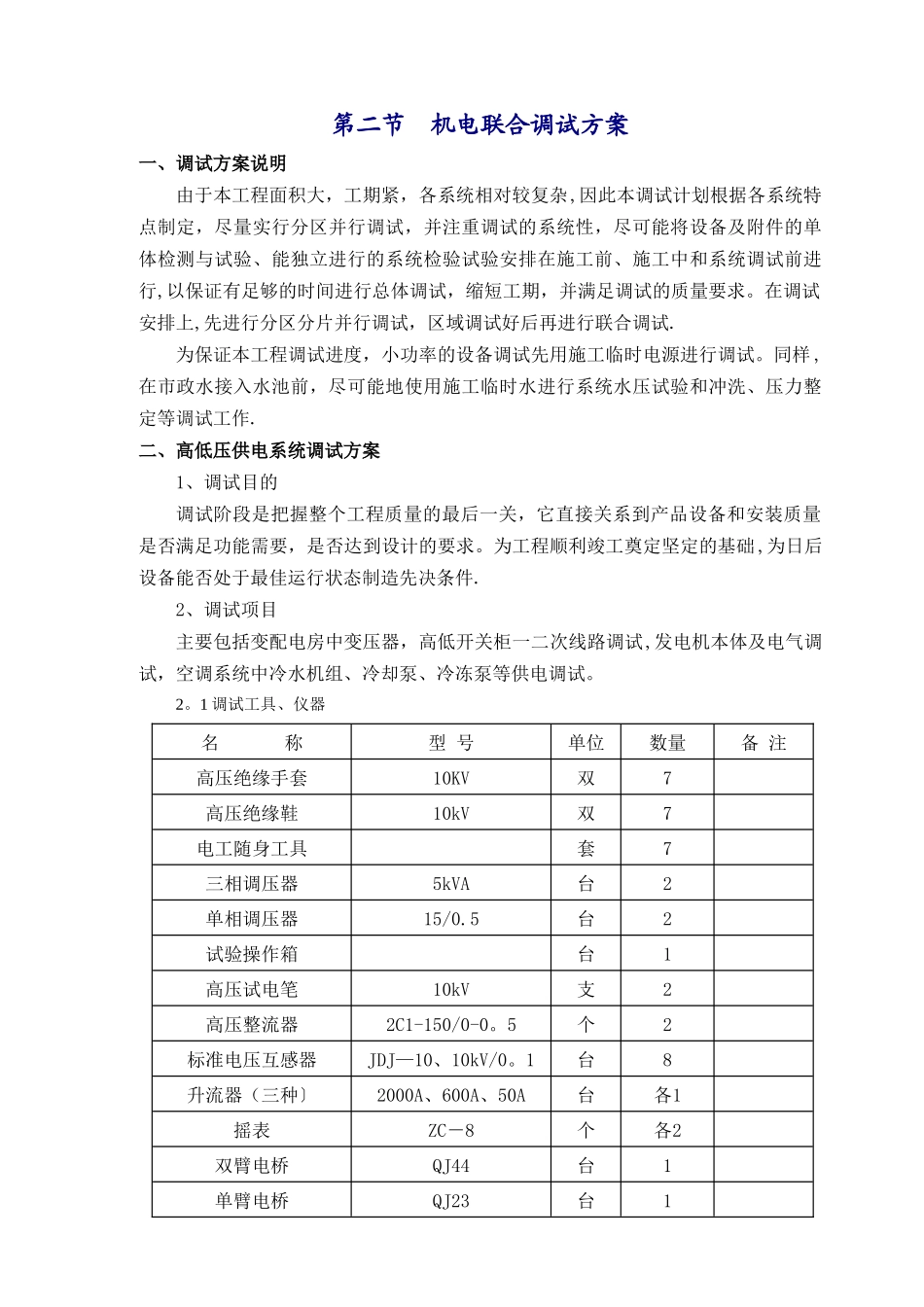

第二节 机电联合调试方案一、调试方案说明由于本工程面积大,工期紧,各系统相对较复杂,因此本调试计划根据各系统特点制定,尽量实行分区并行调试,并注重调试的系统性,尽可能将设备及附件的单体检测与试验、能独立进行的系统检验试验安排在施工前、施工中和系统调试前进行,以保证有足够的时间进行总体调试,缩短工期,并满足调试的质量要求
在调试安排上,先进行分区分片并行调试,区域调试好后再进行联合调试
为保证本工程调试进度,小功率的设备调试先用施工临时电源进行调试
同样 ,在市政水接入水池前,尽可能地使用施工临时水进行系统水压试验和冲洗、压力整定等调试工作

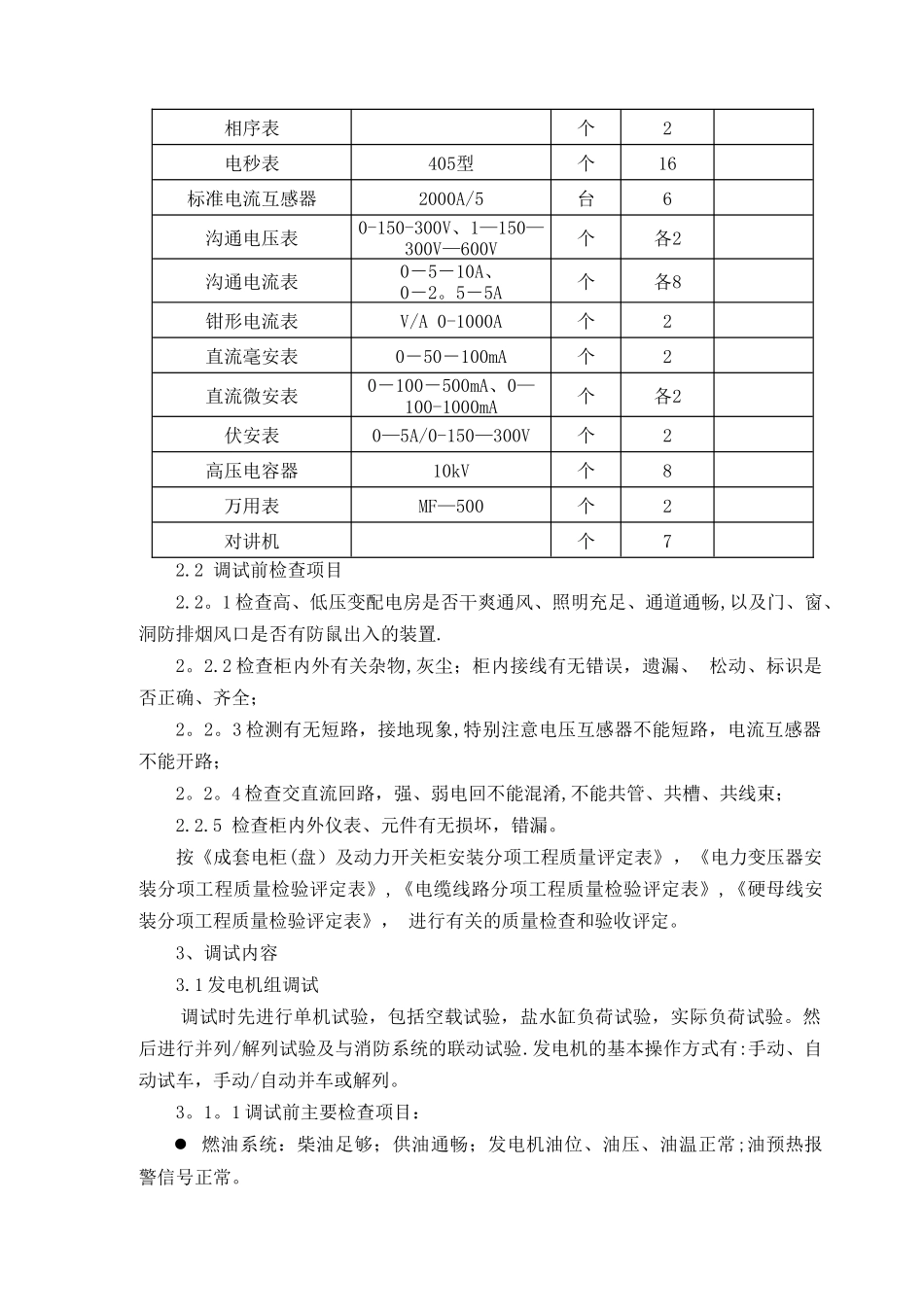

二、高低压供电系统调试方案1、调试目的 调试阶段是把握整个工程质量的最后一关,它直接关系到产品设备和安装质量是否满足功能需要,是否达到设计的要求
为工程顺利竣工奠定坚定的基础,为日后设备能否处于最佳运行状态制造先决条件
2、调试项目 主要包括变配电房中变压器,高低开关柜一二次线路调试,发电机本体及电气调试,
