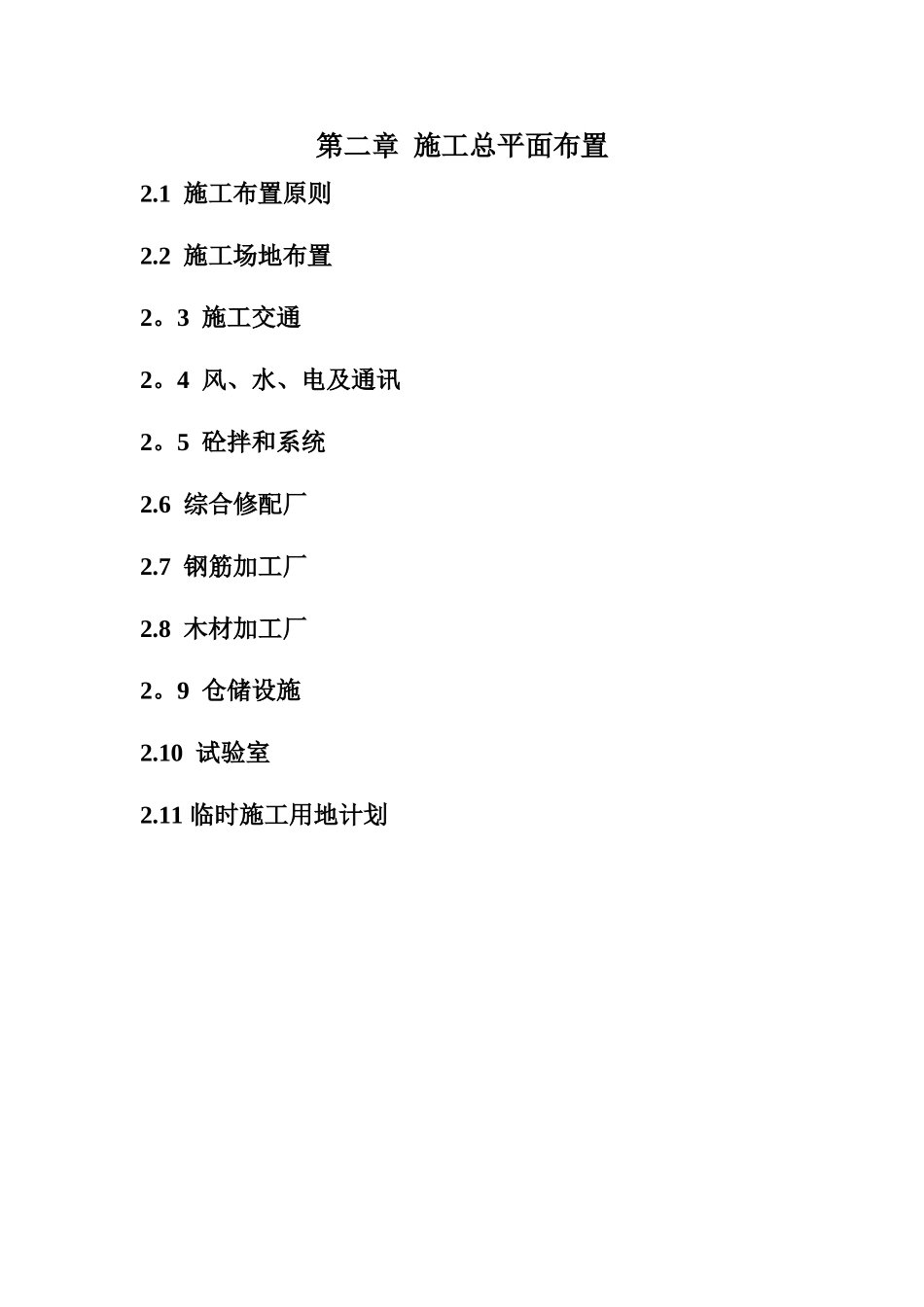

第二章 施工总平面布置2
1 施工布置原则2
2 施工场地布置2
3 施工交通2
4 风、水、电及通讯2
5 砼拌和系统2
6 综合修配厂2
7 钢筋加工厂2
8 木材加工厂2
9 仓储设施2
10 试验室2
11 临时施工用地计划第二章 施工总平面布置2
1 施工布置原则2

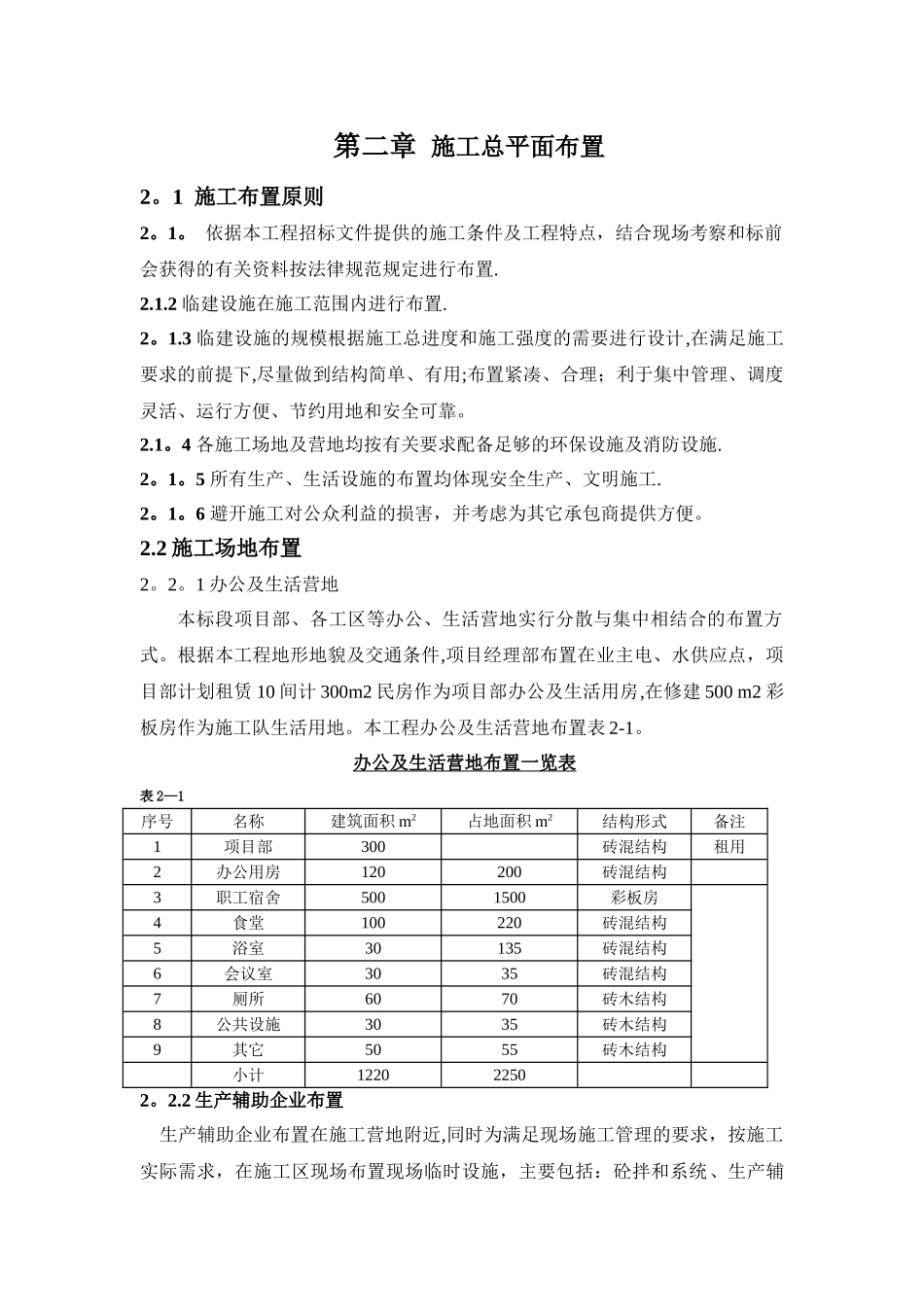

依据本工程招标文件提供的施工条件及工程特点,结合现场考察和标前会获得的有关资料按法律规范规定进行布置
2 临建设施在施工范围内进行布置
3 临建设施的规模根据施工总进度和施工强度的需要进行设计,在满足施工要求的前提下,尽量做到结构简单、有用;布置紧凑、合理;利于集中管理、调度灵活、运行方便、节约用地和安全可靠
4 各施工场地及营地均按有关要求配备足够的环保设施及消防设施
5 所有生产、生活设施的布置均体现安全生产、文明施工
6 避开施工对公众利益的损害,并考虑为其它承包商提供方便
2 施工场地布置2
1 办公及生活营地本标段项目部、各工区等办公、生活营地实行分散与集中相结合的布置方式
根据本工程地形地貌及交通条件,项目经理部布置在业主电、水供应点,项目部计划租赁 10 间计 300m2 民房作为项目部办公及生活用房,在修建 500 m2 彩板房作为施工队生活用地
本工程办公及生活营地布置表 2-1
办公及生活营地布置一览表表 2—1序号名称建筑面积 m2占地面积 m2结构形式备注1项目部300砖混结构租用2办公用房120200砖混结构3职工宿舍5001500彩板房4食堂100220砖混结构5浴室30135砖混结构6会议室3035砖混结构7厕所6070砖木结构8公共设施3035砖木结构9其它5055砖木结构小计122022502
2 生产辅助企业布置 生产辅助企业布置在施工营地附近,同时为满足现场施工管理的要求,按施工实际需求,在施工区现场布置
