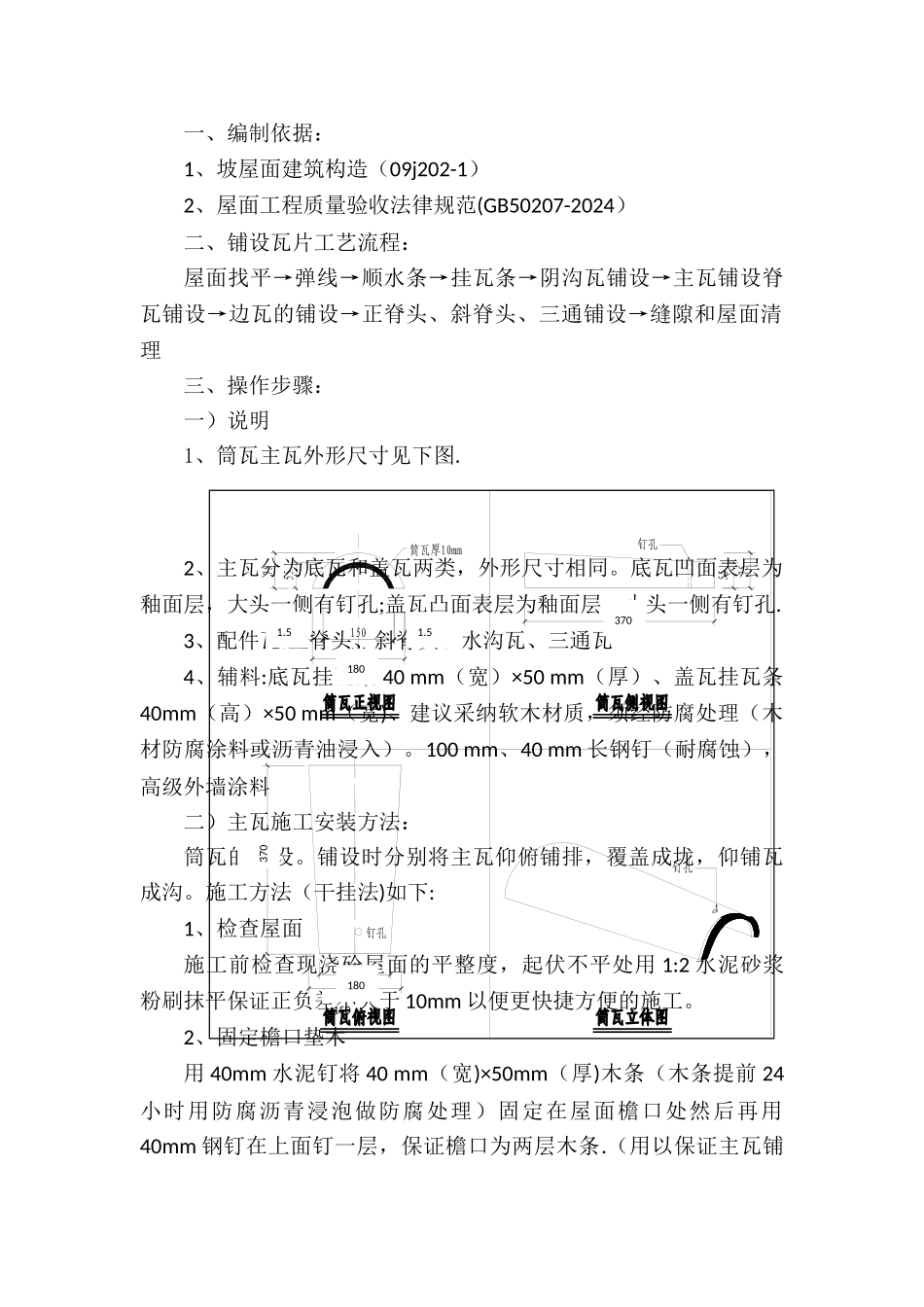

一、编制依据:1、坡屋面建筑构造(09j202-1)2、屋面工程质量验收法律规范(GB50207-2024)二、铺设瓦片工艺流程:屋面找平→弹线→顺水条→挂瓦条→阴沟瓦铺设→主瓦铺设脊瓦铺设→边瓦的铺设→正脊头、斜脊头、三通铺设→缝隙和屋面清理三、操作步骤:一)说明1、筒瓦主瓦外形尺寸见下图
2、主瓦分为底瓦和盖瓦两类,外形尺寸相同
底瓦凹面表层为釉面层,大头一侧有钉孔;盖瓦凸面表层为釉面层,小头一侧有钉孔
3、配件瓦:直脊头、斜脊头、水沟瓦、三通瓦4、辅料:底瓦挂瓦条 40 mm(宽)×50 mm(厚)、盖瓦挂瓦条40mm(高)×50 mm(宽)、建议采纳软木材质,须经防腐处理(木材防腐涂料或沥青油浸入)
100 mm、40 mm 长钢钉(耐腐蚀),高级外墙涂料二)主瓦施工安装方法:筒瓦的铺设
铺设时分别将主瓦仰俯铺排,覆盖成垅,仰铺瓦成沟
施工方法(干挂法)如下:1、检查屋面施工前检查现浇砼屋面的平整度,起伏不平处用 1:2 水泥砂浆粉刷抹平保证正负差不大于 10mm 以便更快捷方便的施工
2、固定檐口垫木用 40mm 水泥钉将 40 mm(宽)×50mm(厚)木条(木条提前 24小时用防腐沥青浸泡做防腐处理)固定在屋面檐口处然后再用40mm 钢钉在上面钉一层,保证檐口为两层木条
(用以保证主瓦铺3703701801801501

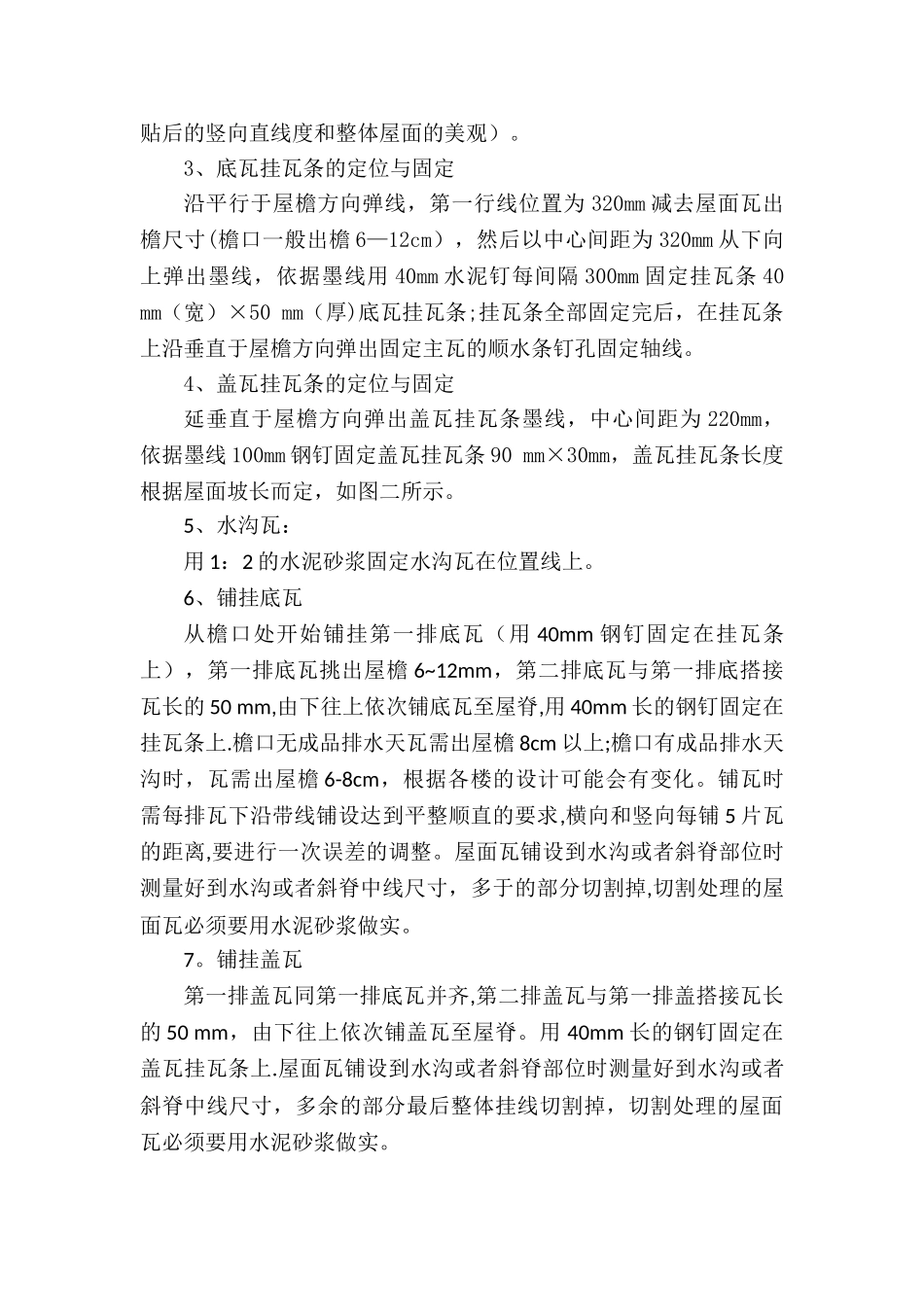

5贴后的竖向直线度和整体屋面的美观)
3、底瓦挂瓦条的定位与固定沿平行于屋檐方向弹线,第一行线位置为 320mm 减去屋面瓦出檐尺寸(檐口一般出檐 6—12cm),然后以中心间距为 320mm 从下向上弹出墨线,依据墨线用 40mm 水泥钉每间隔 300mm 固定挂瓦条 40 mm(宽)×50 mm(厚)底瓦挂瓦条;挂瓦条全部固定完后,在挂瓦条上沿垂直于屋檐方向弹出固定主瓦的顺水条钉孔固定轴线
4、盖瓦挂瓦条的定位与固定延垂直于屋檐方向弹
