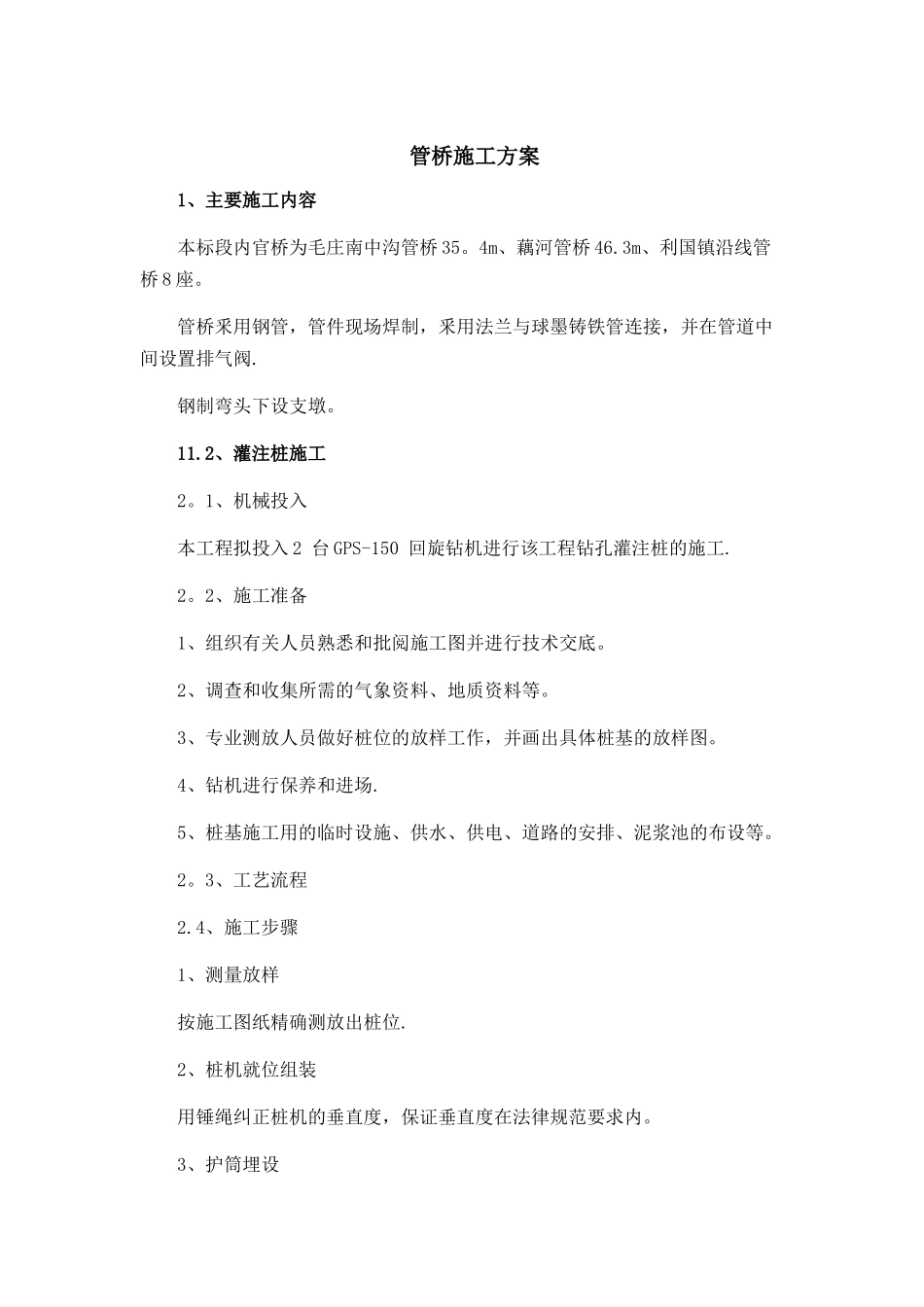

管桥施工方案1、主要施工内容本标段内官桥为毛庄南中沟管桥 35
4m、藕河管桥 46
3m、利国镇沿线管桥 8 座
管桥釆用钢管,管件现场焊制,釆用法兰与球墨铸铁管连接,并在管道中间设置排气阀
钢制弯头下设支墩
2、灌注桩施工2
1、机械投入本工程拟投入 2 台 GPS-150 回旋钻机进行该工程钻孔灌注桩的施工
2、施工准备1、组织有关人员熟悉和批阅施工图并进行技术交底
2、调查和收集所需的气象资料、地质资料等
3、专业测放人员做好桩位的放样工作,并画出具体桩基的放样图
4、钻机进行保养和进场
5、桩基施工用的临时设施、供水、供电、道路的安排、泥浆池的布设等
3、工艺流程2
4、施工步骤1、测量放样按施工图纸精确测放出桩位
2、桩机就位组装用锤绳纠正桩机的垂直度,保证垂直度在法律规范要求内
3、护筒埋设采纳挖埋法埋设护筒,护筒高出地面 30cm,埋入土内 1
2m 左右,护筒溢水口高程以高出地下水位 1
用桩架吊装就位,护筒中心用十字交叉法确定
护筒直径为 Ф1
0m,护筒中心与桩位中心偏差不大于 50mm,护筒与土壁间用粘土分层夯实,以防止地面水流入,并能固定护筒

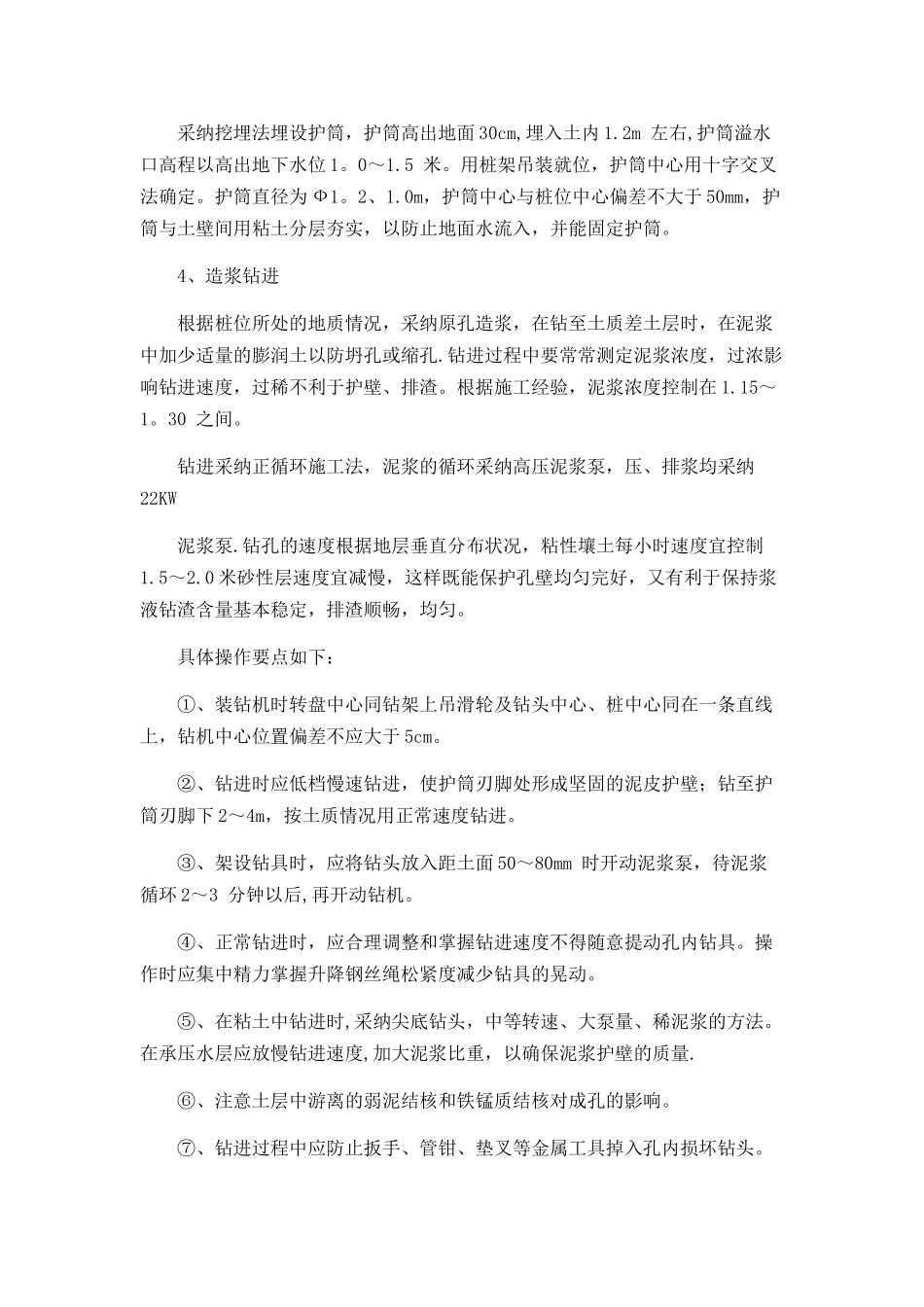

4、造浆钻进根据桩位所处的地质情况,采纳原孔造浆,在钻至土质差土层时,在泥浆中加少适量的膨润土以防坍孔或缩孔
钻进过程中要常常测定泥浆浓度,过浓影响钻进速度,过稀不利于护壁、排渣
根据施工经验,泥浆浓度控制在 1
钻进采纳正循环施工法,泥浆的循环采纳高压泥浆泵,压、排浆均采纳22KW泥浆泵
钻孔的速度根据地层垂直分布状况,粘性壤土每小时速度宜控制1
0 米砂性层速度宜减慢,这样既能保护孔壁均匀完好,又有利于保持浆液钻渣含量基本稳定,排渣顺畅,均匀

具体操作要点如下:①、装钻机时转盘中心同钻架上吊滑轮及钻头中心、桩中心同在一条直线上,钻机中心位
