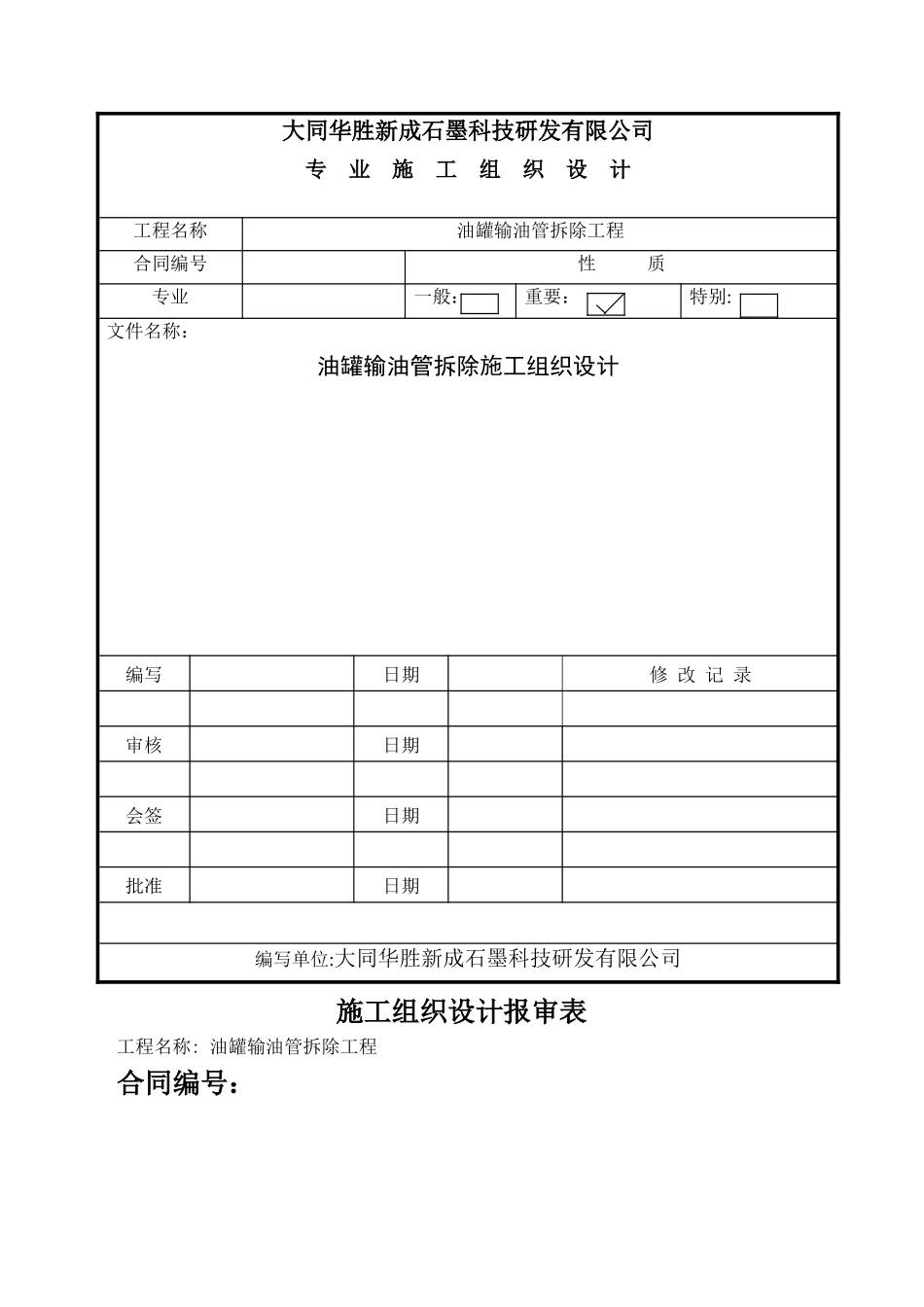

大同华胜新成石墨科技研发有限公司专 业 施 工 组 织 设 计工程名称油罐输油管拆除工程合同编号性 质专业一般:重要:特别:文件名称:油罐输油管拆除施工组织设计编写日期修 改 记 录审核日期会签日期批准日期编写单位:大同华胜新成石墨科技研发有限公司施工组织设计报审表工程名称: 油罐输油管拆除工程合同编号:致:公司主管部门及领导根据施工现场有关规定完成了油罐输油管拆除工程施工组织设计的编制,请予以审查

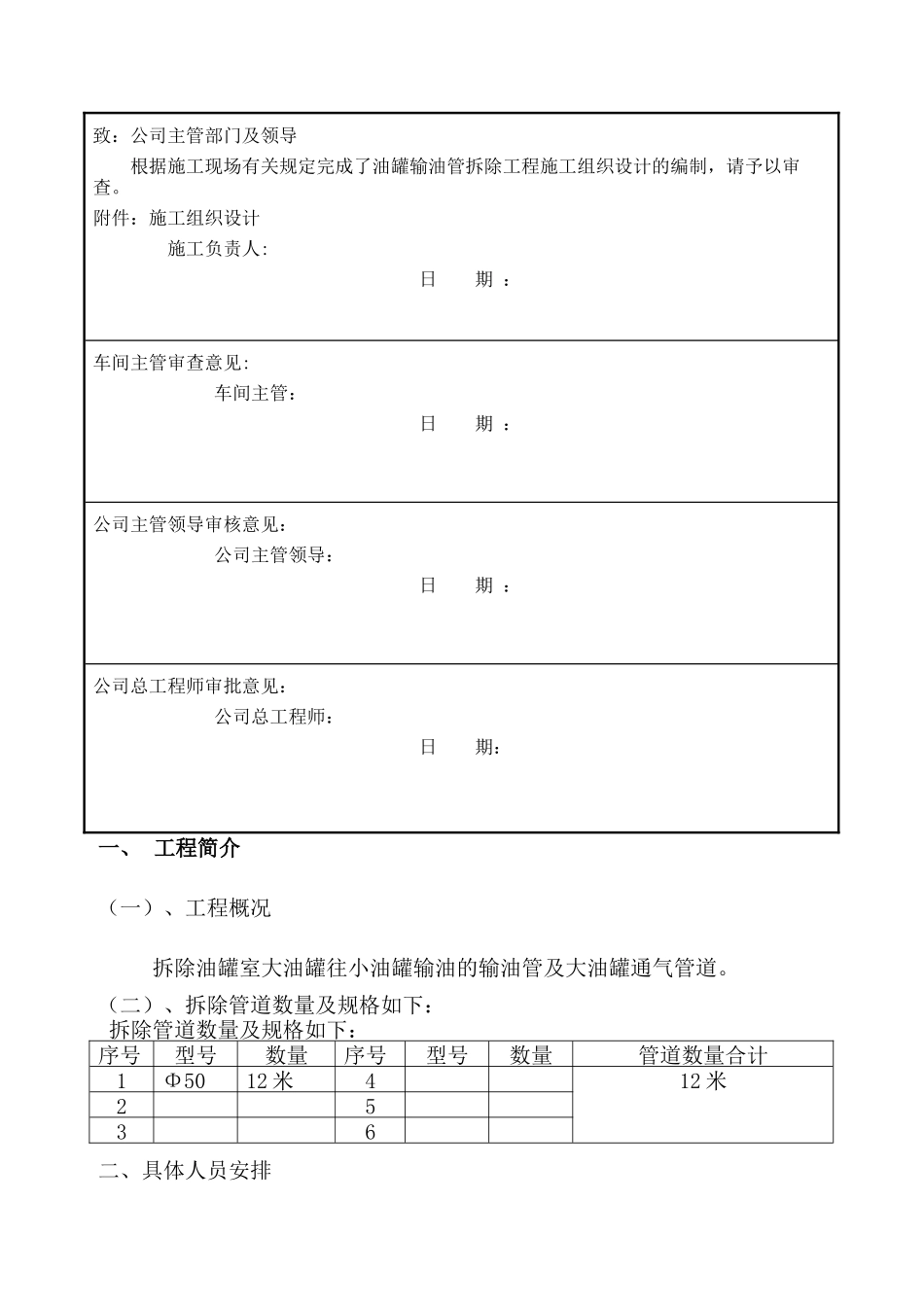

附件:施工组织设计 施工负责人:日 期 :车间主管审查意见: 车间主管: 日 期 :公司主管领导审核意见: 公司主管领导: 日 期 :公司总工程师审批意见: 公司总工程师: 日 期:一、 工程简介(一)、工程概况拆除油罐室大油罐往小油罐输油的输油管及大油罐通气管道

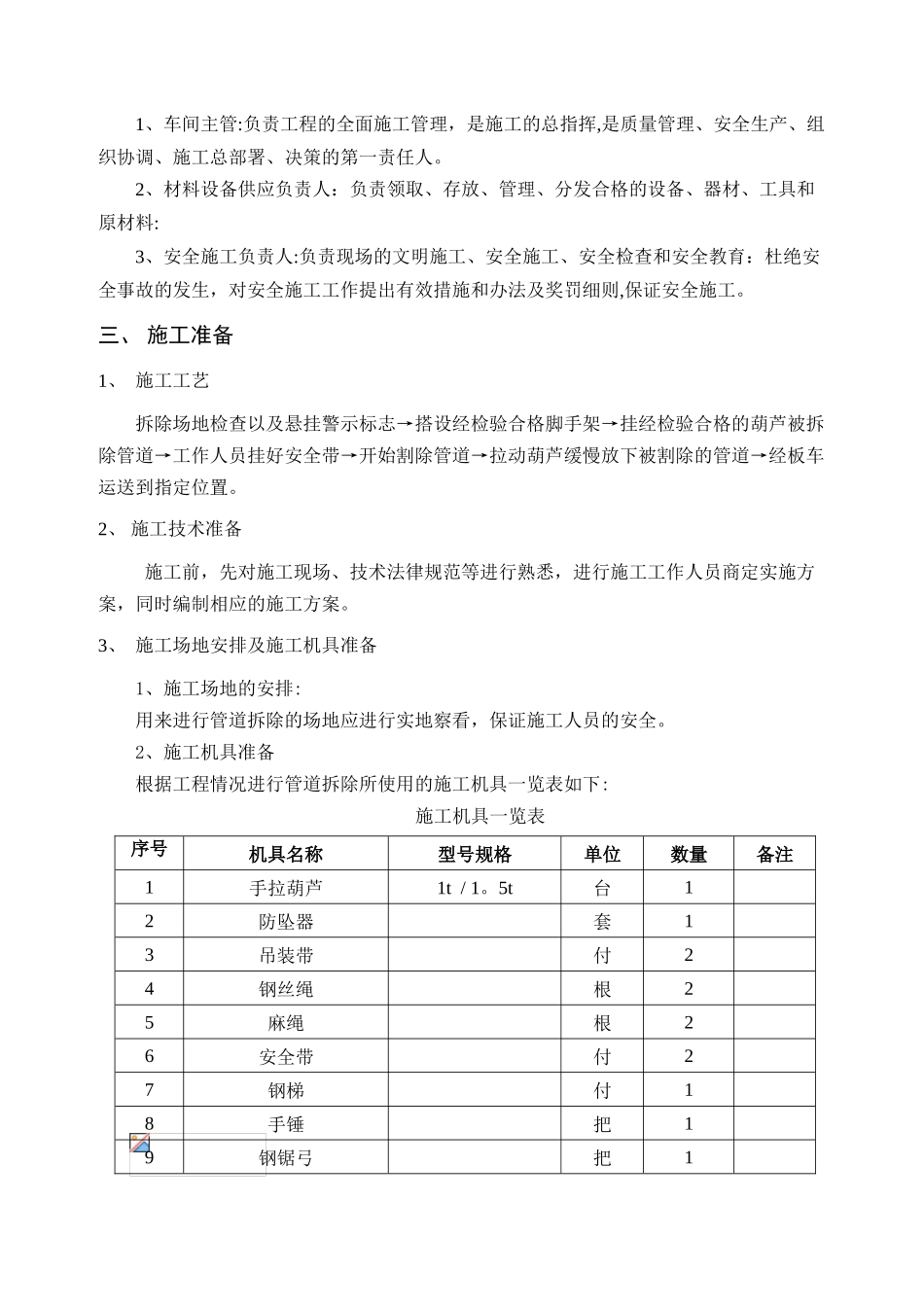

(二)、拆除管道数量及规格如下:拆除管道数量及规格如下:序号型号数量序号型号数量管道数量合计1Φ5012 米412 米2536二、具体人员安排1、车间主管:负责工程的全面施工管理,是施工的总指挥,是质量管理、安全生产、组织协调、施工总部署、决策的第一责任人
2、材料设备供应负责人:负责领取、存放、管理、分发合格的设备、器材、工具和原材料:3、安全施工负责人:负责现场的文明施工、安全施工、安全检查和安全教育:杜绝安全事故的发生,对安全施工工作提出有效措施和办法及奖罚细则,保证安全施工
三、 施工准备1、 施工工艺拆除场地检查以及悬挂警示标志→搭设经检验合格脚手架→挂经检验合格的葫芦被拆除管道→工作人员挂好安全带→开始割除管道→拉动葫芦缓慢放下被割除的管道→经板车运送到指定位置
2、 施工技术准备施工前,先对施工现场、技术法律规范等进行熟悉,进行施工工作人员商定实施方案,同时编制相应的施工方案
3、 施工场地安排及施工机具准备1、施工场地的安排:用来进行管道拆除的场地应进行实地察看,保证施工人员的安全
2、施工机具准备根
