管道改造施工方案

管道改造施工方案_第1页
1/7
管道改造施工方案_第2页
2/7
管道改造施工方案_第3页
3/7

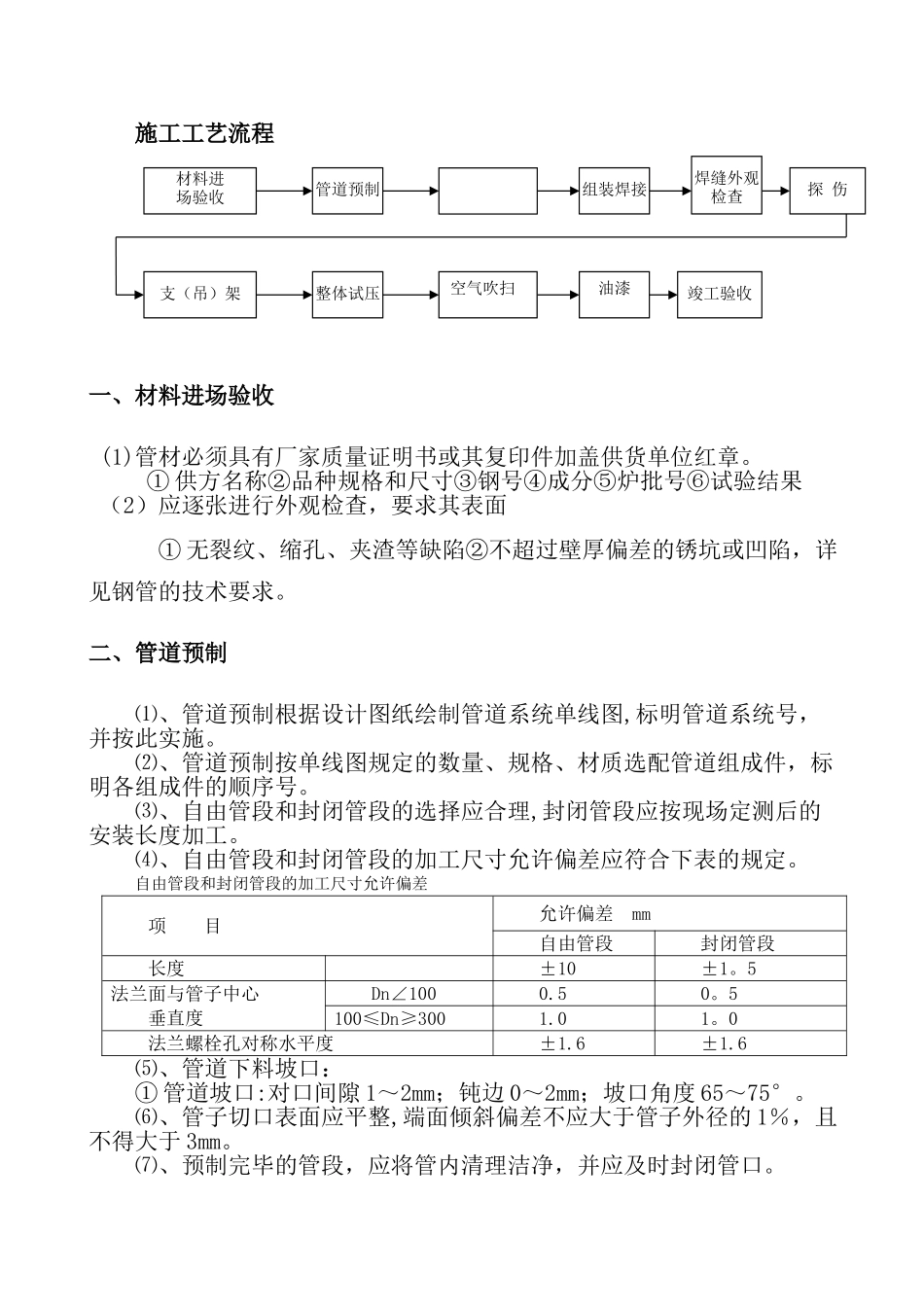

管道改造施工方案施工工艺流程一、材料进场验收(1)管材必须具有厂家质量证明书或其复印件加盖供货单位红章。① 供方名称②品种规格和尺寸③钢号④成分⑤炉批号⑥试验结果(2)应逐张进行外观检查,要求其表面① 无裂纹、缩孔、夹渣等缺陷②不超过壁厚偏差的锈坑或凹陷,详见钢管的技术要求。二、管道预制⑴、管道预制根据设计图纸绘制管道系统单线图,标明管道系统号,并按此实施。⑵、管道预制按单线图规定的数量、规格、材质选配管道组成件,标明各组成件的顺序号。⑶、自由管段和封闭管段的选择应合理,封闭管段应按现场定测后的安装长度加工。⑷、自由管段和封闭管段的加工尺寸允许偏差应符合下表的规定。自由管段和封闭管段的加工尺寸允许偏差项 目允许偏差 mm自由管段封闭管段长度±10±1。5法兰面与管子中心垂直度Dn∠1000.50。5100≤Dn≥3001.01。0法兰螺栓孔对称水平度±1.6±1.6⑸、管道下料坡口:① 管道坡口:对口间隙 1~2mm;钝边 0~2mm;坡口角度 65~75°。⑹、管子切口表面应平整,端面倾斜偏差不应大于管子外径的 1%,且不得大于 3mm。⑺、预制完毕的管段,应将管内清理洁净,并应及时封闭管口。油漆整体试压空气吹扫竣工验收支(吊)架材料进场验收组装焊接探 伤焊缝外观检查管道预制三、管道安装⑴、管道安装原则:管道安装应遵循先主管、后分支配管;先大管、后小管;先高空管、后低空管;先重要管、后次要管。管道安装位置出现交叉矛盾时遵循如下原则:小口径管道让大口径管道;次要系统管道让主要系统管道,必要时会同建设方、监理方、设计方根据现场实际进行讨论解决。⑵、法兰安装① 法兰连接应与管道同心,保证螺栓自由穿入。法兰螺栓孔应跨中安装。② 法兰间应保持平行,其偏差不得大于法兰外径的 1。5‰,且不得大于 2mm。不得用强拧螺栓的方法消除歪斜。③ 法兰连接应使用一规格,同一材质螺栓,安装方向一致。需加垫圈时,每个螺栓不应超一个.拧固后的螺栓与螺母易齐平。螺栓螺母涂以二硫化钼油脂、石墨或石墨粉。④ 法兰密封面及密封垫片,不得有影响密封性能的划痕、斑点等缺陷。⑶、管子对口时应在距接口中心 200mm 处测量平直度,当管子公称直径小于 100mm 时,允许偏差为 1mm;当管子公称直径大于或等于 100mm 时,允许偏差为 2mm。但全长允许偏差均为 10mm。⑷、管道连接时,不能用强力对口,不能加偏垫或加多层垫等方法,消除接口端面的空隙、偏斜、错口或不同等缺陷.⑸、管道安装允许偏...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道改造施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
