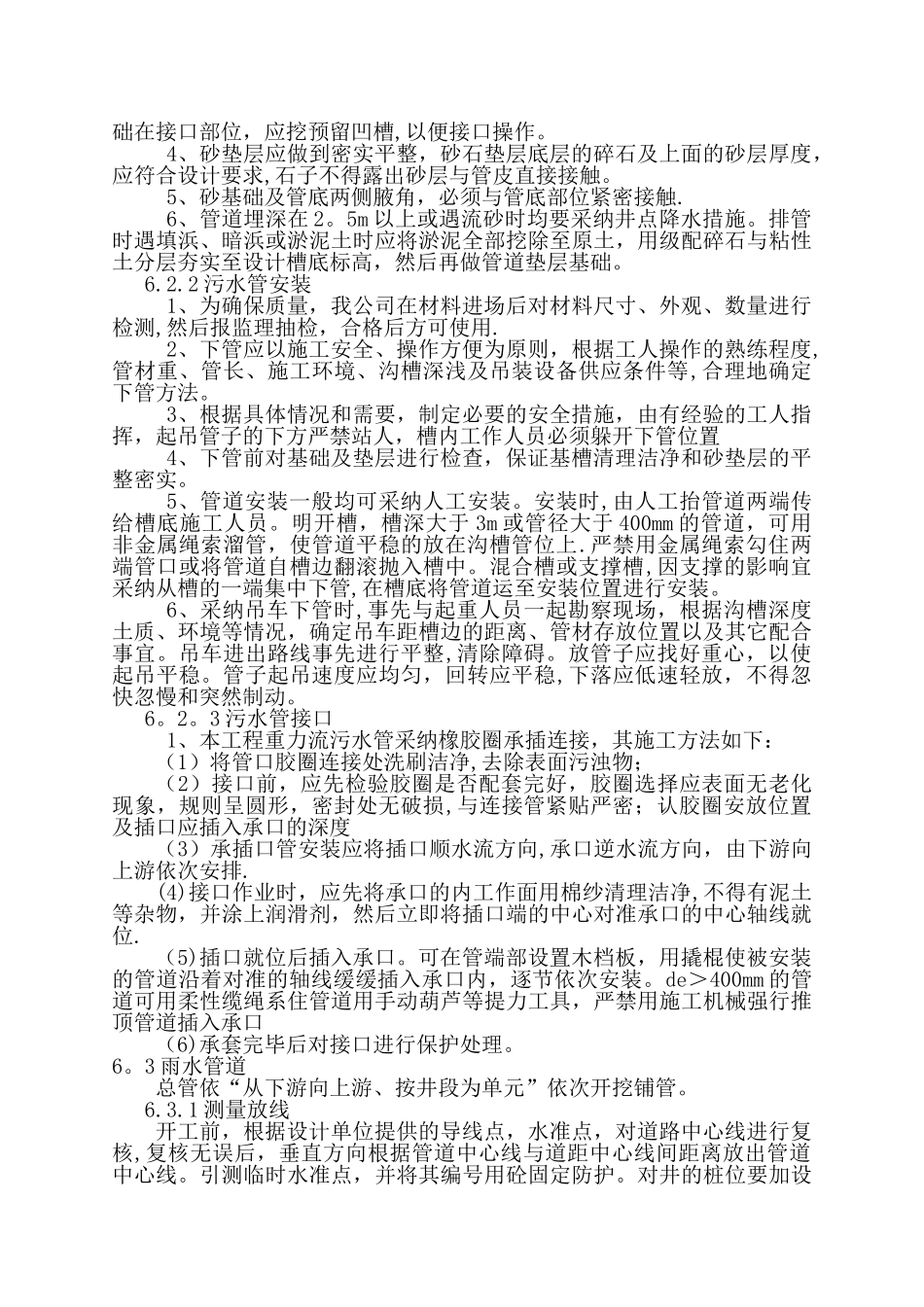

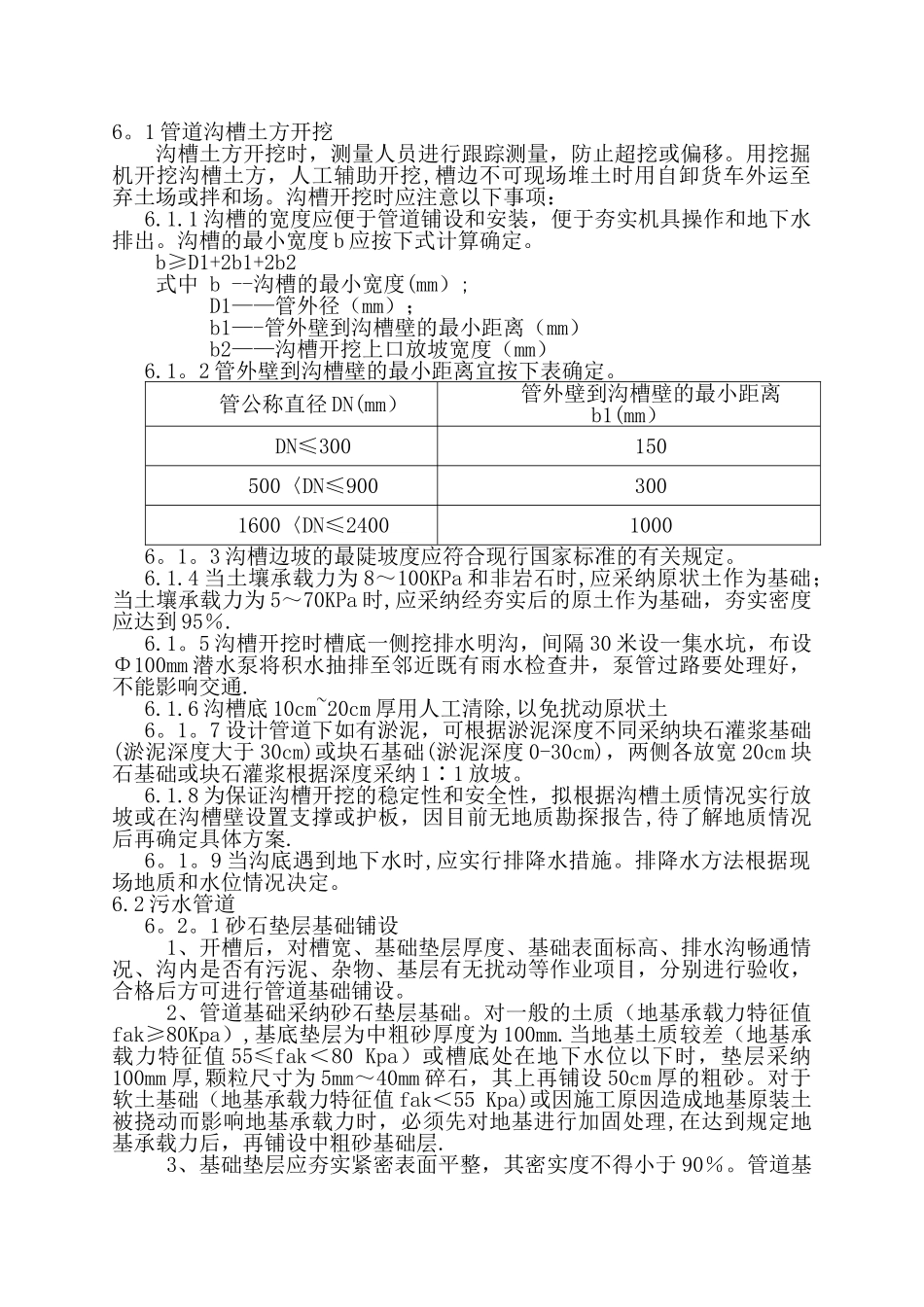

1 管道沟槽土方开挖沟槽土方开挖时,测量人员进行跟踪测量,防止超挖或偏移
用挖掘机开挖沟槽土方,人工辅助开挖,槽边不可现场堆土时用自卸货车外运至弃土场或拌和场
沟槽开挖时应注意以下事项:6
1 沟槽的宽度应便于管道铺设和安装,便于夯实机具操作和地下水排出
沟槽的最小宽度 b 应按下式计算确定
b≥D1+2b1+2b2式中 b --沟槽的最小宽度(mm); D1——管外径(mm); b1—-管外壁到沟槽壁的最小距离(mm) b2——沟槽开挖上口放坡宽度(mm)6
2 管外壁到沟槽壁的最小距离宜按下表确定
管公称直径 DN(mm)管外壁到沟槽壁的最小距离b1(mm)DN≤300150500〈DN≤9003001600〈DN≤240010006
3 沟槽边坡的最陡坡度应符合现行国家标准的有关规定
4 当土壤承载力为 8~100KPa 和非岩石时,应采纳原状土作为基础;当土壤承载力为 5~70KPa 时,应采纳经夯实后的原土作为基础,夯实密度应达到 95%
5 沟槽开挖时槽底一侧挖排水明沟,间隔 30 米设一集水坑,布设Φ100mm 潜水泵将积水抽排至邻近既有雨水检查井,泵管过路要处理好,不能影响交通
6 沟槽底 10cm~20cm 厚用人工清除,以免扰动原状土6
7 设计管道下如有淤泥,可根据淤泥深度不同采纳块石灌浆基础(淤泥深度大于 30cm)或块石基础(淤泥深度 0-30cm),两侧各放宽 20cm 块石基础或块石灌浆根据深度采纳 1∶1 放坡
8 为保证沟槽开挖的稳定性和安全性,拟根据沟槽土质情况实行放坡或在沟槽壁设置支撑或护板,因目前无地质勘探报告,待了解地质情况后再确定具体方案
9 当沟底遇到地下水时,应实行排降水措施
排降水方法根据现场地质和水位情况决定
2 污水管道6

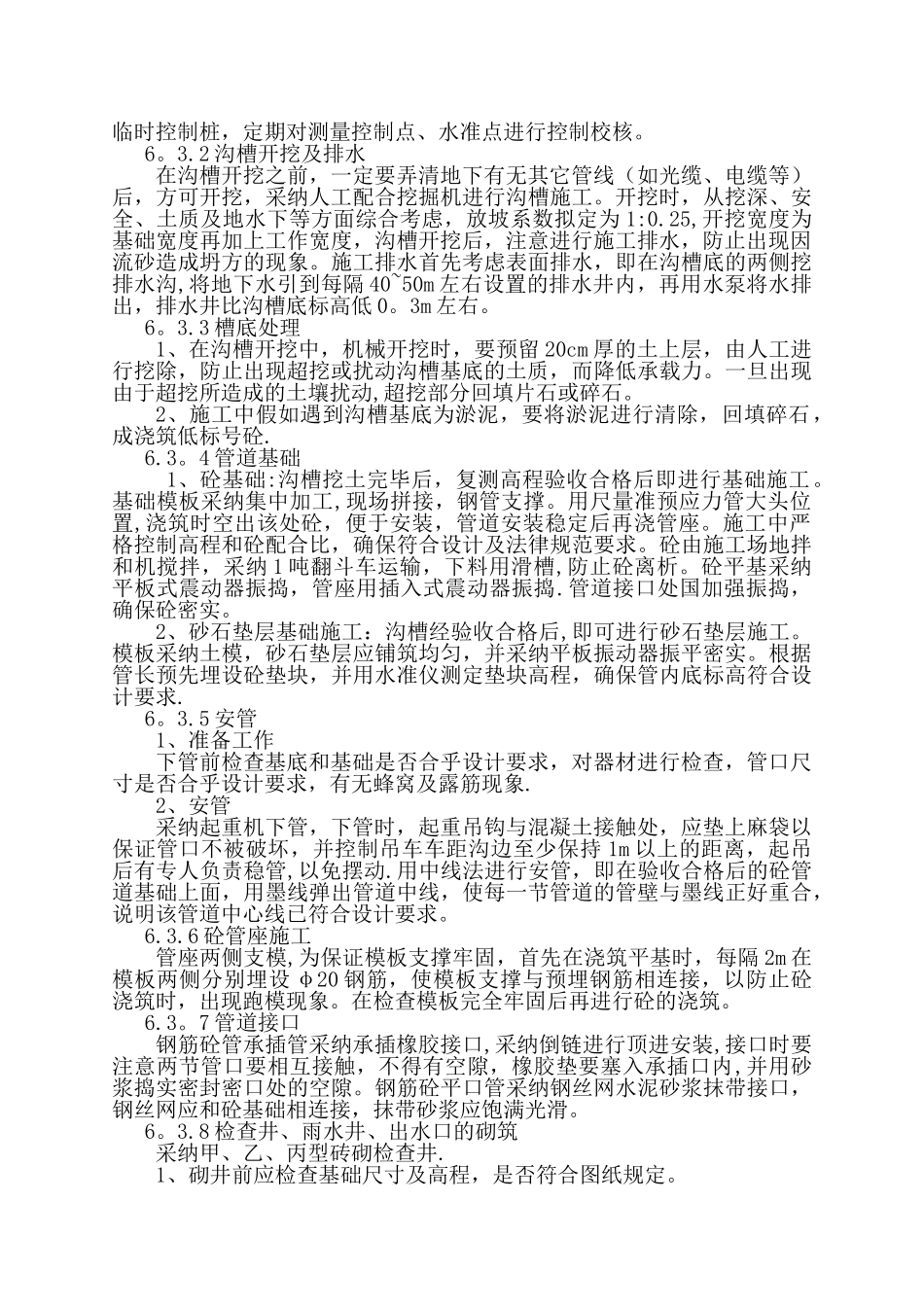

1 砂石垫层基础铺设1、开槽后
