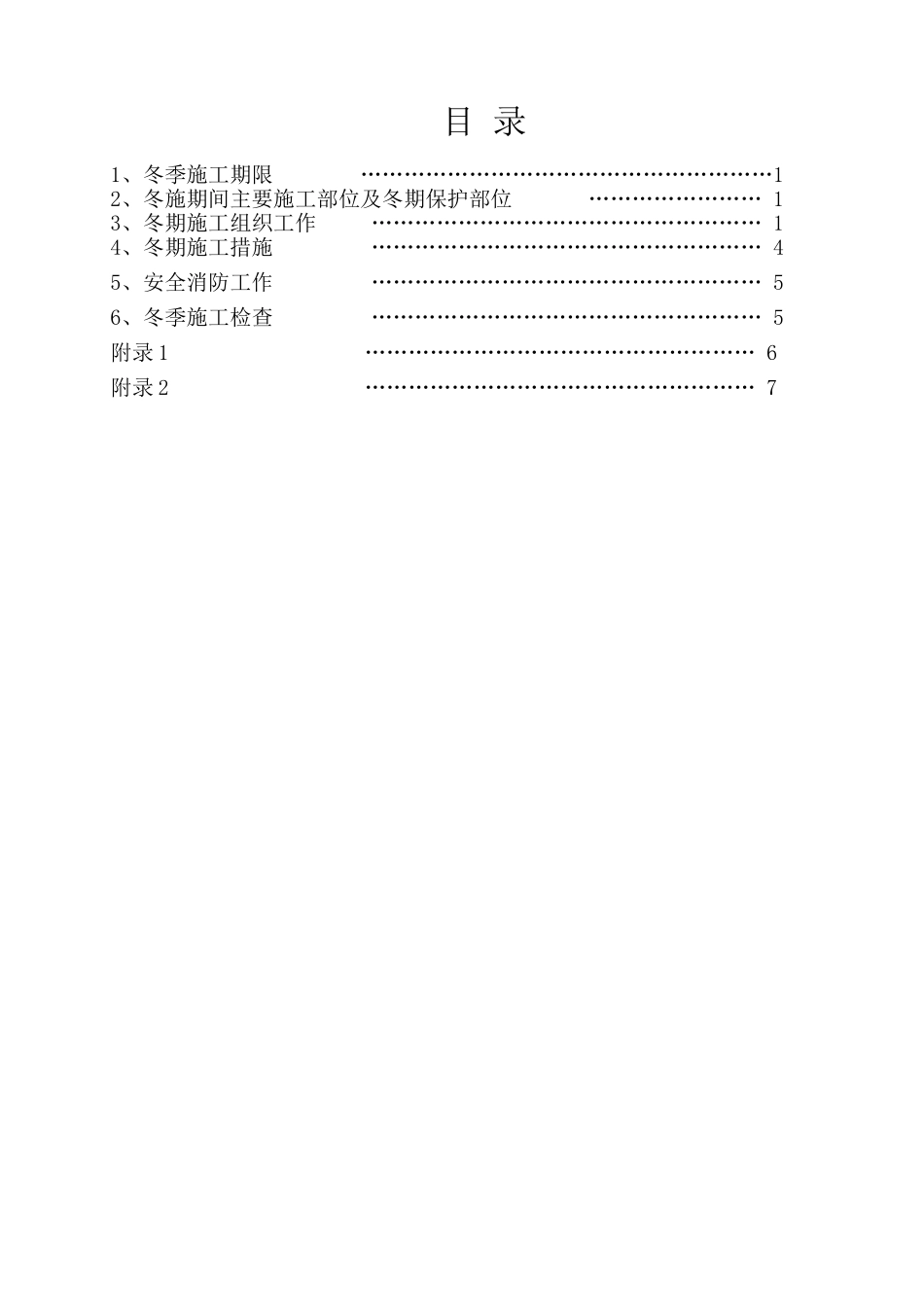

冬期施工方案目 录1、冬季施工期限 …………………………………………………12、冬施期间主要施工部位及冬期保护部位 …………………… 13、冬期施工组织工作 ……………………………………………… 14、冬期施工措施 ……………………………………………… 45、安全消防工作 ……………………………………………… 56、冬季施工检查 ……………………………………………… 5附录 1 ……………………………………………… 6附录 2 ……………………………………………… 71、冬期施工期限:冬施实行“双控制”,当天气条件符合下述 1
2 款的任何一款时,即进入冬施状态

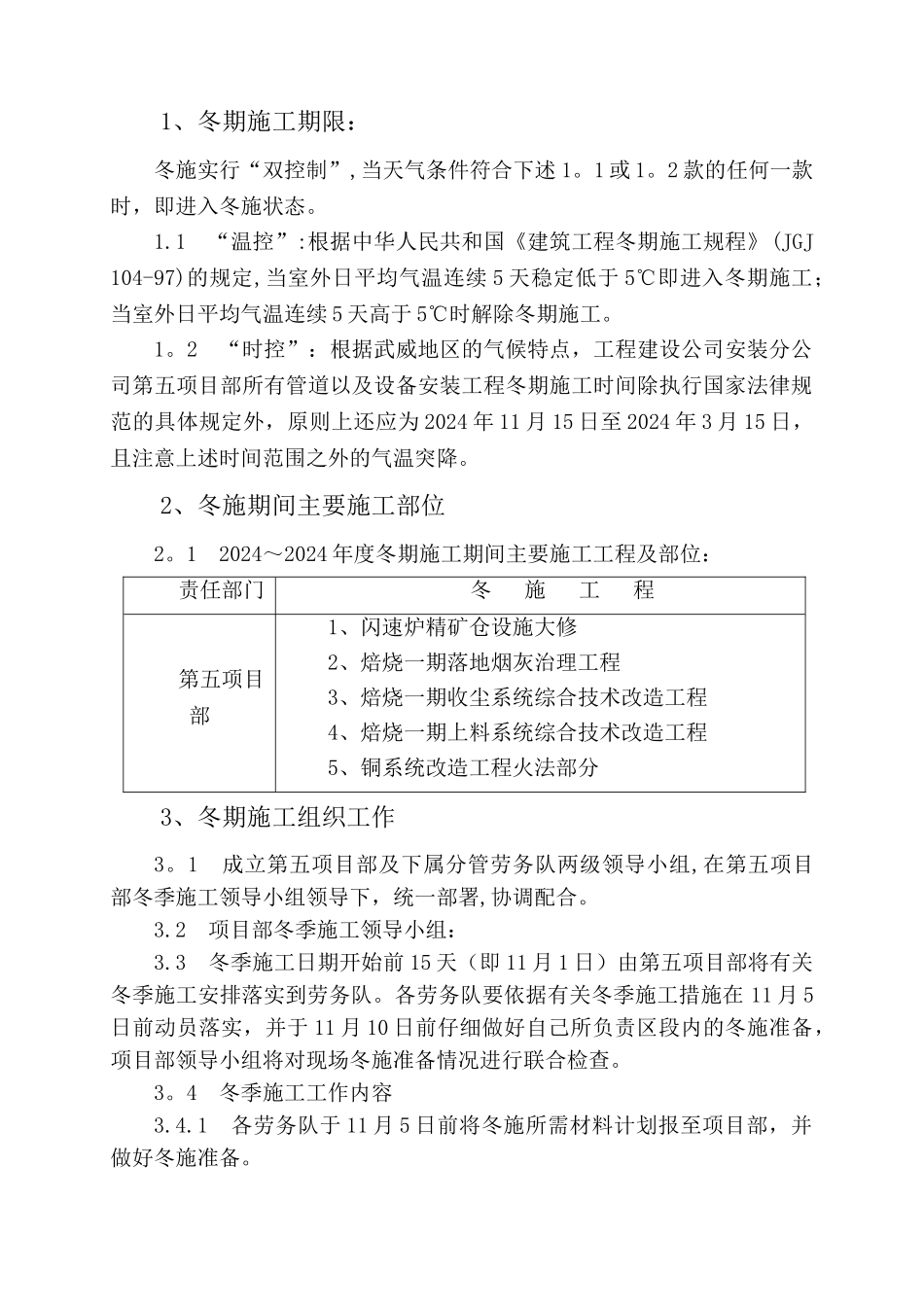

1 “温控”:根据中华人民共和国《建筑工程冬期施工规程》(JGJ 104-97)的规定,当室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天高于 5℃时解除冬期施工
2 “时控”:根据武威地区的气候特点,工程建设公司安装分公司第五项目部所有管道以及设备安装工程冬期施工时间除执行国家法律规范的具体规定外,原则上还应为 2024 年 11 月 15 日至 2024 年 3 月 15 日,且注意上述时间范围之外的气温突降
2、冬施期间主要施工部位2
1 2024~2024 年度冬期施工期间主要施工工程及部位:责任部门冬 施 工 程第五项目部1、闪速炉精矿仓设施大修2、焙烧一期落地烟灰治理工程3、焙烧一期收尘系统综合技术改造工程4、焙烧一期上料系统综合技术改造工程5、铜系统改造工程火法部分3、冬期施工组织工作3
1 成立第五项目部及下属分管劳务队两级领导小组,在第五项目部冬季施工领导小组领导下,统一部署,协调配合
2 项目部冬季施工领导小组:3
3 冬季施工日期开始前 15 天(即 11 月 1 日)由第五项目部将有关冬季施工安排落实到劳务队
各劳务队要依据有关冬季
