电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

管道焊接专项施工方案

管道焊接专项施工方案_第1页
1/11
管道焊接专项施工方案_第2页
2/11
管道焊接专项施工方案_第3页
3/11

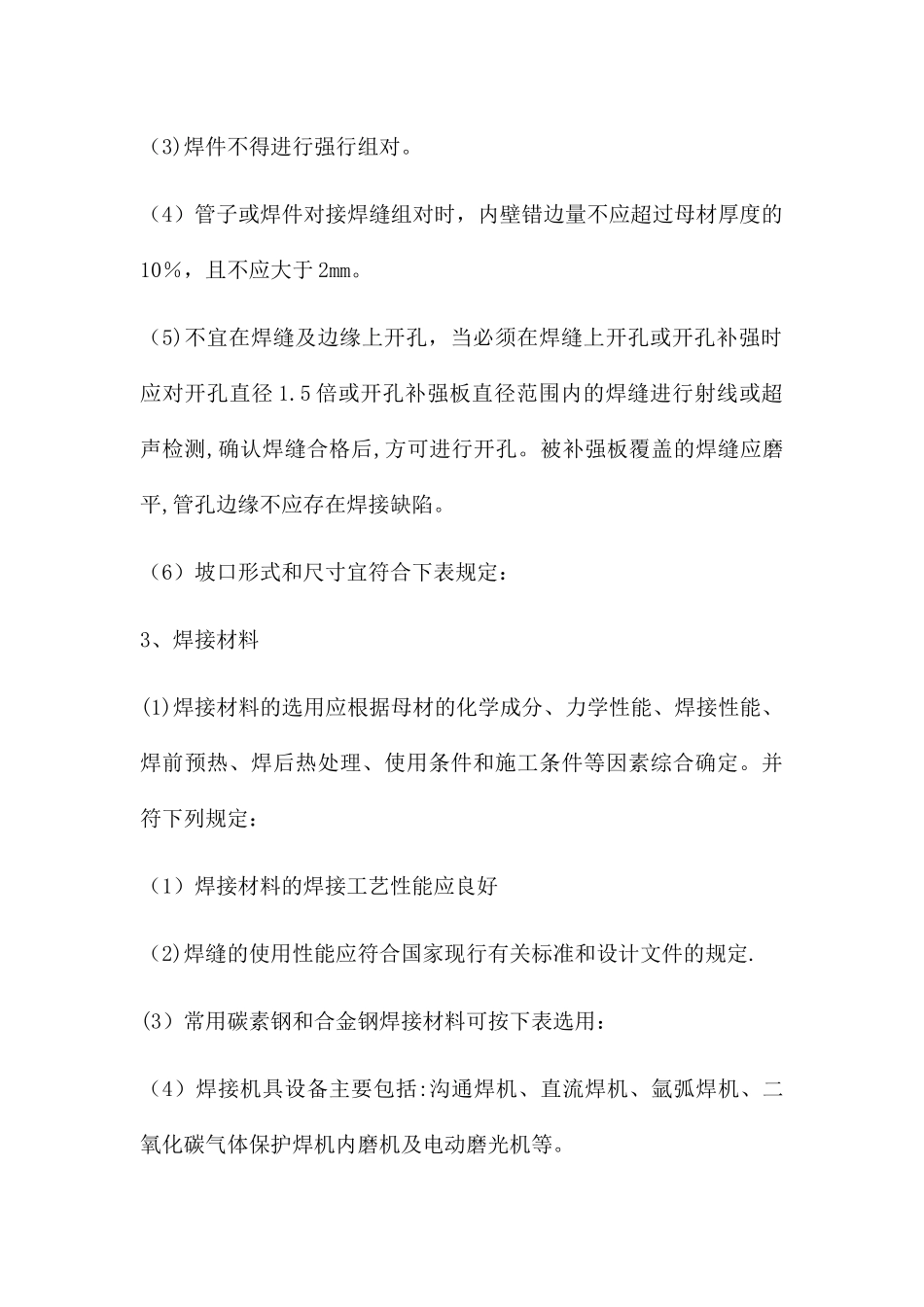

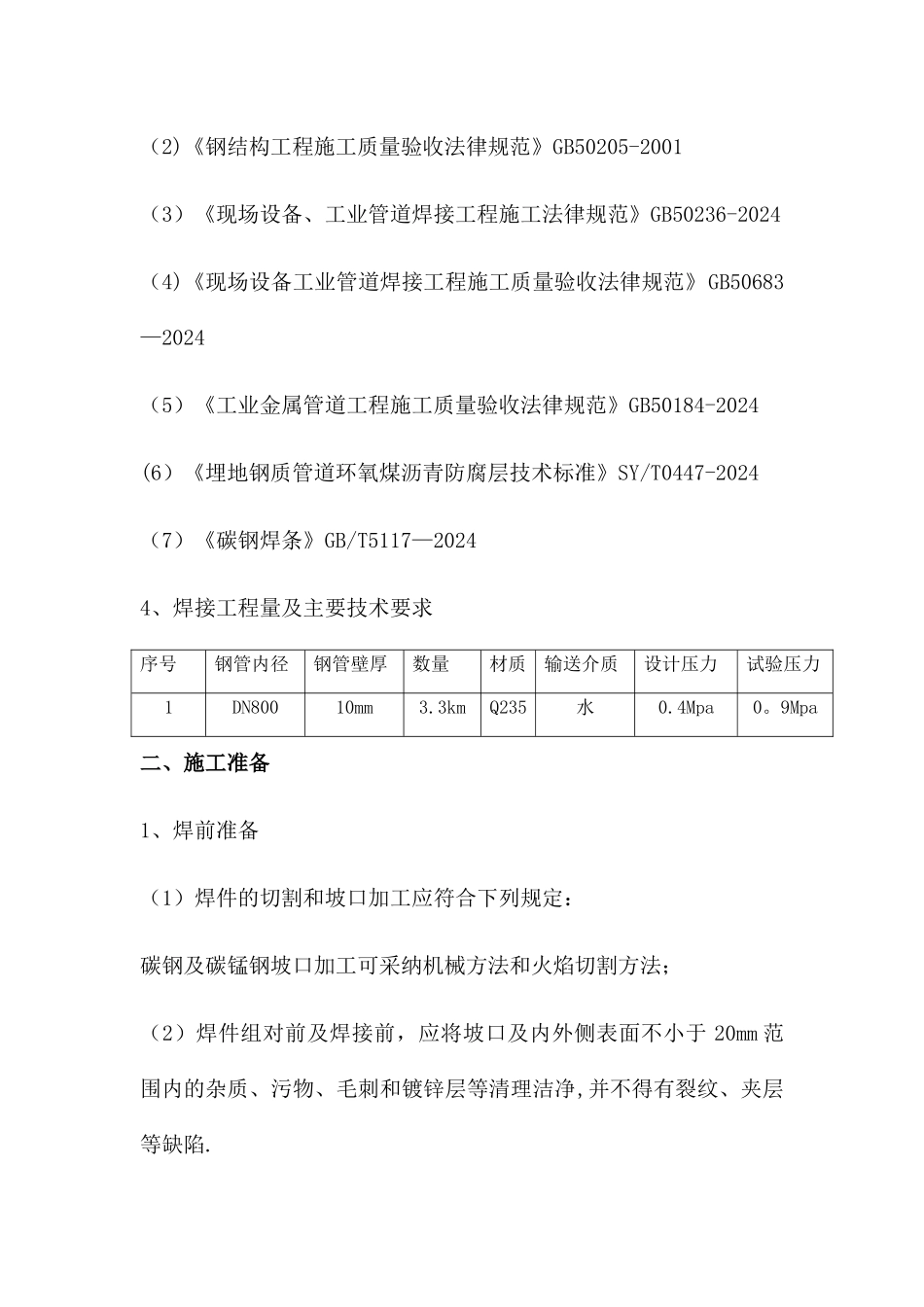

宜宾市中心城区水源迁建和供水保障抢险救灾工程(过江隧道竖井至一水厂)管道焊接专项施工方案 编 制 人: 项目技术负责人: 公司技术负责人: 编制单位:宇洋园林工程有限公司 编制日期:二 0 一七年十月 一、编制说明1、为了保证焊接这一特别工序的全过程能得到有效的控制和顺利的实施,确保管道焊接的质量和施工进度,特编制该管道焊接方案,用以指导现场的焊接工作.2、本方案的适用范围:宜宾市中心城区水源迁建和供水保障抢险救灾工程(过江隧道竖井至一水厂)管道及管托的焊接施工。3、编制依据及引用标准(1)《钢结构设计法律规范》GB50017-2024(2)《钢结构工程施工质量验收法律规范》GB50205-2001(3)《现场设备、工业管道焊接工程施工法律规范》GB50236-2024(4)《现场设备工业管道焊接工程施工质量验收法律规范》GB50683—2024(5)《工业金属管道工程施工质量验收法律规范》GB50184-2024(6)《埋地钢质管道环氧煤沥青防腐层技术标准》SY/T0447-2024(7)《碳钢焊条》GB/T5117—20244、焊接工程量及主要技术要求序号钢管内径钢管壁厚数量材质输送介质设计压力试验压力1DN80010mm3.3kmQ235水0.4Mpa0。9Mpa二、施工准备1、焊前准备(1)焊件的切割和坡口加工应符合下列规定:碳钢及碳锰钢坡口加工可采纳机械方法和火焰切割方法;(2)焊件组对前及焊接前,应将坡口及内外侧表面不小于 20mm 范围内的杂质、污物、毛刺和镀锌层等清理洁净,并不得有裂纹、夹层等缺陷.(3)焊件不得进行强行组对。(4)管子或焊件对接焊缝组对时,内壁错边量不应超过母材厚度的10%,且不应大于 2mm。(5)不宜在焊缝及边缘上开孔,当必须在焊缝上开孔或开孔补强时应对开孔直径 1.5 倍或开孔补强板直径范围内的焊缝进行射线或超声检测,确认焊缝合格后,方可进行开孔。被补强板覆盖的焊缝应磨平,管孔边缘不应存在焊接缺陷。(6)坡口形式和尺寸宜符合下表规定:3、焊接材料(1)焊接材料的选用应根据母材的化学成分、力学性能、焊接性能、焊前预热、焊后热处理、使用条件和施工条件等因素综合确定。并符下列规定:(1)焊接材料的焊接工艺性能应良好(2)焊缝的使用性能应符合国家现行有关标准和设计文件的规定.(3)常用碳素钢和合金钢焊接材料可按下表选用:(4)焊接机具设备主要包括:沟通焊机、直流焊机、氩弧焊机、二氧化碳气体保护焊机内磨机及电动磨光机等。(5)用于管道焊接的各类焊机必须装有电流表、电压表,并按要求定期进行检定,焊接法律规...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道焊接专项施工方案

津创媒+ 关注
实名认证
内容提供者

欢迎交流文创,小店资料希望满足您的需要。

相关文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
