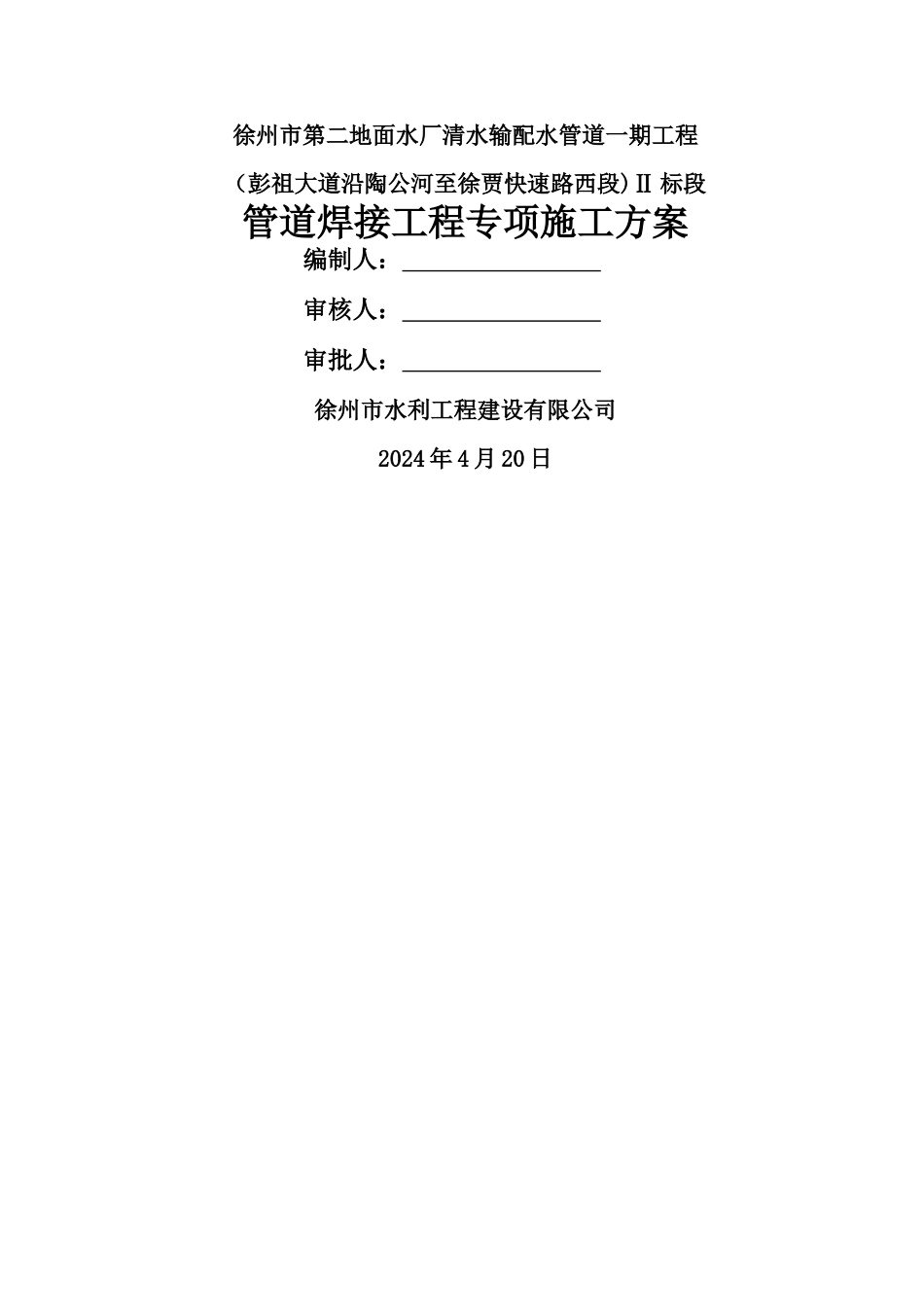

徐州市第二地面水厂清水输配水管道一期工程(彭祖大道沿陶公河至徐贾快速路西段)Ⅱ 标段管道焊接工程专项施工方案 编制人: 审核人: 审批人: 徐州市水利工程建设有限公司2024 年 4 月 20 日管道焊接工程专项施工方案1、工程概况徐州市第二地面水厂清水输配水管道一期工程(彭祖大道沿陶公河至徐贾快速路西段)Ⅱ标段位于徐州市开发区大庙镇,工程主要建设内容:球墨铸铁管埋设、过房亭河顶管(钢管)、大张路顶管(钢管)及阀门井等
本工程焊接钢管主要为 D1420*16 顶管钢管及 D1420*14 埋设钢管,材质为 Q235B

2、编制依据 徐州市第二地面水厂清水输配水管道一期工程(彭祖大道沿陶公河至徐贾快速路西段)Ⅱ标段图纸; 《工业金属管道施工及验收法律规范》(GB50235-2024); 《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236-2024); 《给水排水管道工程施工及验收法律规范》(GB50268-2024)
3、作业前准备(1)人员:技术员 2 人、焊工 6 人、安全员 1 人、质检员 1 人、探伤检测员 2 人;(2)工具:电焊机、电焊面具、电焊手套及相关的劳保用品;(3)作业条件:在沟槽基础及边坡处理完成后及顶管设备安装好后即可按本作业指导书要求进行焊接钢管作业;(4)钢管管材到达现场,相应防腐已施工完成
4、操作工艺 4
1 焊接施工准备(1)焊接人员:焊工持焊工合格证上岗,施焊后在焊口旁边用油漆喷上焊工号码;(2)机具:电焊机、手动砂轮机、检测设备等进场;(3)作业条件:1)按要求准备好所需焊接的钢管、二氧焊机、二氧化碳瓶、二氧焊丝、氧气瓶、乙炔瓶等;2)作业场地清洁无易燃易爆物品及杂物,并配备消防用具;3)钢管运至作业场地内项目部材料、技术人员进行检查,对检查发现不合格的钢管需及时进行更换

2 管道组对拼装(1)管道安装前,管节应逐根
