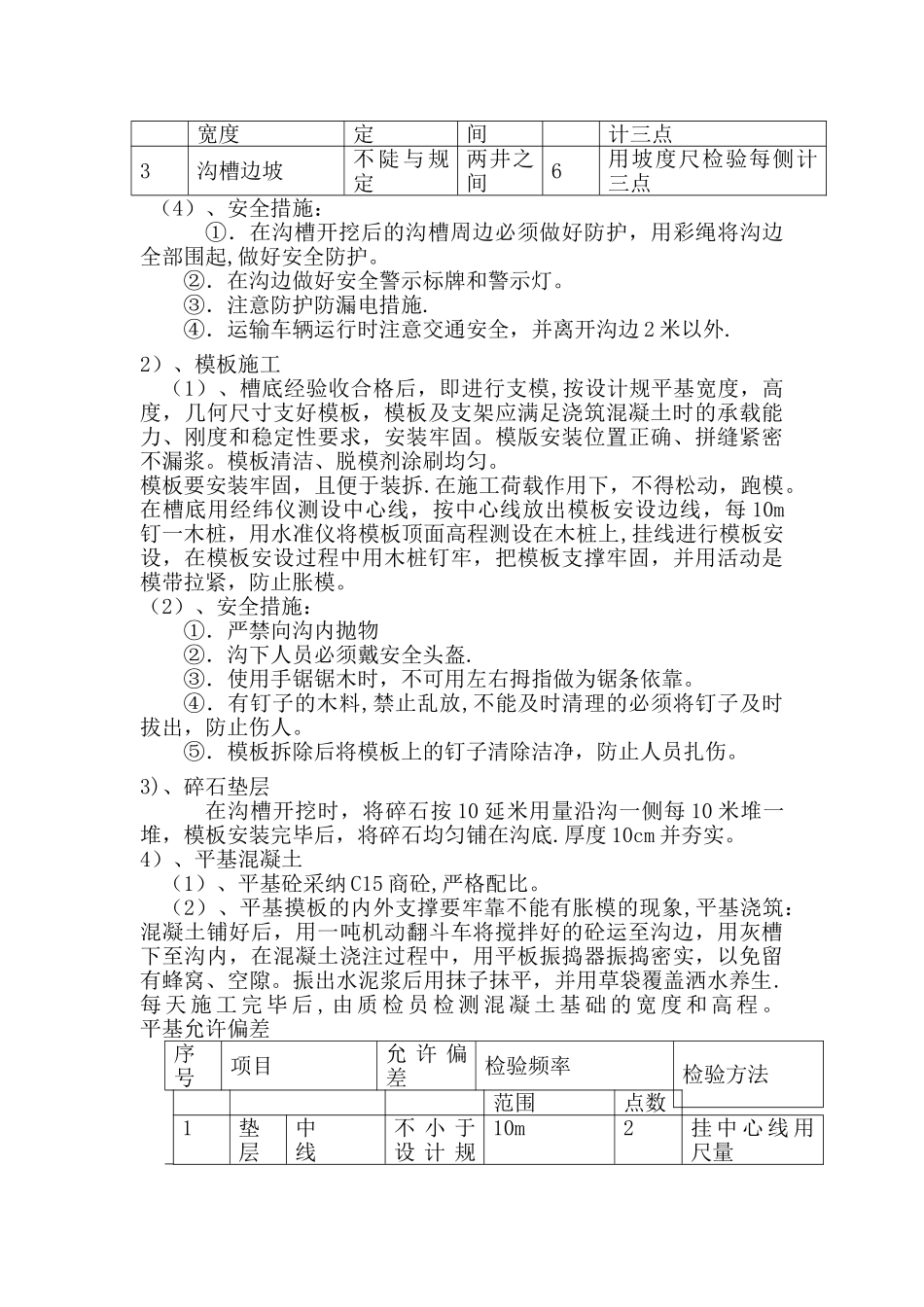

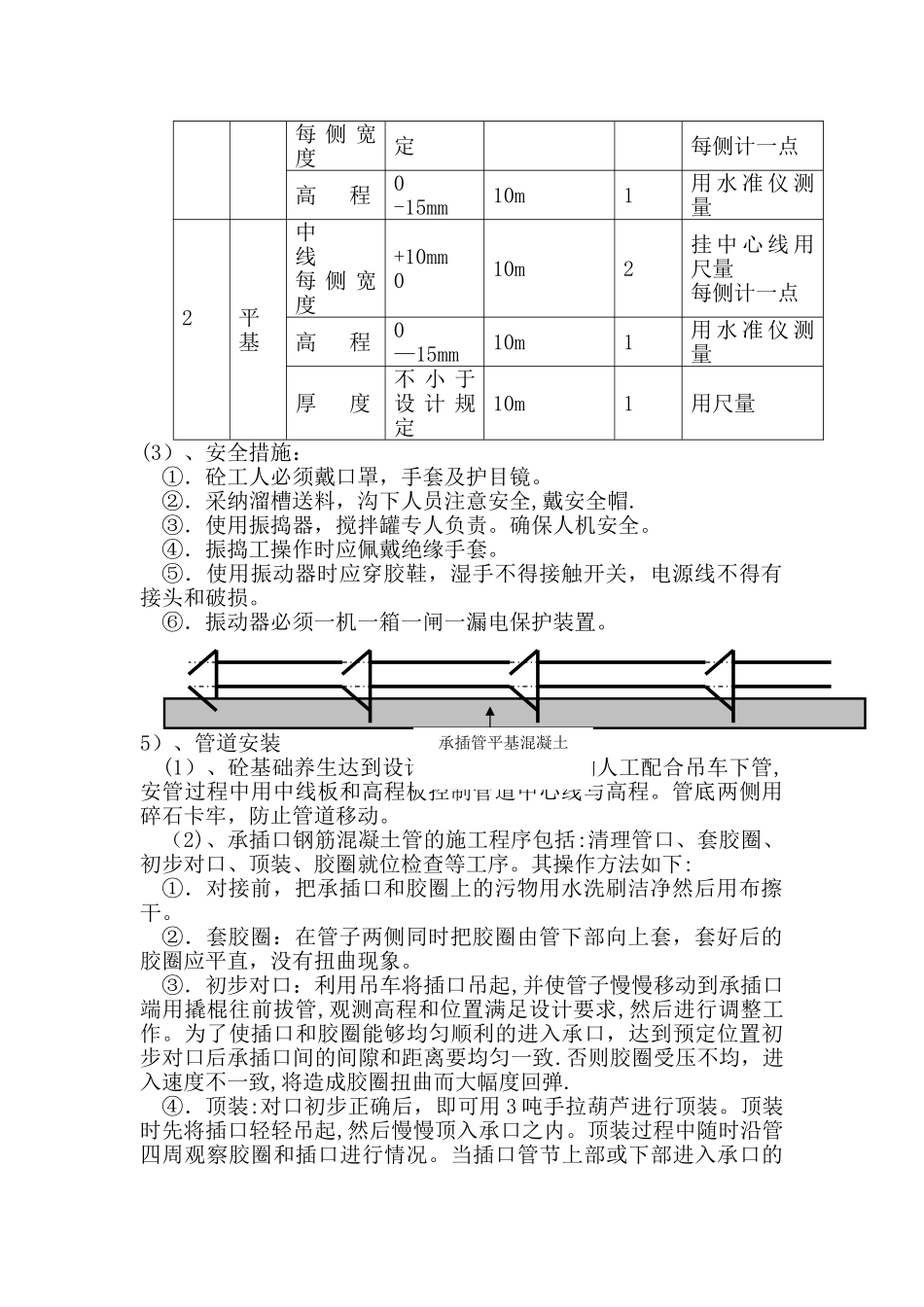

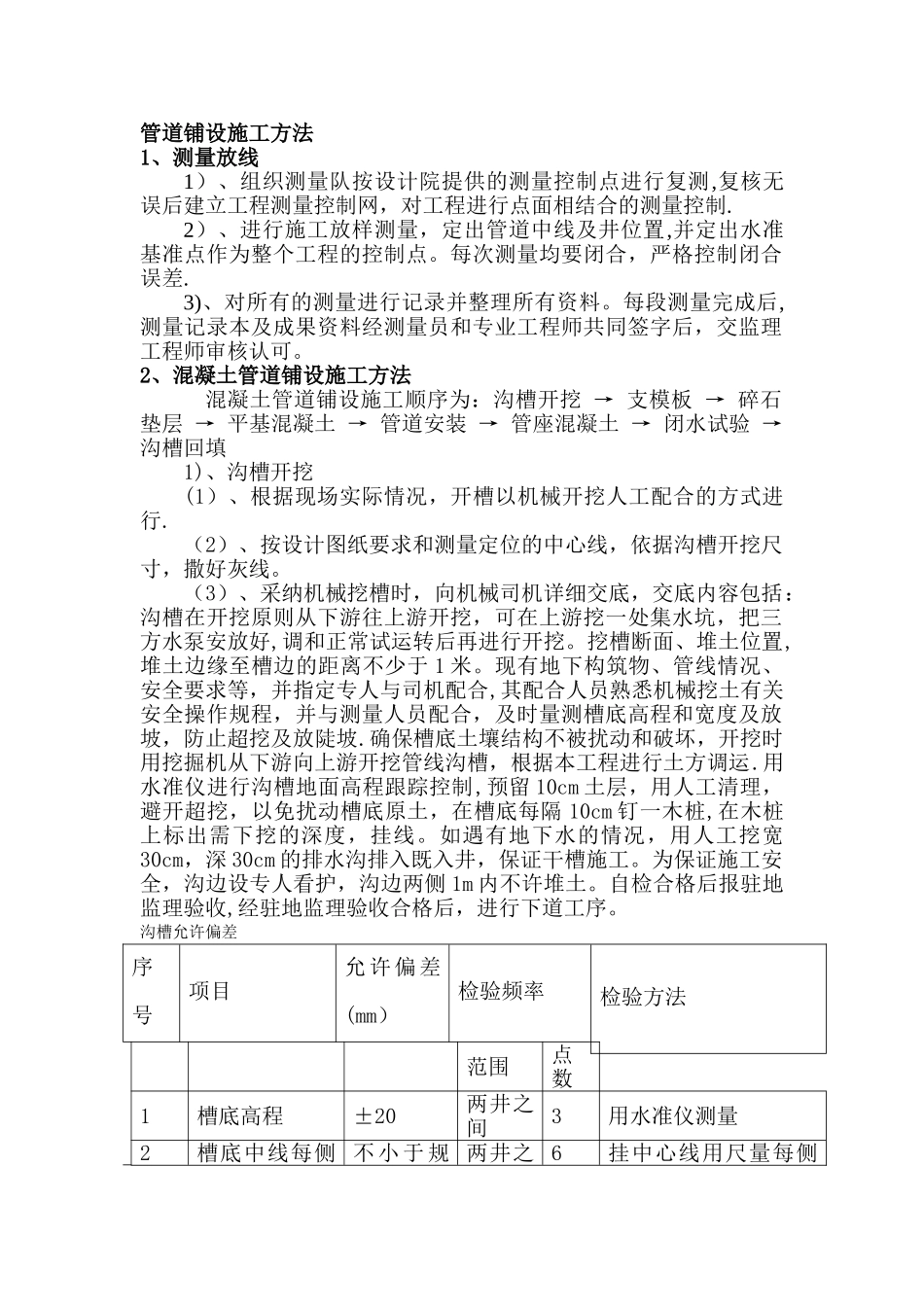

管道铺设施工方法1、测量放线1)、组织测量队按设计院提供的测量控制点进行复测,复核无误后建立工程测量控制网,对工程进行点面相结合的测量控制.2)、进行施工放样测量,定出管道中线及井位置,并定出水准基准点作为整个工程的控制点。每次测量均要闭合,严格控制闭合误差.3)、对所有的测量进行记录并整理所有资料。每段测量完成后,测量记录本及成果资料经测量员和专业工程师共同签字后,交监理工程师审核认可。2、混凝土管道铺设施工方法混凝土管道铺设施工顺序为:沟槽开挖 → 支模板 → 碎石垫层 → 平基混凝土 → 管道安装 → 管座混凝土 → 闭水试验 → 沟槽回填1)、沟槽开挖(1)、根据现场实际情况,开槽以机械开挖人工配合的方式进行.(2)、按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。(3)、采纳机械挖槽时,向机械司机详细交底,交底内容包括:沟槽在开挖原则从下游往上游开挖,可在上游挖一处集水坑,把三方水泵安放好,调和正常试运转后再进行开挖。挖槽断面、堆土位置,堆土边缘至槽边的距离不少于 1 米。现有地下构筑物、管线情况、安全要求等,并指定专人与司机配合,其配合人员熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡.确保槽底土壤结构不被扰动和破坏,开挖时用挖掘机从下游向上游开挖管线沟槽,根据本工程进行土方调运.用水准仪进行沟槽地面高程跟踪控制,预留 10cm 土层,用人工清理,避开超挖,以免扰动槽底原土,在槽底每隔 10cm 钉一木桩,在木桩上标出需下挖的深度,挂线。如遇有地下水的情况,用人工挖宽30cm,深 30cm 的排水沟排入既入井,保证干槽施工。为保证施工安全,沟边设专人看护,沟边两侧 1m 内不许堆土。自检合格后报驻地监理验收,经驻地监理验收合格后,进行下道工序。沟槽允许偏差序号项目允许偏 差(mm)检验频率检验方法范围点数1槽底高程±20两井之间3用水准仪测量2槽底中线每侧 不 小 于规 两井之 6挂中心线用尺量每侧宽度定间计三点3沟槽边坡不陡与规定两井之间6用坡度尺检验每侧计三点 (4)、安全措施:①.在沟槽开挖后的沟槽周边必须做好防护,用彩绳将沟边全部围起,做好安全防护。②.在沟边做好安全警示标牌和警示灯。③.注意防护防漏电措施.④.运输车辆运行时注意交通安全,并离开沟边 2 米以外.2)、模板施工(1)、槽底经验收合格后,即进行支模,按设计规平基宽度,高度,几何尺...
