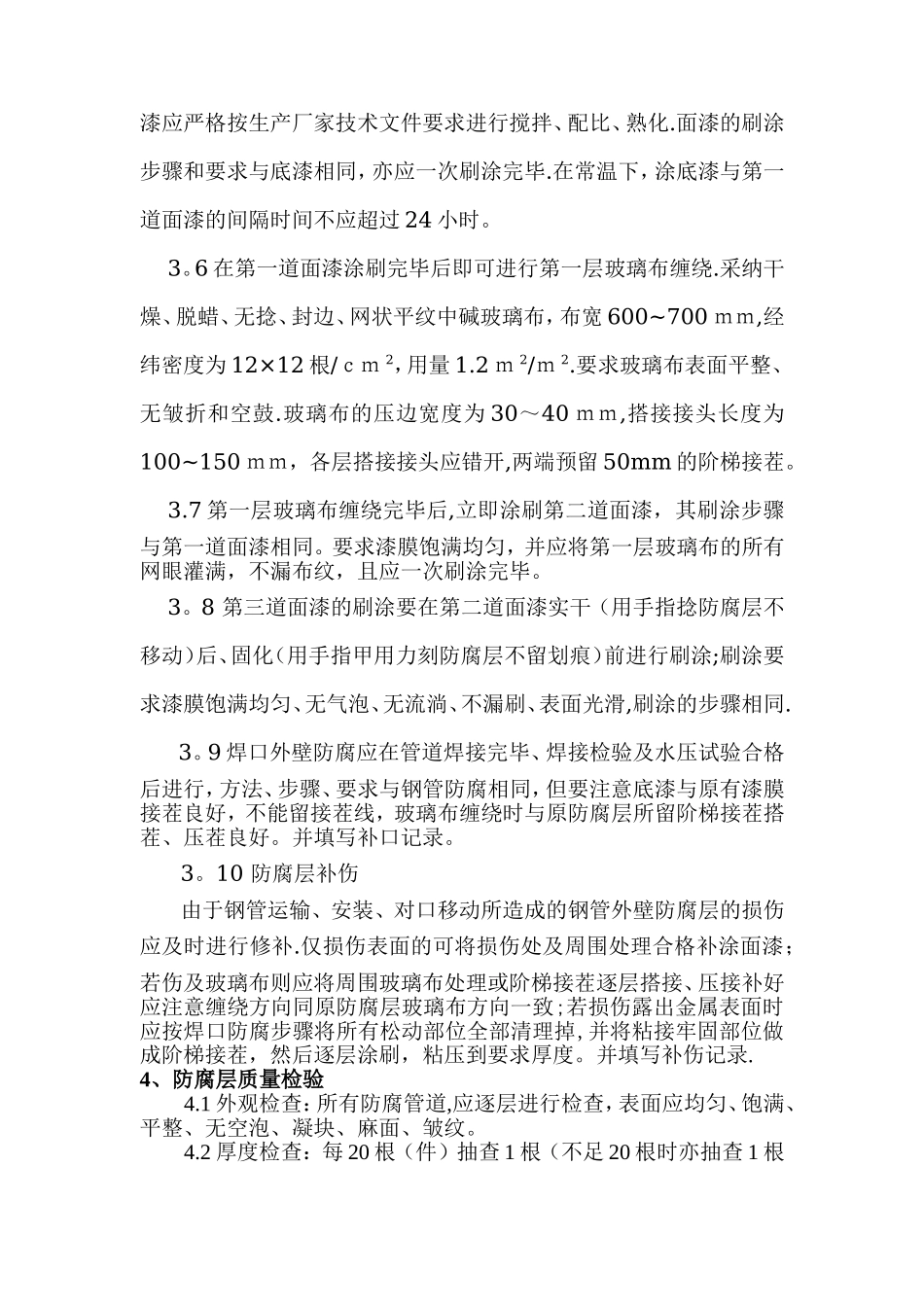

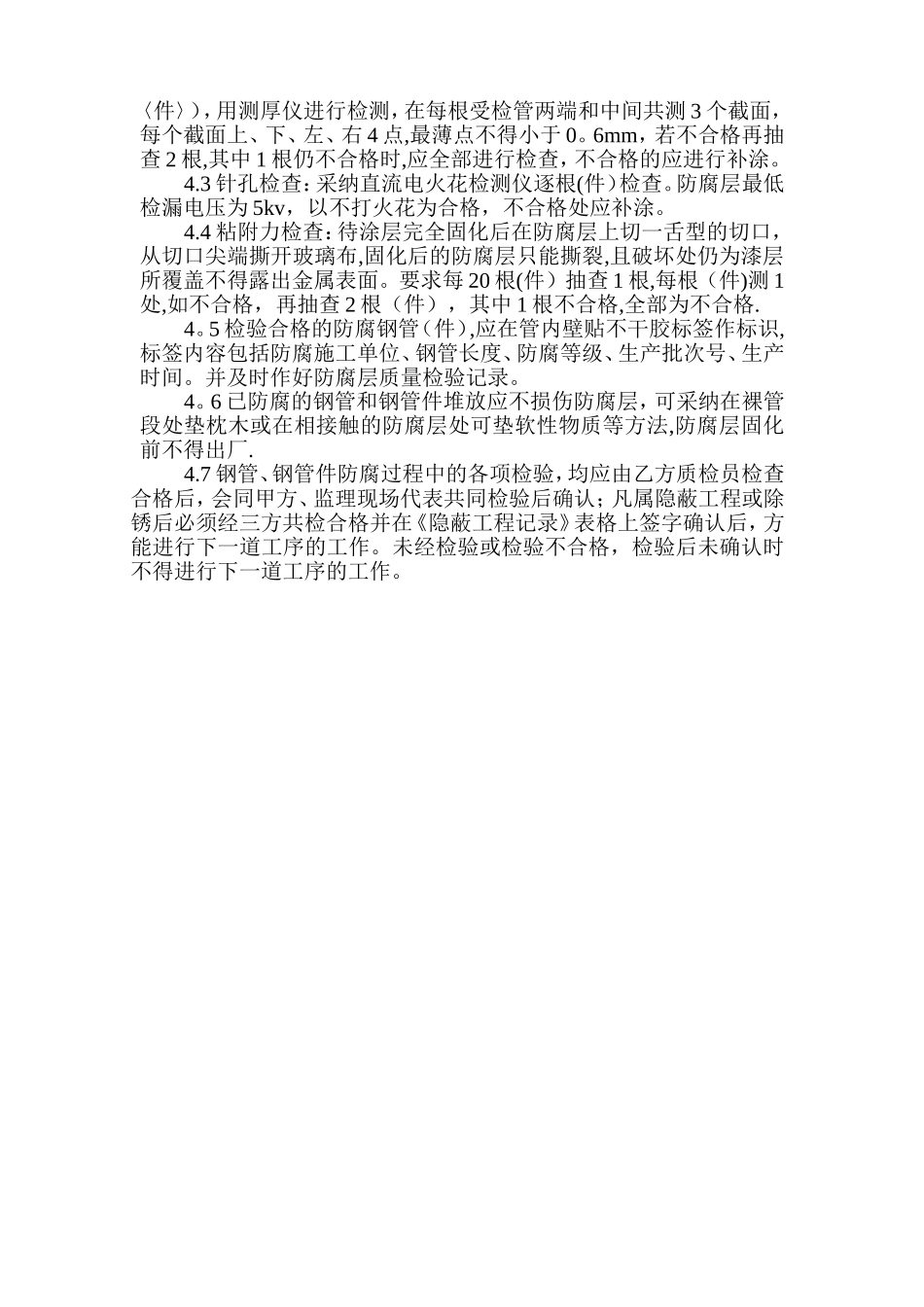

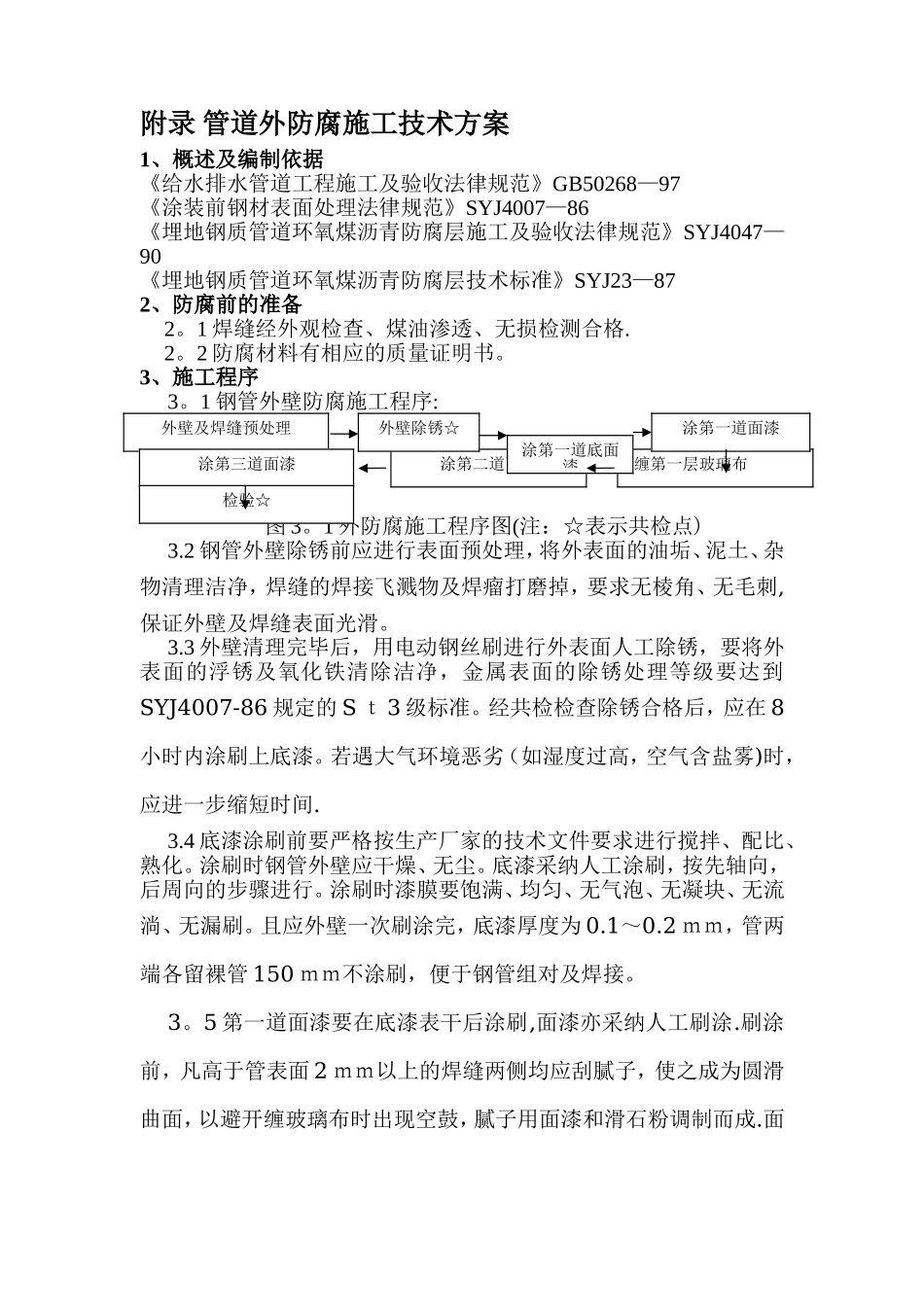

附录 管道外防腐施工技术方案1、概述及编制依据《给水排水管道工程施工及验收法律规范》GB50268—97《涂装前钢材表面处理法律规范》SYJ4007—86《埋地钢质管道环氧煤沥青防腐层施工及验收法律规范》SYJ4047—90《埋地钢质管道环氧煤沥青防腐层技术标准》SYJ23—872、防腐前的准备2
1 焊缝经外观检查、煤油渗透、无损检测合格
2 防腐材料有相应的质量证明书
3、施工程序3
1 钢管外壁防腐施工程序:图 3
1 外防腐施工程序图(注:☆表示共检点)3
2 钢管外壁除锈前应进行表面预处理,将外表面的油垢、泥土、杂物清理洁净,焊缝的焊接飞溅物及焊瘤打磨掉,要求无棱角、无毛刺,保证外壁及焊缝表面光滑
3 外壁清理完毕后,用电动钢丝刷进行外表面人工除锈,要将外表面的浮锈及氧化铁清除洁净,金属表面的除锈处理等级要达到SYJ4007-86 规定的 S t 3 级标准
经共检检查除锈合格后,应在 8小时内涂刷上底漆
若遇大气环境恶劣(如湿度过高,空气含盐雾)时,应进一步缩短时间
4 底漆涂刷前要严格按生产厂家的技术文件要求进行搅拌、配比、熟化
涂刷时钢管外壁应干燥、无尘
底漆采纳人工涂刷,按先轴向,后周向的步骤进行
涂刷时漆膜要饱满、均匀、无气泡、无凝块、无流淌、无漏刷
且应外壁一次刷涂完,底漆厚度为 0
2 mm,管两端各留裸管 150 mm不涂刷,便于钢管组对及焊接
5 第一道面漆要在底漆表干后涂刷,面漆亦采纳人工刷涂
刷涂前,凡高于管表面 2 mm以上的焊缝两侧均应刮腻子,使之成为圆滑曲面,以避开缠玻璃布时出现空鼓,腻子用面漆和滑石粉调制而成
面外壁及焊缝预处理涂第三道面漆检验☆涂第二道面漆 缠第一层玻璃布涂第一道面漆外壁除锈☆涂第一道底面漆漆应严格按生产厂家技术文件要求进行搅拌、配比、熟化
面漆的刷涂步骤和要求与底漆相同,亦应一次刷涂完毕
