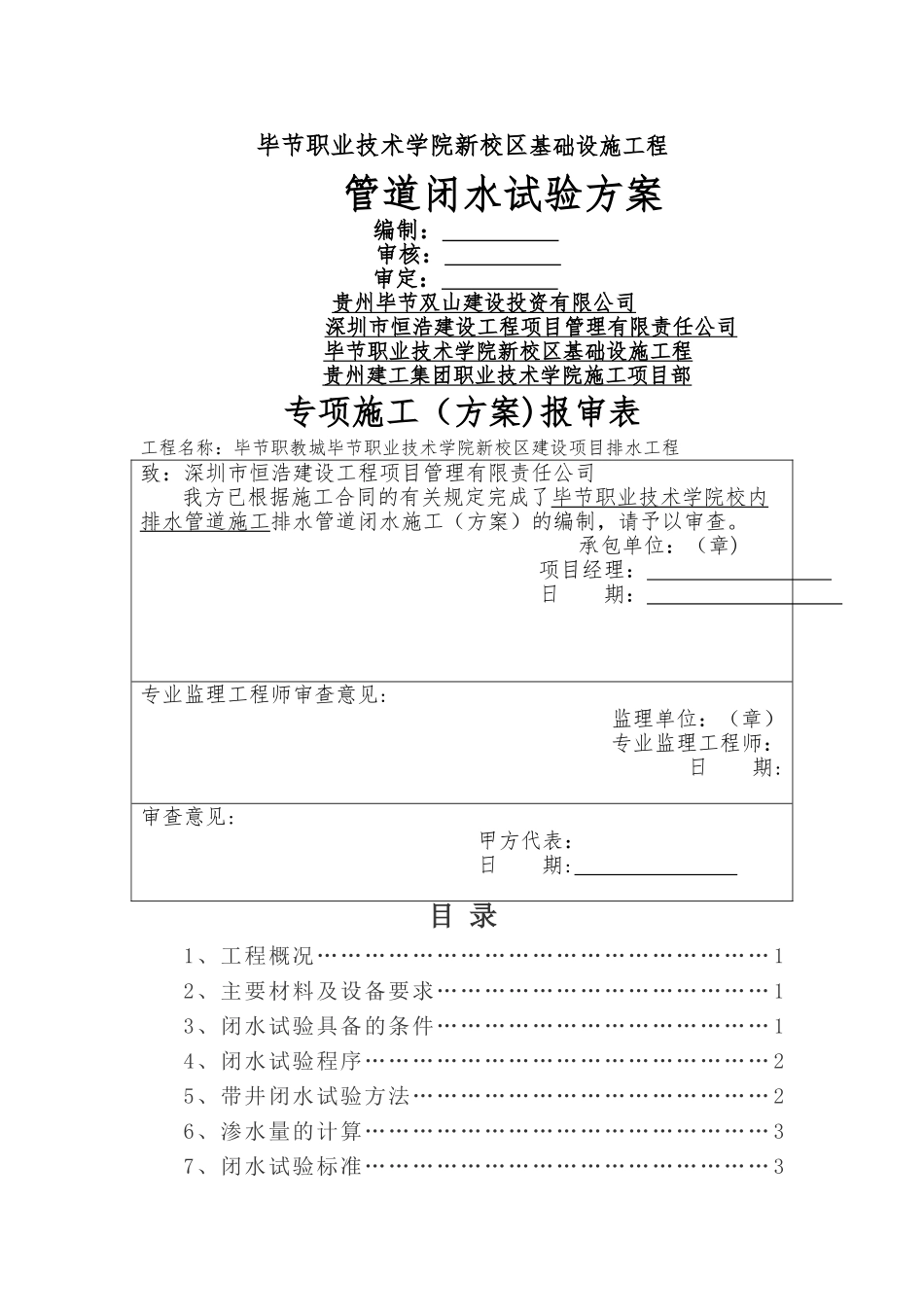

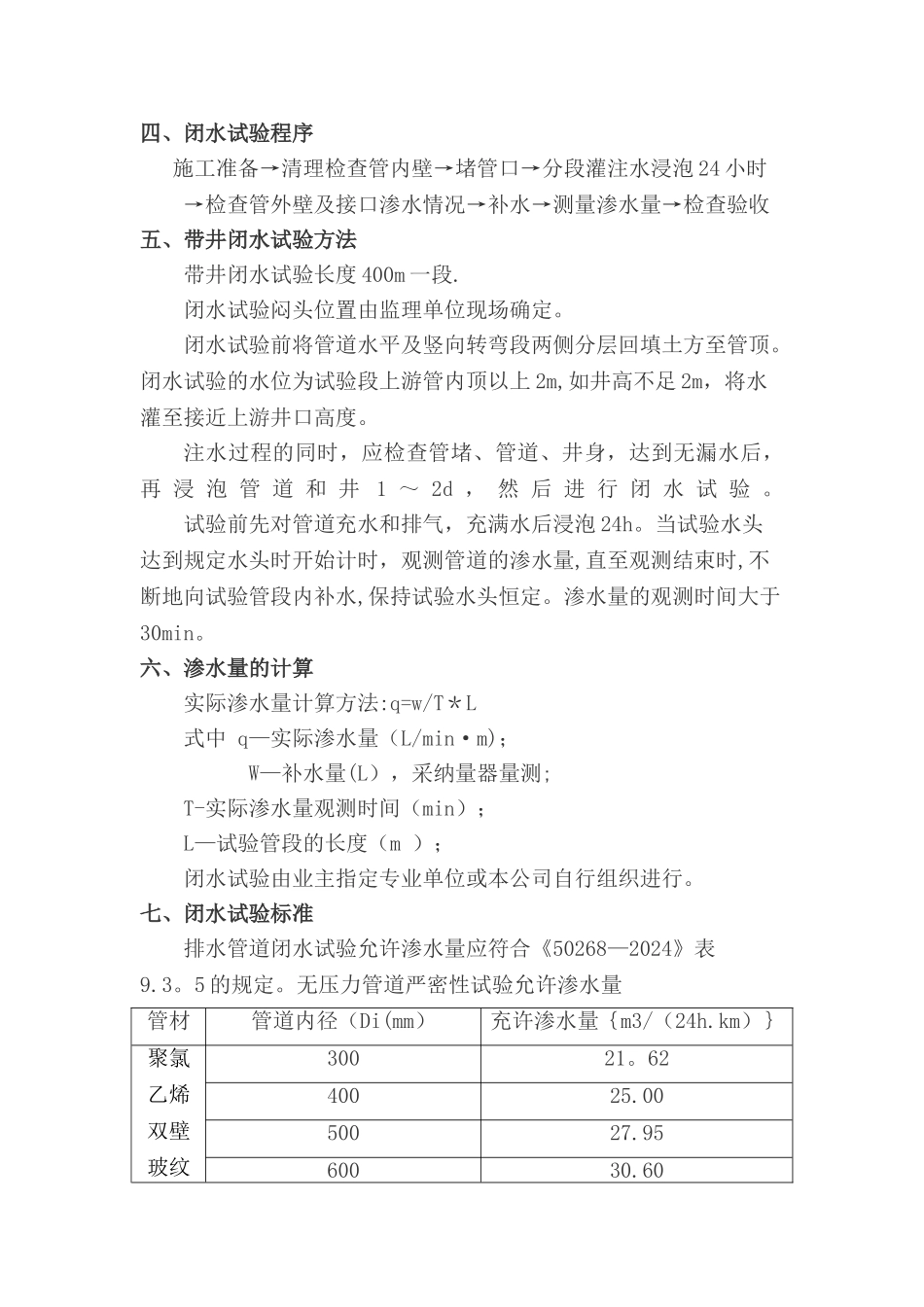

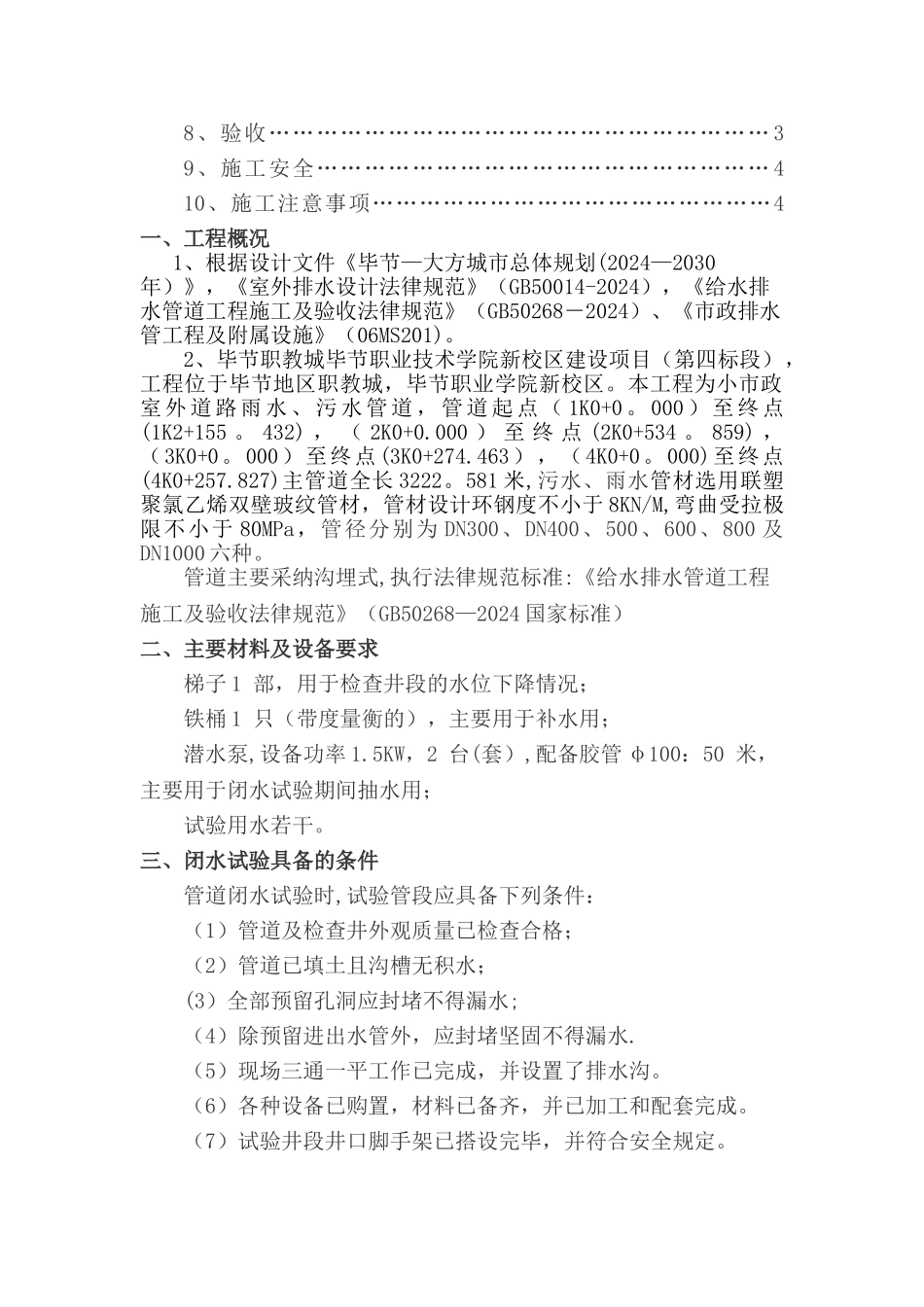

毕节职业技术学院新校区基础设施工程管道闭水试验方案编制: 审核: 审定: 贵州毕节双山建设投资有限公司深圳市恒浩建设工程项目管理有限责任公司毕节职业技术学院新校区 基础设施工程 贵州建工集团职业技术学院施工项目部专项施工(方案)报审表工程名称:毕节职教城毕节职业技术学院新校区建设项目排水工程致:深圳市恒浩建设工程项目管理有限责任公司我方已根据施工合同的有关规定完成了毕节职业技术学院校内排水管道施工排水管道闭水施工(方案)的编制,请予以审查。承包单位:(章) 项目经理: 日 期: 专业监理工程师审查意见:监理单位:(章)专业监理工程师:日 期:审查意见: 甲方代表: 日 期: 目 录1、工程概况………………………………………………… 12、主要材料及设备要求…………………………………… 13、闭水试验具备的条件…………………………………… 14、闭水试验程序…………………………………………… 25、带井闭水试验方法……………………………………… 26、渗水量的计算…………………………………………… 37、闭水试验标准…………………………………………… 38、验收……………………………………………………… 39、施工安全………………………………………………… 410、施工注意事项……………………………………………4一、工程概况1、根据设计文件《毕节—大方城市总体规划(2024—2030年)》,《室外排水设计法律规范》(GB50014-2024),《给水排水管道工程施工及验收法律规范》(GB50268-2024)、《市政排水管工程及附属设施》(06MS201)。2、毕节职教城毕节职业技术学院新校区建设项目(第四标段),工程位于毕节地区职教城,毕节职业学院新校区。本工程为小市政室 外 道 路 雨 水 、 污 水 管 道 , 管 道 起 点 ( 1K0+0 。 000 ) 至 终 点(1K2+155 。 432) , ( 2K0+0.000 ) 至 终 点 (2K0+534 。 859) ,(3K0+0。000)至终点(3K0+274.463),(4K0+0。000)至终点(4K0+257.827)主管道全长 3222。581 米,污水、雨水管材选用联塑聚氯乙烯双壁玻纹管材,管材设计环钢度不小于 8KN/M,弯曲受拉极限不小于 80MPa,管径分别为 DN300、DN400、500、600、800 及DN1000 六种。管道主要采纳沟埋式,执行法律规范标准:《给水排水管道工程施工及验收法律规范》(GB50268—2024 国家标准)二、主要材料及设备要求梯子 1 部,用于检查井...
