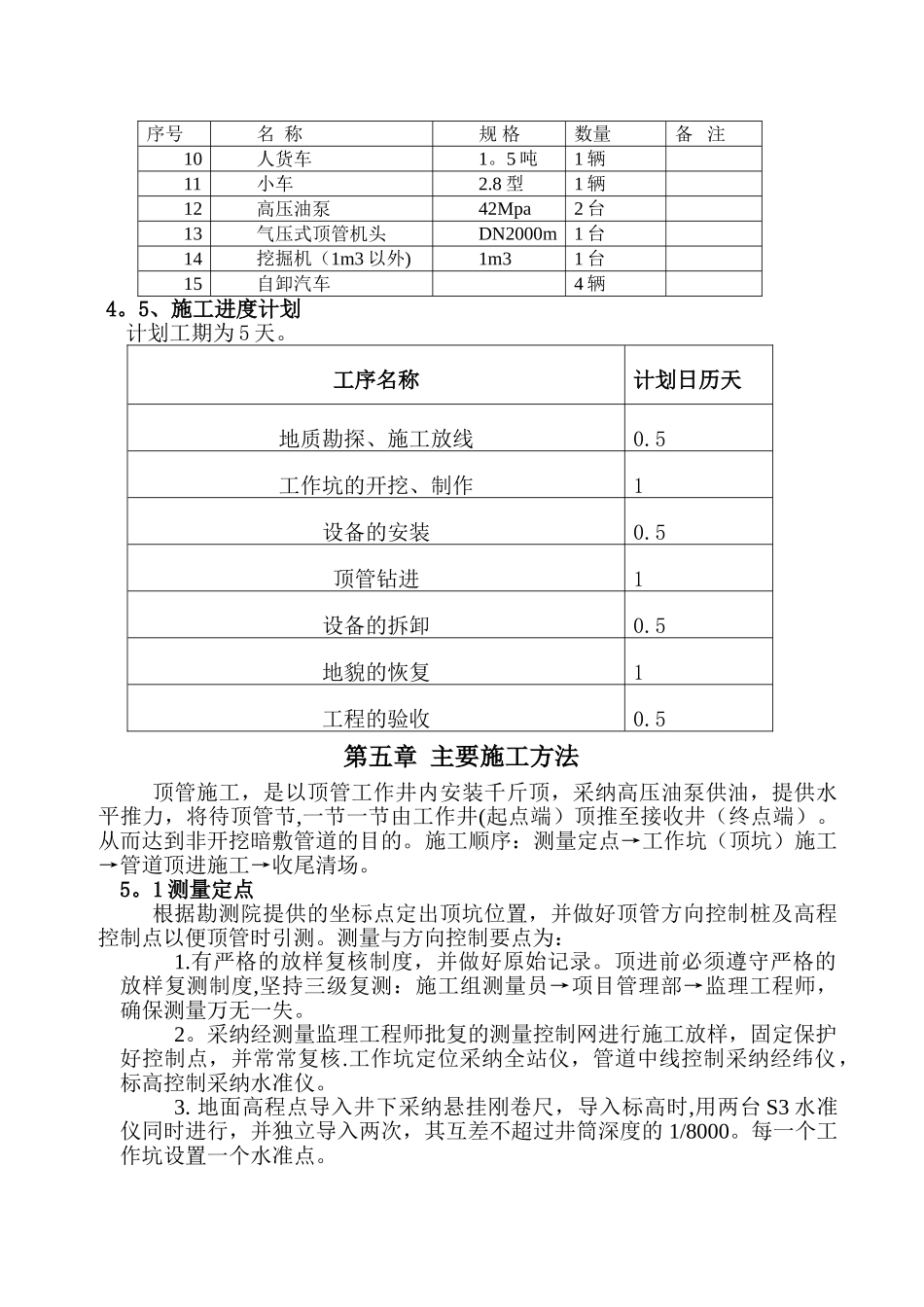

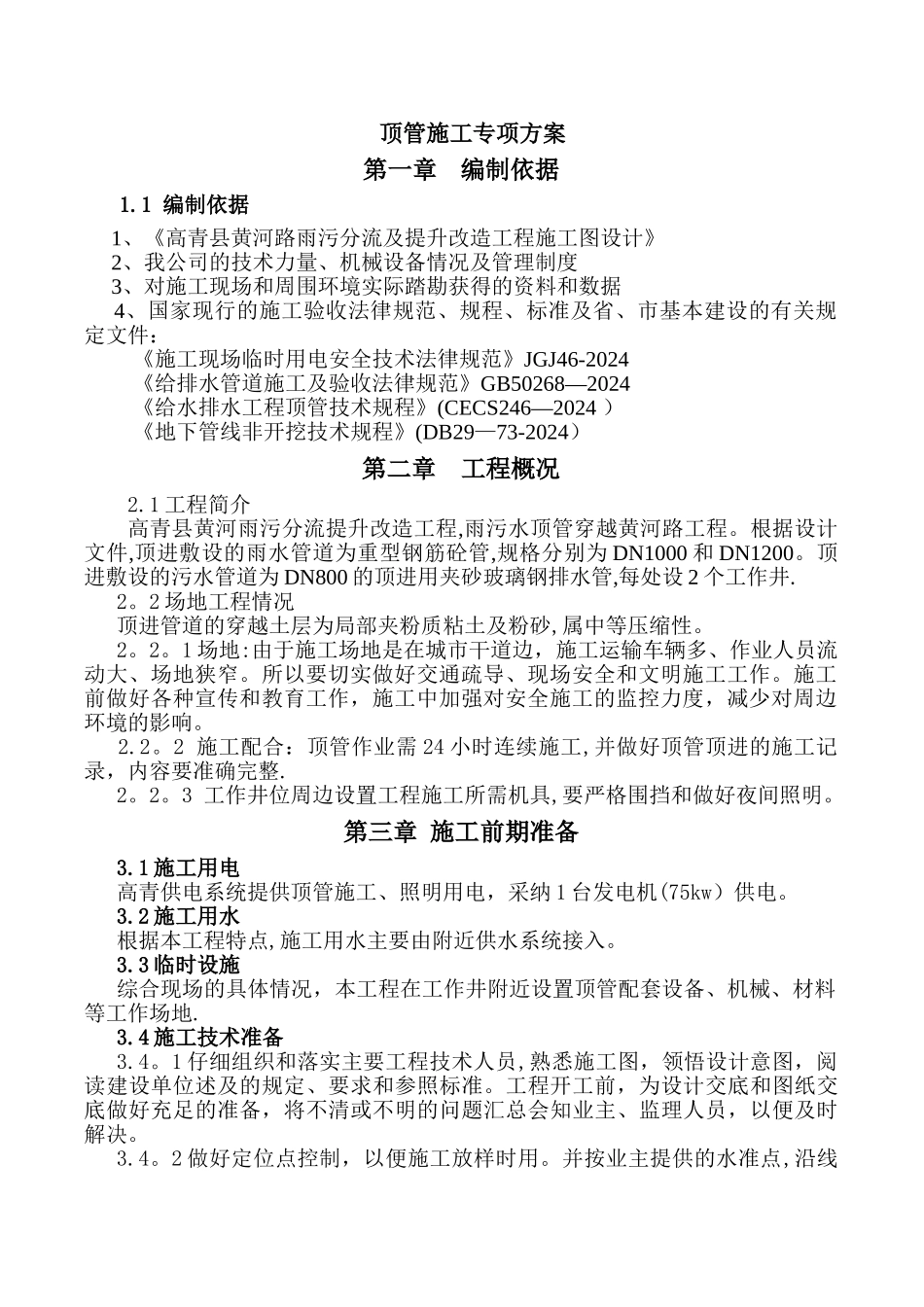

顶管施工专项方案第一章编制依据1.1 编制依据 1、《高青县黄河路雨污分流及提升改造工程施工图设计》 2、我公司的技术力量、机械设备情况及管理制度 3、对施工现场和周围环境实际踏勘获得的资料和数据 4、国家现行的施工验收法律规范、规程、标准及省、市基本建设的有关规定文件: 《施工现场临时用电安全技术法律规范》JGJ46-2024 《给排水管道施工及验收法律规范》GB50268—2024 《给水排水工程顶管技术规程》(CECS246—2024 ) 《地下管线非开挖技术规程》(DB29—73-2024)第二章 工程概况2.1 工程简介高青县黄河雨污分流提升改造工程,雨污水顶管穿越黄河路工程。根据设计文件,顶进敷设的雨水管道为重型钢筋砼管,规格分别为 DN1000 和 DN1200。顶进敷设的污水管道为 DN800 的顶进用夹砂玻璃钢排水管,每处设 2 个工作井. 2。2 场地工程情况 顶进管道的穿越土层为局部夹粉质粘土及粉砂,属中等压缩性。 2。2。1 场地:由于施工场地是在城市干道边,施工运输车辆多、作业人员流动大、场地狭窄。所以要切实做好交通疏导、现场安全和文明施工工作。施工前做好各种宣传和教育工作,施工中加强对安全施工的监控力度,减少对周边环境的影响。 2.2。2 施工配合:顶管作业需 24 小时连续施工,并做好顶管顶进的施工记录,内容要准确完整.2。2。3 工作井位周边设置工程施工所需机具,要严格围挡和做好夜间照明。第三章 施工前期准备3.1 施工用电高青供电系统提供顶管施工、照明用电,采纳 1 台发电机(75kw)供电。3.2 施工用水根据本工程特点,施工用水主要由附近供水系统接入。3.3 临时设施综合现场的具体情况,本工程在工作井附近设置顶管配套设备、机械、材料等工作场地.3.4 施工技术准备3.4。1 仔细组织和落实主要工程技术人员,熟悉施工图,领悟设计意图,阅读建设单位述及的规定、要求和参照标准。工程开工前,为设计交底和图纸交底做好充足的准备,将不清或不明的问题汇总会知业主、监理人员,以便及时解决。3.4。2 做好定位点控制,以便施工放样时用。并按业主提供的水准点,沿线自引,施工中常常进行校核。3.4.3 对施工范围内的地下管线和架空线,管线范围内及施工需用场地内所有障碍物,应由业主提供,项目部进行实地详细调查情况以作保护措施。3.4.4 进行施工测量和现场(工作井、接收井和顶进轴线)放线工作.3.5 机械、材料进场准备3.5。1 合理调配资金,及机械计划分批进场.在正式进行顶管施工前,提前3 ...
