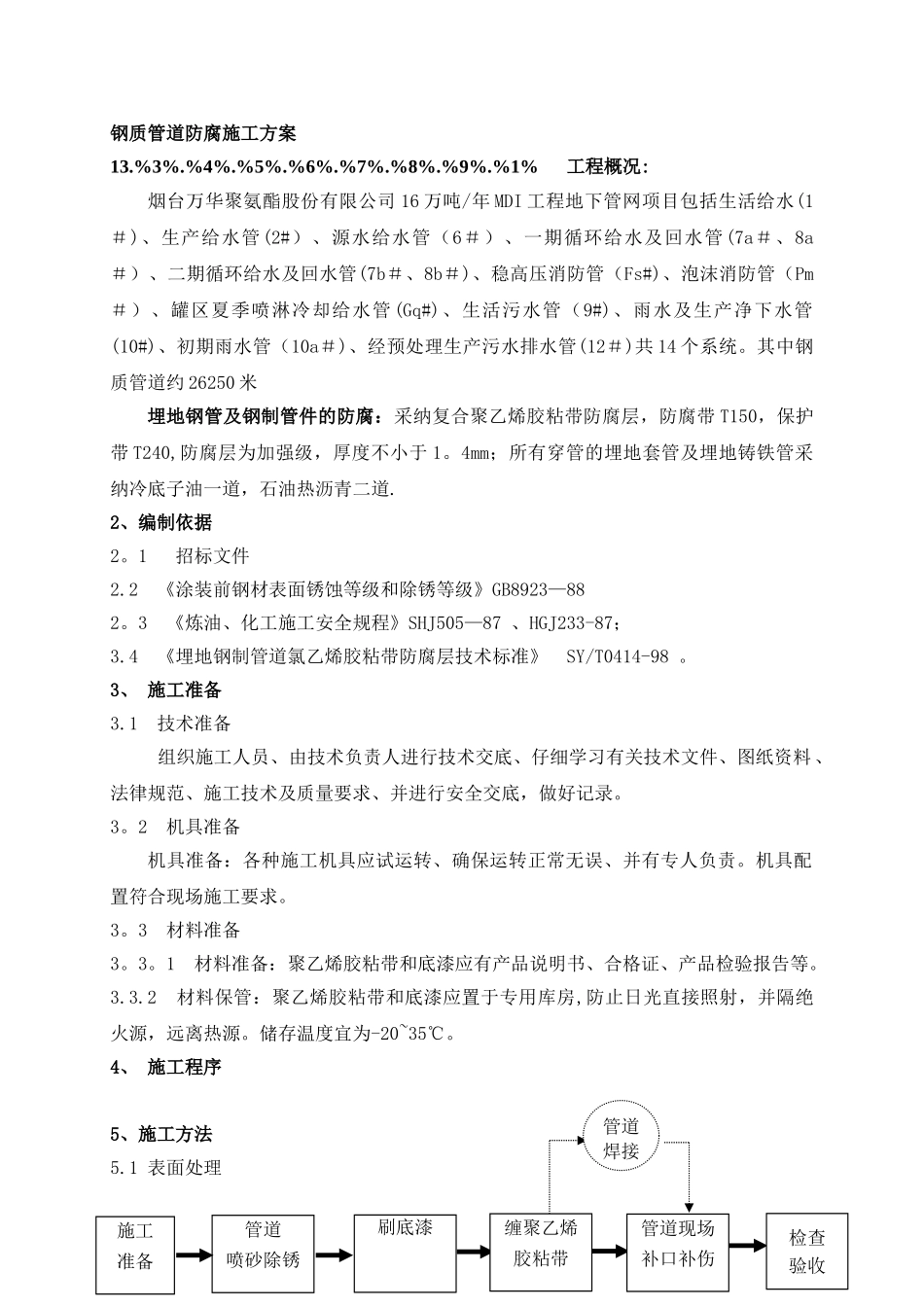

钢质管道防腐施工方案13
%1%工程概况:烟台万华聚氨酯股份有限公司 16 万吨/年 MDI 工程地下管网项目包括生活给水(1#)、生产给水管(2#)、源水给水管(6#)、一期循环给水及回水管(7a#、8a#)、二期循环给水及回水管(7b#、8b#)、稳高压消防管(Fs#)、泡沫消防管(Pm#)、罐区夏季喷淋冷却给水管(Gq#)、生活污水管(9#)、雨水及生产净下水管(10#)、初期雨水管(10a#)、经预处理生产污水排水管(12#)共 14 个系统
其中钢质管道约 26250 米埋地钢管及钢制管件的防腐:采纳复合聚乙烯胶粘带防腐层,防腐带 T150,保护带 T240,防腐层为加强级,厚度不小于 1
4mm;所有穿管的埋地套管及埋地铸铁管采纳冷底子油一道,石油热沥青二道
2、编制依据2
1 招标文件2
2 《涂装前钢材表面锈蚀等级和除锈等级》GB8923—882
3 《炼油、化工施工安全规程》SHJ505—87 、HGJ233-87;3
4 《埋地钢制管道氯乙烯胶粘带防腐层技术标准》 SY/T0414-98
3、 施工准备3
1 技术准备 组织施工人员、由技术负责人进行技术交底、仔细学习有关技术文件、图纸资料、法律规范、施工技术及质量要求、并进行安全交底,做好记录
2 机具准备机具准备:各种施工机具应试运转、确保运转正常无误、并有专人负责
机具配置符合现场施工要求
3 材料准备3
1 材料准备:聚乙烯胶粘带和底漆应有产品说明书、合格证、产品检验报告等
2 材料保管:聚乙烯胶粘带和底漆应置于专用库房,防止日光直接照射,并隔绝火源,远离热源
储存温度宜为-20~35℃
4、 施工程序5、施工方法5

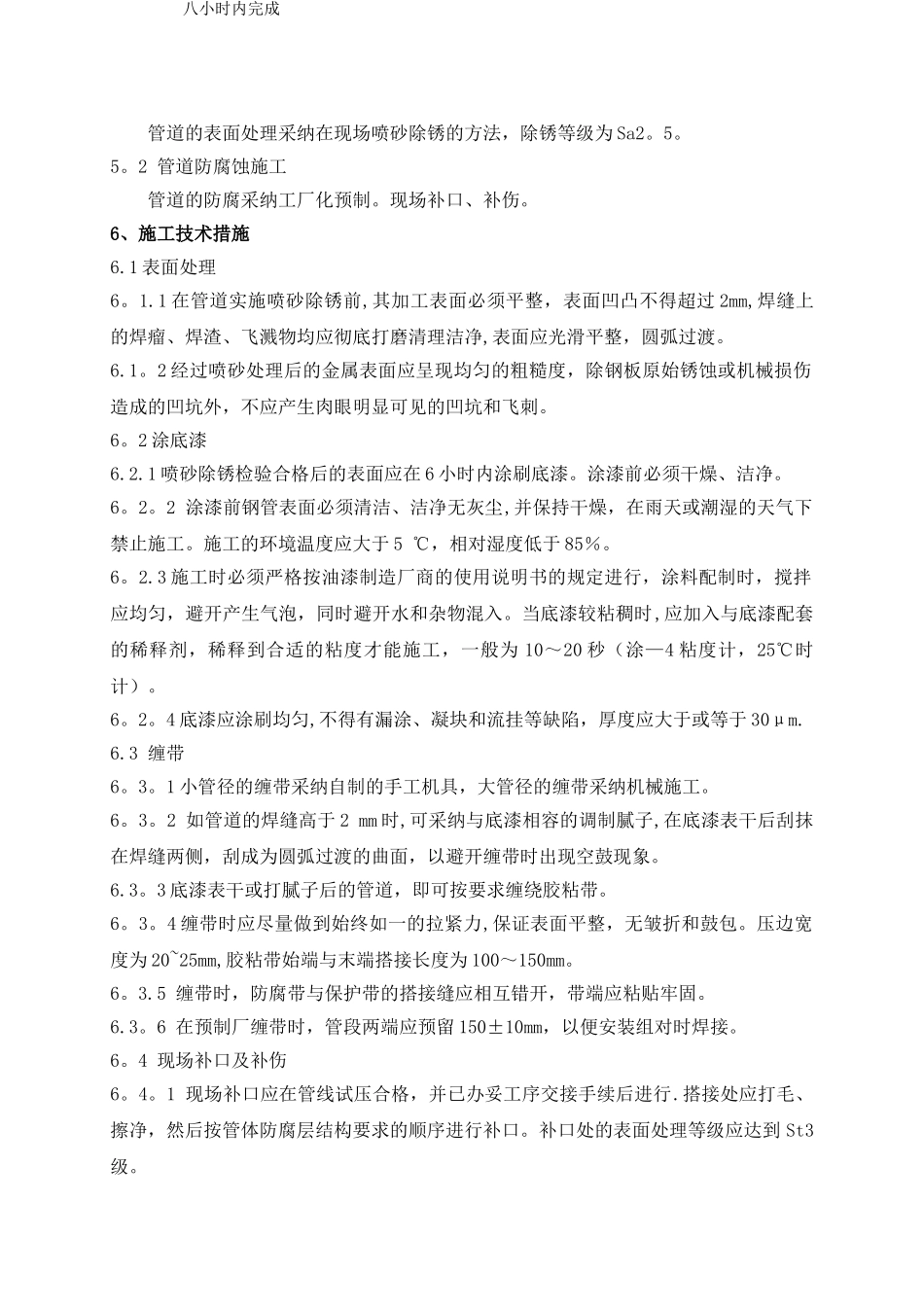

1 表面处理管道喷砂除锈刷底漆缠聚乙烯胶粘带管道现场补口补伤施工准备管道焊接检查验收管道的表面处理采纳在
