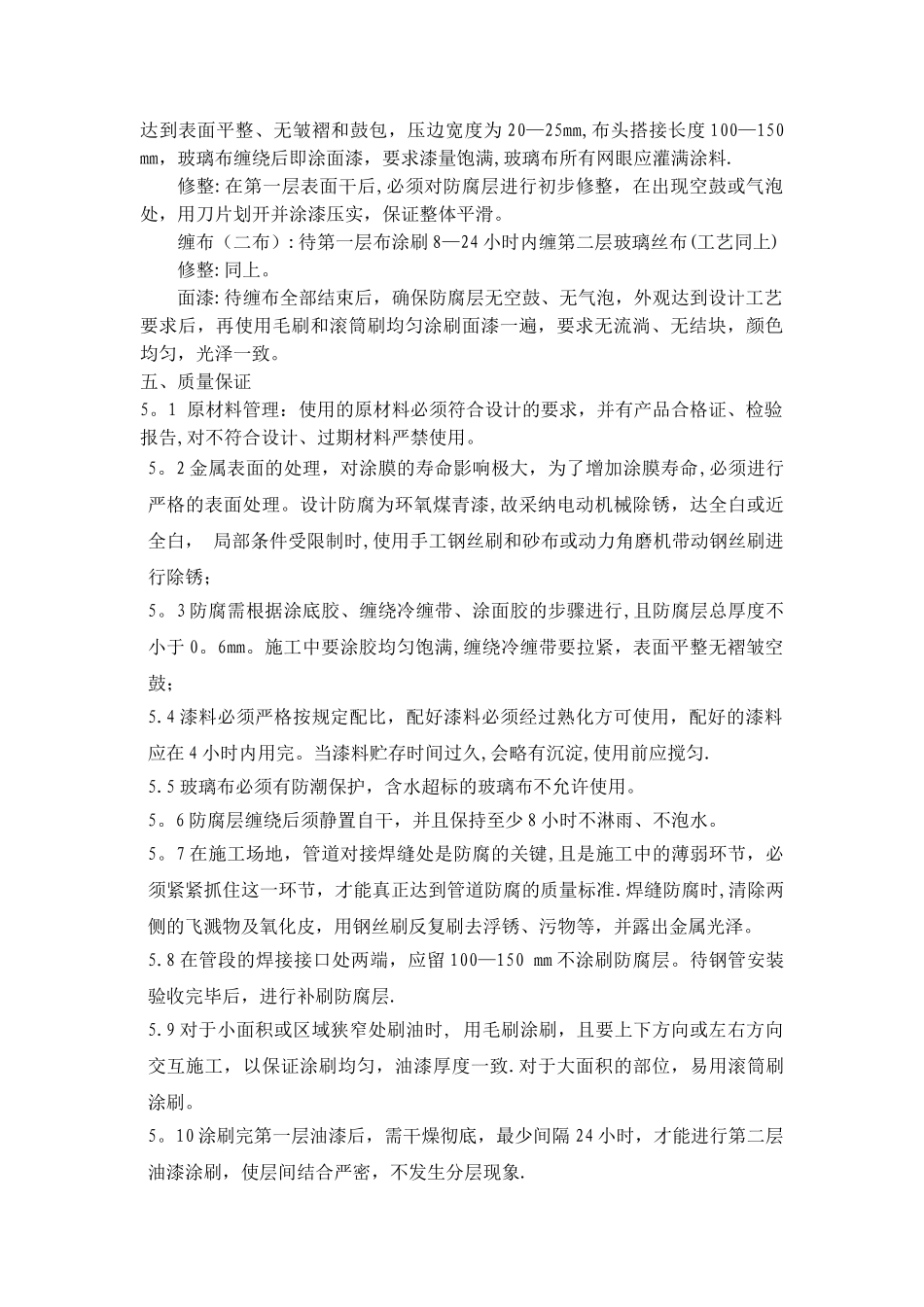

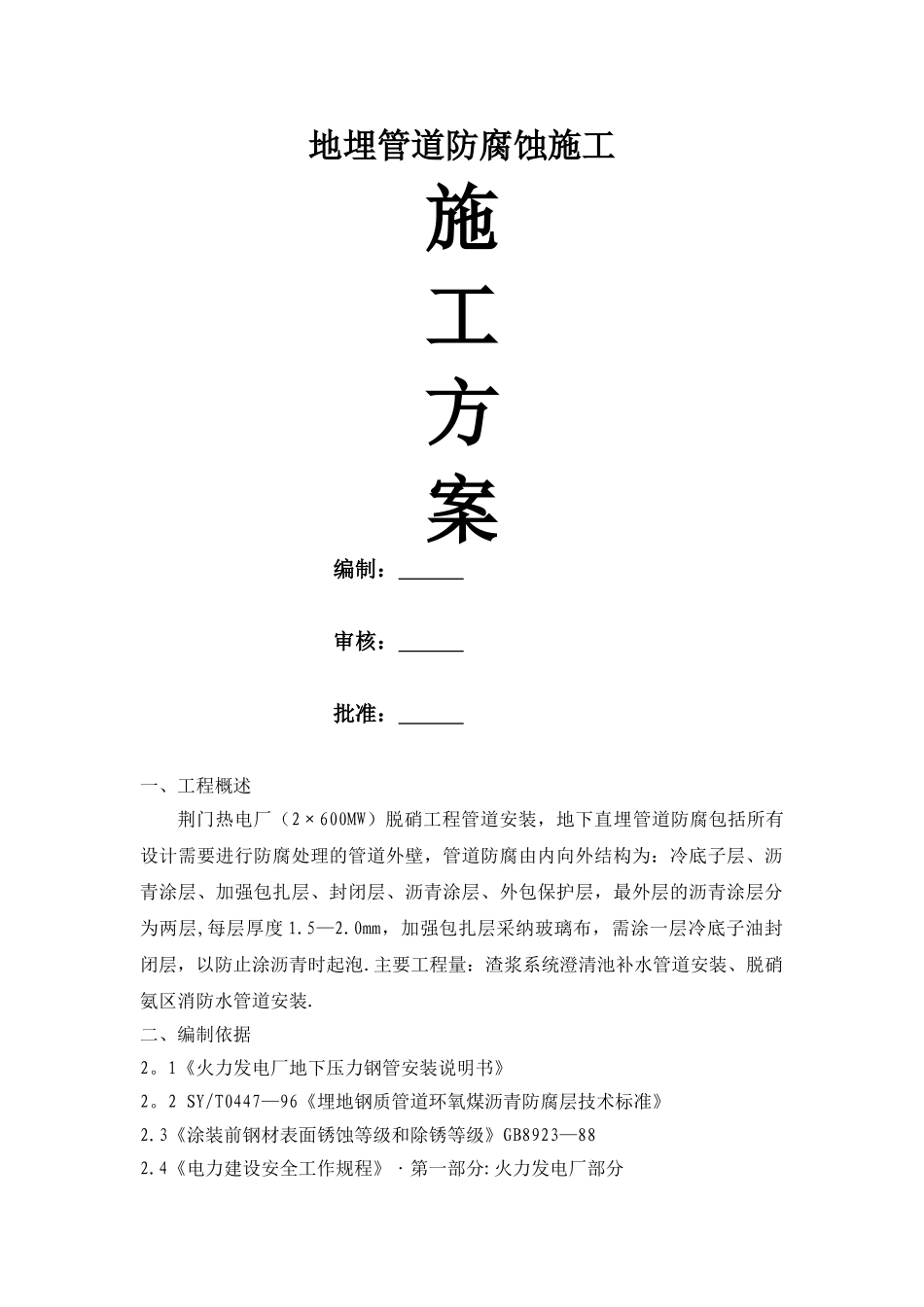

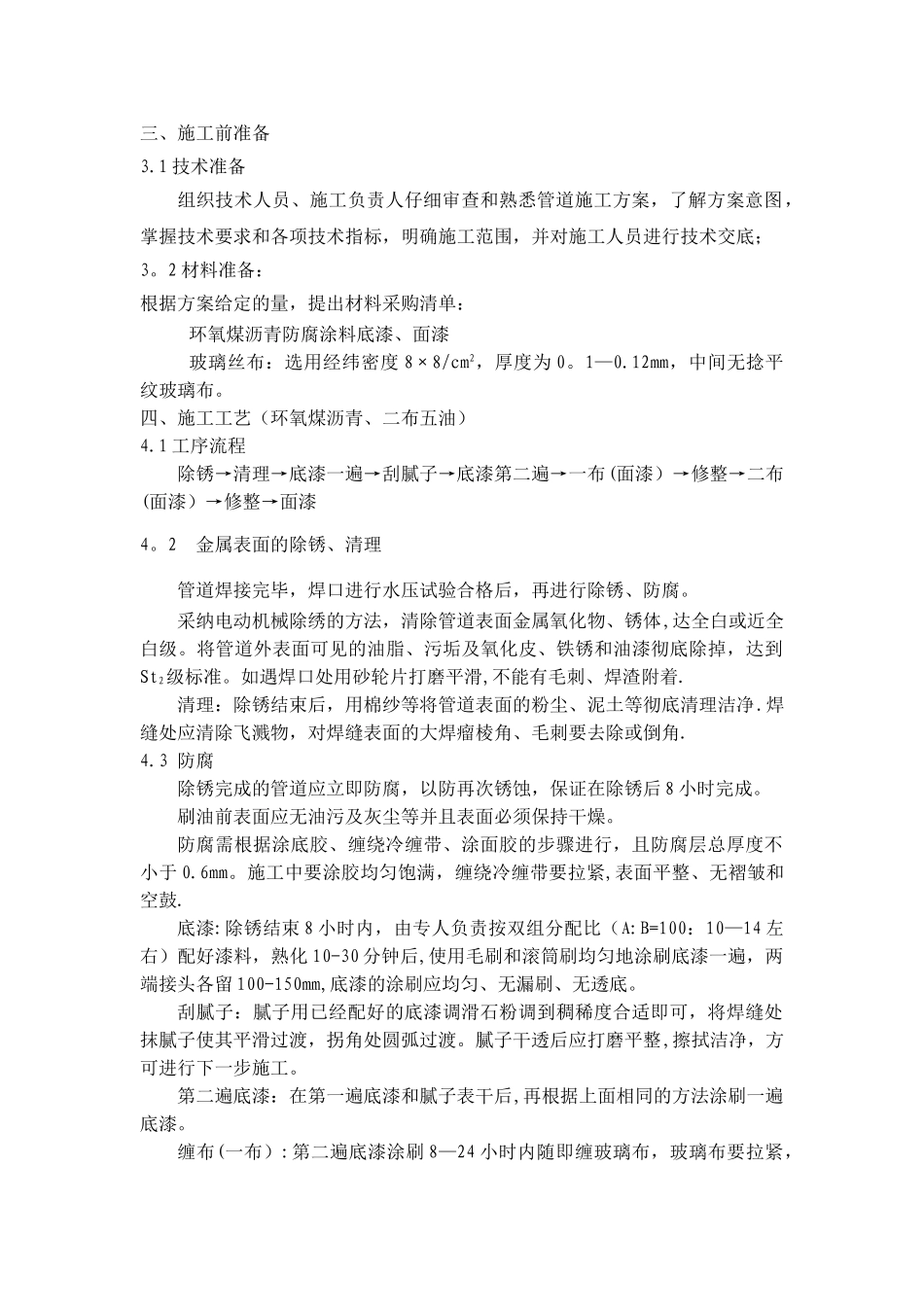

地埋管道防腐蚀施工施工方案编制: 审核: 批准: 一、工程概述荆门热电厂(2×600MW)脱硝工程管道安装,地下直埋管道防腐包括所有设计需要进行防腐处理的管道外壁,管道防腐由内向外结构为:冷底子层、沥青涂层、加强包扎层、封闭层、沥青涂层、外包保护层,最外层的沥青涂层分为两层,每层厚度 1.5—2.0mm,加强包扎层采纳玻璃布,需涂一层冷底子油封闭层,以防止涂沥青时起泡.主要工程量:渣浆系统澄清池补水管道安装、脱硝氨区消防水管道安装.二、编制依据2。1《火力发电厂地下压力钢管安装说明书》2。2 SY/T0447—96《埋地钢质管道环氧煤沥青防腐层技术标准》2.3《涂装前钢材表面锈蚀等级和除锈等级》GB8923—882.4《电力建设安全工作规程》·第一部分:火力发电厂部分三、施工前准备3.1 技术准备组织技术人员、施工负责人仔细审查和熟悉管道施工方案,了解方案意图,掌握技术要求和各项技术指标,明确施工范围,并对施工人员进行技术交底;3。2 材料准备:根据方案给定的量,提出材料采购清单:环氧煤沥青防腐涂料底漆、面漆玻璃丝布:选用经纬密度 8×8/cm2,厚度为 0。1—0.12mm,中间无捻平纹玻璃布。四、施工工艺(环氧煤沥青、二布五油)4.1 工序流程除锈→清理→底漆一遍→刮腻子→底漆第二遍→一布(面漆)→修整→二布(面漆)→修整→面漆4。2 金属表面的除锈、清理管道焊接完毕,焊口进行水压试验合格后,再进行除锈、防腐。采纳电动机械除绣的方法,清除管道表面金属氧化物、锈体,达全白或近全白级。将管道外表面可见的油脂、污垢及氧化皮、铁锈和油漆彻底除掉,达到St2级标准。如遇焊口处用砂轮片打磨平滑,不能有毛刺、焊渣附着.清理:除锈结束后,用棉纱等将管道表面的粉尘、泥土等彻底清理洁净.焊缝处应清除飞溅物,对焊缝表面的大焊瘤棱角、毛刺要去除或倒角.4.3 防腐除锈完成的管道应立即防腐,以防再次锈蚀,保证在除锈后 8 小时完成。刷油前表面应无油污及灰尘等并且表面必须保持干燥。防腐需根据涂底胶、缠绕冷缠带、涂面胶的步骤进行,且防腐层总厚度不小于 0.6mm。施工中要涂胶均匀饱满,缠绕冷缠带要拉紧,表面平整、无褶皱和空鼓.底漆:除锈结束 8 小时内,由专人负责按双组分配比(A:B=100:10—14 左右)配好漆料,熟化 10-30 分钟后,使用毛刷和滚筒刷均匀地涂刷底漆一遍,两端接头各留 100-150mm,底漆的涂刷应均匀、无漏刷、无透底。刮腻子:腻子用已经配好的底漆调滑石粉调到稠稀度合适即可,将...
