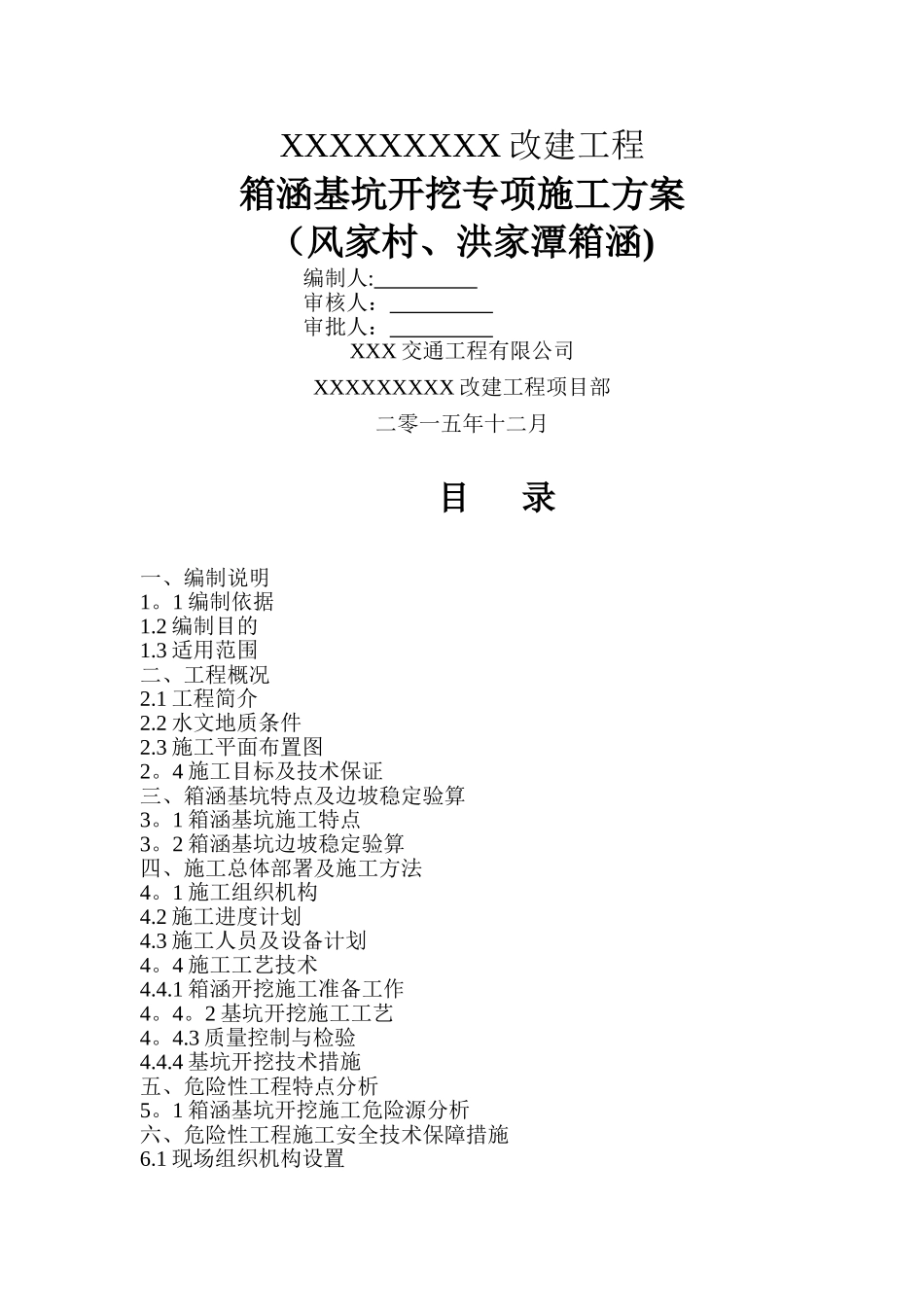

XXXXXXXXX 改建工程箱涵基坑开挖专项施工方案(风家村、洪家潭箱涵)编制人: 审核人: 审批人: XXX 交通工程有限公司XXXXXXXXX 改建工程项目部二零一五年十二月目 录一、编制说明1
1 编制依据1
2 编制目的1
3 适用范围二、工程概况2
1 工程简介2
2 水文地质条件2
3 施工平面布置图2
4 施工目标及技术保证三、箱涵基坑特点及边坡稳定验算3
1 箱涵基坑施工特点3
2 箱涵基坑边坡稳定验算四、施工总体部署及施工方法4
1 施工组织机构4
2 施工进度计划4
3 施工人员及设备计划4
4 施工工艺技术4
1 箱涵开挖施工准备工作4
2 基坑开挖施工工艺4
3 质量控制与检验4

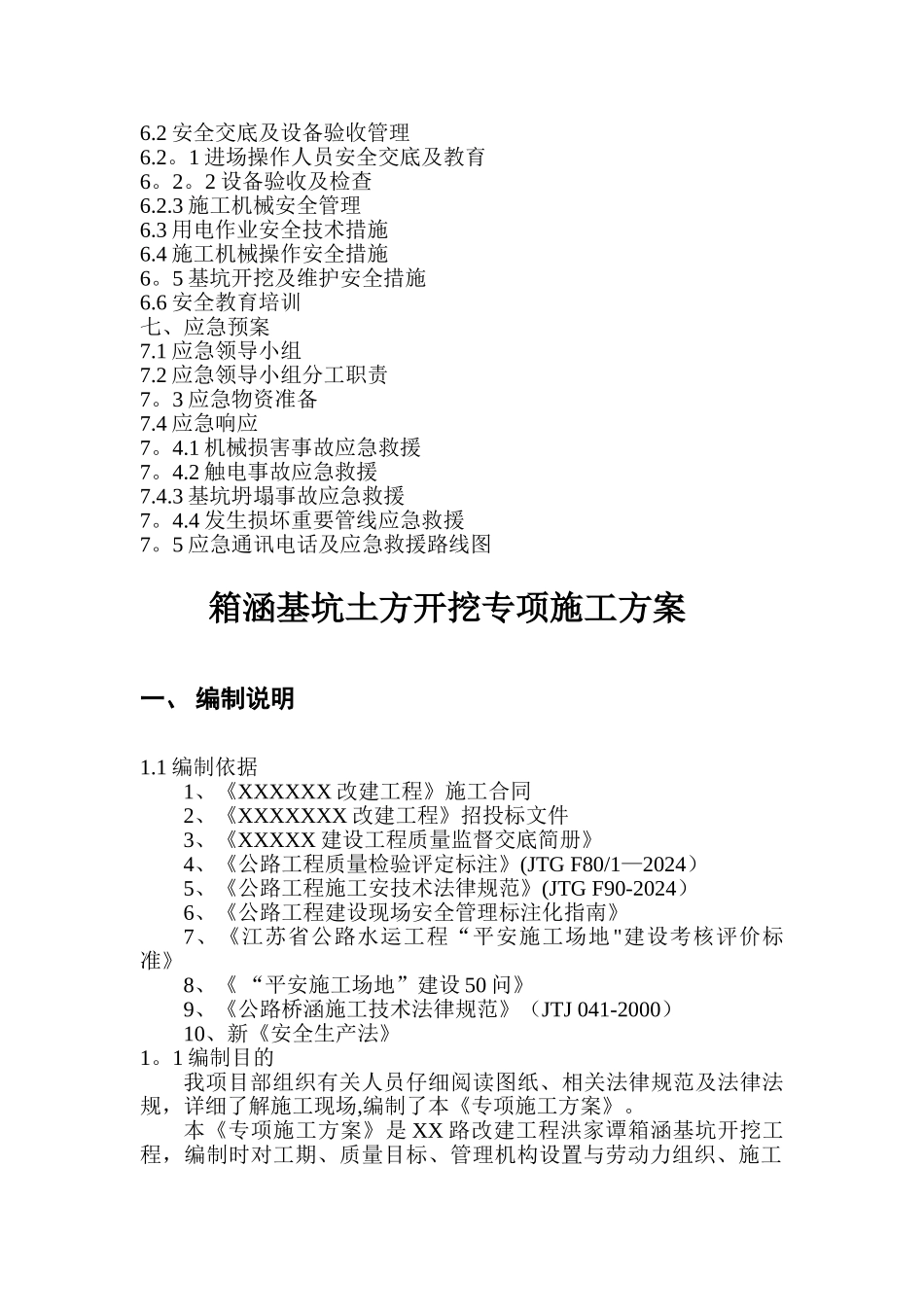

4 基坑开挖技术措施五、危险性工程特点分析5
1 箱涵基坑开挖施工危险源分析六、危险性工程施工安全技术保障措施6
1 现场组织机构设置6
2 安全交底及设备验收管理6
1 进场操作人员安全交底及教育6
2 设备验收及检查6
3 施工机械安全管理6
3 用电作业安全技术措施6
4 施工机械操作安全措施6
5 基坑开挖及维护安全措施6
6 安全教育培训七、应急预案7
1 应急领导小组7
2 应急领导小组分工职责7
3 应急物资准备7
4 应急响应7
1 机械损害事故应急救援7
2 触电事故应急救援7
3 基坑坍塌事故应急救援7
4 发生损坏重要管线应急救援7

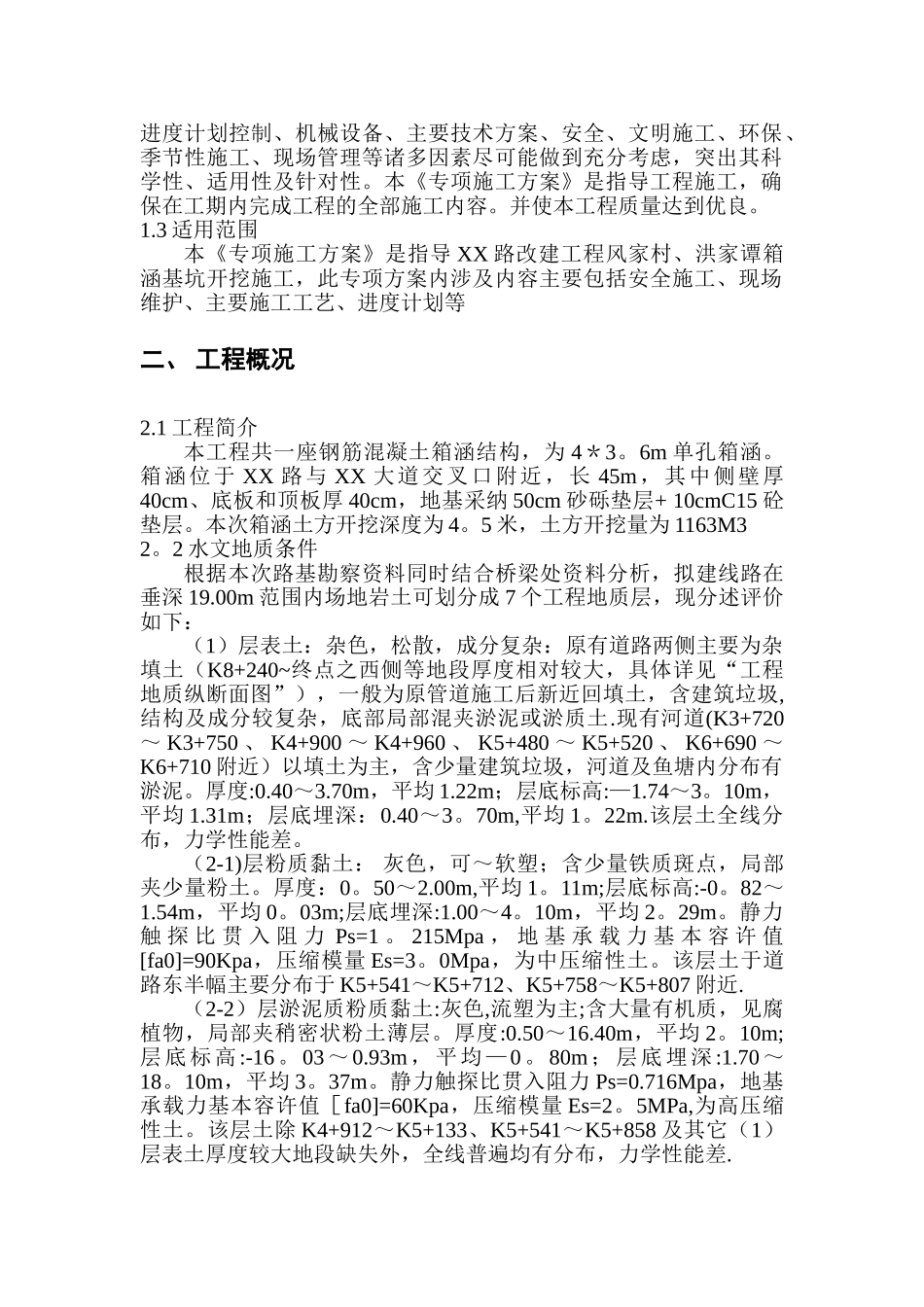

5 应急通讯电话及应急救援路线图箱涵基坑土方开挖专项施工方案一、 编制说明1
1 编制依据1、《XXXXXX 改建工程》施工合同2、《XXXXXXX 改建工程》招投标文件3、《XXXXX 建设工程质量监督交底简册》4、《公路工程质量检验评定标注》(JTG F80/1—2024) 5、《公路工程施工安技术法律规范》(JTG F90-2024) 6、《公路工程建设现场安全管理标注化指
