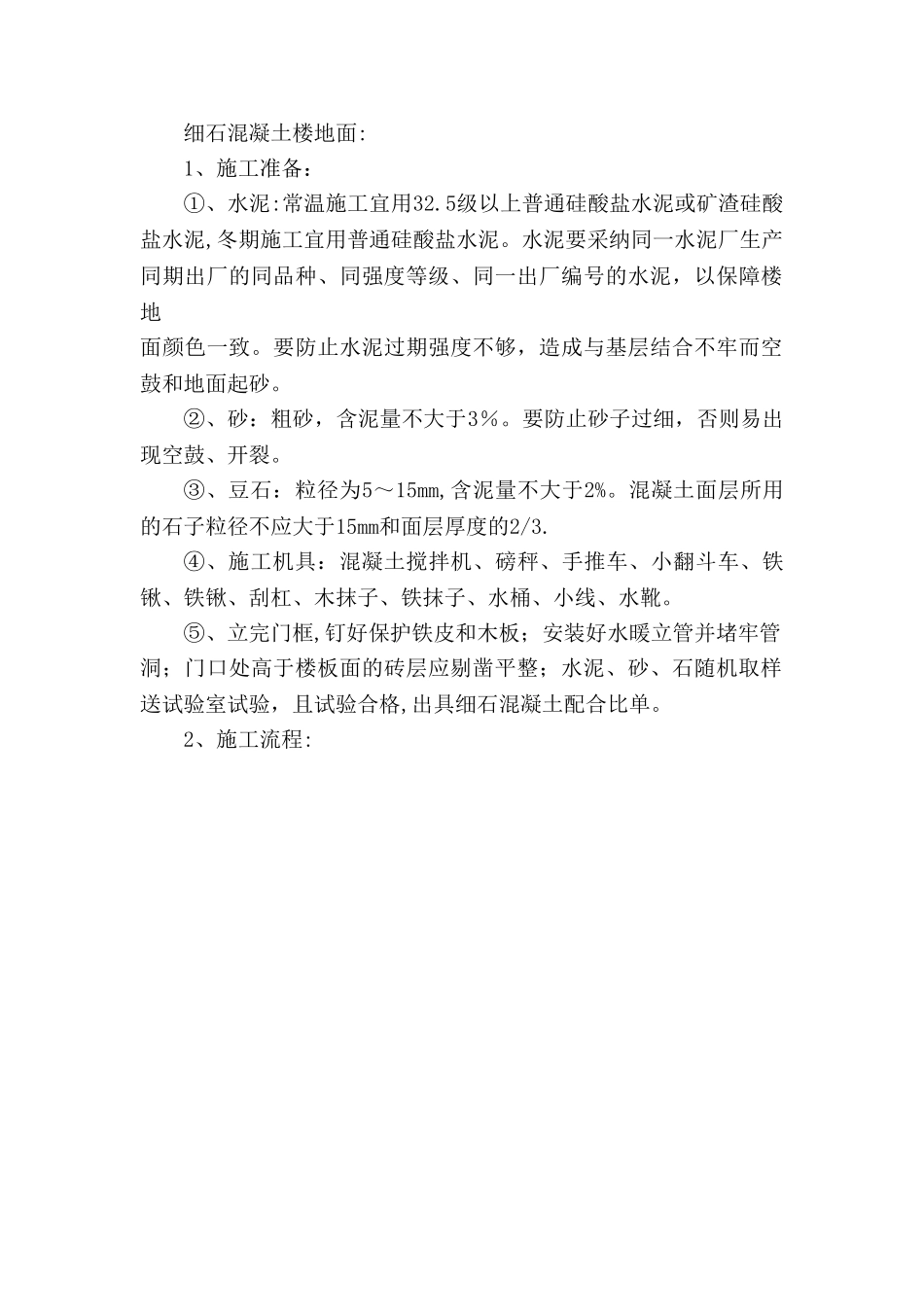

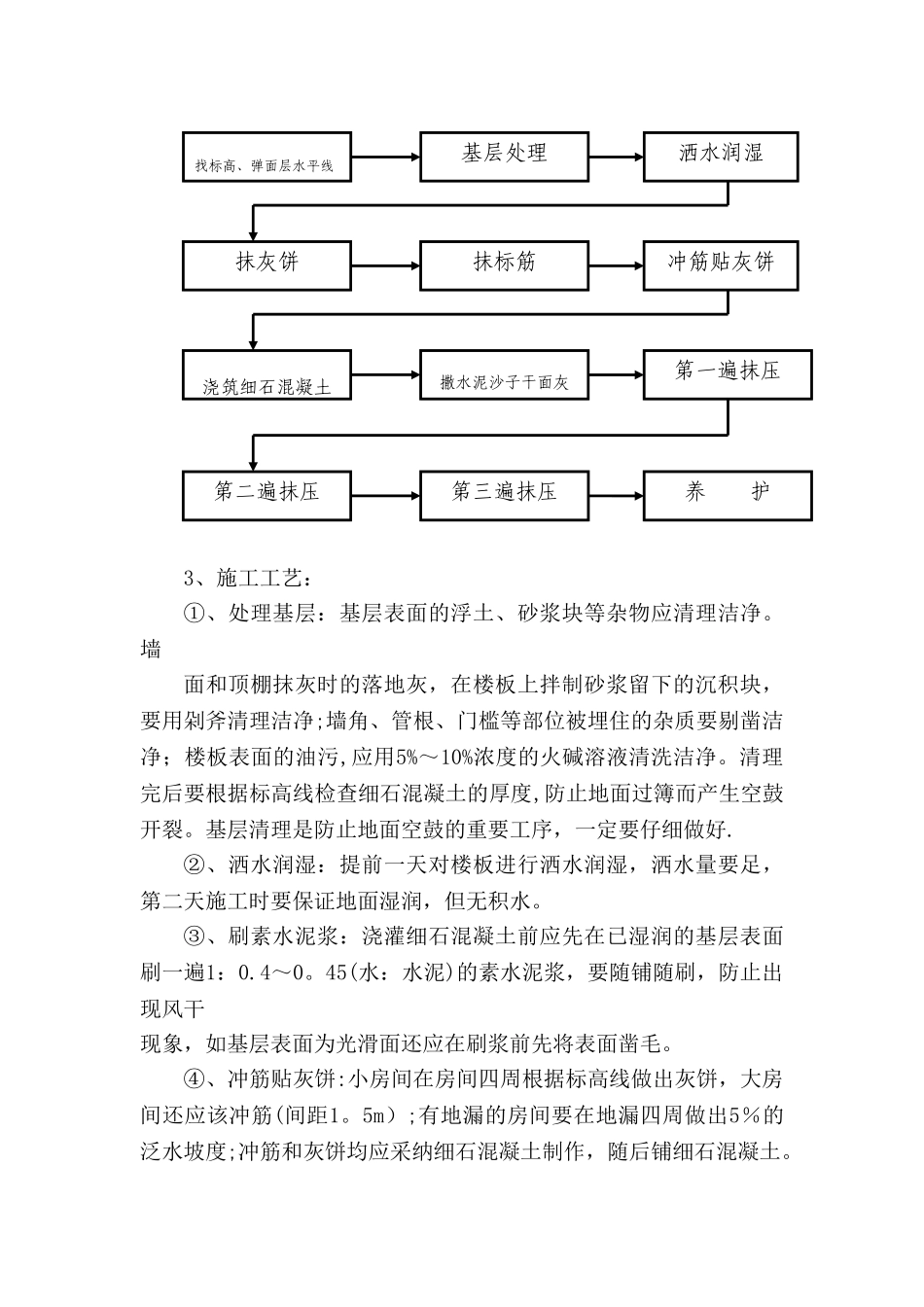

细石混凝土楼地面施工工艺

细石混凝土楼地面施工工艺_第1页
1/4
细石混凝土楼地面施工工艺_第2页
2/4
细石混凝土楼地面施工工艺_第3页
3/4
细石混凝土楼地面:1、施工准备:①、水泥:常温施工宜用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工宜用普通硅酸盐水泥。水泥要采纳同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。②、砂:粗砂,含泥量不大于3%。要防止砂子过细,否则易出现空鼓、开裂。③、豆石:粒径为5~15mm,含泥量不大于2%。混凝土面层所用的石子粒径不应大于15mm和面层厚度的2/3.④、施工机具:混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹、铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。⑤、立完门框,钉好保护铁皮和木板;安装好水暖立管并堵牢管洞;门口处高于楼板面的砖层应剔凿平整;水泥、砂、石随机取样送试验室试验,且试验合格,出具细石混凝土配合比单。2、施工流程:3、施工工艺:①、处理基层:基层表面的浮土、砂浆块等杂物应清理洁净。墙面和顶棚抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理洁净;墙角、管根、门槛等部位被埋住的杂质要剔凿洁净;楼板表面的油污,应用5%~10%浓度的火碱溶液清洗洁净。清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的重要工序,一定要仔细做好.②、洒水润湿:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面湿润,但无积水。③、刷素水泥浆:浇灌细石混凝土前应先在已湿润的基层表面刷一遍1:0.4~0。45(水:水泥)的素水泥浆,要随铺随刷,防止出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛。④、冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应该冲筋(间距1。5m);有地漏的房间要在地漏四周做出5%的泛水坡度;冲筋和灰饼均应采纳细石混凝土制作,随后铺细石混凝土。找标高、弹面层水平线基层处理洒水润湿抹灰饼抹标筋冲筋贴灰饼浇筑细石混凝土撒水泥沙子干面灰第一遍抹压第三遍抹压第二遍抹压养 护⑤、浇筑细石混凝土:细石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,一般为1:2:3(体积比),坍落度应不大于20mm;并应每500平方米制作一组试块,不足500平方米时,也制作一组试块。铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土填补,再用长刮杠刮一次,用木抹子搓平。⑥、撒水泥沙子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=l:l),均匀地撤在细石混凝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

细石混凝土楼地面施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
