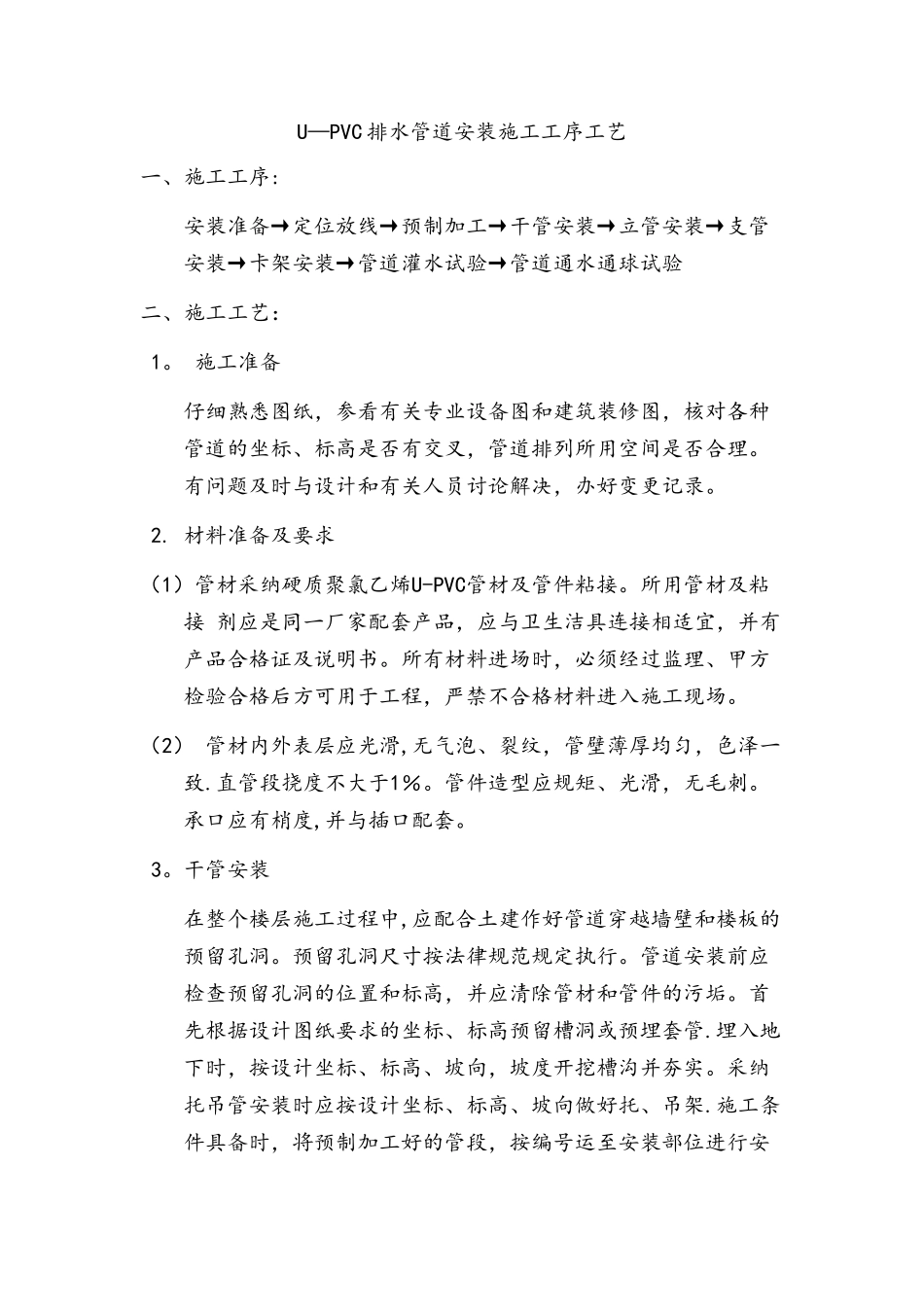

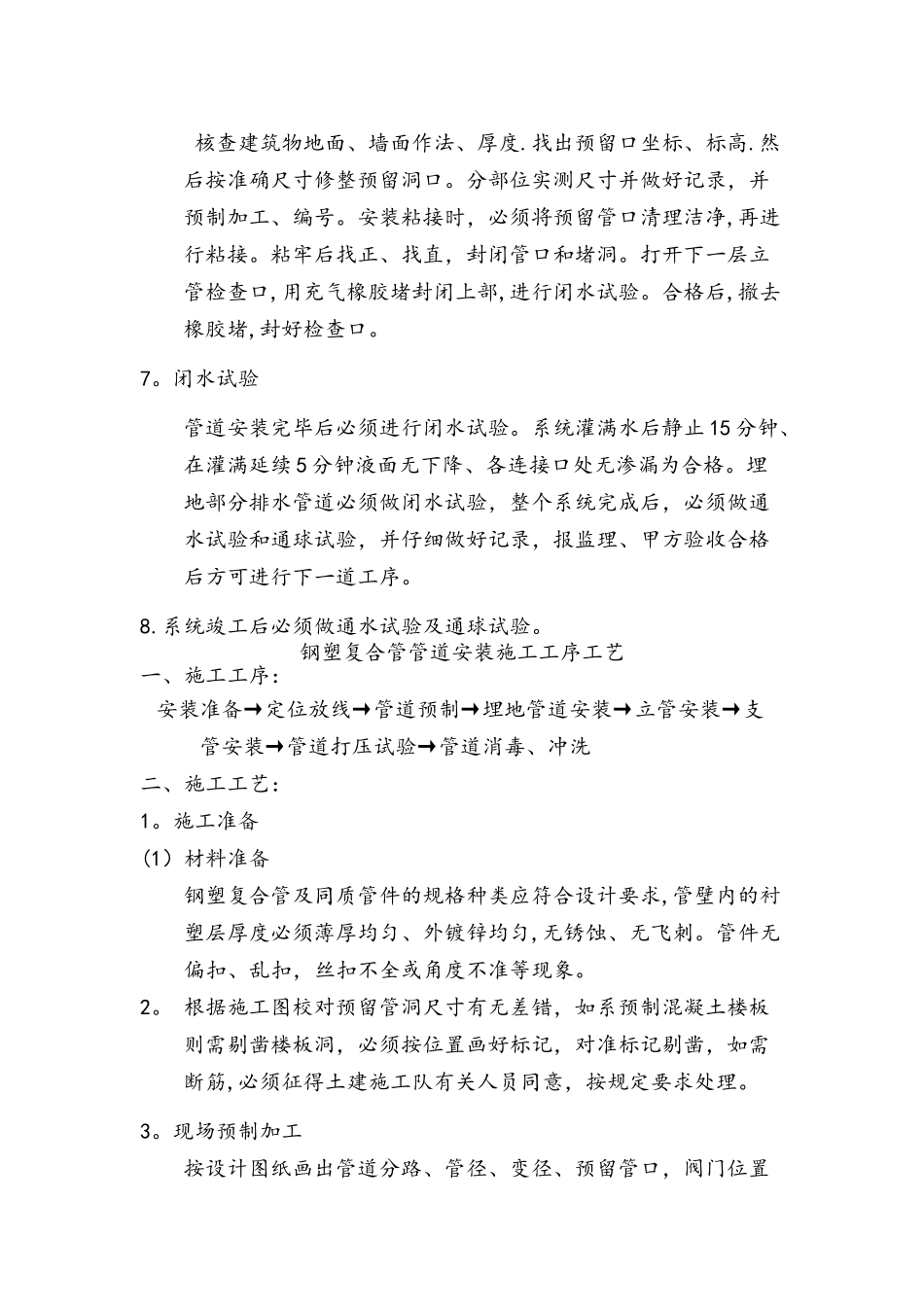

U—PVC 排水管道安装施工工序工艺一、施工工序: 安装准备→定位放线→预制加工→干管安装→立管安装→支管安装→卡架安装→管道灌水试验→管道通水通球试验二、施工工艺: 1
施工准备 仔细熟悉图纸,参看有关专业设备图和建筑装修图,核对各种 管道的坐标、标高是否有交叉,管道排列所用空间是否合理
有问题及时与设计和有关人员讨论解决,办好变更记录
材料准备及要求(1)管材采纳硬质聚氯乙烯U-PVC管材及管件粘接
所用管材及粘接 剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书
所有材料进场时,必须经过监理、甲方检验合格后方可用于工程,严禁不合格材料进入施工现场
(2) 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致
直管段挠度不大于1%
管件造型应规矩、光滑,无毛刺
承口应有梢度,并与插口配套
干管安装 在整个楼层施工过程中,应配合土建作好管道穿越墙壁和楼板的预留孔洞
预留孔洞尺寸按法律规范规定执行
管道安装前应检查预留孔洞的位置和标高,并应清除管材和管件的污垢
首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管
埋入地下时,按设计坐标、标高、坡向,坡度开挖槽沟并夯实
采纳托吊管安装时应按设计坐标、标高、坡向做好托、吊架
施工条件具备时,将预制加工好的管段,按编号运至安装部位进行安装
各管段粘连时也必须按粘接工艺依次进行
全部粘连后,管道要直,坡度均匀,各预留口位置准确
干管安装完后应做闭水试验,出口用充气橡胶堵封闭,达到不渗漏,水位不下降为合格
地下埋设管道应先用细砂回填至管上皮100mm,上覆细土,夯实时勿碰损管道
托吊管粘牢后再按水流方向找坡度
最后将预留口封严和堵洞

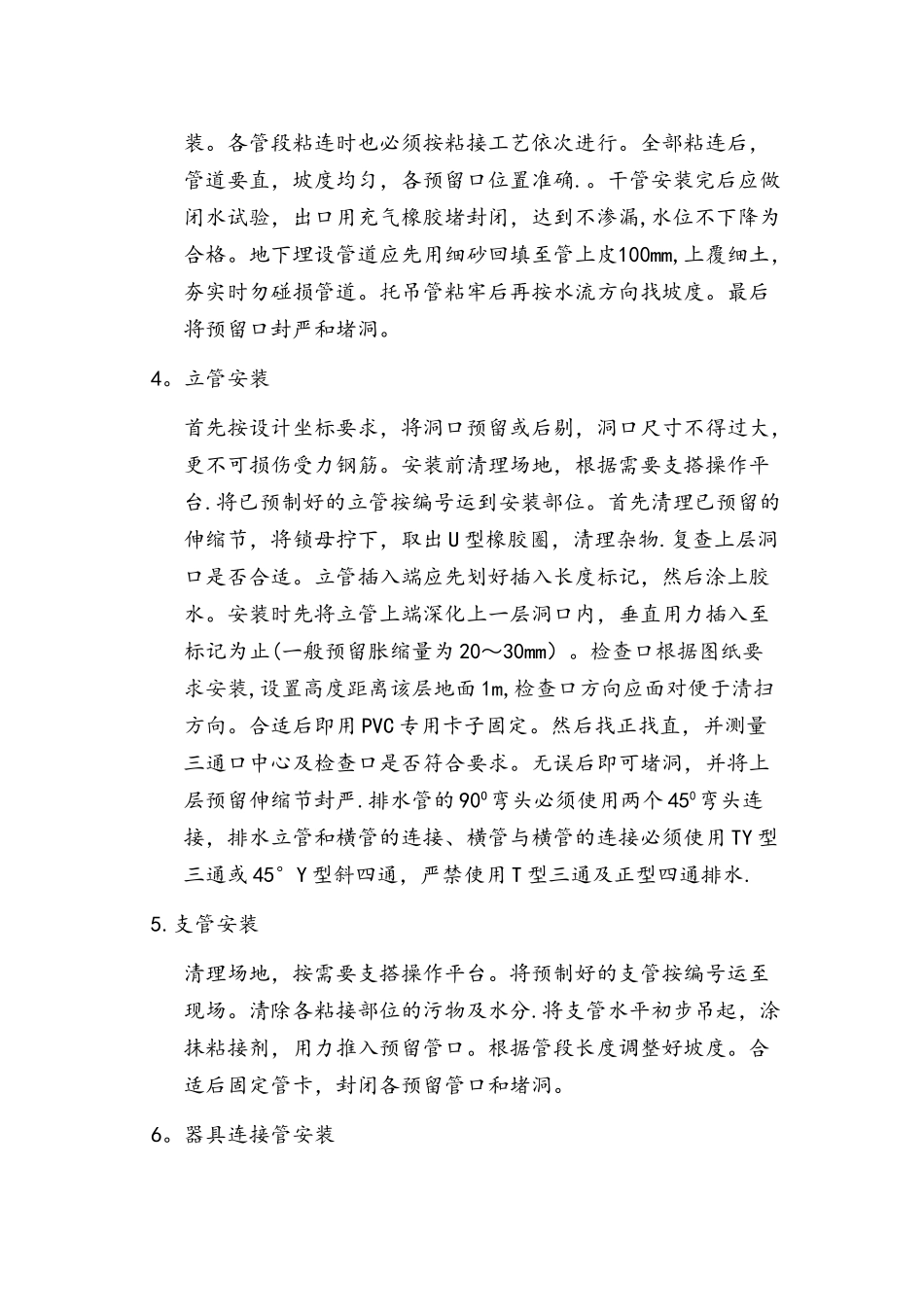

立管安装 首先按设计坐标要求,将洞口预留或后剔,洞口尺寸不得过大,更不可损伤受力钢筋
安装前清理场地,根据需要支搭操作平台
将已预制好的立管按编号运到安装
