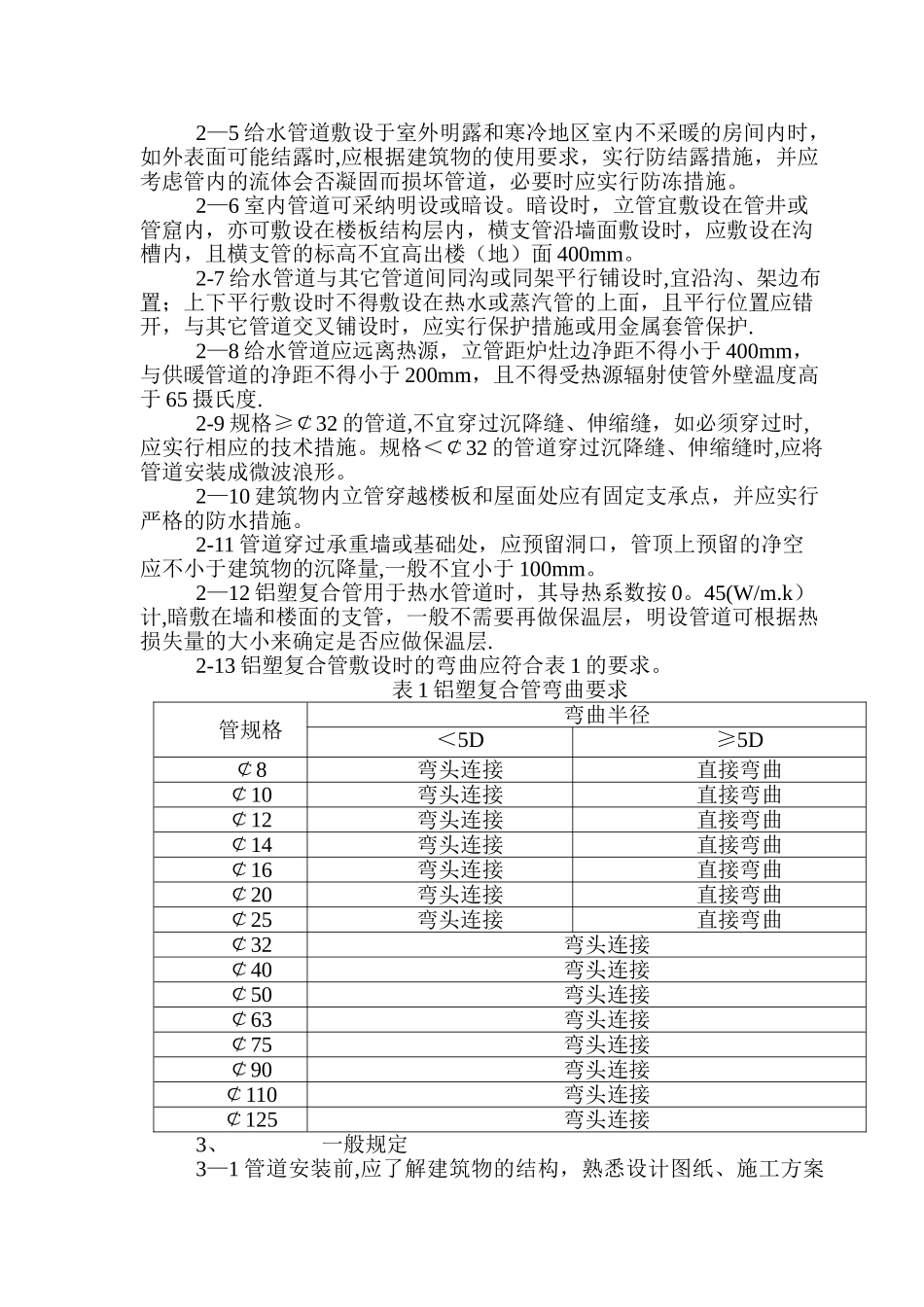

给排水管道工程施工方法和技术要求(1)施工方法A、首先配合土建预留、预埋,凡安装图上有而土建图没有设计的,应及时和土建联系预留、预埋工作,协商各自的范围及责任,以免发生错误和遗漏
B、预埋套管及管道属于特别工序,施工项目部应首先写出《特别工序施工措施》
经审批后方可施工
在预埋时,要进一步核实预埋位置和尺寸,要有专人监护,以防预埋件移位或损坏
C、建筑给排水安装基本要求按《采暖与卫生工程施工及验收法律规范》执行,由于新材料进展很快,新的法律规范没有出版的情况下,可参照生产厂家编制的技术要求进行
D、 地漏安装应结合土建完成面,施工时与土建配合
E、立管加套管穿楼板时,按广州市质量通病防治方法处理
F、 管道安装应结合具体条件,合理安排施工顺序,一般先地下后地上,先大管后小管再支管,当管道交叉中发生矛盾时,应该按以下原则避让
(I) 小直径管道让大直径管道;(II)可弯的管道让不可弯的管道;(III)新设的管道让已建的管道(IV)临时性的管道让永久性管道;(V)有压力的管道让自流的管道
G、给水引入管与排出管的水平净距不小于 1m
室内给水管与排水管平行敷设时,管间最小水平净距为 500mm,交叉时垂直净距150mm
给水立管敷设在排水管下方时应加套管,套管长度不应小于排水管径的 3 倍
H、室内给水系统试验压力为 0
0Mpa,然后按规定冲冼和消毒
室内排水按检验评定标准,分别进行灌水和通水试漏,埋地部分做好隐蔽工程记录,请甲方监理签证为准
I、 塑料管道配管与粘接管道系统的配管与管道粘接应按下列步骤进行:a、按设计图纸的坐标和标高放线,并绘制实测施工图;b、按实测施工图进行配管,并进行预装配;c、管道粘接;d、接头养护
(2)技术要求(A)、镀锌钢管1、材料和设备在使用和安装前,应按设计要求核验规格、型号和质量,必须清除内部污垢和杂物,安装中断或完毕的敞口处,应临
