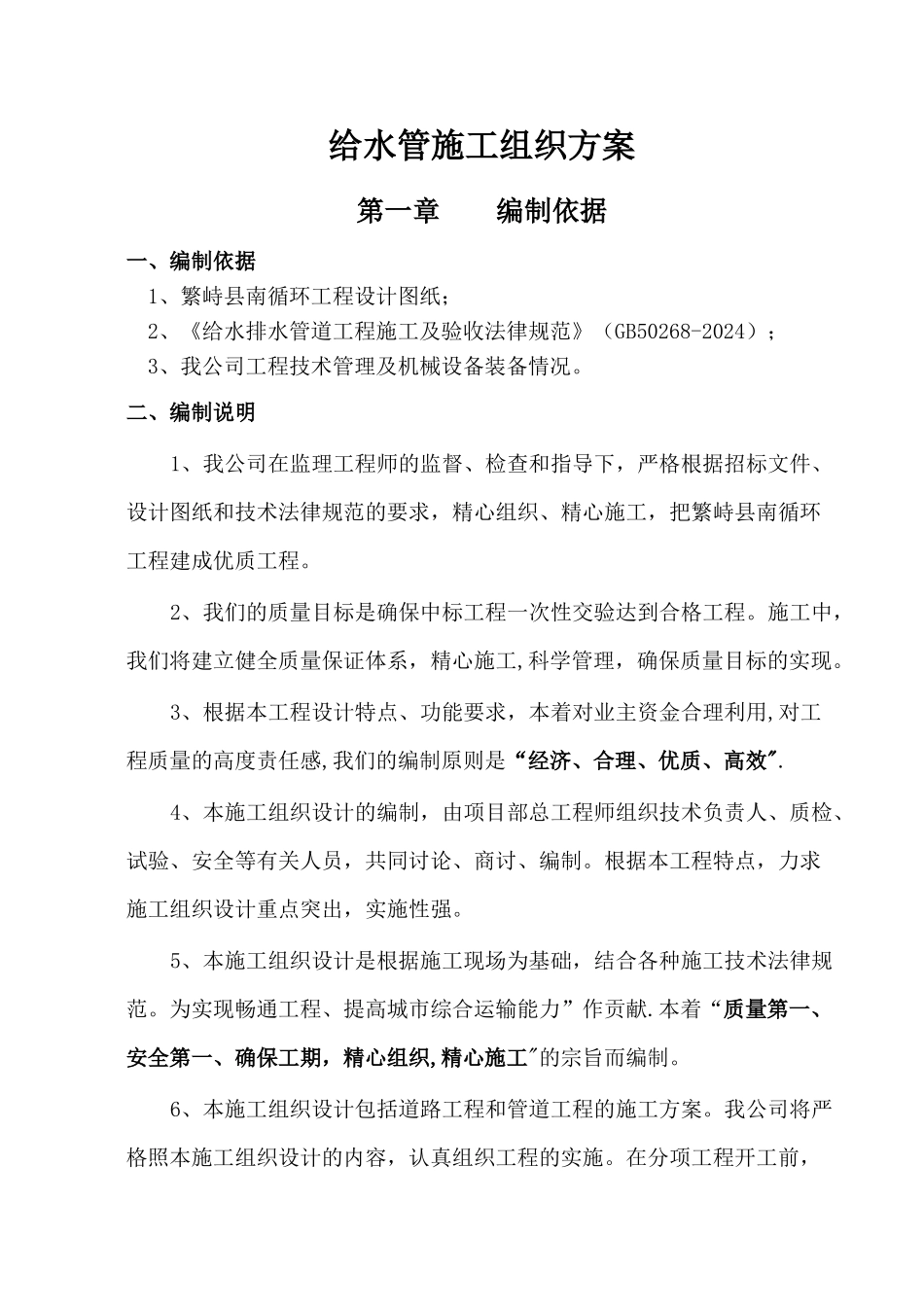

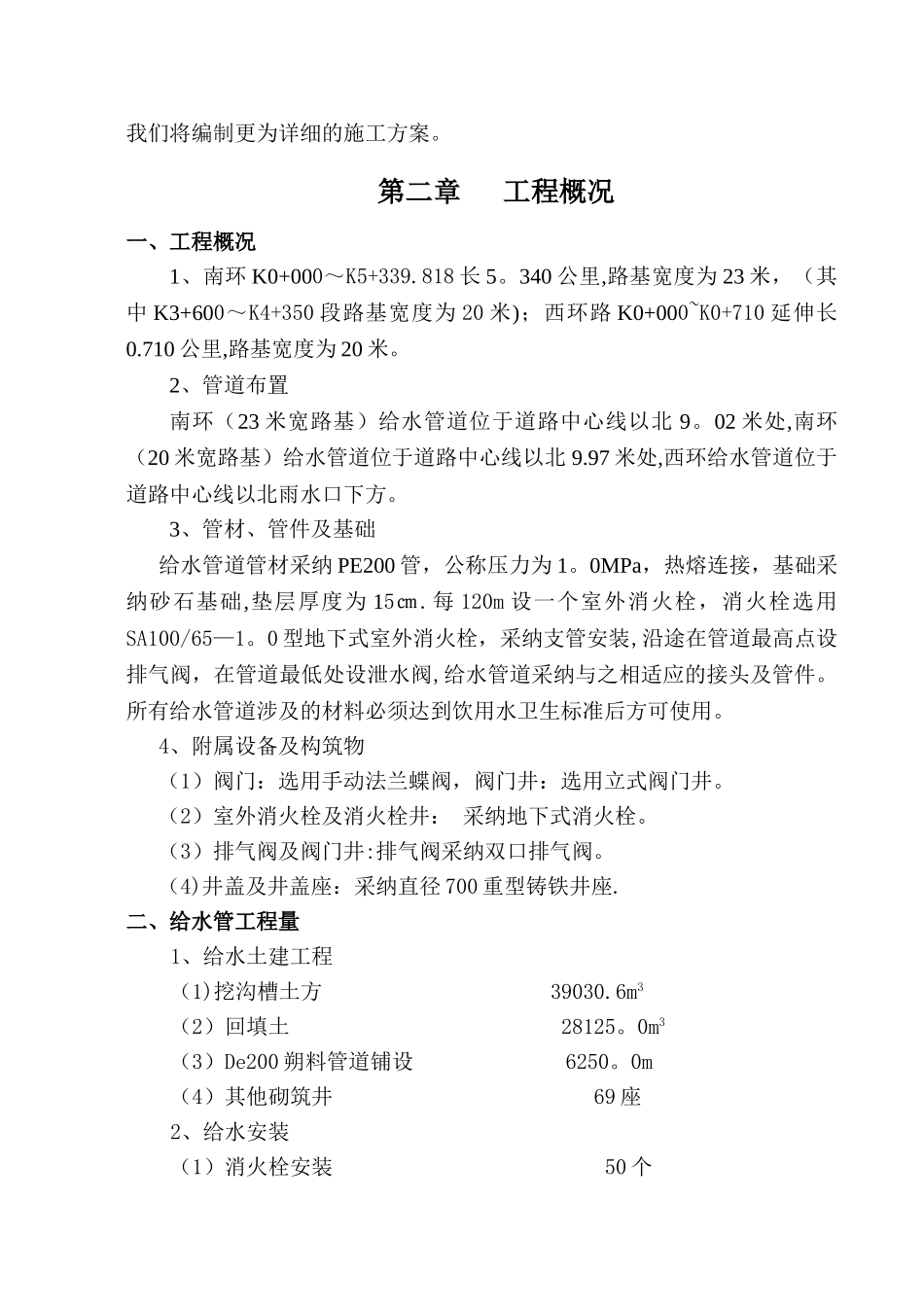

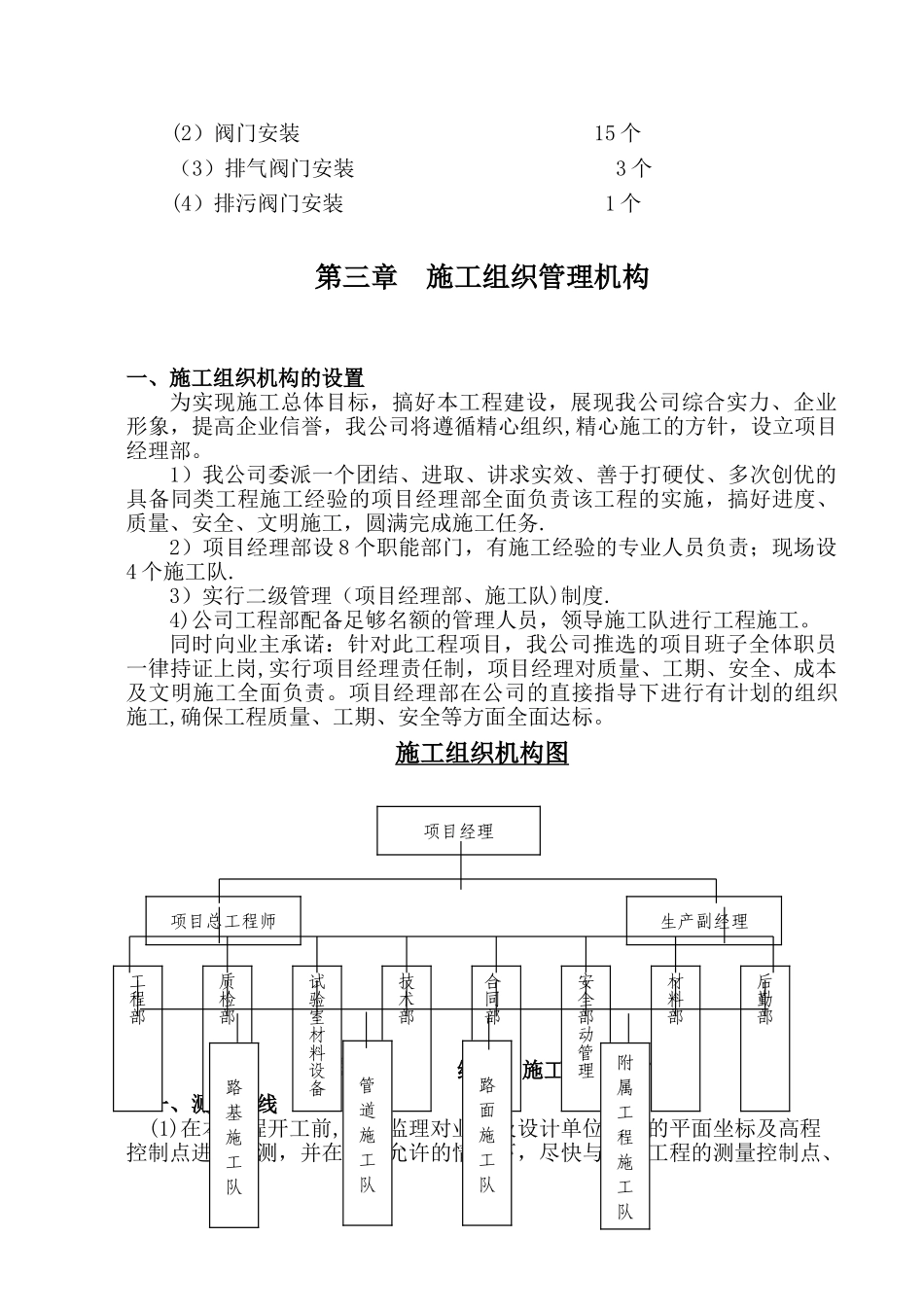

给水管施工组织方案第一章 编制依据一、编制依据 1、繁峙县南循环工程设计图纸;2、《给水排水管道工程施工及验收法律规范》(GB50268-2024);3、我公司工程技术管理及机械设备装备情况。二、编制说明1、我公司在监理工程师的监督、检查和指导下,严格根据招标文件、设计图纸和技术法律规范的要求,精心组织、精心施工,把繁峙县南循环工程建成优质工程。2、我们的质量目标是确保中标工程一次性交验达到合格工程。施工中,我们将建立健全质量保证体系,精心施工,科学管理,确保质量目标的实现。3、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效".4、本施工组织设计的编制,由项目部总工程师组织技术负责人、质检、试验、安全等有关人员,共同讨论、商讨、编制。根据本工程特点,力求施工组织设计重点突出,实施性强。5、本施工组织设计是根据施工现场为基础,结合各种施工技术法律规范。为实现畅通工程、提高城市综合运输能力”作贡献.本着“质量第一、安全第一、确保工期,精心组织,精心施工"的宗旨而编制。6、本施工组织设计包括道路工程和管道工程的施工方案。我公司将严格照本施工组织设计的内容,认真组织工程的实施。在分项工程开工前,我们将编制更为详细的施工方案。第二章 工程概况一、工程概况1、南环 K0+000~K5+339.818 长 5。340 公里,路基宽度为 23 米,(其中 K3+600~K4+350 段路基宽度为 20 米);西环路 K0+000~K0+710 延伸长0.710 公里,路基宽度为 20 米。2、管道布置南环(23 米宽路基)给水管道位于道路中心线以北 9。02 米处,南环(20 米宽路基)给水管道位于道路中心线以北 9.97 米处,西环给水管道位于道路中心线以北雨水口下方。3、管材、管件及基础给水管道管材采纳 PE200 管,公称压力为 1。0MPa,热熔连接,基础采纳砂石基础,垫层厚度为 15㎝.每 120m 设一个室外消火栓,消火栓选用SA100/65—1。0 型地下式室外消火栓,采纳支管安装,沿途在管道最高点设排气阀,在管道最低处设泄水阀,给水管道采纳与之相适应的接头及管件。所有给水管道涉及的材料必须达到饮用水卫生标准后方可使用。4、附属设备及构筑物(1)阀门:选用手动法兰蝶阀,阀门井:选用立式阀门井。(2)室外消火栓及消火栓井: 采纳地下式消火栓。(3)排气阀及阀门井:排气阀采纳双口排气阀。(4)井盖及井盖座:采纳直径 700 重型铸铁井座.二...
