电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

给水管道敷设工程施工方法

给水管道敷设工程施工方法_第1页
1/60
给水管道敷设工程施工方法_第2页
2/60
给水管道敷设工程施工方法_第3页
3/60

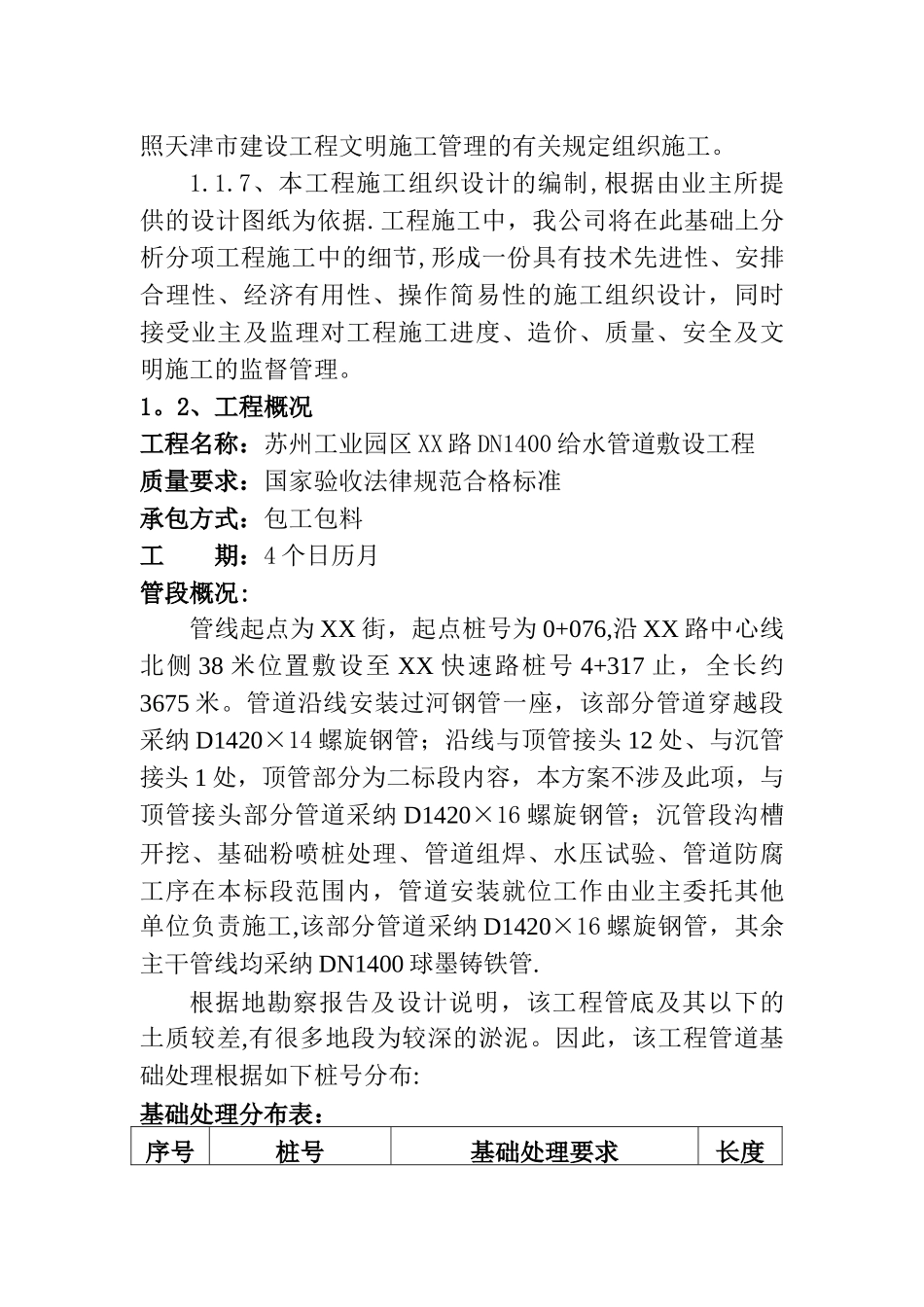

第一章、综合说明1.1、施工组织设计总说明1.1.1、首先,我们完全接受业主提出的有关本工程施工质量、施工进度和安全文明施工的各项控制和协调管理要求,并落实各项施工方案和技术措施,与业主、监理及设计共同建设好港田路 DN1400 给水管道敷设工程。1。1.2、通过仔细学习和讨论了苏州工业园区 XX 路供水工程一标(XX 街-XX 快速路)供水工程施工图;三标(XXX)供水管道施工图,并在实地勘察现场、分析了各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,在确保质量、安全、文明施工的前提下全面完成本工程业主规定的总承包范围内全部施工任务.1。1。3、我们将尽快完善施工前期准备和施工现场生产设施的总体规划布置工作。建立项目管理组织机构,落实严格的岗位责任制,通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会信誉的预期目标效果。1。1。4、我们完全接受业主提出的质量控制、施工技术及工期要求,严格根据国家法律规范的规定进行施工。1。1。5、为了确保工程施工全过程中的安全生产,我公司充分考虑施工过程中的关键环节,并有针对性地实行相应的措施,在组织机构设置时,特别安排专职安全员进行现场安全全过程管理.1.1.6、我们严格根据经业主及监理认可的施工组织设计进行组织施工,全过程全方位接受业主、监理及设计人员对工程施工进度、质量、安全的监督管理。我公司将严格按照天津市建设工程文明施工管理的有关规定组织施工。1.1.7、本工程施工组织设计的编制,根据由业主所提供的设计图纸为依据.工程施工中,我公司将在此基础上分析分项工程施工中的细节,形成一份具有技术先进性、安排合理性、经济有用性、操作简易性的施工组织设计,同时接受业主及监理对工程施工进度、造价、质量、安全及文明施工的监督管理。1。2、工程概况工程名称:苏州工业园区 XX 路 DN1400 给水管道敷设工程质量要求:国家验收法律规范合格标准承包方式:包工包料工 期:4 个日历月管段概况:管线起点为 XX 街,起点桩号为 0+076,沿 XX 路中心线北侧 38 米位置敷设至 XX 快速路桩号 4+317 止,全长约3675 米。管道沿线安装过河钢管一座,该部分管道穿越段采纳 D1420×14 螺旋钢管;沿线与顶管接头 12 处、与沉管接头 1 处,顶管部分为二标段内容,本方案不涉及此项,与顶管接头部分管道采纳 D1420×16 螺旋钢管;沉管段沟槽开挖、基础粉喷桩处理、管道组焊、水压试验、管道防...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

给水管道敷设工程施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
