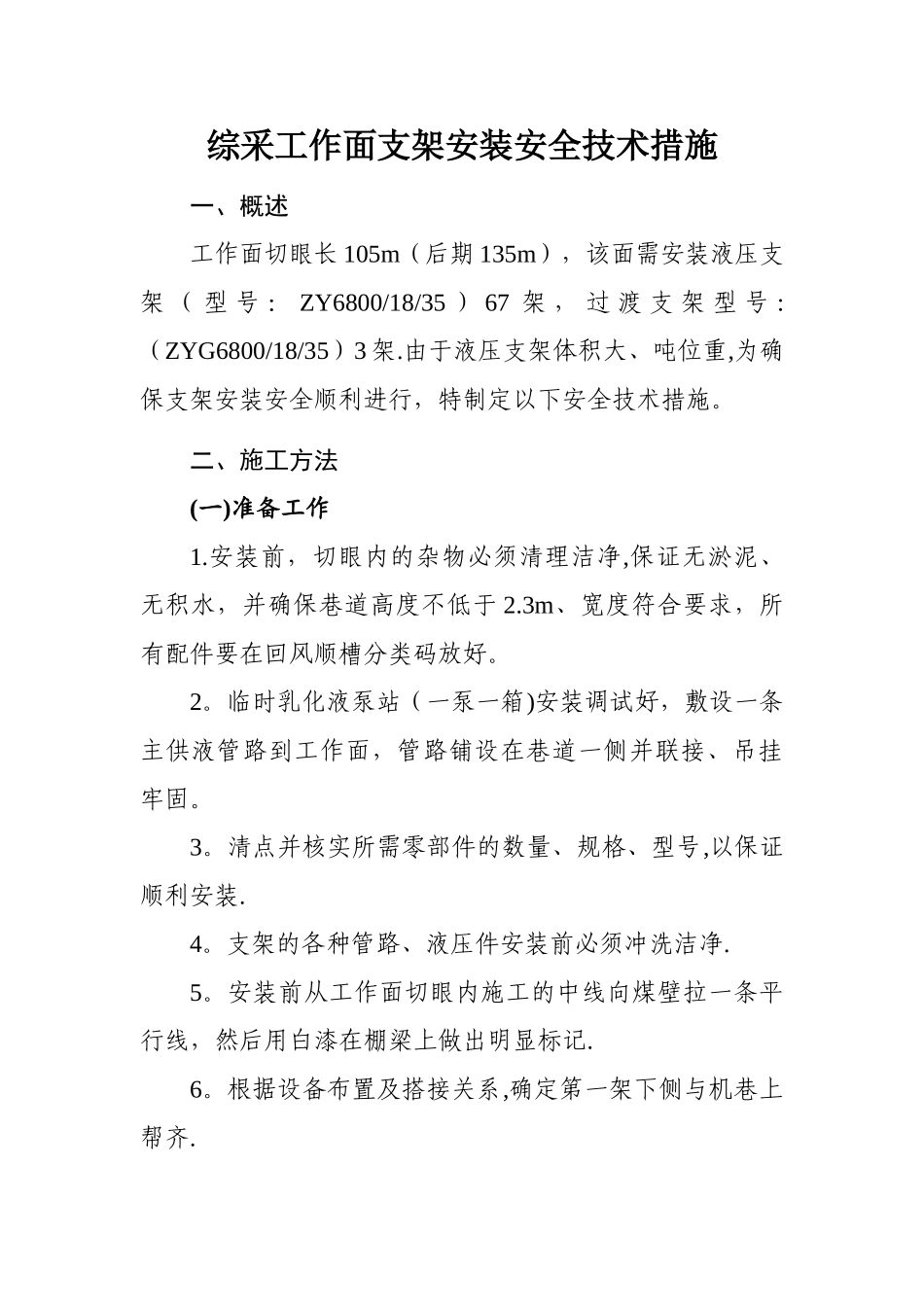

综采工作面支架安装安全技术措施一、概述工作面切眼长 105m(后期 135m),该面需安装液压支架 ( 型 号 : ZY6800/18/35 ) 67 架 , 过 渡 支 架 型 号 :(ZYG6800/18/35)3 架
由于液压支架体积大、吨位重,为确保支架安装安全顺利进行,特制定以下安全技术措施
二、施工方法(一)准备工作1
安装前,切眼内的杂物必须清理洁净,保证无淤泥、无积水,并确保巷道高度不低于 2
3m、宽度符合要求,所有配件要在回风顺槽分类码放好
临时乳化液泵站(一泵一箱)安装调试好,敷设一条主供液管路到工作面,管路铺设在巷道一侧并联接、吊挂牢固
清点并核实所需零部件的数量、规格、型号,以保证顺利安装
支架的各种管路、液压件安装前必须冲洗洁净
安装前从工作面切眼内施工的中线向煤壁拉一条平行线,然后用白漆在棚梁上做出明显标记
根据设备布置及搭接关系,确定第一架下侧与机巷上帮齐

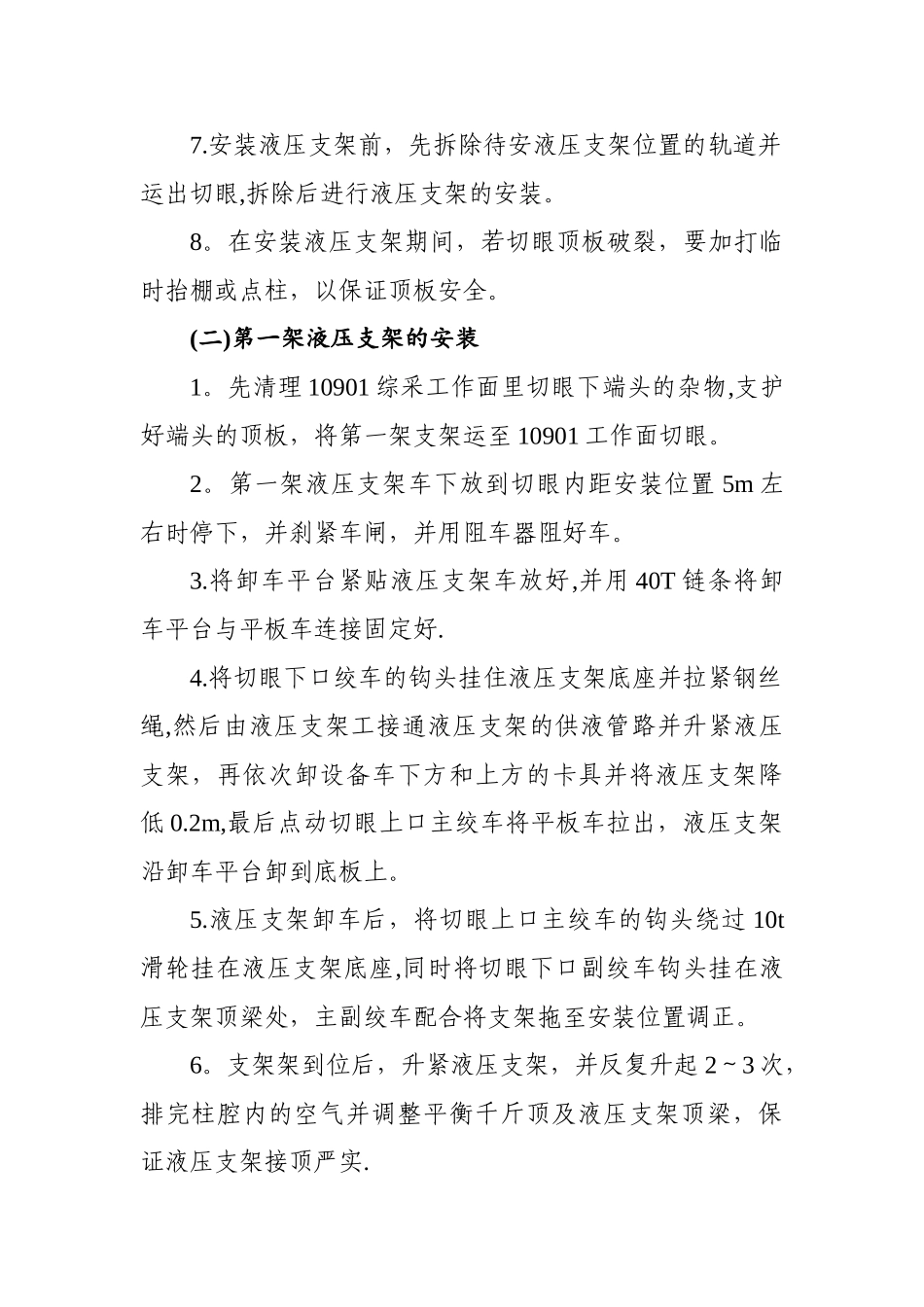

安装液压支架前,先拆除待安液压支架位置的轨道并运出切眼,拆除后进行液压支架的安装
在安装液压支架期间,若切眼顶板破裂,要加打临时抬棚或点柱,以保证顶板安全
(二)第一架液压支架的安装1
先清理 10901 综采工作面里切眼下端头的杂物,支护好端头的顶板,将第一架支架运至 10901 工作面切眼
第一架液压支架车下放到切眼内距安装位置 5m 左右时停下,并刹紧车闸,并用阻车器阻好车
将卸车平台紧贴液压支架车放好,并用 40T 链条将卸车平台与平板车连接固定好
将切眼下口绞车的钩头挂住液压支架底座并拉紧钢丝绳,然后由液压支架工接通液压支架的供液管路并升紧液压支架,再依次卸设备车下方和上方的卡具并将液压支架降低 0
2m,最后点动切眼上口主绞车将平板车拉出,液压支架沿卸车平台卸到底板上
液压支架卸车后,将切眼上口主绞车的钩头绕过 10t滑轮挂在液压支架
