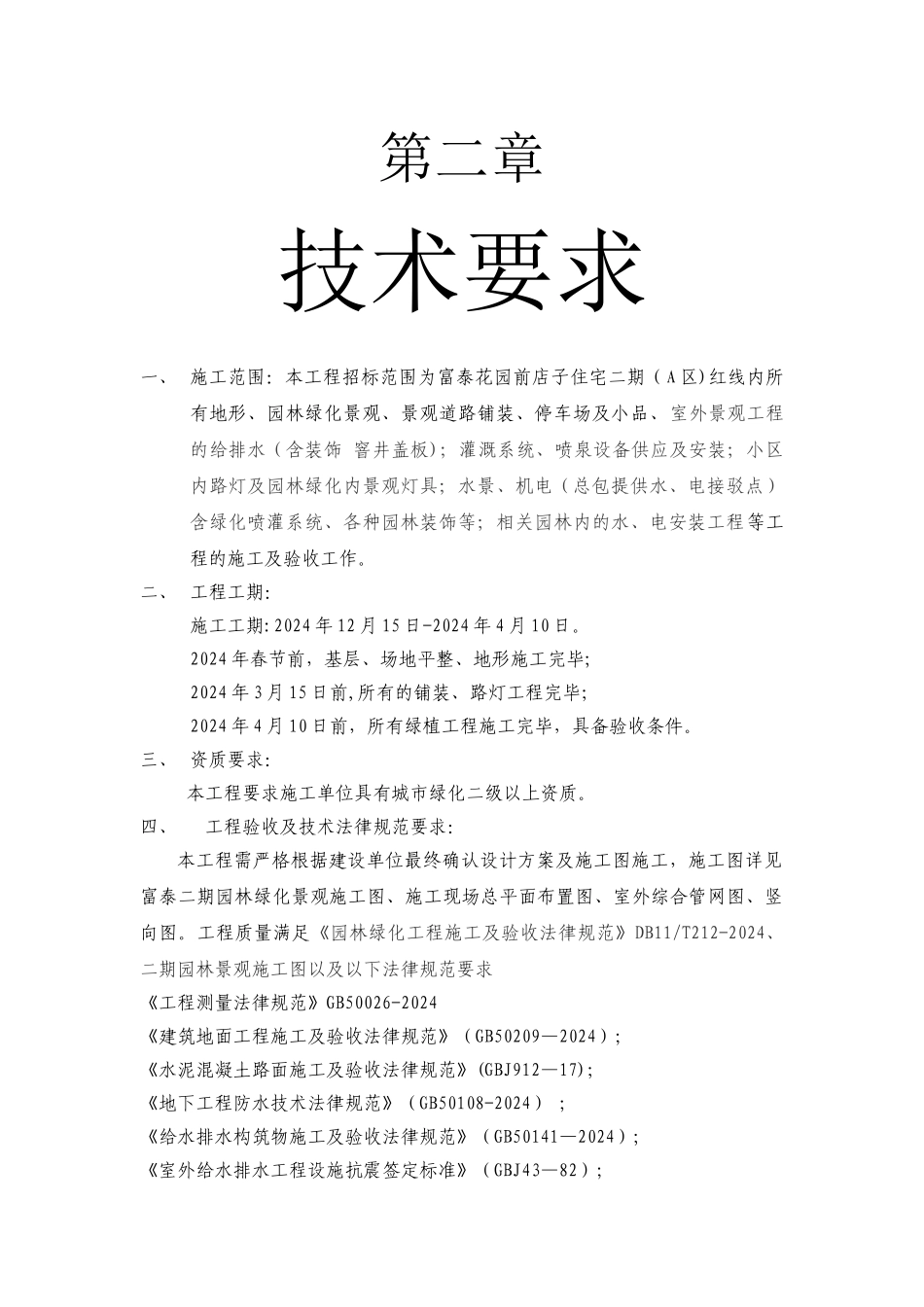

第二章技术要求一、 施工范围:本工程招标范围为富泰花园前店子住宅二期(A 区)红线内所有地形、园林绿化景观、景观道路铺装、停车场及小品、室外景观工程的给排水(含装饰 窨井盖板);灌溉系统、喷泉设备供应及安装;小区内路灯及园林绿化内景观灯具;水景、机电(总包提供水、电接驳点)含绿化喷灌系统、各种园林装饰等;相关园林内的水、电安装工程等工程的施工及验收工作。二、 工程工期:施工工期:2024 年 12 月 15 日-2024 年 4 月 10 日。2024 年春节前,基层、场地平整、地形施工完毕;2024 年 3 月 15 日前,所有的铺装、路灯工程完毕;2024 年 4 月 10 日前,所有绿植工程施工完毕,具备验收条件。三、 资质要求: 本工程要求施工单位具有城市绿化二级以上资质。四、工程验收及技术法律规范要求:本工程需严格根据建设单位最终确认设计方案及施工图施工,施工图详见富泰二期园林绿化景观施工图、施工现场总平面布置图、室外综合管网图、竖向图。工程质量满足《园林绿化工程施工及验收法律规范》DB11/T212-2024、二期园林景观施工图以及以下法律规范要求《工程测量法律规范》GB50026-2024《建筑地面工程施工及验收法律规范》(GB50209—2024); 《水泥混凝土路面施工及验收法律规范》(GBJ912—17); 《地下工程防水技术法律规范》(GB50108-2024) ;《给水排水构筑物施工及验收法律规范》(GB50141—2024);《室外给水排水工程设施抗震签定标准》(GBJ43—82); 《市政排水管渠工程质量检验评定标准》(CJJ3-2024); 《电气装置安装工程电缆线路施工及验收法律规范》(GB50168—2024); 《电气装置安装工程低压电器施工及验收法律规范》(GB50254—2024); 《电气装置安装工程电气照明装置施工及验收法律规范》(GB50259-2024) ;《施工现场临时用电安全技术法律规范》(JGJ46-2024) ;《城市道路路基工程施工及验收法律规范》CJJ1-2024;《给水、排水管道工程施工及验收法律规范》GB50268-2024;《市政道路工程质量检验评定标准》CJJ1-2024;《建设工程文件归档整理要求》GB/T50328—2024;其他国家规定应进行的试验法律规范;以上标准及法律规范要求有出入则以比较严格者为准。五、技术要求(包括但不局限下列分项):1、平整场地。 设计施工要求标高平整地面,清理施工区域内地面以上的所有障碍物。对高出种植平面的区段进行挖运,对低于种植平面的区段进行回填。清运垃圾,清理杂草,对施工现场±...
