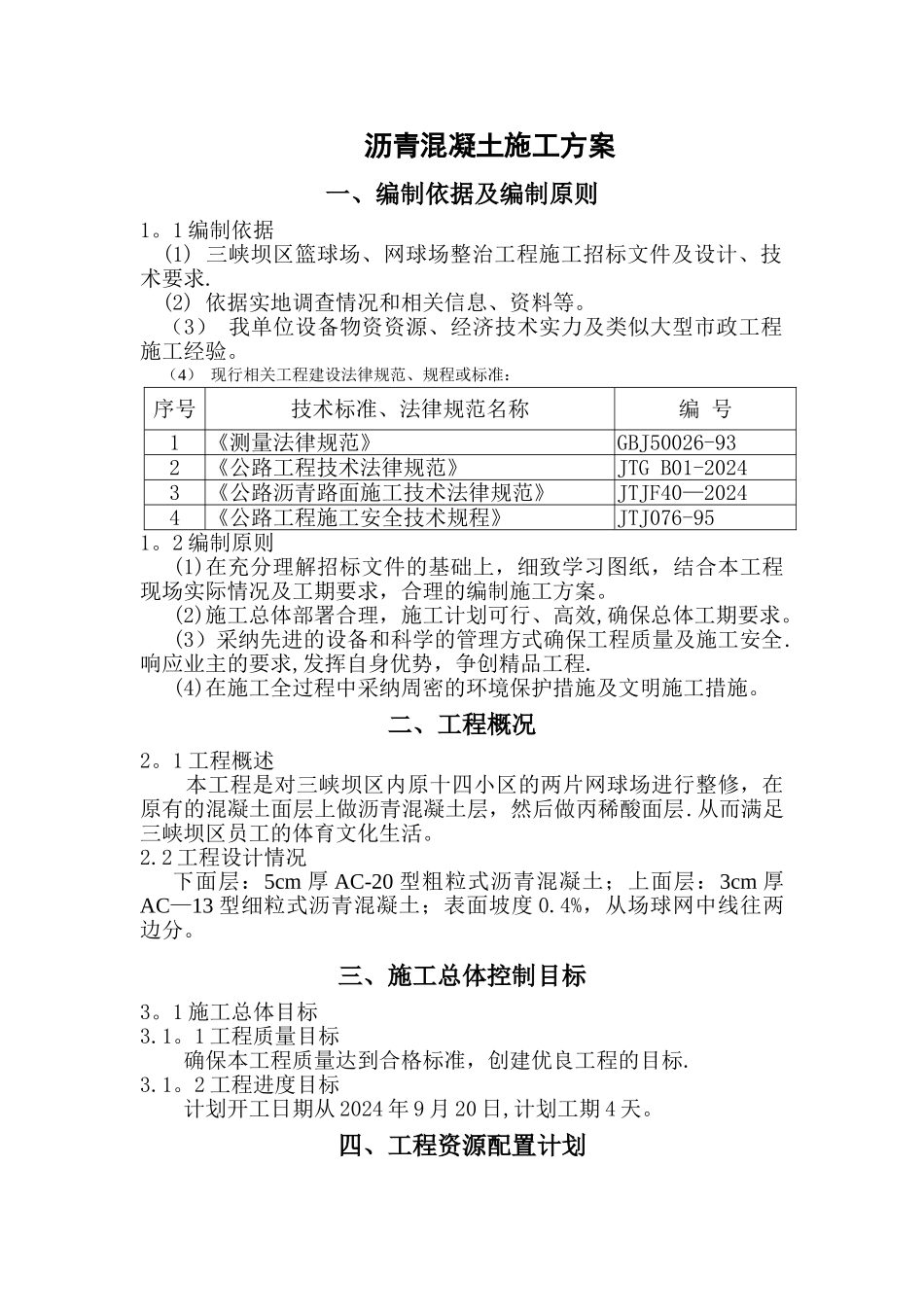

沥青混凝土施工方案一、编制依据及编制原则1
1 编制依据(1) 三峡坝区篮球场、网球场整治工程施工招标文件及设计、技术要求
(2) 依据实地调查情况和相关信息、资料等
(3) 我单位设备物资资源、经济技术实力及类似大型市政工程施工经验
(4) 现行相关工程建设法律规范、规程或标准:序号技术标准、法律规范名称编 号1《测量法律规范》GBJ50026-932《公路工程技术法律规范》JTG B01-20243《公路沥青路面施工技术法律规范》JTJF40—20244《公路工程施工安全技术规程》JTJ076-951
2 编制原则(1)在充分理解招标文件的基础上,细致学习图纸,结合本工程现场实际情况及工期要求,合理的编制施工方案
(2)施工总体部署合理,施工计划可行、高效,确保总体工期要求
(3)采纳先进的设备和科学的管理方式确保工程质量及施工安全
响应业主的要求,发挥自身优势,争创精品工程
(4)在施工全过程中采纳周密的环境保护措施及文明施工措施
二、工程概况2
1 工程概述 本工程是对三峡坝区内原十四小区的两片网球场进行整修,在原有的混凝土面层上做沥青混凝土层,然后做丙稀酸面层
从而满足三峡坝区员工的体育文化生活
2 工程设计情况下面层:5cm 厚 AC-20 型粗粒式沥青混凝土;上面层:3cm 厚AC—13 型细粒式沥青混凝土;表面坡度 0
4%,从场球网中线往两边分
三、施工总体控制目标 3
1 施工总体目标3
1 工程质量目标确保本工程质量达到合格标准,创建优良工程的目标
2 工程进度目标计划开工日期从 2024 年 9 月 20 日,计划工期 4 天
四、工程资源配置计划4
1 劳动力组织计划针对本工程工期紧,任务重,需投入较多劳动力投入施工的特点,我公司将根据合同总体工期要求,合理组织各种技术工人、劳动力进场
所有人员要求在上岗前 3 天内到位,以便培训和
