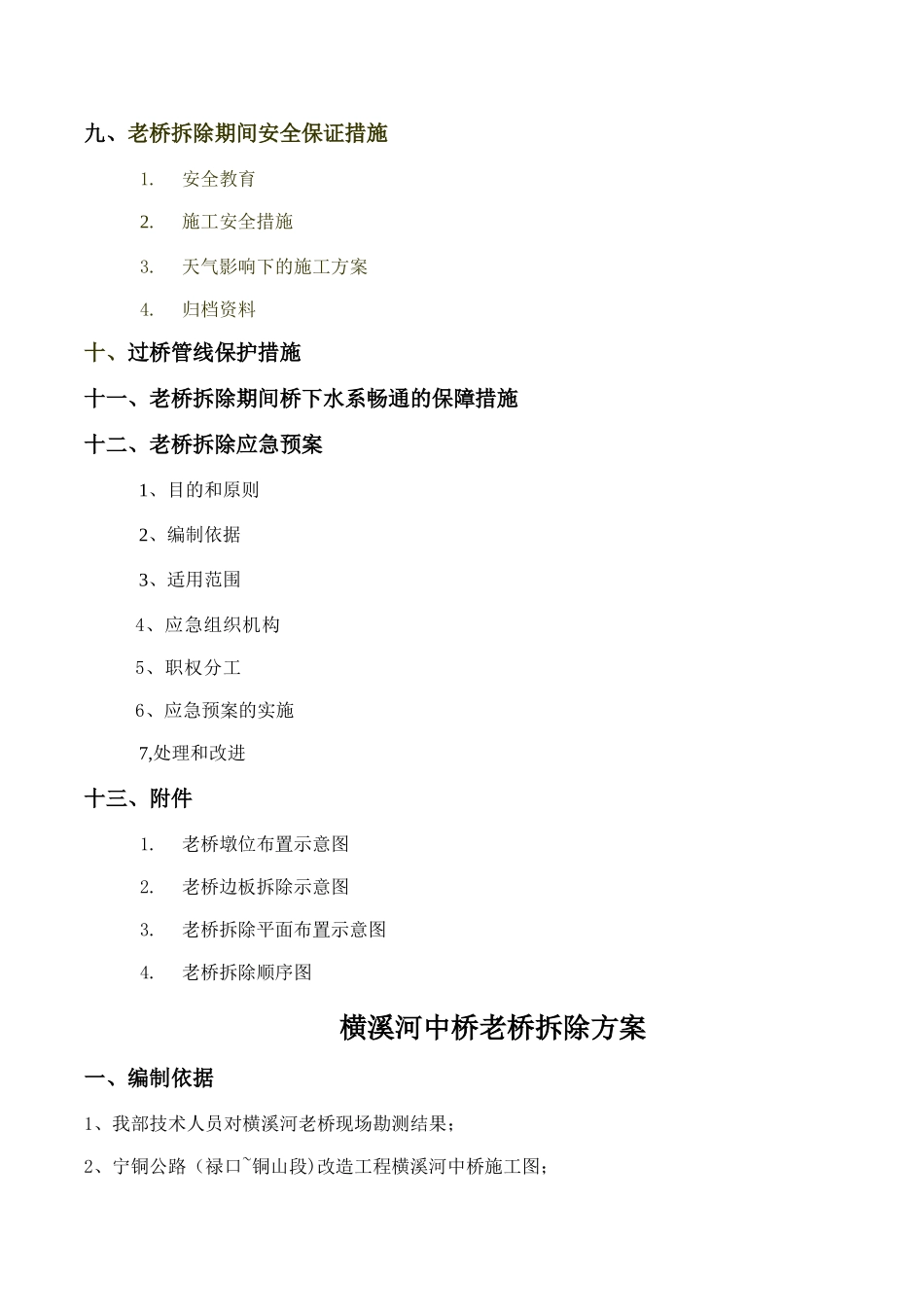

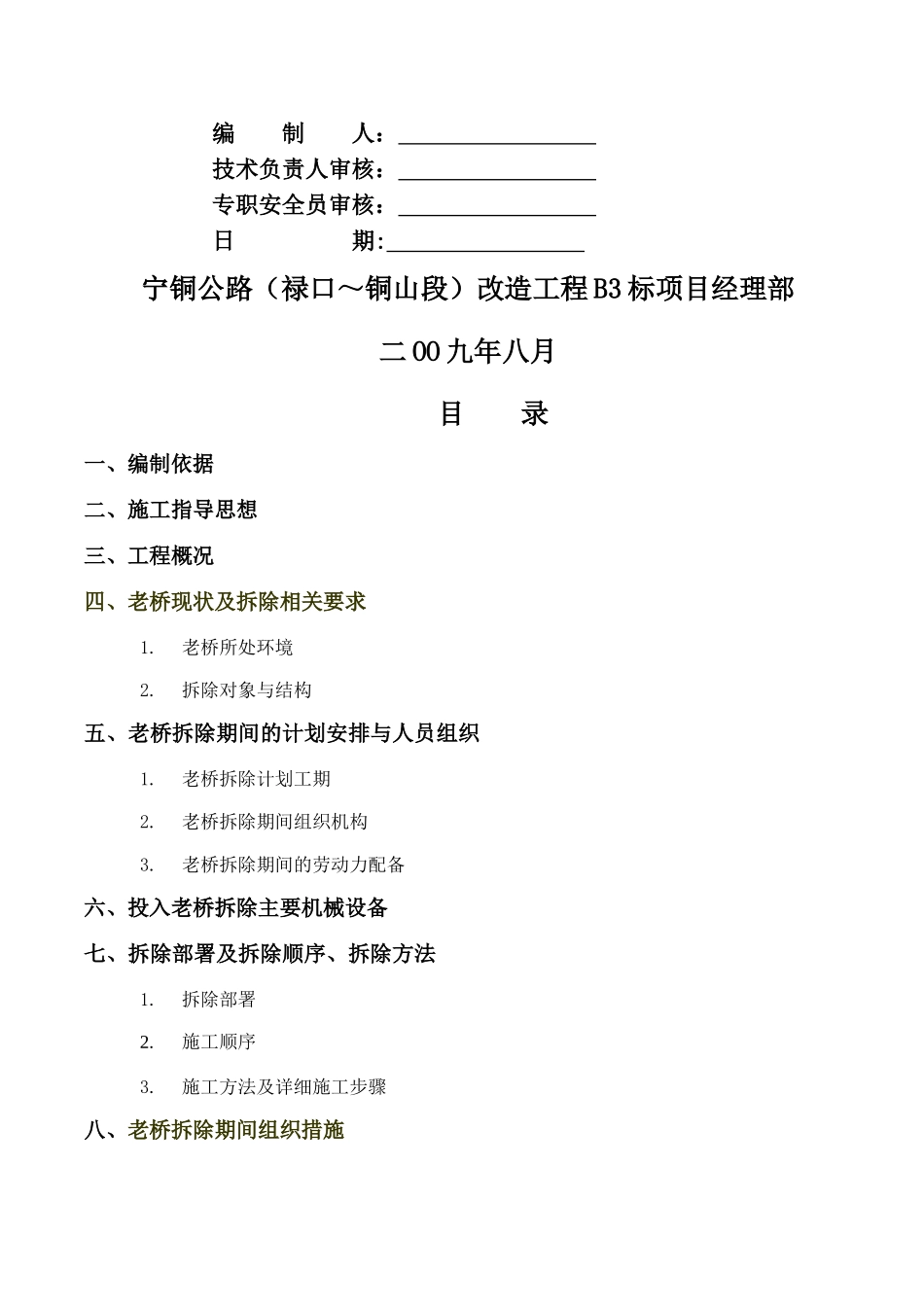

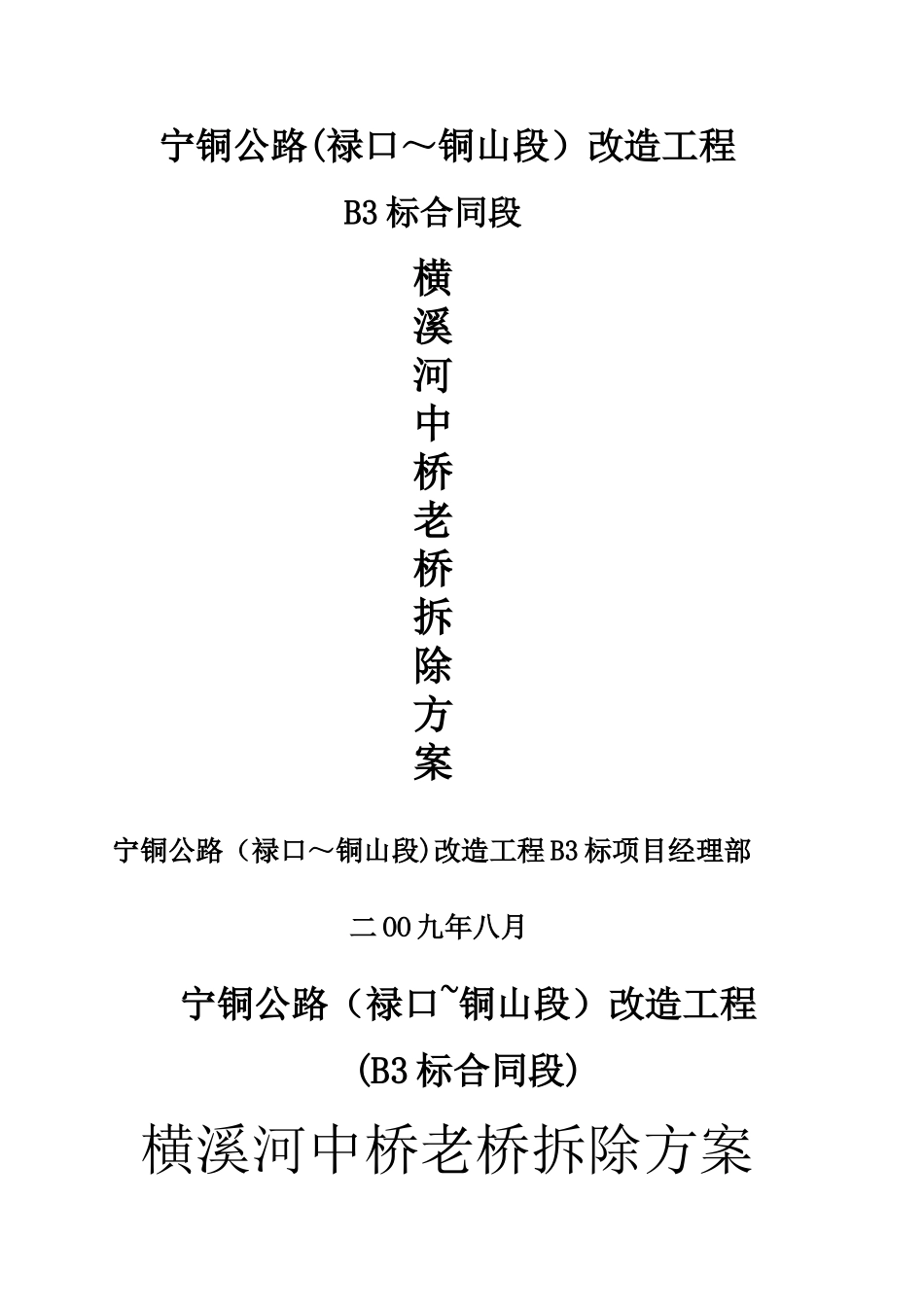

宁铜公路(禄口~铜山段)改造工程B3 标合同段横溪河中桥老桥拆除方案宁铜公路(禄口~铜山段)改造工程 B3 标项目经理部二 OO 九年八月宁铜公路(禄口~铜山段)改造工程(B3 标合同段)横溪河中桥老桥拆除方案编 制 人: 技术负责人审核: 专职安全员审核: 日 期: 宁铜公路(禄口~铜山段)改造工程 B3 标项目经理部二 OO 九年八月目 录一、编制依据二、施工指导思想三、工程概况四、老桥现状及拆除相关要求1.老桥所处环境2.拆除对象与结构五、老桥拆除期间的计划安排与人员组织1.老桥拆除计划工期2.老桥拆除期间组织机构3.老桥拆除期间的劳动力配备六、投入老桥拆除主要机械设备七、拆除部署及拆除顺序、拆除方法1.拆除部署2.施工顺序3.施工方法及详细施工步骤八、老桥拆除期间组织措施九、老桥拆除期间安全保证措施1.安全教育2.施工安全措施3.天气影响下的施工方案4.归档资料十、过桥管线保护措施十一、老桥拆除期间桥下水系畅通的保障措施十二、老桥拆除应急预案1、目的和原则2、编制依据3、适用范围4、应急组织机构5、职权分工6、应急预案的实施7,处理和改进十三、附件1.老桥墩位布置示意图2.老桥边板拆除示意图3.老桥拆除平面布置示意图4.老桥拆除顺序图横溪河中桥老桥拆除方案一、编制依据1、我部技术人员对横溪河老桥现场勘测结果;2、宁铜公路(禄口~铜山段)改造工程横溪河中桥施工图;3、《公路工程施工安全技术规程》(JTJ076-95);二、施工指导思想总结我公司过去桥梁拆除经验,结合本工程的特点,提出以下施工指导思想:(1)、从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案;(2)、进行科学的组织,以实现安全、经济、进度快、扰民小的目标;确保拆除施工过程中的人员和需要保护的设施、建筑物的安全;在确保安全和质量的前提下尽量缩短施工工期;做到安全、优质、高效、环保。 三、工程概况K3+013.960 中桥(横溪河中桥)为宁铜公路上一座新建桥梁,起点桩号为 K2+971。220,终点桩号为 K3+056.700,桥梁全长 85。48m,与河流呈 60 度交角,其上部结构采纳 5×16m 先张法预应力混凝土简支空心板,两侧桥台设置 D60 伸缩缝,下部结构采纳桩柱式结构,钻孔桩基础,桥宽 24。5m,分左、右幅设计。右幅桥位所处原为 1 座 5×16m 的简支梁桥,根据图纸要求,需拆除老桥,在原位重建新桥。 四、老桥现状及拆除相关要求(1)、老桥所处环境待拆除的横溪河老桥位于江宁区禄口镇蒋...
