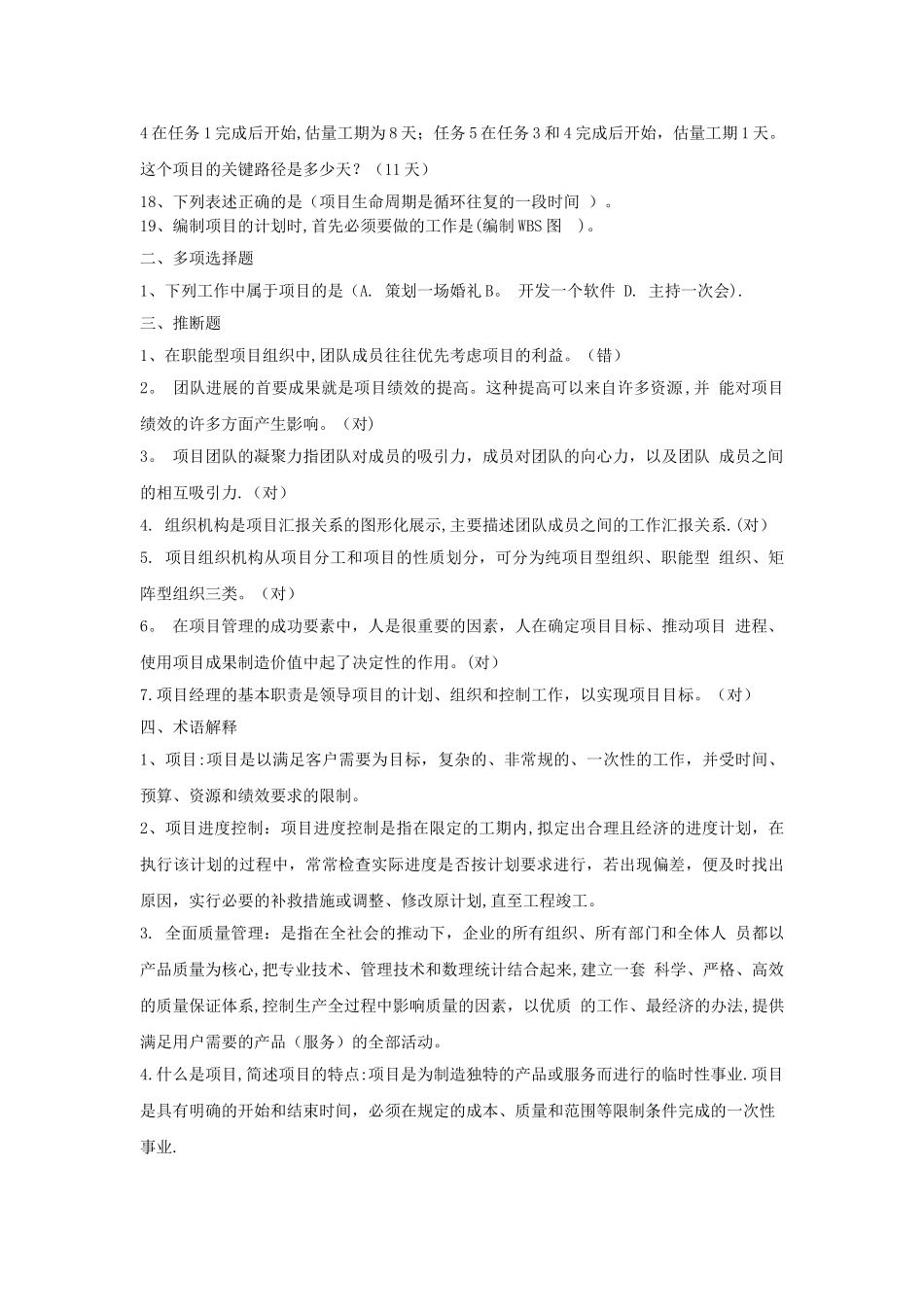

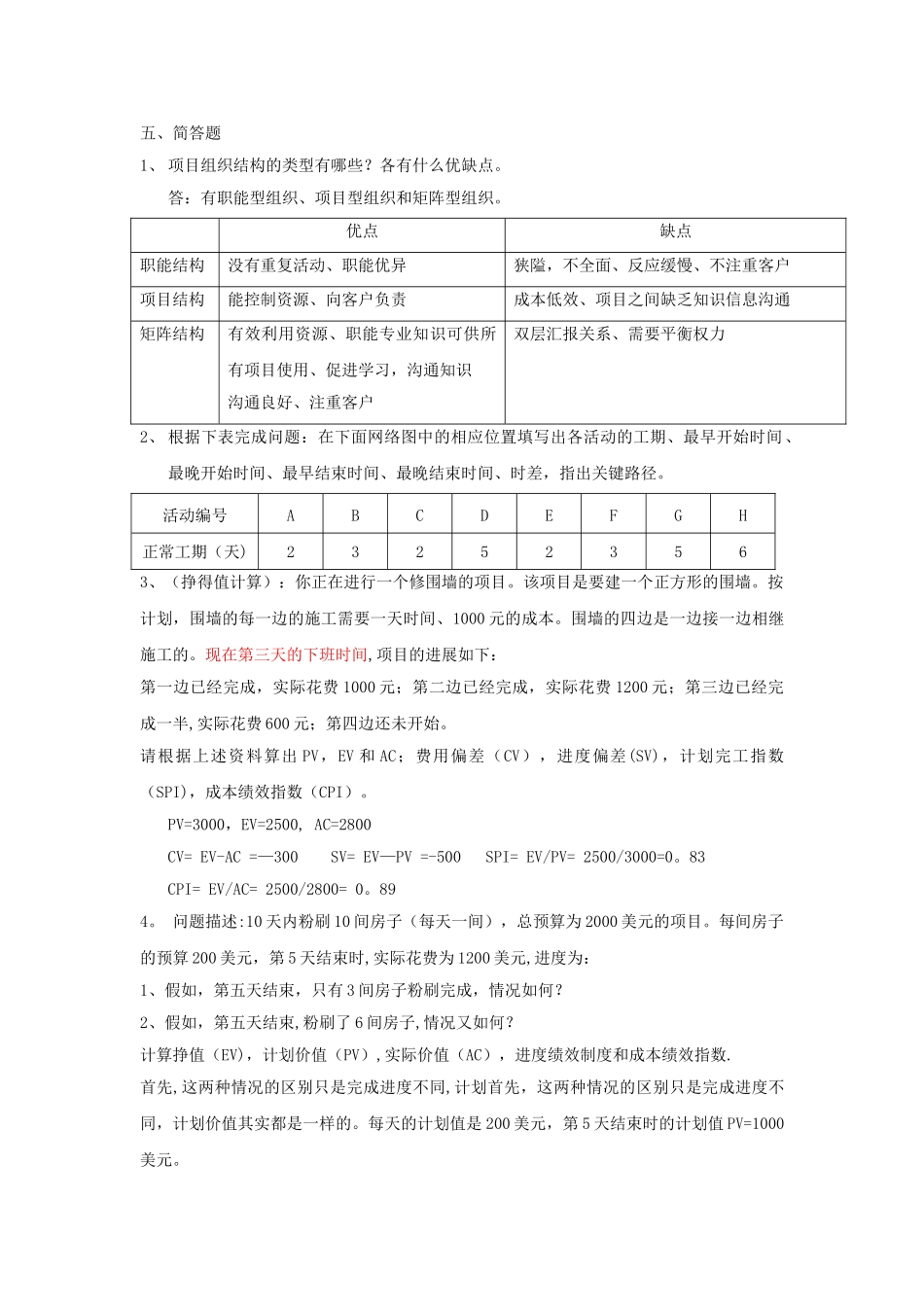

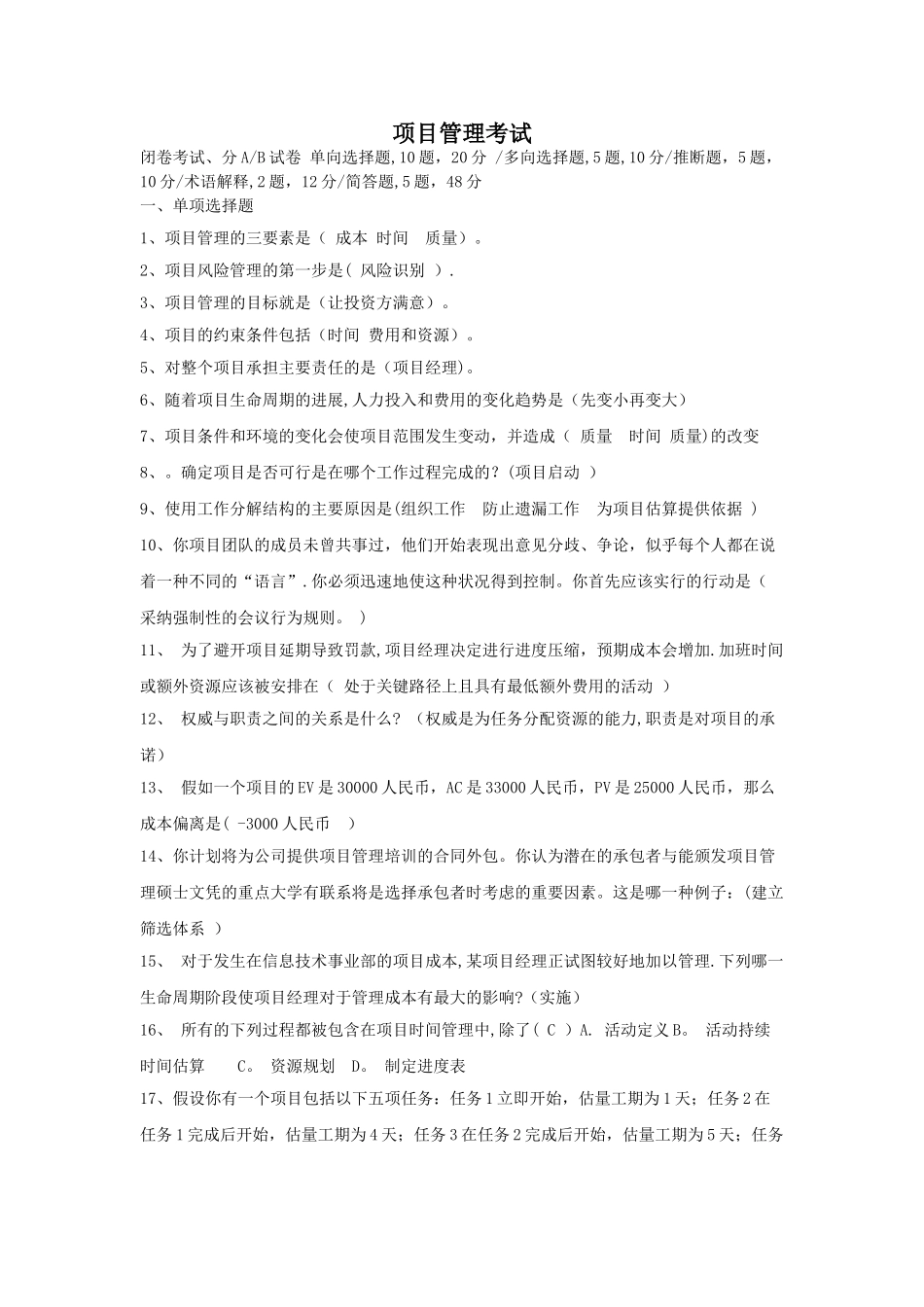

项目管理考试闭卷考试、分 A/B 试卷 单向选择题,10 题,20 分 /多向选择题,5 题,10 分/推断题,5 题,10 分/术语解释,2 题,12 分/简答题,5 题,48 分一、单项选择题1、项目管理的三要素是( 成本 时间 质量)。2、项目风险管理的第一步是( 风险识别 ).3、项目管理的目标就是(让投资方满意)。4、项目的约束条件包括(时间 费用和资源)。5、对整个项目承担主要责任的是(项目经理)。6、随着项目生命周期的进展,人力投入和费用的变化趋势是(先变小再变大)7、项目条件和环境的变化会使项目范围发生变动,并造成( 质量 时间 质量)的改变8、。确定项目是否可行是在哪个工作过程完成的?(项目启动 )9、使用工作分解结构的主要原因是(组织工作 防止遗漏工作 为项目估算提供依据 )10、你项目团队的成员未曾共事过,他们开始表现出意见分歧、争论,似乎每个人都在说着一种不同的“语言”.你必须迅速地使这种状况得到控制。你首先应该实行的行动是( 采纳强制性的会议行为规则。 )11、 为了避开项目延期导致罚款,项目经理决定进行进度压缩,预期成本会增加.加班时间或额外资源应该被安排在( 处于关键路径上且具有最低额外费用的活动 )12、 权威与职责之间的关系是什么? (权威是为任务分配资源的能力,职责是对项目的承诺)13、 假如一个项目的 EV 是 30000 人民币,AC 是 33000 人民币,PV 是 25000 人民币,那么成本偏离是( -3000 人民币 )14、你计划将为公司提供项目管理培训的合同外包。你认为潜在的承包者与能颁发项目管理硕士文凭的重点大学有联系将是选择承包者时考虑的重要因素。这是哪一种例子:(建立筛选体系 )15、 对于发生在信息技术事业部的项目成本,某项目经理正试图较好地加以管理.下列哪一生命周期阶段使项目经理对于管理成本有最大的影响?(实施)16、 所有的下列过程都被包含在项目时间管理中,除了( C )A. 活动定义 B。 活动持续时间估算 C。 资源规划 D。 制定进度表17、假设你有一个项目包括以下五项任务:任务 1 立即开始,估量工期为 1 天;任务 2 在任务 1 完成后开始,估量工期为 4 天;任务 3 在任务 2 完成后开始,估量工期为 5 天;任务4 在任务 1 完成后开始,估量工期为 8 天;任务 5 在任务 3 和 4 完成后开始,估量工期 1 天。这个项目的关键路径是多少天?(11 天)18、下列表述正确的是(项目生命周期是循环往复的...
