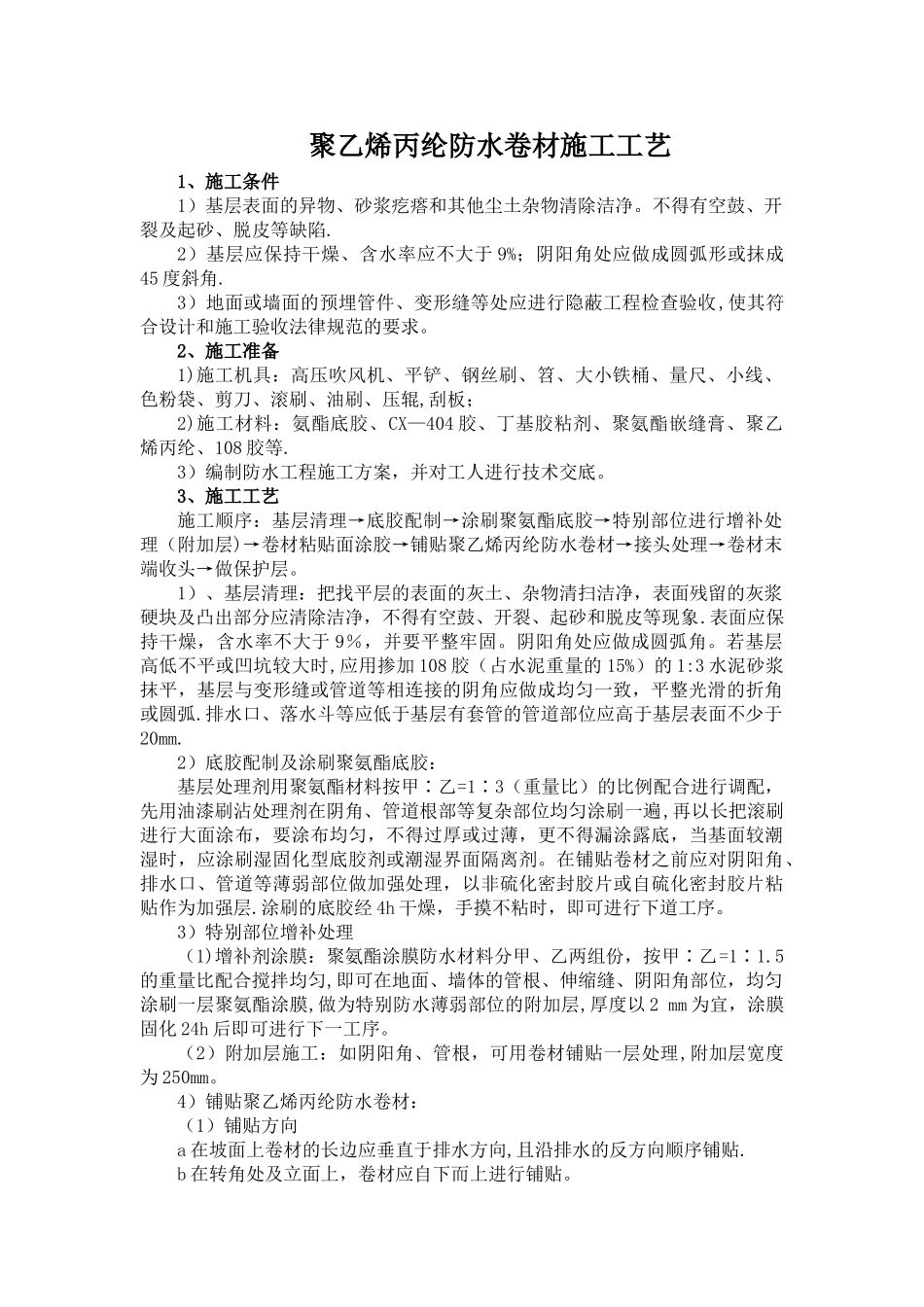

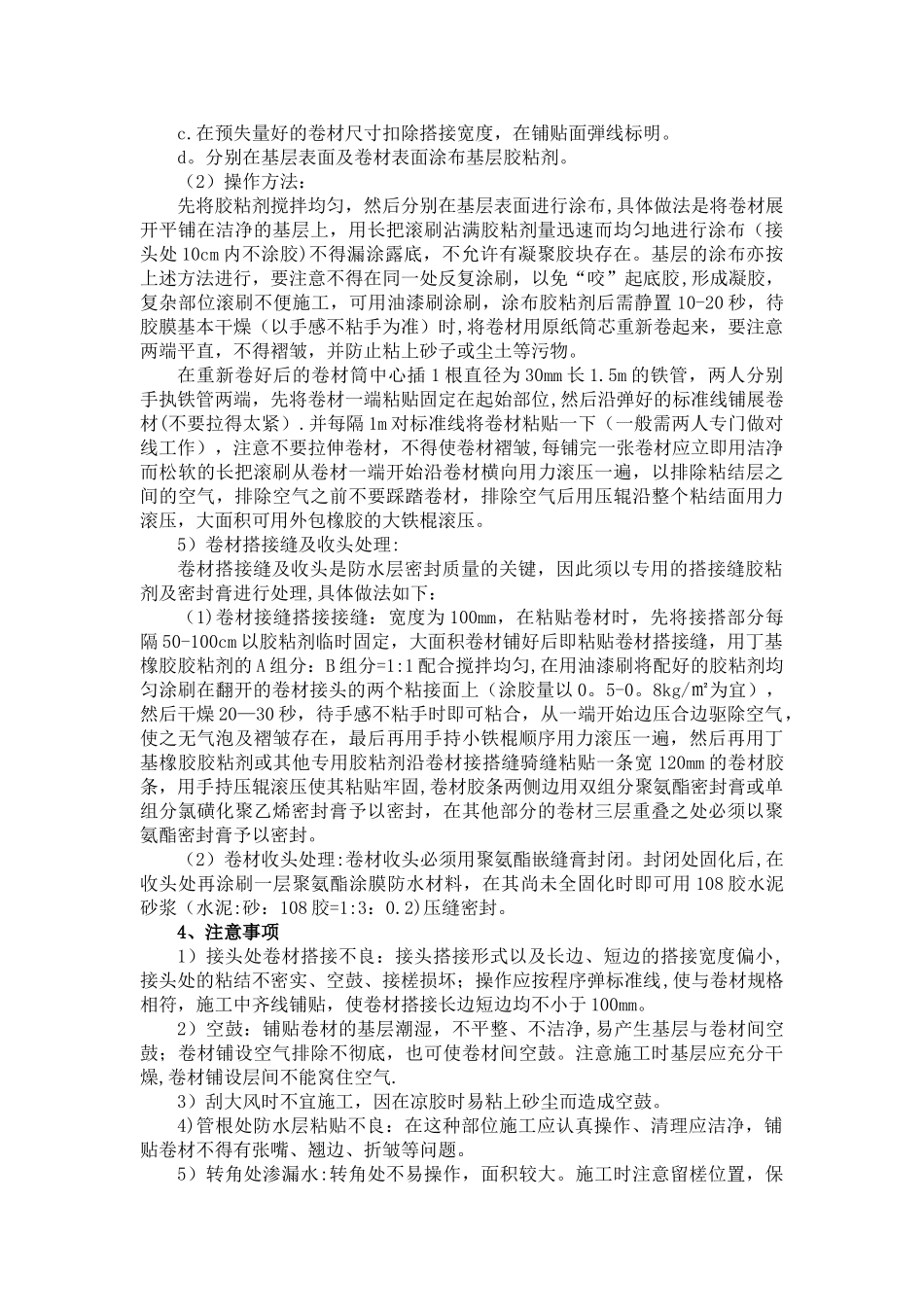

聚乙烯丙纶防水卷材施工工艺1、施工条件1)基层表面的异物、砂浆疙瘩和其他尘土杂物清除洁净
不得有空鼓、开裂及起砂、脱皮等缺陷
2)基层应保持干燥、含水率应不大于 9%;阴阳角处应做成圆弧形或抹成45 度斜角
3)地面或墙面的预埋管件、变形缝等处应进行隐蔽工程检查验收,使其符合设计和施工验收法律规范的要求
2、施工准备1)施工机具:高压吹风机、平铲、钢丝刷、笤、大小铁桶、量尺、小线、色粉袋、剪刀、滚刷、油刷、压辊,刮板;2)施工材料:氨酯底胶、CX—404 胶、丁基胶粘剂、聚氨酯嵌缝膏、聚乙烯丙纶、108 胶等
3)编制防水工程施工方案,并对工人进行技术交底
3、施工工艺施工顺序:基层清理→底胶配制→涂刷聚氨酯底胶→特别部位进行增补处理(附加层)→卷材粘贴面涂胶→铺贴聚乙烯丙纶防水卷材→接头处理→卷材末端收头→做保护层
1)、基层清理:把找平层的表面的灰土、杂物清扫洁净,表面残留的灰浆硬块及凸出部分应清除洁净,不得有空鼓、开裂、起砂和脱皮等现象
表面应保持干燥,含水率不大于 9%,并要平整牢固
阴阳角处应做成圆弧角
若基层高低不平或凹坑较大时,应用掺加 108 胶(占水泥重量的 15%)的 1:3 水泥砂浆抹平,基层与变形缝或管道等相连接的阴角应做成均匀一致,平整光滑的折角或圆弧
排水口、落水斗等应低于基层有套管的管道部位应高于基层表面不少于20mm
2)底胶配制及涂刷聚氨酯底胶:基层处理剂用聚氨酯材料按甲∶乙=1∶3(重量比)的比例配合进行调配,先用油漆刷沾处理剂在阴角、管道根部等复杂部位均匀涂刷一遍,再以长把滚刷进行大面涂布,要涂布均匀,不得过厚或过薄,更不得漏涂露底,当基面较潮湿时,应涂刷湿固化型底胶剂或潮湿界面隔离剂
在铺贴卷材之前应对阴阳角、排水口、管道等薄弱部位做加强处理,以非硫化密封胶片或自硫化密封胶片粘贴作为加强层
涂刷的底胶经 4h 干燥,手摸不粘时,即可进
