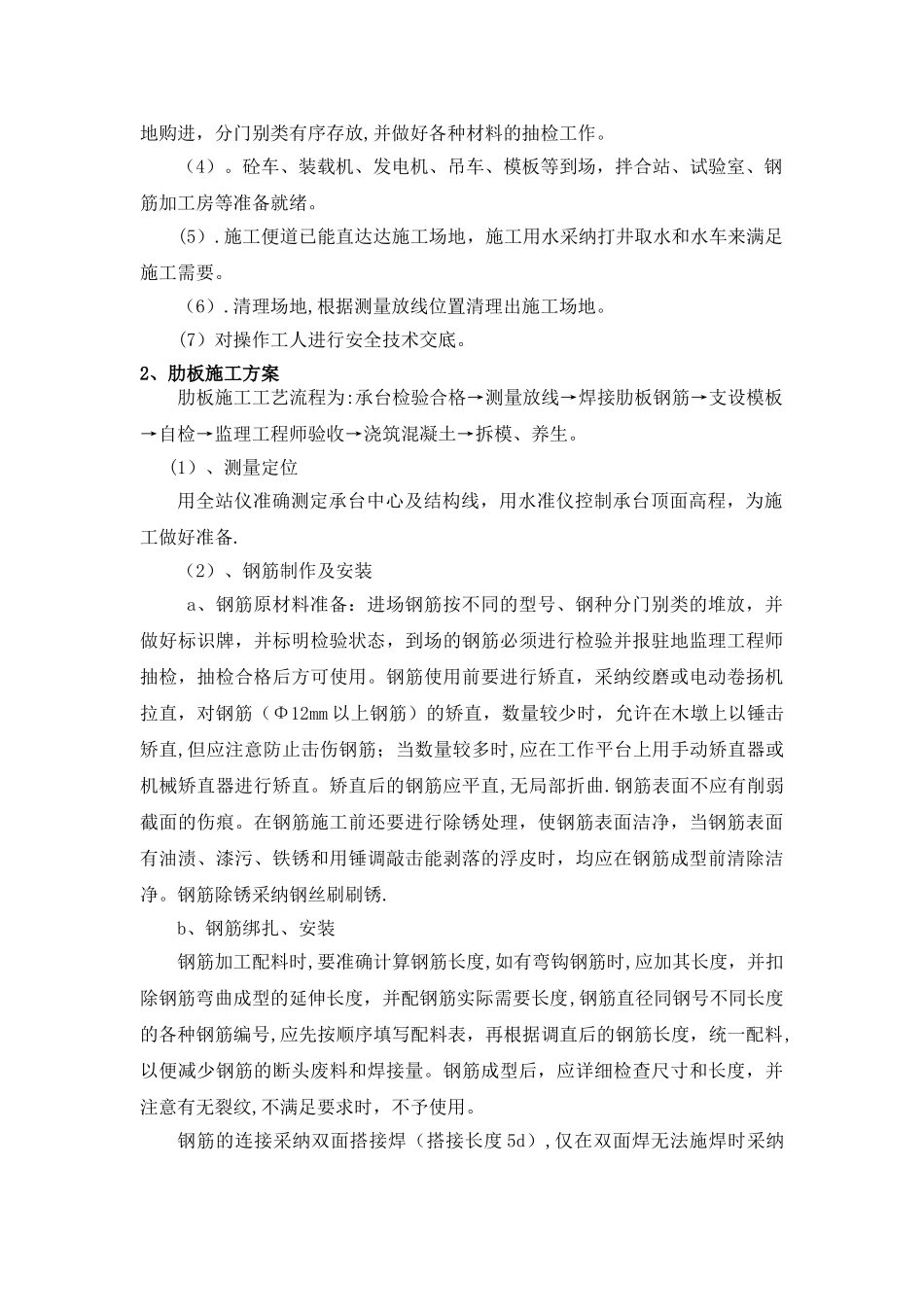

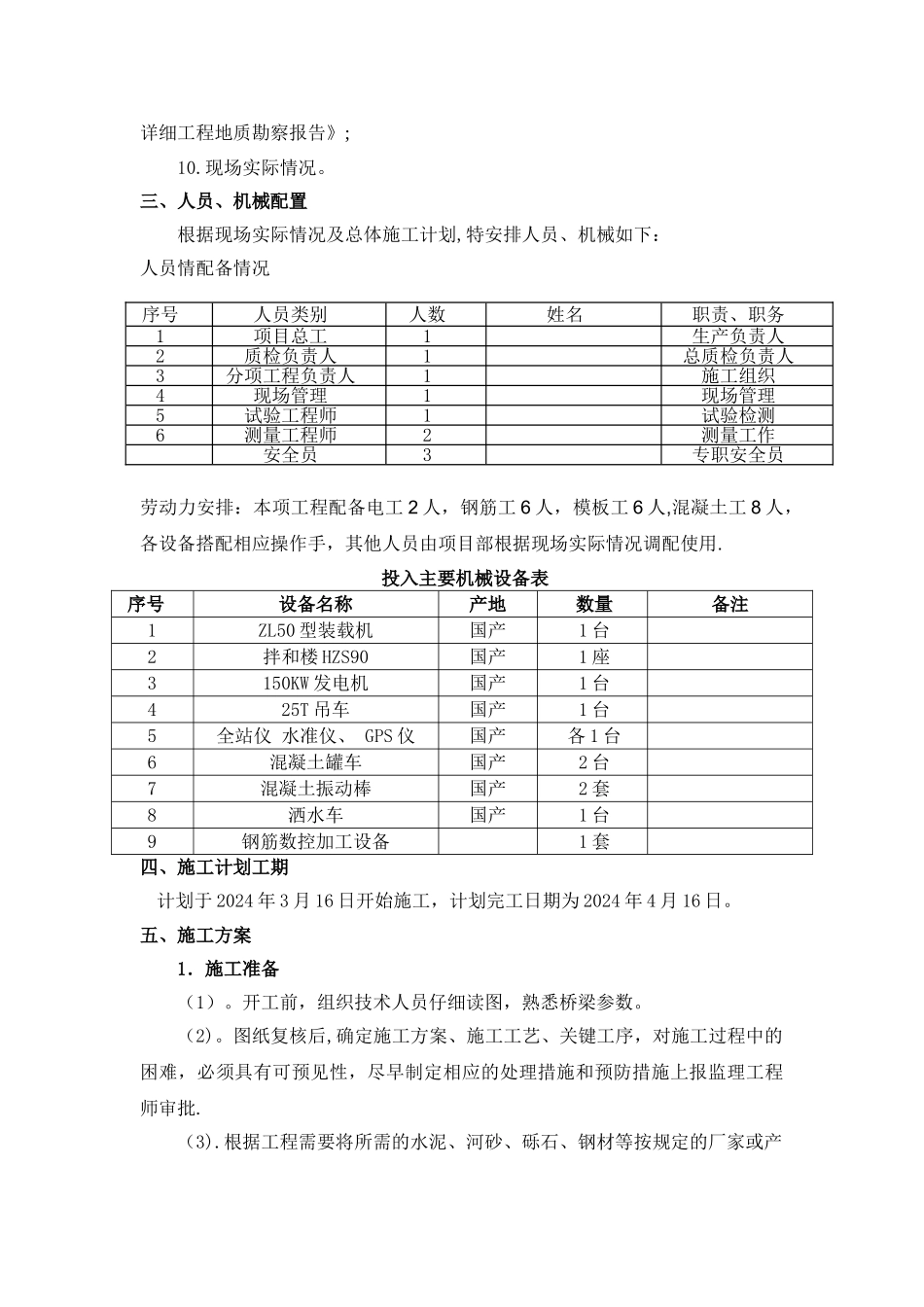

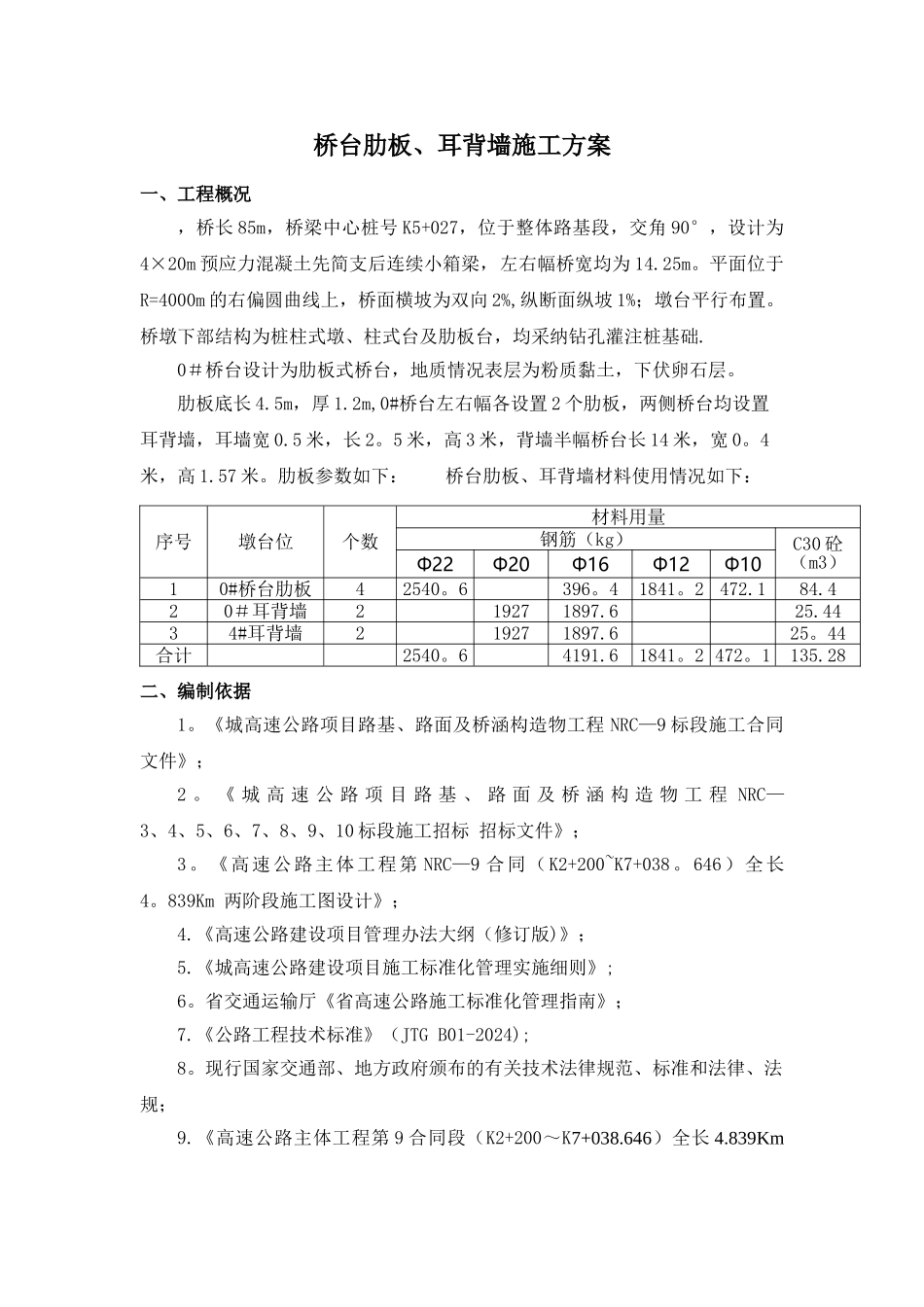

桥台肋板、耳背墙施工方案一、工程概况,桥长 85m,桥梁中心桩号 K5+027,位于整体路基段,交角 90°,设计为4×20m 预应力混凝土先简支后连续小箱梁,左右幅桥宽均为 14.25m。平面位于R=4000m 的右偏圆曲线上,桥面横坡为双向 2%,纵断面纵坡 1%;墩台平行布置。桥墩下部结构为桩柱式墩、柱式台及肋板台,均采纳钻孔灌注桩基础.0#桥台设计为肋板式桥台,地质情况表层为粉质黏土,下伏卵石层。肋板底长 4.5m,厚 1.2m,0#桥台左右幅各设置 2 个肋板,两侧桥台均设置耳背墙,耳墙宽 0.5 米,长 2。5 米,高 3 米,背墙半幅桥台长 14 米,宽 0。4米,高 1.57 米。肋板参数如下: 桥台肋板、耳背墙材料使用情况如下:二、编制依据1。《城高速公路项目路基、路面及桥涵构造物工程 NRC—9 标段施工合同文件》;2 。 《 城 高 速 公 路 项 目 路 基 、 路 面 及 桥 涵 构 造 物 工 程 NRC—3、4、5、6、7、8、9、10 标段施工招标 招标文件》;3。《高速公路主体工程第 NRC—9 合同(K2+200~K7+038。646)全长4。839Km 两阶段施工图设计》;4.《高速公路建设项目管理办法大纲(修订版)》; 5.《城高速公路建设项目施工标准化管理实施细则》; 6。省交通运输厅《省高速公路施工标准化管理指南》; 7.《公路工程技术标准》(JTG B01-2024);8。现行国家交通部、地方政府颁布的有关技术法律规范、标准和法律、法规;9.《高速公路主体工程第 9 合同段(K2+200~K7+038.646)全长 4.839Km 序号墩台位个数材料用量钢筋(kg)C30 砼(m3)Φ22Φ20Φ16Φ12Φ1010#桥台肋板42540。6396。41841。2472.184.420#耳背墙219271897.625.4434#耳背墙219271897.625。44合计2540。64191.61841。2 472。1135.28详细工程地质勘察报告》;10.现场实际情况。三、人员、机械配置根据现场实际情况及总体施工计划,特安排人员、机械如下:人员情配备情况劳动力安排:本项工程配备电工 2 人,钢筋工 6 人,模板工 6 人,混凝土工 8 人,各设备搭配相应操作手,其他人员由项目部根据现场实际情况调配使用.投入主要机械设备表序号设备名称产地数量备注1ZL50 型装载机国产1 台2拌和楼 HZS90国产1 座3150KW 发电机国产1 台425T 吊车国产1 台5全站仪 水准仪、 GPS 仪国产各 1 台6混凝土罐车国产2 台7混凝土振动棒国产2 套8洒水车国产1 台9钢筋数控加工设备1 套四、施工计划工期 计划于 2024 年...
