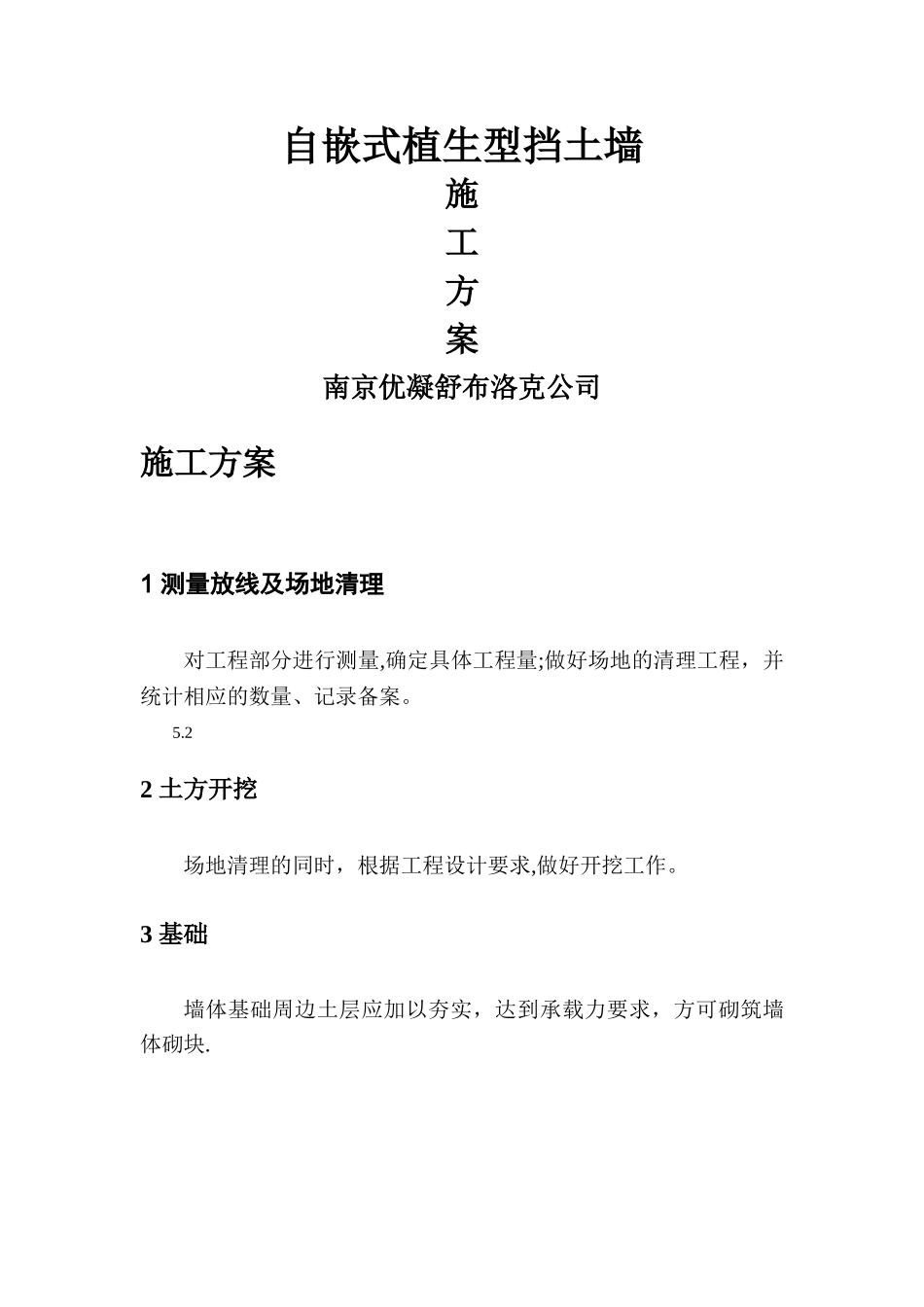

自嵌式植生型挡土墙施工方案南京优凝舒布洛克公司施工方案1 测量放线及场地清理对工程部分进行测量,确定具体工程量;做好场地的清理工程,并统计相应的数量、记录备案
2 2 土方开挖场地清理的同时,根据工程设计要求,做好开挖工作
3 基础墙体基础周边土层应加以夯实,达到承载力要求,方可砌筑墙体砌块

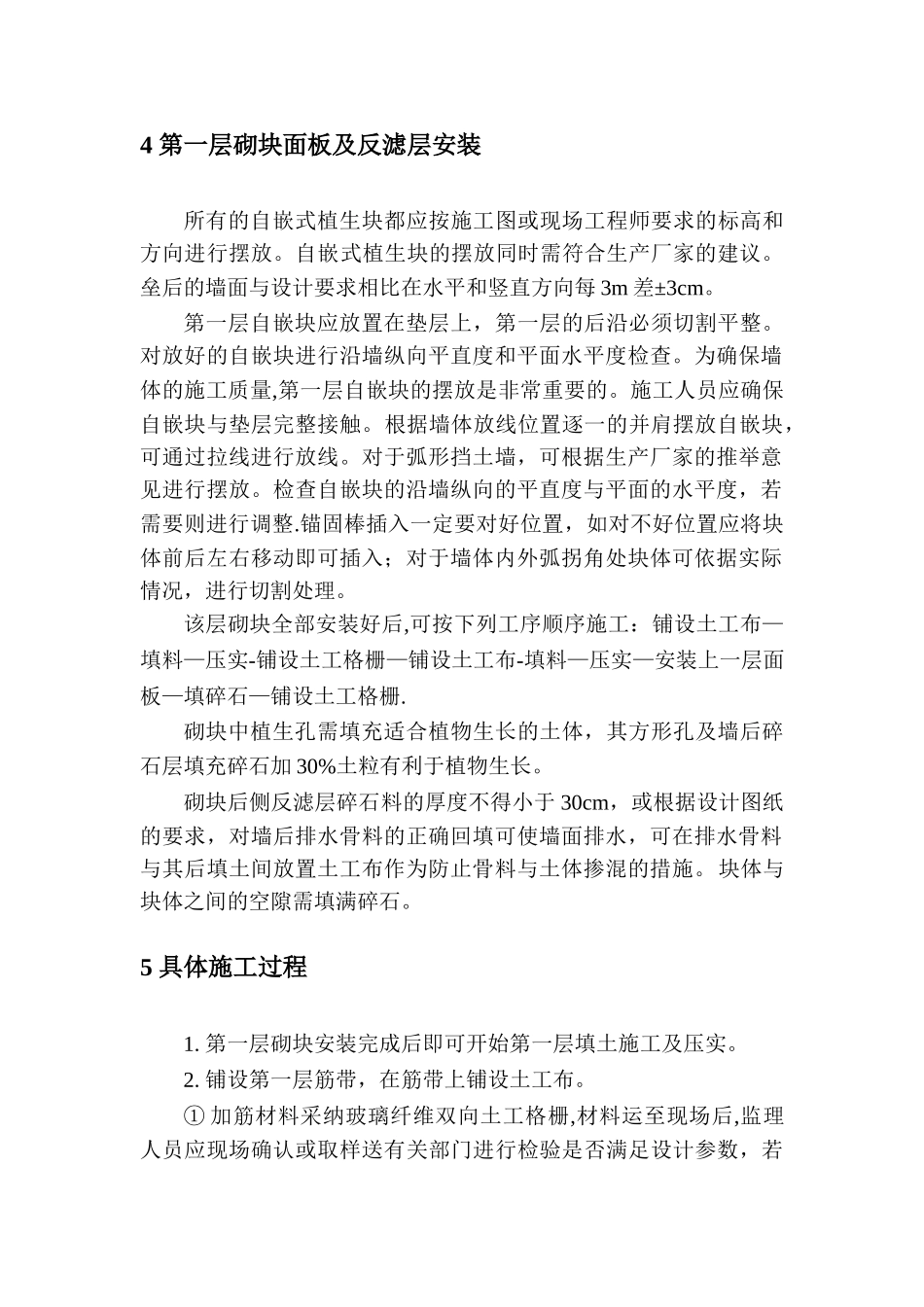

4 第一层砌块面板及反滤层安装所有的自嵌式植生块都应按施工图或现场工程师要求的标高和方向进行摆放
自嵌式植生块的摆放同时需符合生产厂家的建议
垒后的墙面与设计要求相比在水平和竖直方向每 3m 差±3cm
第一层自嵌块应放置在垫层上,第一层的后沿必须切割平整
对放好的自嵌块进行沿墙纵向平直度和平面水平度检查
为确保墙体的施工质量,第一层自嵌块的摆放是非常重要的
施工人员应确保自嵌块与垫层完整接触
根据墙体放线位置逐一的并肩摆放自嵌块,可通过拉线进行放线
对于弧形挡土墙,可根据生产厂家的推举意见进行摆放
检查自嵌块的沿墙纵向的平直度与平面的水平度,若需要则进行调整
锚固棒插入一定要对好位置,如对不好位置应将块体前后左右移动即可插入;对于墙体内外弧拐角处块体可依据实际情况,进行切割处理
该层砌块全部安装好后,可按下列工序顺序施工:铺设土工布—填料—压实-铺设土工格栅—铺设土工布-填料—压实—安装上一层面板—填碎石—铺设土工格栅
砌块中植生孔需填充适合植物生长的土体,其方形孔及墙后碎石层填充碎石加 30%土粒有利于植物生长
砌块后侧反滤层碎石料的厚度不得小于 30cm,或根据设计图纸的要求,对墙后排水骨料的正确回填可使墙面排水,可在排水骨料与其后填土间放置土工布作为防止骨料与土体掺混的措施
块体与块体之间的空隙需填满碎石

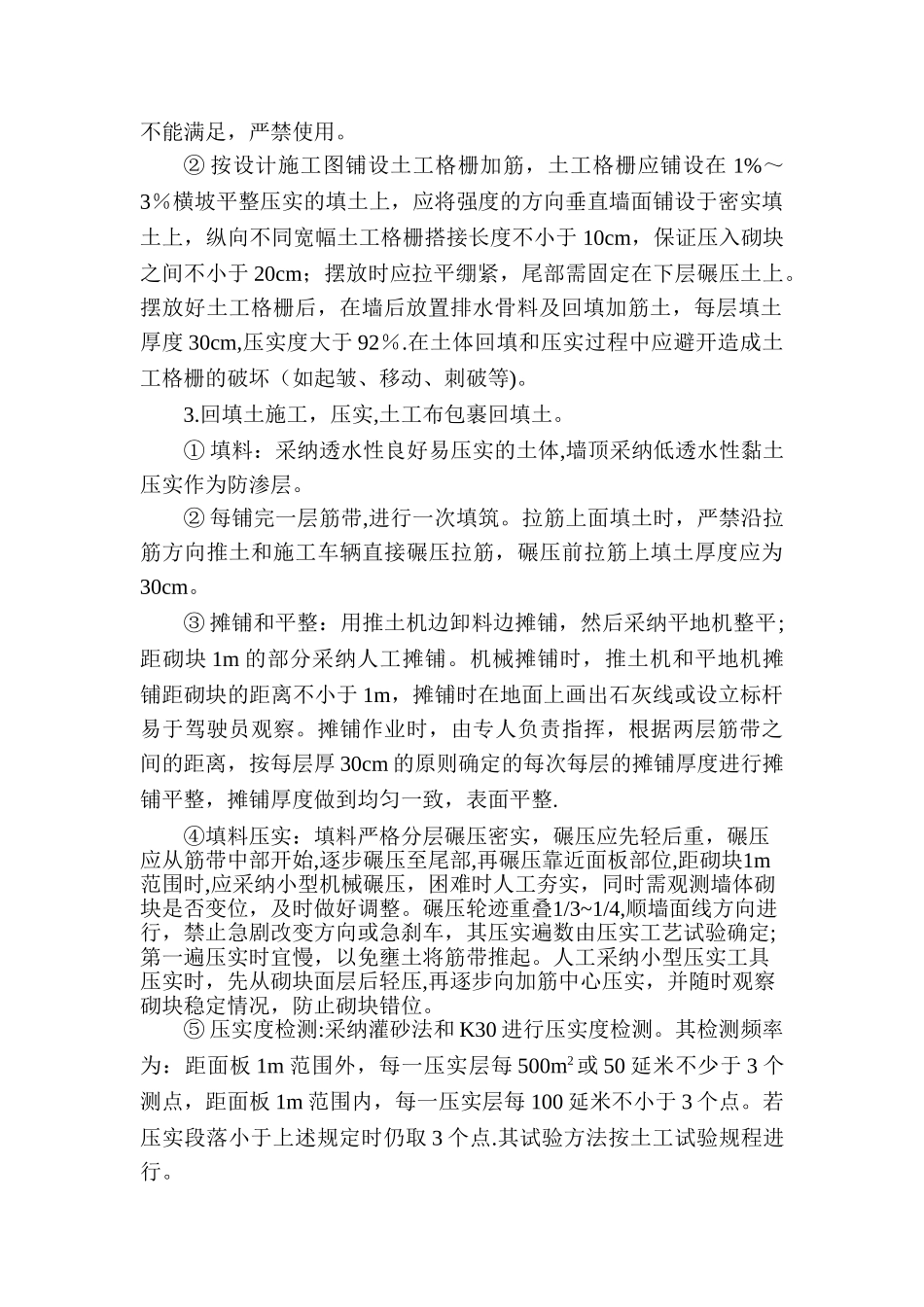

5 具体施工过程1
第一层砌块安装完成后即可开始第一层填土施工及压实
铺设第一层筋带,在筋带上铺设土工布
① 加筋材料采纳玻璃纤维双向土工格栅,材料运至现场后,
