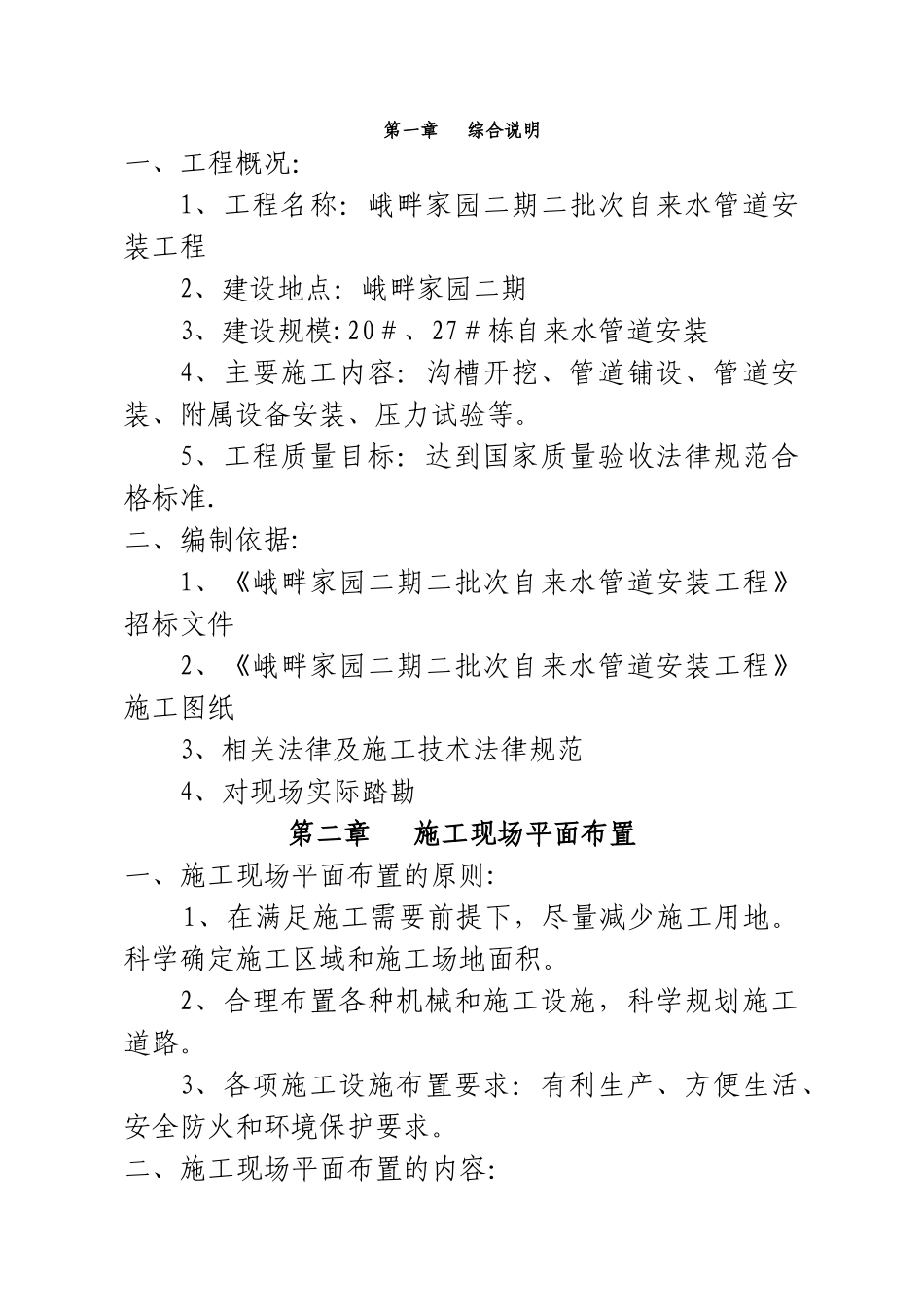

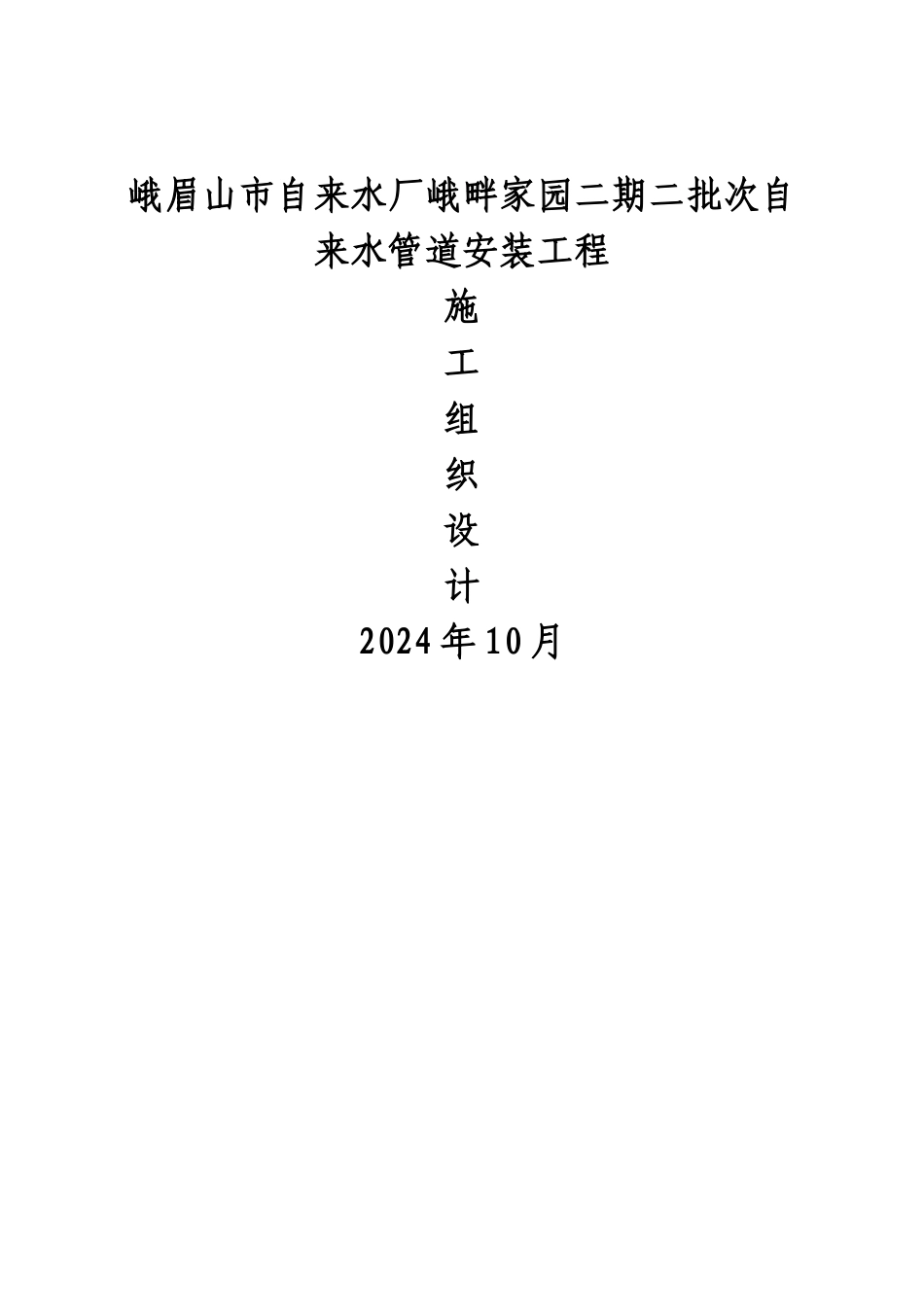

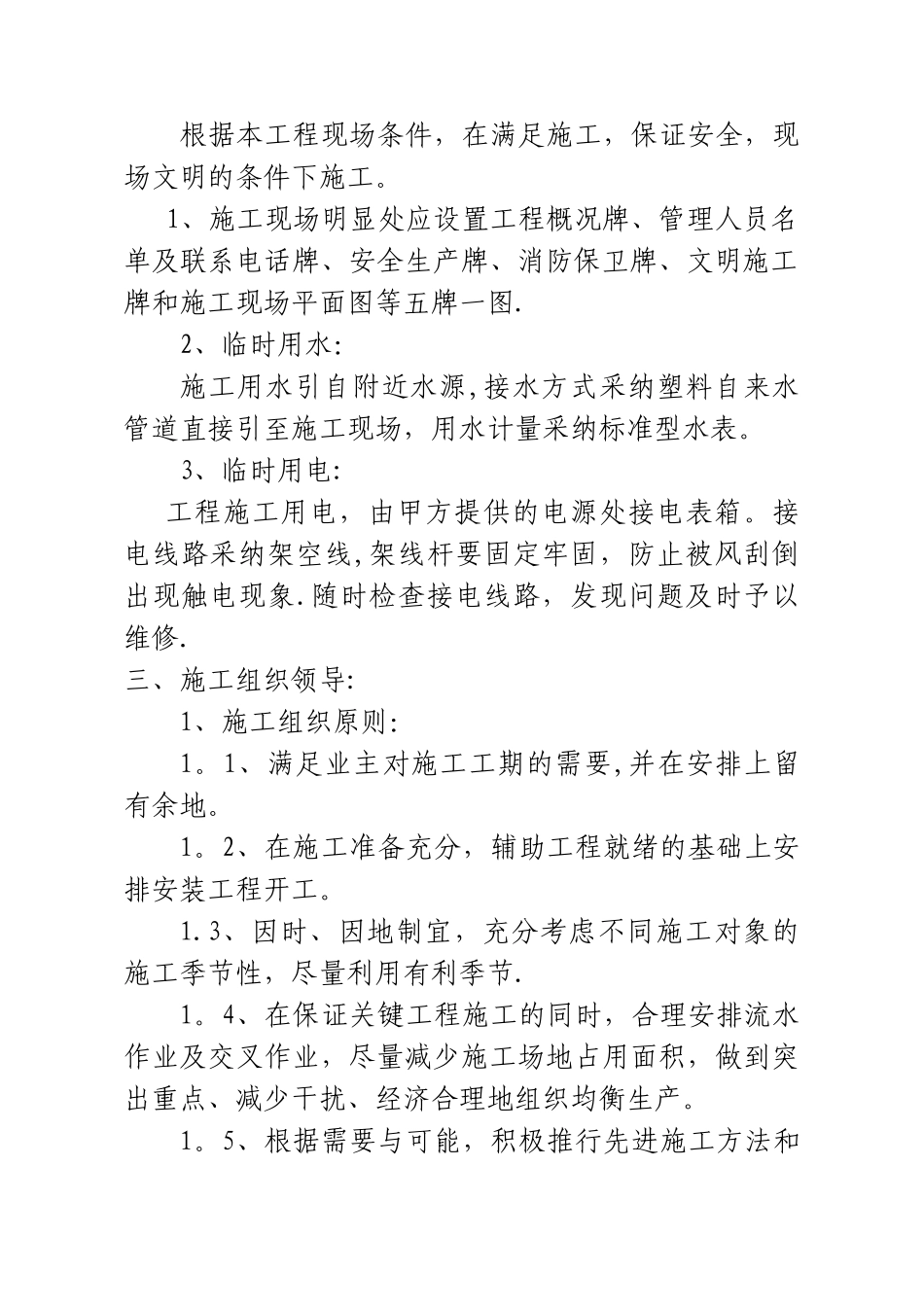

峨眉山市自来水厂峨畔家园二期二批次自来水管道安装工程施工组织设计2024 年 10 月第一章 综合说明一、工程概况:1、工程名称:峨畔家园二期二批次自来水管道安装工程2、建设地点:峨畔家园二期3、建设规模:20#、27#栋自来水管道安装4、主要施工内容:沟槽开挖、管道铺设、管道安装、附属设备安装、压力试验等。5、工程质量目标:达到国家质量验收法律规范合格标准.二、编制依据:1、《峨畔家园二期二批次自来水管道安装工程》招标文件2、《峨畔家园二期二批次自来水管道安装工程》施工图纸3、相关法律及施工技术法律规范4、对现场实际踏勘第二章 施工现场平面布置一、施工现场平面布置的原则: 1、在满足施工需要前提下,尽量减少施工用地。科学确定施工区域和施工场地面积。2、合理布置各种机械和施工设施,科学规划施工道路。3、各项施工设施布置要求:有利生产、方便生活、安全防火和环境保护要求。二、施工现场平面布置的内容:根据本工程现场条件,在满足施工,保证安全,现场文明的条件下施工。1、施工现场明显处应设置工程概况牌、管理人员名单及联系电话牌、安全生产牌、消防保卫牌、文明施工牌和施工现场平面图等五牌一图.2、临时用水:施工用水引自附近水源,接水方式采纳塑料自来水管道直接引至施工现场,用水计量采纳标准型水表。3、临时用电:工程施工用电,由甲方提供的电源处接电表箱。接电线路采纳架空线,架线杆要固定牢固,防止被风刮倒出现触电现象.随时检查接电线路,发现问题及时予以维修.三、施工组织领导:1、施工组织原则:1。1、满足业主对施工工期的需要,并在安排上留有余地。1。2、在施工准备充分,辅助工程就绪的基础上安排安装工程开工。1.3、因时、因地制宜,充分考虑不同施工对象的施工季节性,尽量利用有利季节.1。4、在保证关键工程施工的同时,合理安排流水作业及交叉作业,尽量减少施工场地占用面积,做到突出重点、减少干扰、经济合理地组织均衡生产。1。5、根据需要与可能,积极推行先进施工方法和施工工艺,确保工程质量和安全生产。2、施工组织运行:2.1、在项目经理的领导下,采纳横向分工负责、协调配合与纵向责任落实的方法,科学的制订计划和决策.2。2、专职负责人员均进驻现场组织指挥、检查,并做好检查记录。2.3、各专职负责人应根据施工进度计划,提前做出本专业的工序安排、人员组织及有关专业人员配合的计划和要求。第三章 劳动力计划根据采纳的施工组织方式,根据开工日期和劳动力需要量计...
