自流平楼地面施工方案

自流平楼地面施工方案_第1页
1/5
自流平楼地面施工方案_第2页
2/5
自流平楼地面施工方案_第3页
3/5

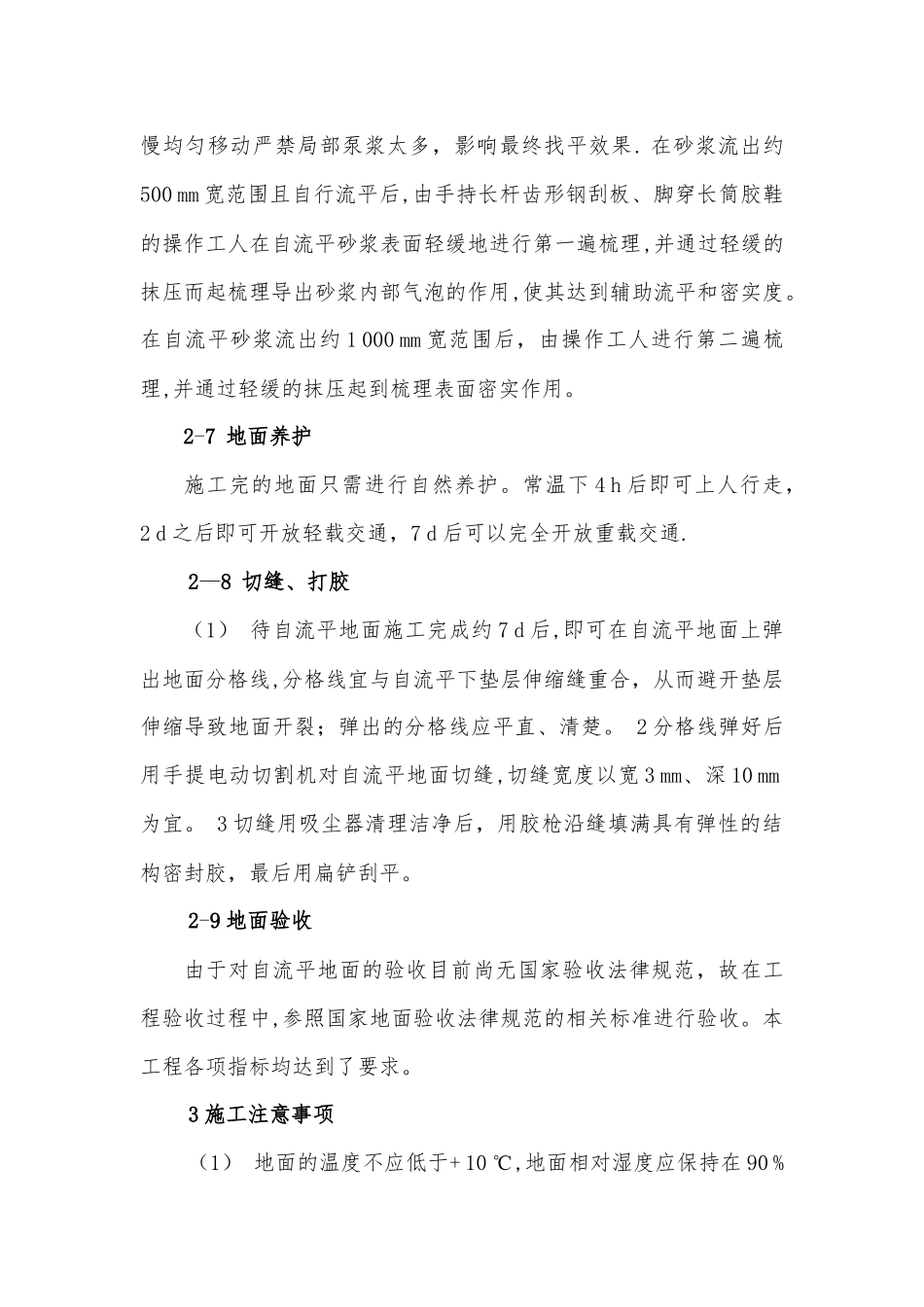

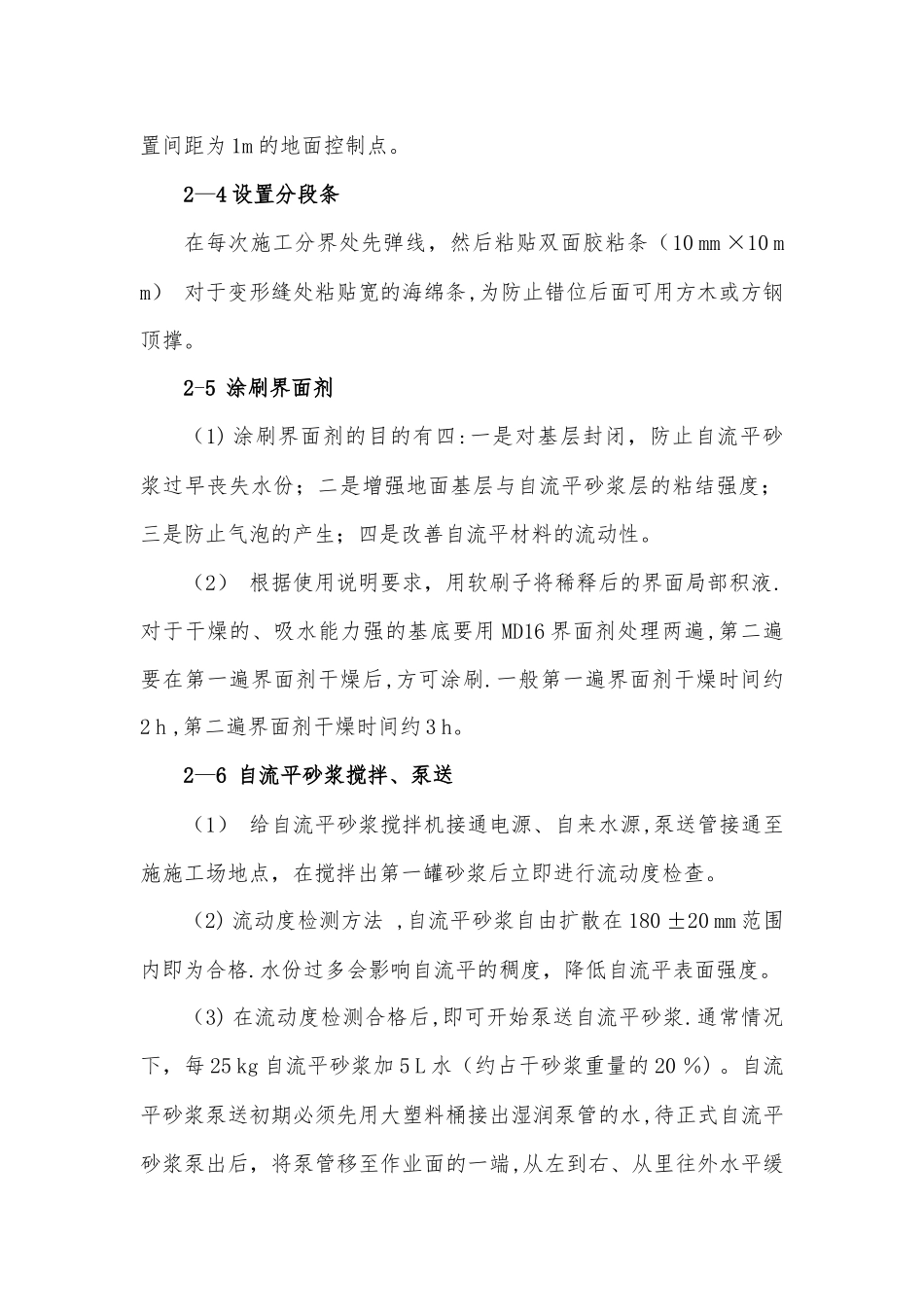

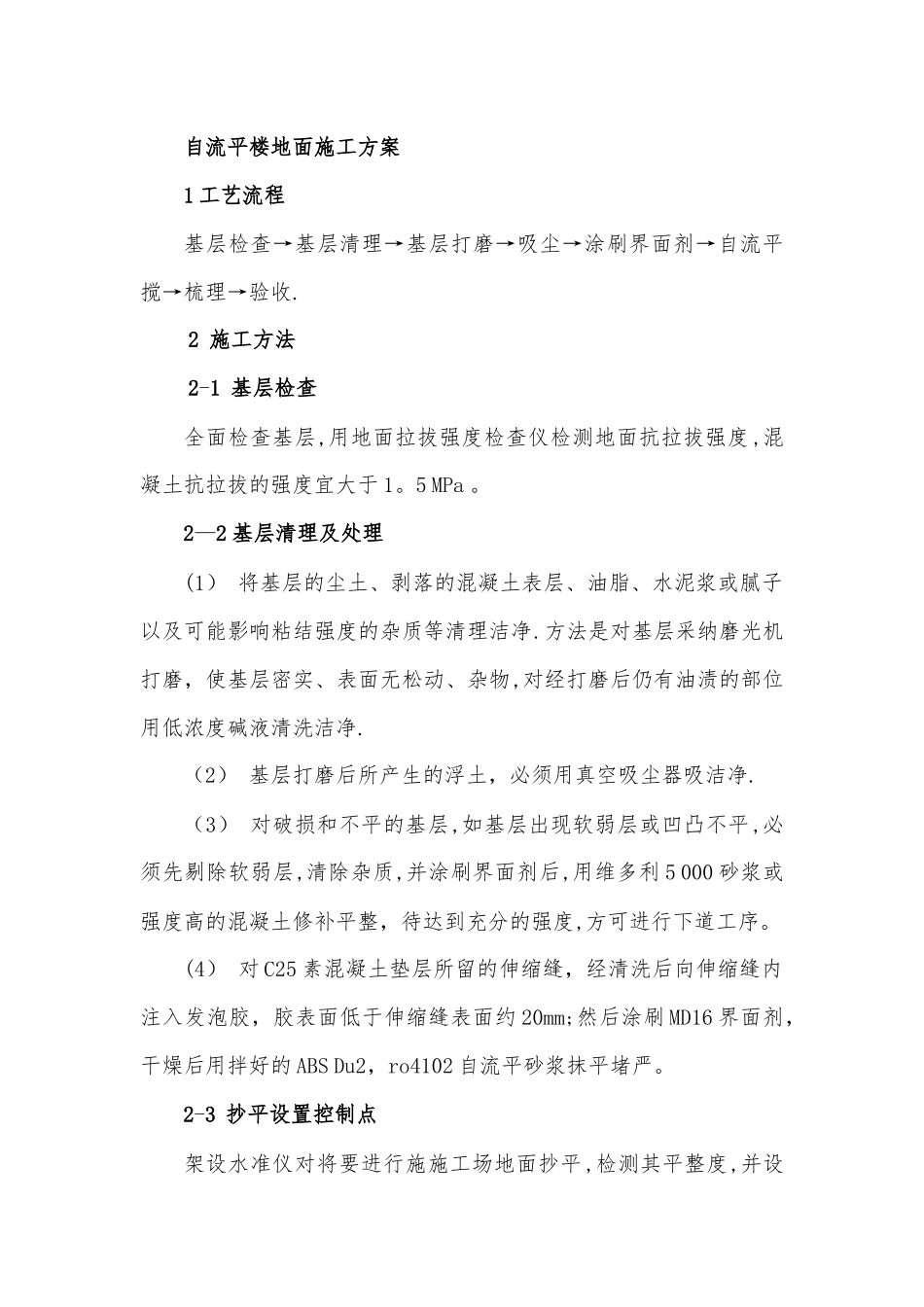

自流平楼地面施工方案1 工艺流程基层检查→基层清理→基层打磨→吸尘→涂刷界面剂→自流平搅→梳理→验收. 2 施工方法 2-1 基层检查 全面检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,混凝土抗拉拔的强度宜大于 1。5 MPa 。 2—2 基层清理及处理(1) 将基层的尘土、剥落的混凝土表层、油脂、水泥浆或腻子以及可能影响粘结强度的杂质等清理洁净.方法是对基层采纳磨光机打磨,使基层密实、表面无松动、杂物,对经打磨后仍有油渍的部位用低浓度碱液清洗洁净.(2) 基层打磨后所产生的浮土,必须用真空吸尘器吸洁净. (3) 对破损和不平的基层,如基层出现软弱层或凹凸不平,必须先剔除软弱层,清除杂质,并涂刷界面剂后,用维多利 5 000 砂浆或强度高的混凝土修补平整,待达到充分的强度,方可进行下道工序。 (4) 对 C25 素混凝土垫层所留的伸缩缝,经清洗后向伸缩缝内注入发泡胶,胶表面低于伸缩缝表面约 20mm;然后涂刷 MD16 界面剂,干燥后用拌好的 ABS Du2,ro4102 自流平砂浆抹平堵严。 2-3 抄平设置控制点 架设水准仪对将要进行施施工场地面抄平,检测其平整度,并设置间距为 1m 的地面控制点。 2—4 设置分段条在每次施工分界处先弹线,然后粘贴双面胶粘条(10 mm ×10 mm) 对于变形缝处粘贴宽的海绵条,为防止错位后面可用方木或方钢顶撑。 2-5 涂刷界面剂 (1) 涂刷界面剂的目的有四:一是对基层封闭,防止自流平砂浆过早丧失水份;二是增强地面基层与自流平砂浆层的粘结强度;三是防止气泡的产生;四是改善自流平材料的流动性。 (2) 根据使用说明要求,用软刷子将稀释后的界面局部积液.对于干燥的、吸水能力强的基底要用 MD16 界面剂处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷.一般第一遍界面剂干燥时间约2 h ,第二遍界面剂干燥时间约 3 h。 2—6 自流平砂浆搅拌、泵送 (1) 给自流平砂浆搅拌机接通电源、自来水源,泵送管接通至施施工场地点,在搅拌出第一罐砂浆后立即进行流动度检查。 (2) 流动度检测方法 ,自流平砂浆自由扩散在 180 ±20 mm 范围内即为合格.水份过多会影响自流平的稠度,降低自流平表面强度。 (3) 在流动度检测合格后,即可开始泵送自流平砂浆.通常情况下,每 25 kg 自流平砂浆加 5 L 水(约占干砂浆重量的 20 %) 。自流平砂浆泵送初期必须先用大塑料桶接出湿润泵管的水,待正式自流平砂浆泵出后,将泵管移至作业面的一端,从左到右、从里...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

自流平楼地面施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
